[建筑]施工周报.doc

上传人:d*** 文档编号:947646 上传时间:2024-05-13 格式:DOC 页数:4 大小:58KB
下载 相关 举报
[建筑]施工周报.doc_第1页
第1页 / 共4页
[建筑]施工周报.doc_第2页
第2页 / 共4页
[建筑]施工周报.doc_第3页
第3页 / 共4页
[建筑]施工周报.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《[建筑]施工周报.doc》由会员分享,可在线阅读,更多相关《[建筑]施工周报.doc(4页珍藏版)》请在第壹文秘上搜索。

1、施工周报第 X 期一、上周完成情况(一)工程进度情况1、施组、冬施方案、钢筋方案完成,已交监理、甲方。2、冬施材料已进场,各项防冻措施到位。3、1#楼从三段开始插筋到本周末完成了三段地下室放线.4、 1#楼基础筏板浇筑完成。5、 2#楼基础筏板浇筑完成.6、 XXXXX(二)工程质量情况1、1#楼一段钢筋、墙板梁验收合格。2、1#楼二、三段基础底板钢筋、墙板柱合格。(三)工程安全情况1、三级人员培训教育方面已完成登记注册。2、公共区域标语牌已经完成。3、道路设施正在完善,绿化带正在按施工平面图在做。二、本周工作重点 1、安全施工、文明施工2、做好防冻措施3、混凝土及各项目的质检工作三、施工安全

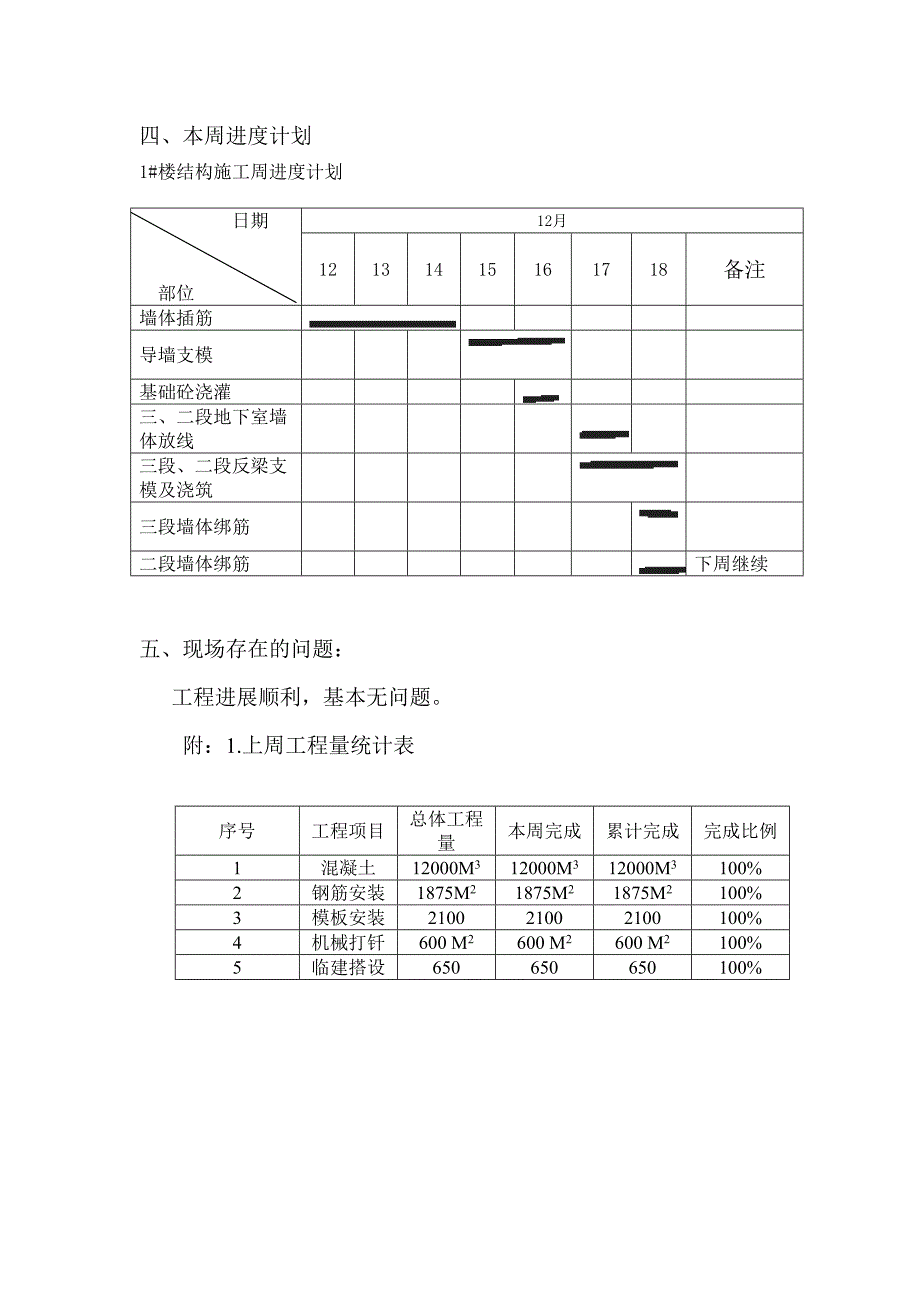

2、及环境保护措施:1、施工现场基坑的维护挂绿网,警示牌到位。2、围挡外的标语,公司标志都上墙。四、本周进度计划1#楼结构施工周进度计划 日期 部位 12月12131415161718备注墙体插筋 导墙支模 基础砼浇灌 三、二段地下室墙体放线 三段、二段反梁支模及浇筑 三段墙体绑筋 二段墙体绑筋下周继续五、现场存在的问题: 工程进展顺利,基本无问题。附:1.上周工程量统计表序号工程项目总体工程量本周完成累计完成完成比例1混凝土12000M312000M312000M3100%2钢筋安装1875M21875M21875M2100%3模板安装210021002100100%4机械打钎600 M2600 M2600 M2100%5临建搭设650650650100% 2.本周材料计划序号名称规格单位数量使用部位1消防箱600800240套8现场、生活区2消火栓个10现场、生活区3橡塑保温板3CM100生活区临时水和消防管4铸铁球阀DN25个10现场临时用水5保温扎带箱5生活区临时水和消防管6线麻KG5消火栓和临时用水7PVC弯头110个6生活区二层排水8钢板M电梯井预埋件

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
