[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc

上传人:d*** 文档编号:947661 上传时间:2024-05-13 格式:DOC 页数:34 大小:271.88KB
下载 相关 举报
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第1页
第1页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第2页
第2页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第3页
第3页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第4页
第4页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第5页
第5页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第6页
第6页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第7页
第7页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第8页
第8页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第9页
第9页 / 共34页
[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc_第10页
第10页 / 共34页
亲,该文档总共34页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc》由会员分享,可在线阅读,更多相关《[毕业设计精品]新钢钒股份有限公司炼铁厂烧结系统技术改造(一期)工程——场平及挡土墙工程--施工组织设计-施工组织设计.doc(34页珍藏版)》请在第壹文秘上搜索。

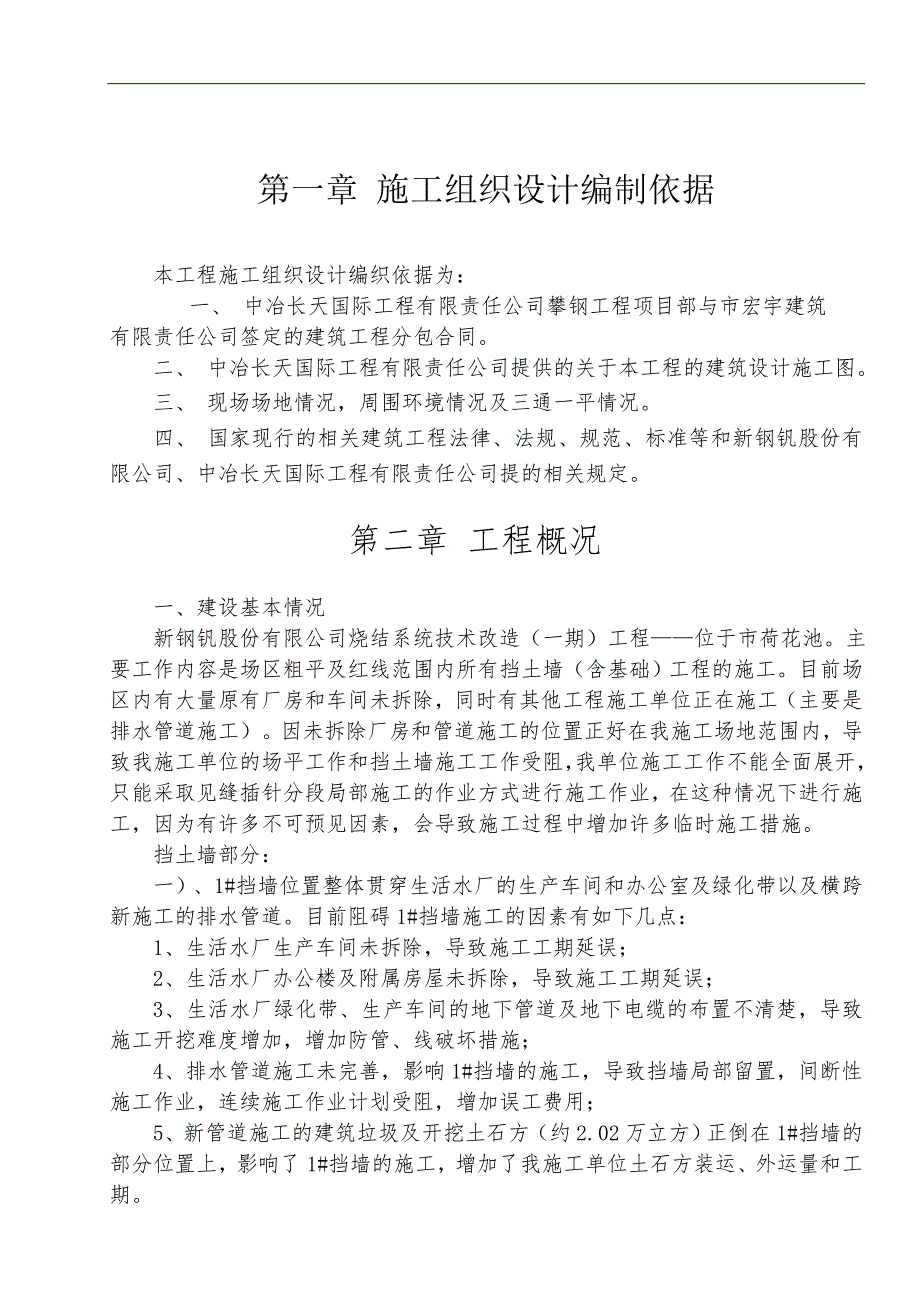

1、第一章 施工组织设计编制依据本工程施工组织设计编织依据为:一、 中冶长天国际工程有限责任公司攀钢工程项目部与市宏宇建筑有限责任公司签定的建筑工程分包合同。 二、 中冶长天国际工程有限责任公司提供的关于本工程的建筑设计施工图。三、 现场场地情况,周围环境情况及三通一平情况。 四、 国家现行的相关建筑工程法律、法规、规范、标准等和新钢钒股份有限公司、中冶长天国际工程有限责任公司提的相关规定。 第二章 工程概况 一、建设基本情况 新钢钒股份有限公司烧结系统技术改造(一期)工程位于市荷花池。主要工作内容是场区粗平及红线范围内所有挡土墙(含基础)工程的施工。目前场区内有大量原有厂房和车间未拆除,同时有其

2、他工程施工单位正在施工(主要是排水管道施工)。因未拆除厂房和管道施工的位置正好在我施工场地范围内,导致我施工单位的场平工作和挡土墙施工工作受阻,我单位施工工作不能全面展开,只能采取见缝插针分段局部施工的作业方式进行施工作业,在这种情况下进行施工,因为有许多不可预见因素,会导致施工过程中增加许多临时施工措施。挡土墙部分:一)、1#挡墙位置整体贯穿生活水厂的生产车间和办公室及绿化带以及横跨新施工的排水管道。目前阻碍1#挡墙施工的因素有如下几点:1、生活水厂生产车间未拆除,导致施工工期延误;2、生活水厂办公楼及附属房屋未拆除,导致施工工期延误;3、生活水厂绿化带、生产车间的地下管道及地下电缆的布置不

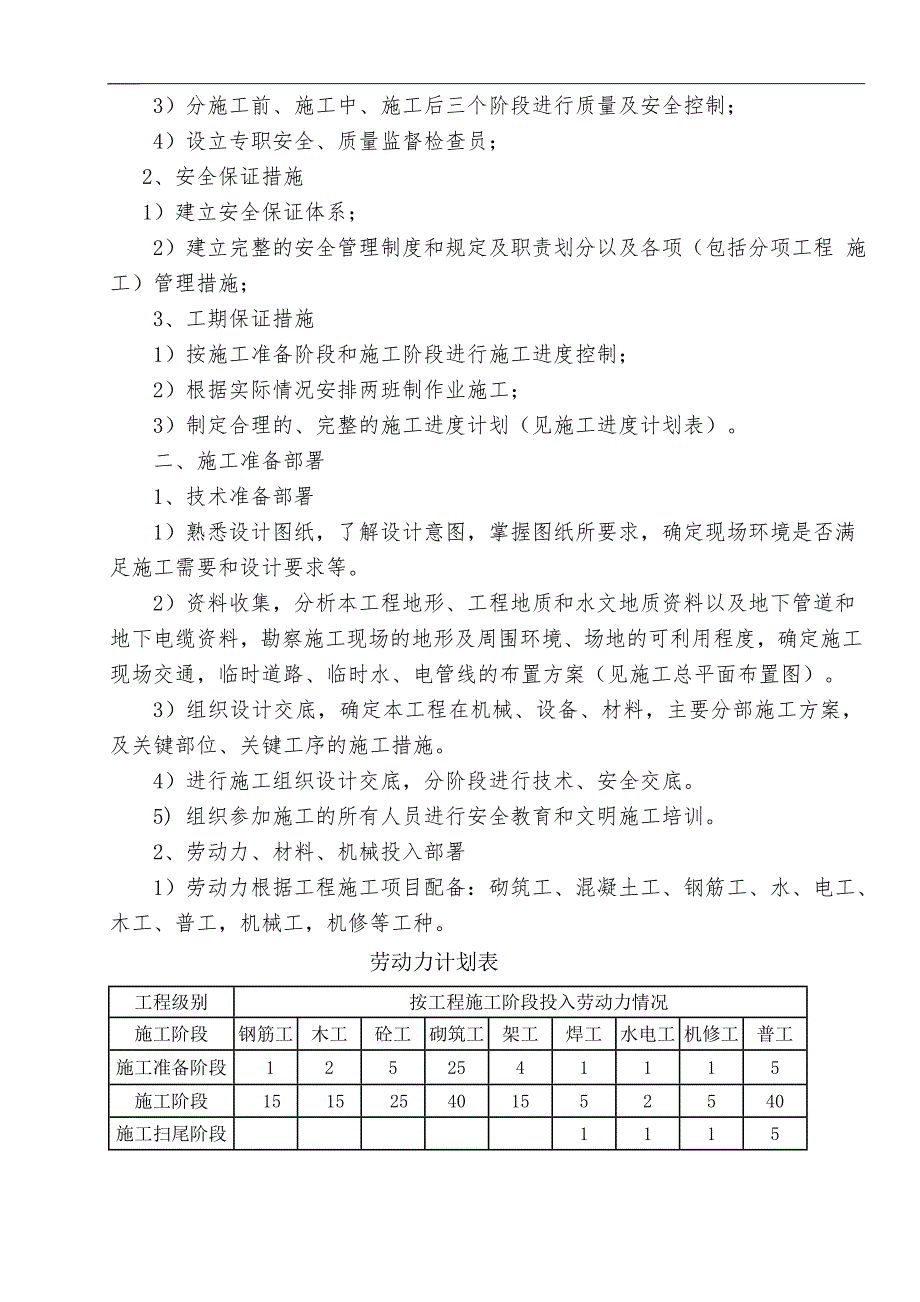

3、清楚,导致施工开挖难度增加,增加防管、线破坏措施;4、排水管道施工未完善,影响1#挡墙的施工,导致挡墙局部留置,间断性施工作业,连续施工作业计划受阻,增加误工费用;5、新管道施工的建筑垃圾及开挖土石方(约2.02万立方)正倒在1#挡墙的部分位置上,影响了1#挡墙的施工,增加了我施工单位土石方装运、外运量和工期。二)、2#挡墙位置位于荷花池变电所与生活水厂输水泵房之间,距变电所后墙2.5米的平行位置,正好在水厂泵房的输送电缆沟上。目前阻碍2#挡墙施工的因素有如下几点:1、其他施工单位的临时施工用房和围墙有部分位于2#挡墙位置上,需拆除;2、2#挡墙部分墙体位于水厂泵房的输电电缆沟上,需拆除部分泵

4、房输电电缆沟(泵房已经停产)。3、泵房输水管道部分横跨2#挡墙,影响挡墙基础开挖;三)、3#挡墙位于环业公司生产大楼对面的外围城市公路边与新管廊相邻,在原有挡墙上,离公路高度10米 。场坪土石方部分一)、3#挡墙以内的挖方区内,其他施工单位的建筑垃圾和挖方土倒在该位置,增加了我施工单位的挖方工程量(约3.5万立方)。二)、1#挡墙的西北段内挖方区内,其他施工单位的建筑垃圾和挖方土倒在该位置,增加了我施工单位的挖方工程量(约4.6千立方)。三)、场地内原有建筑大部分为拆除,影响场地平整。四)、场地内管、线情况不明确施工影响场地平整施工和土方开挖。以上是施工现场障碍物及影响施工的相关情况。根据施工

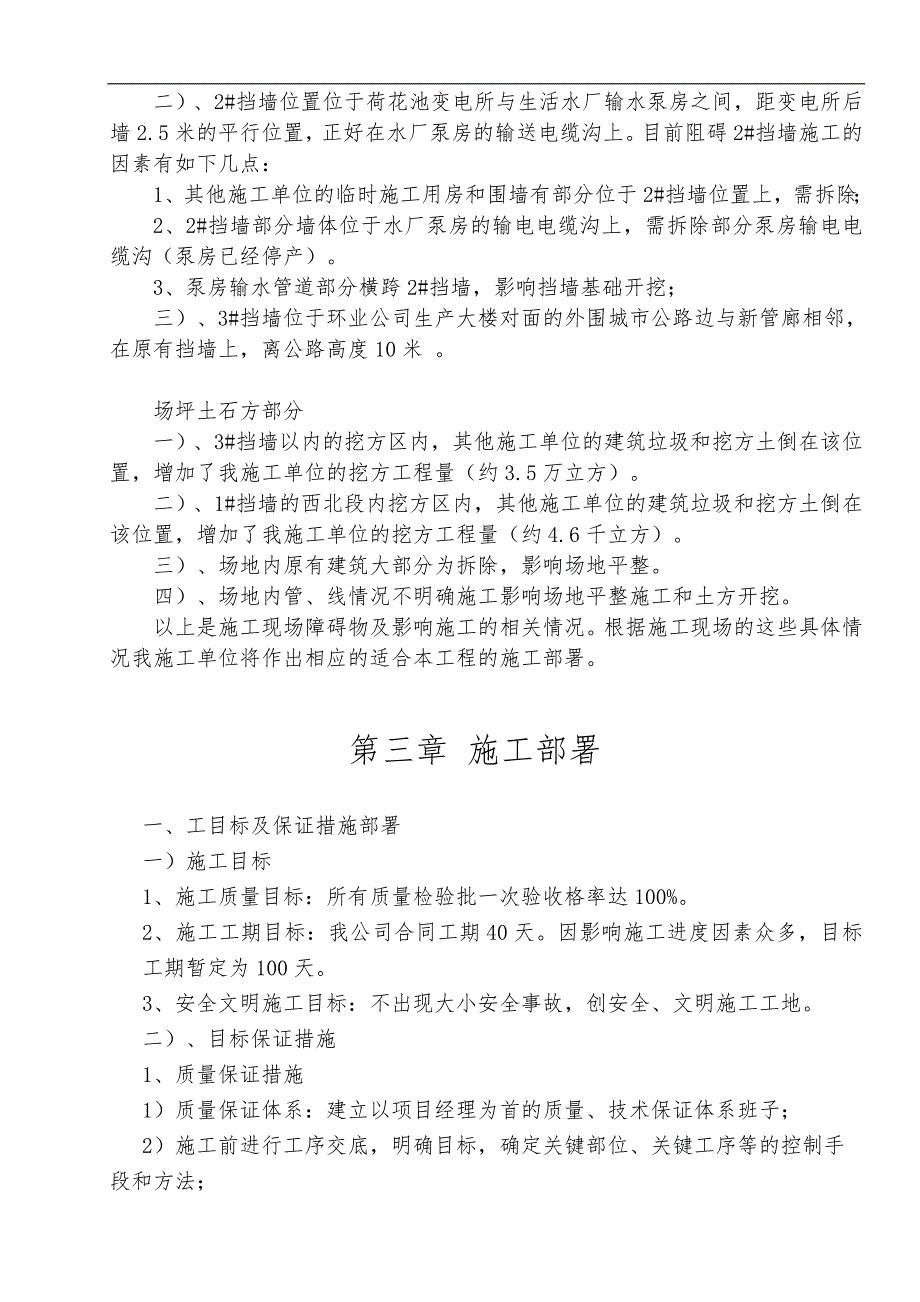

5、现场的这些具体情况我施工单位将作出相应的适合本工程的施工部署。第三章 施工部署一、工目标及保证措施部署一)施工目标1、施工质量目标:所有质量检验批一次验收格率达100%。2、施工工期目标:我公司合同工期40天。因影响施工进度因素众多,目标工期暂定为100天。3、安全文明施工目标:不出现大小安全事故,创安全、文明施工工地。二)、目标保证措施1、质量保证措施1)质量保证体系:建立以项目经理为首的质量、技术保证体系班子;2)施工前进行工序交底,明确目标,确定关键部位、关键工序等的控制手段和方法;3)分施工前、施工中、施工后三个阶段进行质量及安全控制;4)设立专职安全、质量监督检查员;2、安全保证措施

6、1)建立安全保证体系;2)建立完整的安全管理制度和规定及职责划分以及各项(包括分项工程 施工)管理措施;3、工期保证措施1)按施工准备阶段和施工阶段进行施工进度控制;2)根据实际情况安排两班制作业施工;3)制定合理的、完整的施工进度计划(见施工进度计划表)。二、施工准备部署1、技术准备部署1)熟悉设计图纸,了解设计意图,掌握图纸所要求,确定现场环境是否满足施工需要和设计要求等。2)资料收集,分析本工程地形、工程地质和水文地质资料以及地下管道和地下电缆资料,勘察施工现场的地形及周围环境、场地的可利用程度,确定施工现场交通,临时道路、临时水、电管线的布置方案(见施工总平面布置图)。 3)组织设计交

7、底,确定本工程在机械、设备、材料,主要分部施工方案,及关键部位、关键工序的施工措施。 4)进行施工组织设计交底,分阶段进行技术、安全交底。5) 组织参加施工的所有人员进行安全教育和文明施工培训。2、劳动力、材料、机械投入部署 1)劳动力根据工程施工项目配备:砌筑工、混凝土工、钢筋工、水、电工、木工、普工,机械工,机修等工种。劳动力计划表工程级别按工程施工阶段投入劳动力情况施工阶段钢筋工木工砼工砌筑工架工焊工水电工机修工普工施工准备阶段 1252541115施工阶段151525401552540施工扫尾阶段1115 管理、技术人员配备:项目经理、项目技术负责人、施工员、质检员、材料员、安全员、预

8、算员、资料员、实验员、测量员。2)项目主要组成成员资质及职责分工项目部管理成员组成:姓名本工程担任职务职称职责李友国项目经理工程师全面负责整个工程施工工作胡开彦技术负责人工程师全面负责本工程技术、质量管理工作范仕琳施工员助理工程师工作安排、劳动组织、技术交底、质量监督、安全监督李宏质检员助理工程师专检、质量把关王肇辉安全员助理工程师消灭事故隐患、实现安全事故为零李富元材料员助理工程师材料品质把关、按需进场、合理有效李富云预算员会计师负责财务、劳资、成本核算及工程预结算工作胡开彦资料员工程师负责本工程全部技术及相关资料管理李友贵实验员助理工程师负责本工程所有实验及送检廖得富测量员助理工程师负责本

9、工程所有测量工作项目管理机构组成项 目 经 理技术负责人预 算 员材料员施工员测量员资料员安全员质检员各施工班组长3)质量管理小组成构成 、技术负责人质检员施 工 员技 术 员各工种负责人4)安全生产领导小组成员构成:项目经理专职安全员施 工 员施工组组长各工种负责人组长:项目经理;副组长:专职安全员;组员:施工员、各工种负责人。5)进度和工期控制小组成员构成:组长:项目经理;副组长:技术负责人;组员:施工组组长、施工员、各工种负责人项目经理技术负责人施 工 员施工组组长各工种负责人6)编制施工图预算,计算工程量、进行工程量分析;7)根据施工预算的材料分析及施工进度计划,提出机械设备计划。为施

10、工准备、确定机械设备停放位置、临时设施搭设提供依据;8)组织施工机械(具)配备及部署。三、施工阶段部署1、施工段划分 根据施工现场勘察分为三个施工阶段:第一阶段是施工准备阶段;第二阶段为施工阶段;第三阶段为后续工作完善阶段;2、主要施工方法部署土方机械的选择建筑场地和基坑开挖,当面积和土方量较大时,为节约劳力,降低劳动强度,加快工程建设速度,多采用机械化开挖方式,并采用先进的作业方法。机械开挖常用机械有:推土机、单斗挖土机(反铲)、装载机,压路机、运土车等。 土方施工机械的选择根据工程规划(开挖断面、范围大小和土方量)、不同断面的地质情况、土方机械的特点(技术性能、适应性)以及施工现场条件具体

11、而定。 本工程主要工作在第二施工阶段,施工机械选用主要满足该阶段的施工需求,根据现场勘察及施工经验选用推土机、挖掘机、装载机、自卸翻斗车、风动凿岩机等。主要施工机具计划表序号机具名称规格型号单位数量功率(KW)1搅拌机JI-350台7112电焊机BW-3000台31003平板振动器B-2.2KW台22.24插入式振动器2N25台41.55直击式打夯机台12.26刨木机台12.27反铲挖掘机小松220台2220W8压路机山工台130T9装载机山工台250W10推土机(拖挂式)台211自卸式东风台2012钢筋切割机台12.2W13钢筋条直机台12.2W14钢筋弯曲机台115钢筋断筋机台1 四、测量

12、检测部署 根据本工程施工特点,配置全站仪、经纬仪、水准仪、大钢尺等检测仪器设备,按规定进行检定、周检和对比校核,使之保持良好的使用状态,并持续保持受控状态,保证计量、检测的准确性,为确保工程质量打好基础。主要测量仪器计划表序号仪器名称规格型号单位数量1全站仪(校验合格)TOPINJ001台12经纬仪(校验合格) 南京J01台13水准仪(校验合格)天津欧波OP3000台24钢尺50m 把25圈尺5 m把36标杆(校验合格)棱径37塔尺(校验合格)套2 五、安全、文明施工及环境保护施工部署 一)安全部署 现场设专职安全员一名,并以项目负责人为组长,项目专职安全员为副组长组成施工监察小组,每星期一上

13、午7:50以前召开施工安全碰头会,及时解决施工中出现的安全问题,随时跟踪检查和监督施工中出现的安全隐患,杜绝安全事故。 现场设安全警示牌和安全标语,在机械停放区及材料仓库设置消防器材,对施工人员上岗前进行前三级安全教育。实行安全施工奖罚制。 二)文明施工部署 按省、市文明施工精神和本公司具体要求,做好临设搭建、机械等停放,现场施工井然有序,安全设施和配置齐全。 现场建立以施工负责人为组长的文明施工领导小组,按施工现场区域划分文明施工责任区,落实到专人负责,实行文明管理奖罚制。第四章 主要项目施工方法一、测量准备 充分做好施工测量前的准备工作,准备工作的主要内容如下: 1、对检校好的测量器具进行检查,看是否齐全及损坏。 2、核红线桩与基准点。为保证整个场地定位及标高的准确,对建设单位提供的水准进行校核。 3、定测量放线方案。根据设计要求与施工方案,制定切实可行的测量放线方案,保证测量放线工作顺利进行。 (二)定位放线 根据设计单位提供的总平面布置图进行定位放线,施测中严格控制精度,定位放线的基本步骤如下: 1、根据设计定位条件测设“控制网”。作为开挖的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
