《【好】冬季混凝土施工技术交底.doc》由会员分享,可在线阅读,更多相关《【好】冬季混凝土施工技术交底.doc(3页珍藏版)》请在第壹文秘上搜索。

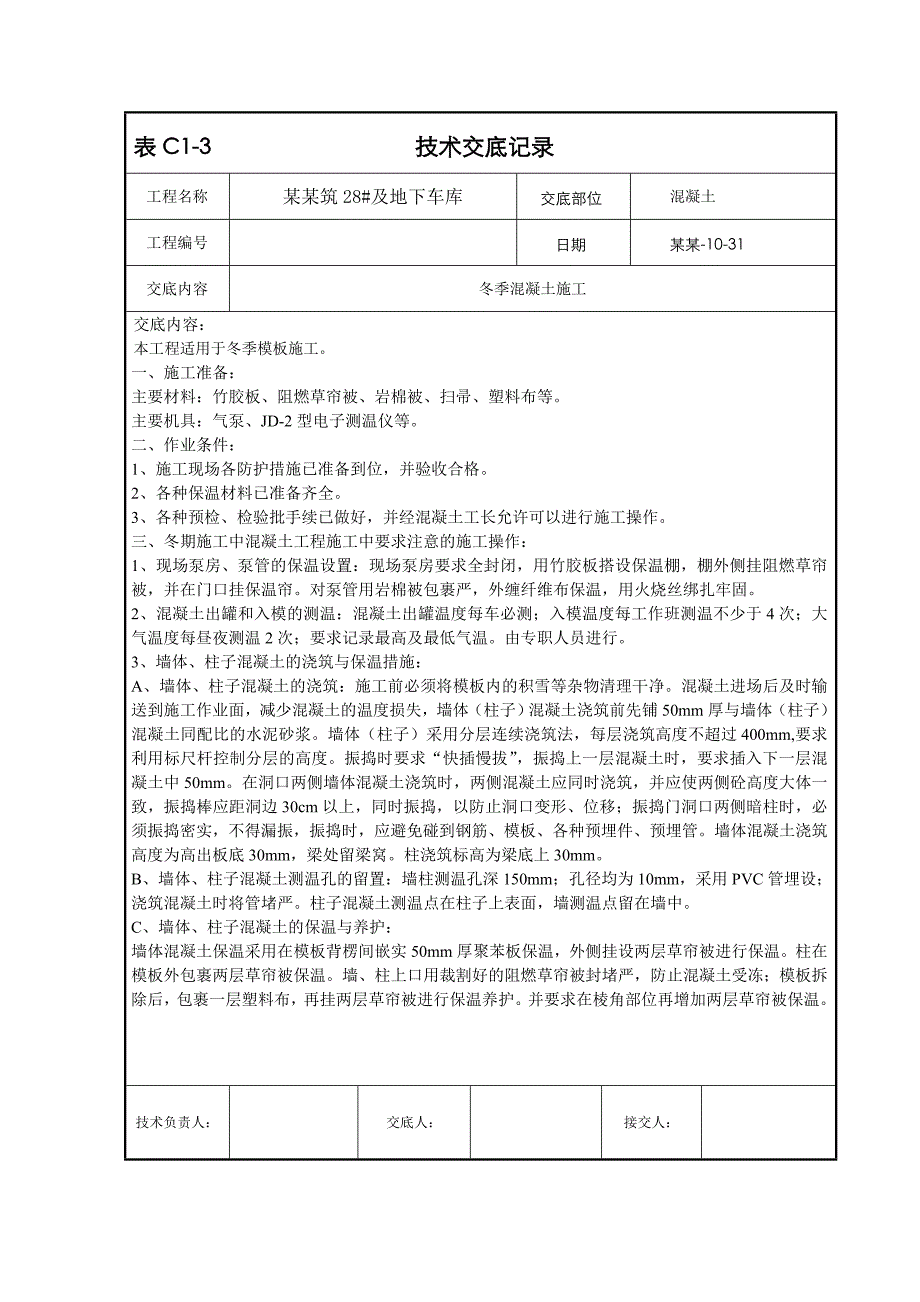

1、表C1-3 技术交底记录工程名称某某筑28#及地下车库交底部位混凝土工程编号日期某某-10-31交底内容冬季混凝土施工交底内容:本工程适用于冬季模板施工。一、施工准备:主要材料:竹胶板、阻燃草帘被、岩棉被、扫帚、塑料布等。 主要机具:气泵、JD-2型电子测温仪等。 二、作业条件:1、施工现场各防护措施已准备到位,并验收合格。2、各种保温材料已准备齐全。3、各种预检、检验批手续已做好,并经混凝土工长允许可以进行施工操作。三、冬期施工中混凝土工程施工中要求注意的施工操作:1、现场泵房、泵管的保温设置:现场泵房要求全封闭,用竹胶板搭设保温棚,棚外侧挂阻燃草帘被,并在门口挂保温帘。对泵管用岩棉被包裹严
2、,外缠纤维布保温,用火烧丝绑扎牢固。2、混凝土出罐和入模的测温:混凝土出罐温度每车必测;入模温度每工作班测温不少于4次;大气温度每昼夜测温2次;要求记录最高及最低气温。由专职人员进行。3、墙体、柱子混凝土的浇筑与保温措施:A、墙体、柱子混凝土的浇筑:施工前必须将模板内的积雪等杂物清理干净。混凝土进场后及时输送到施工作业面,减少混凝土的温度损失,墙体(柱子)混凝土浇筑前先铺50mm厚与墙体(柱子)混凝土同配比的水泥砂浆。墙体(柱子)采用分层连续浇筑法,每层浇筑高度不超过400mm,要求利用标尺杆控制分层的高度。振捣时要求“快插慢拔”,振捣上一层混凝土时,要求插入下一层混凝土中50mm。在洞口两侧
3、墙体混凝土浇筑时,两侧混凝土应同时浇筑,并应使两侧砼高度大体一致,振捣棒应距洞边30cm以上,同时振捣,以防止洞口变形、位移;振捣门洞口两侧暗柱时,必须振捣密实,不得漏振,振捣时,应避免碰到钢筋、模板、各种预埋件、预埋管。墙体混凝土浇筑高度为高出板底30mm,梁处留梁窝。柱浇筑标高为梁底上30mm。B、墙体、柱子混凝土测温孔的留置:墙柱测温孔深150mm;孔径均为10mm,采用PVC管埋设;浇筑混凝土时将管堵严。柱子混凝土测温点在柱子上表面,墙测温点留在墙中。C、墙体、柱子混凝土的保温与养护:墙体混凝土保温采用在模板背楞间嵌实50mm厚聚苯板保温,外侧挂设两层草帘被进行保温。柱在模板外包裹两层

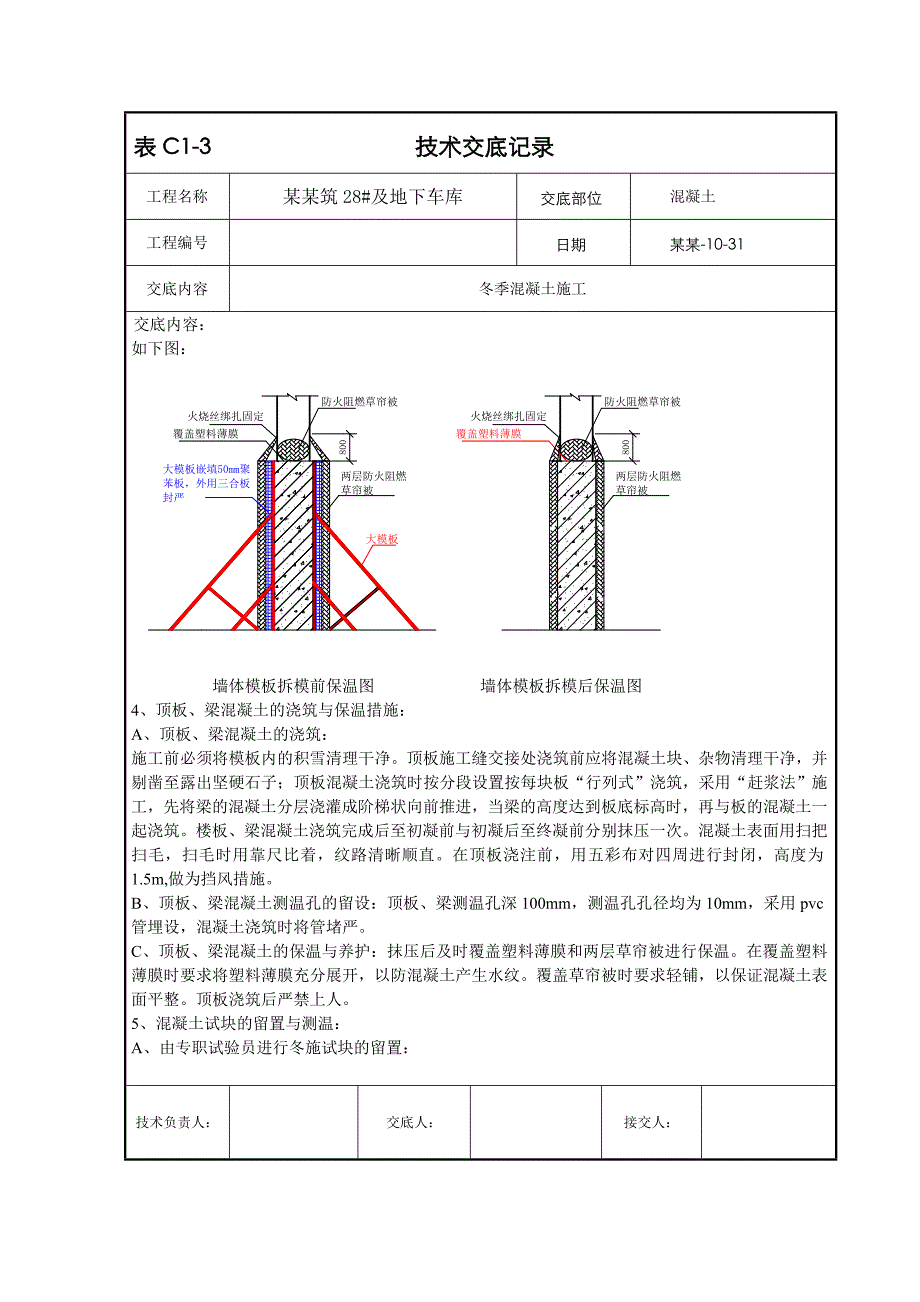

4、草帘被保温。墙、柱上口用裁割好的阻燃草帘被封堵严,防止混凝土受冻;模板拆除后,包裹一层塑料布,再挂两层草帘被进行保温养护。并要求在棱角部位再增加两层草帘被保温。技术负责人:交底人:接交人:表C1-3 技术交底记录工程名称某某筑28#及地下车库交底部位混凝土工程编号日期某某-10-31交底内容冬季混凝土施工交底内容:如下图:墙体模板拆模前保温图 墙体模板拆模后保温图4、顶板、梁混凝土的浇筑与保温措施:A、顶板、梁混凝土的浇筑:施工前必须将模板内的积雪清理干净。顶板施工缝交接处浇筑前应将混凝土块、杂物清理干净,并剔凿至露出坚硬石子;顶板混凝土浇筑时按分段设置按每块板“行列式”浇筑,采用“赶浆法”施
5、工,先将梁的混凝土分层浇灌成阶梯状向前推进,当梁的高度达到板底标高时,再与板的混凝土一起浇筑。楼板、梁混凝土浇筑完成后至初凝前与初凝后至终凝前分别抹压一次。混凝土表面用扫把扫毛,扫毛时用靠尺比着,纹路清晰顺直。在顶板浇注前,用五彩布对四周进行封闭,高度为1.5m,做为挡风措施。 B、顶板、梁混凝土测温孔的留设:顶板、梁测温孔深100mm,测温孔孔径均为10mm,采用pvc管埋设,混凝土浇筑时将管堵严。C、顶板、梁混凝土的保温与养护:抹压后及时覆盖塑料薄膜和两层草帘被进行保温。在覆盖塑料薄膜时要求将塑料薄膜充分展开,以防混凝土产生水纹。覆盖草帘被时要求轻铺,以保证混凝土表面平整。顶板浇筑后严禁上

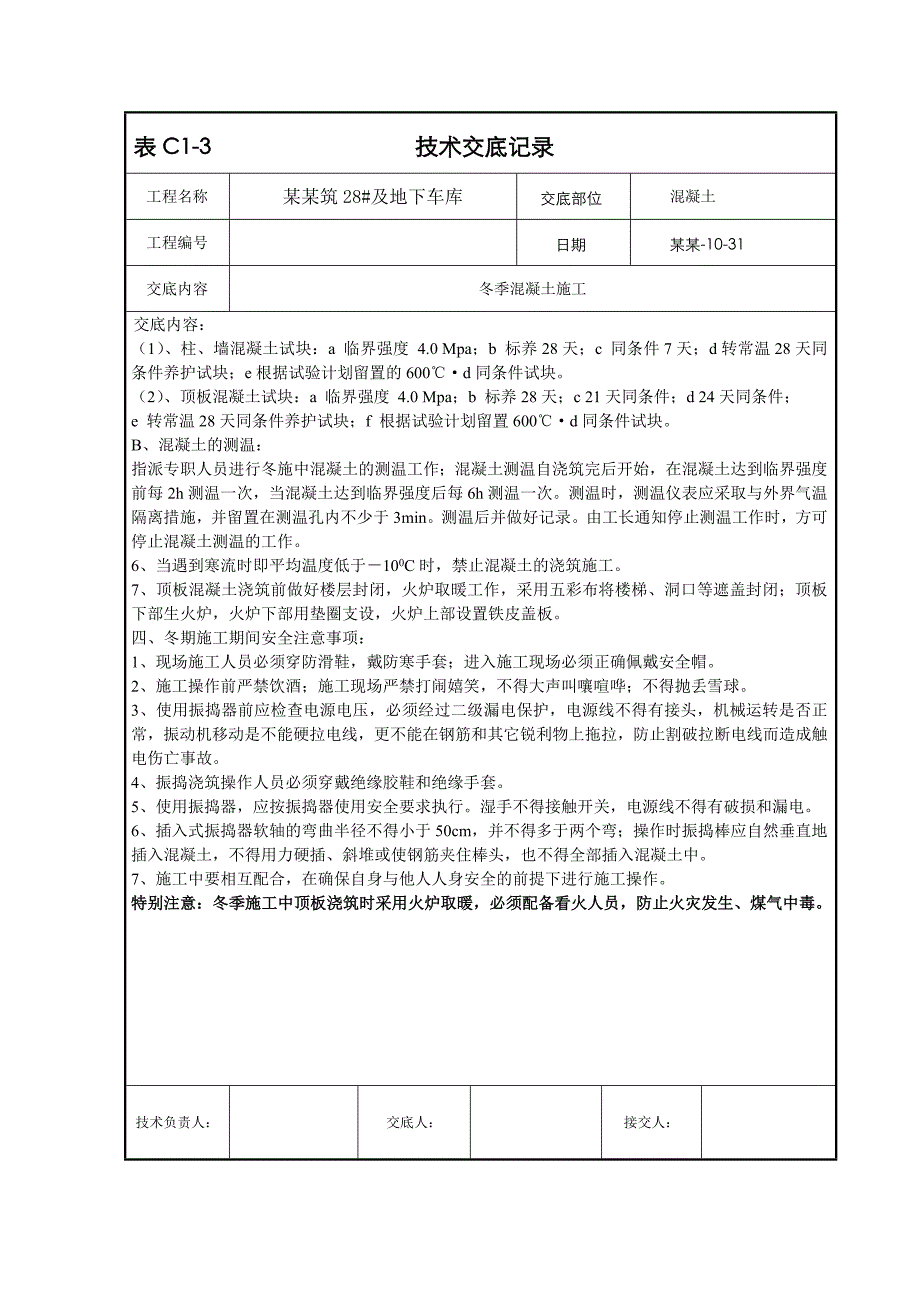

6、人。5、混凝土试块的留置与测温:A、由专职试验员进行冬施试块的留置:技术负责人:交底人:接交人:表C1-3 技术交底记录工程名称某某筑28#及地下车库交底部位混凝土工程编号日期某某-10-31交底内容冬季混凝土施工交底内容:(1)、柱、墙混凝土试块:a 临界强度 4.0 Mpa;b 标养28天;c 同条件7天;d转常温28天同条件养护试块;e根据试验计划留置的600d同条件试块。(2)、顶板混凝土试块:a 临界强度 4.0 Mpa;b 标养28天;c 21天同条件;d 24天同条件;e 转常温28天同条件养护试块;f 根据试验计划留置600d同条件试块。B、混凝土的测温:指派专职人员进行冬施中
7、混凝土的测温工作;混凝土测温自浇筑完后开始,在混凝土达到临界强度前每2h测温一次,当混凝土达到临界强度后每6h测温一次。测温时,测温仪表应采取与外界气温隔离措施,并留置在测温孔内不少于3min。测温后并做好记录。由工长通知停止测温工作时,方可停止混凝土测温的工作。6、当遇到寒流时即平均温度低于100C时,禁止混凝土的浇筑施工。7、顶板混凝土浇筑前做好楼层封闭,火炉取暖工作,采用五彩布将楼梯、洞口等遮盖封闭;顶板下部生火炉,火炉下部用垫圈支设,火炉上部设置铁皮盖板。四、冬期施工期间安全注意事项:1、现场施工人员必须穿防滑鞋,戴防寒手套;进入施工现场必须正确佩戴安全帽。2、施工操作前严禁饮酒;施工
8、现场严禁打闹嬉笑,不得大声叫嚷喧哗;不得抛丢雪球。3、使用振捣器前应检查电源电压,必须经过二级漏电保护,电源线不得有接头,机械运转是否正常,振动机移动是不能硬拉电线,更不能在钢筋和其它锐利物上拖拉,防止割破拉断电线而造成触电伤亡事故。4、振捣浇筑操作人员必须穿戴绝缘胶鞋和绝缘手套。5、使用振捣器,应按振捣器使用安全要求执行。湿手不得接触开关,电源线不得有破损和漏电。6、插入式振捣器软轴的弯曲半径不得小于50cm,并不得多于两个弯;操作时振捣棒应自然垂直地插入混凝土,不得用力硬插、斜堆或使钢筋夹住棒头,也不得全部插入混凝土中。7、施工中要相互配合,在确保自身与他人人身安全的前提下进行施工操作。特别注意:冬季施工中顶板浇筑时采用火炉取暖,必须配备看火人员,防止火灾发生、煤气中毒。技术负责人:交底人:接交人:
