《一德街高大模板、大荷载支撑、模板、专项施工方案.doc》由会员分享,可在线阅读,更多相关《一德街高大模板、大荷载支撑、模板、专项施工方案.doc(55页珍藏版)》请在第壹文秘上搜索。

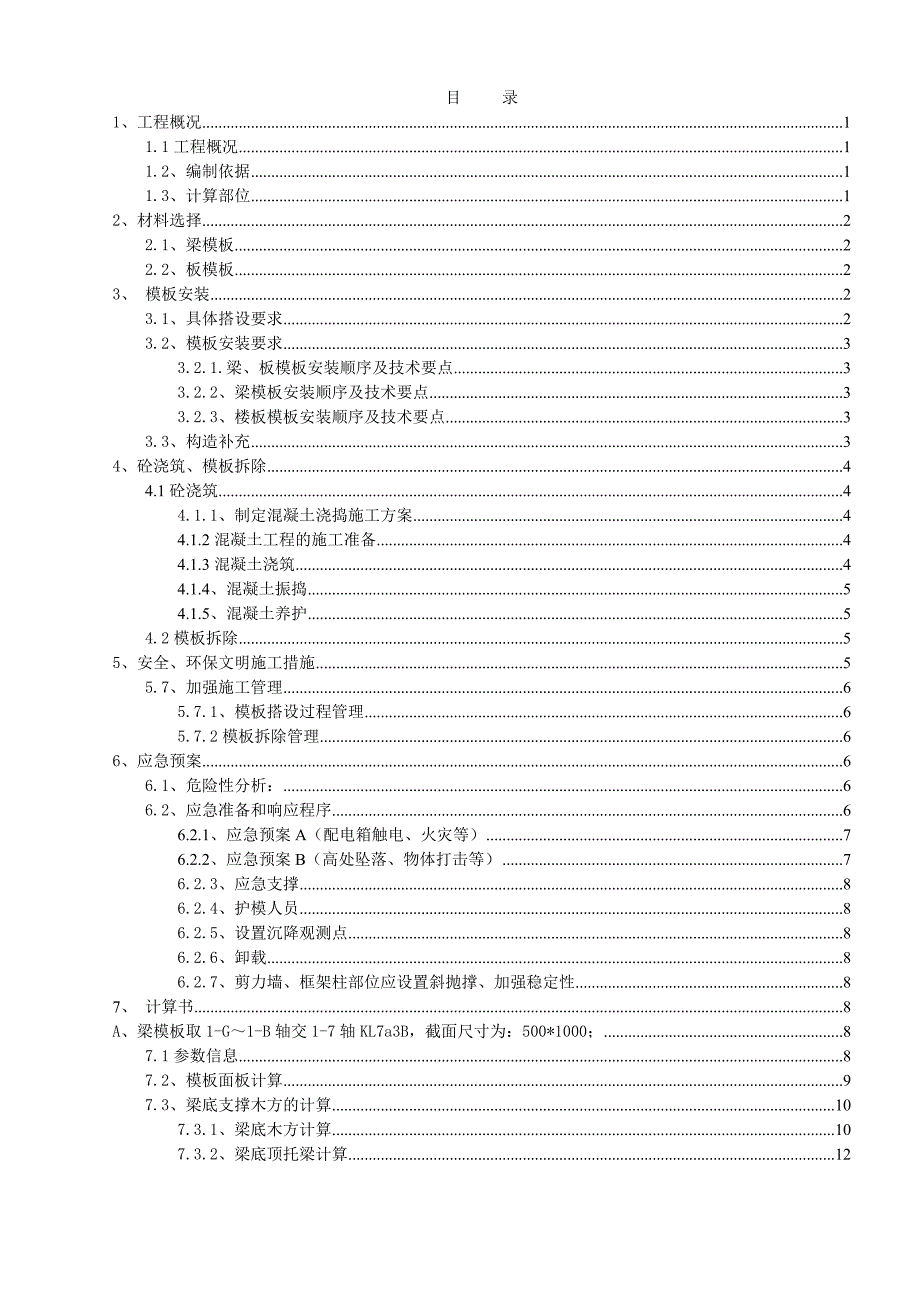

1、某某北侧地块项目高大模板专项施工方案目 录1、工程概况11.1工程概况11.2、编制依据11.3、计算部位12、材料选择22.1、梁模板22.2、板模板23、 模板安装23.1、具体搭设要求23.2、模板安装要求33.2.1.梁、板模板安装顺序及技术要点33.2.2、梁模板安装顺序及技术要点33.2.3、楼板模板安装顺序及技术要点33.3、构造补充34、砼浇筑、模板拆除44.1砼浇筑44.1.1、制定混凝土浇捣施工方案44.1.2混凝土工程的施工准备44.1.3混凝土浇筑44.1.4、混凝土振捣54.1.5、混凝土养护54.2模板拆除55、安全、环保文明施工措施55.7、加强施工管理65.7.

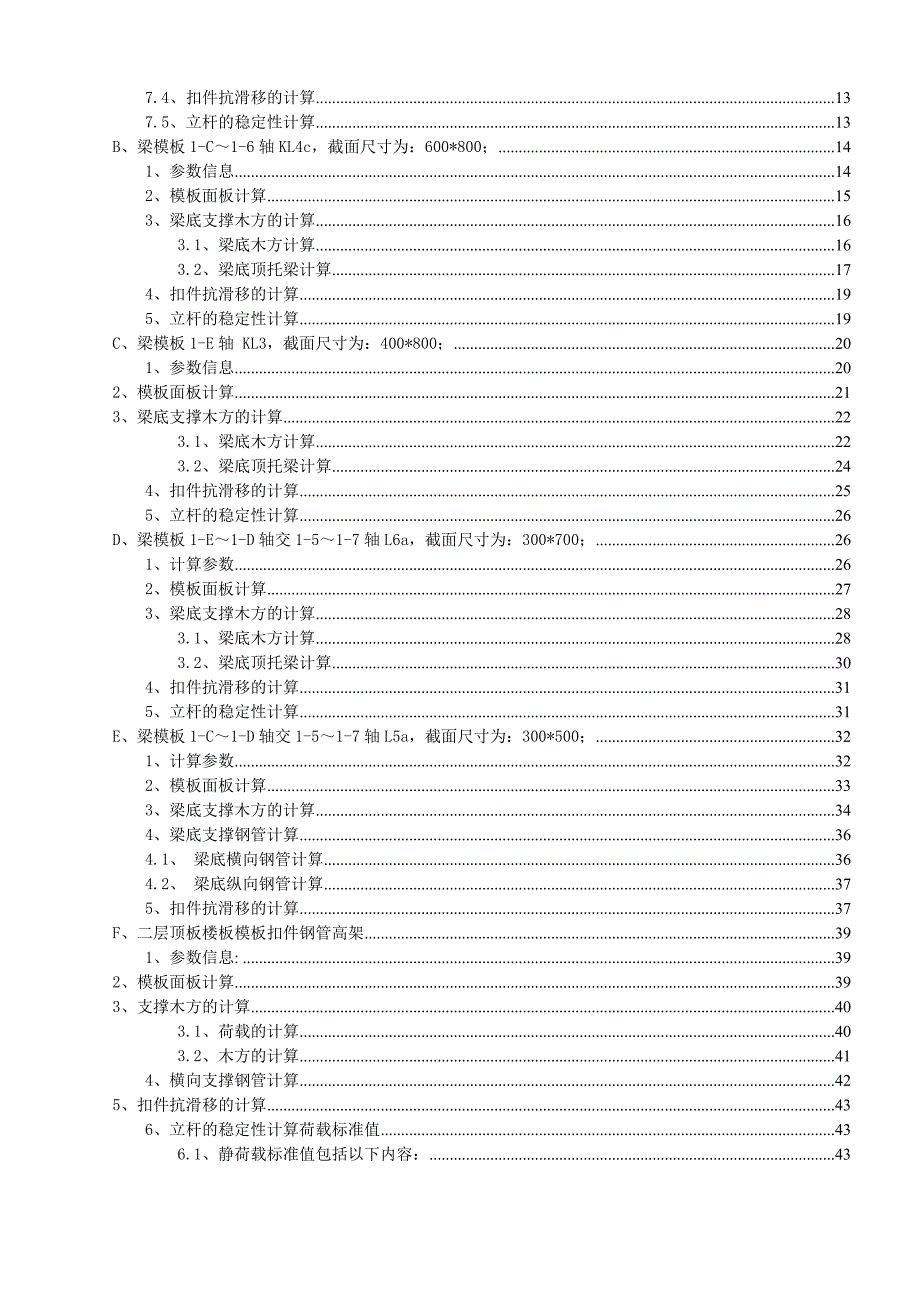

2、1、模板搭设过程管理65.7.2模板拆除管理66、应急预案66.1、危险性分析:66.2、应急准备和响应程序66.2.1、应急预案A(配电箱触电、火灾等)76.2.2、应急预案B(高处坠落、物体打击等)76.2.3、应急支撑86.2.4、护模人员86.2.5、设置沉降观测点86.2.6、卸载86.2.7、剪力墙、框架柱部位应设置斜抛撑、加强稳定性87、 计算书8A、梁模板取1-G1-B轴交1-7轴KL7a3B,截面尺寸为:500*1000;87.1参数信息87.2、模板面板计算97.3、梁底支撑木方的计算107.3.1、梁底木方计算107.3.2、梁底顶托梁计算127.4、扣件抗滑移的计算13
3、7.5、立杆的稳定性计算13B、梁模板1-C1-6轴KL4c,截面尺寸为:600*800;141、参数信息142、模板面板计算153、梁底支撑木方的计算163.1、梁底木方计算163.2、梁底顶托梁计算174、扣件抗滑移的计算195、立杆的稳定性计算19C、梁模板1-E轴 KL3,截面尺寸为:400*800;201、参数信息202、模板面板计算213、梁底支撑木方的计算223.1、梁底木方计算223.2、梁底顶托梁计算244、扣件抗滑移的计算255、立杆的稳定性计算26D、梁模板1-E1-D轴交1-51-7轴L6a,截面尺寸为:300*700;261、计算参数262、模板面板计算273、梁底支
4、撑木方的计算283.1、梁底木方计算283.2、梁底顶托梁计算304、扣件抗滑移的计算315、立杆的稳定性计算31E、梁模板1-C1-D轴交1-51-7轴L5a,截面尺寸为:300*500;321、计算参数322、模板面板计算333、梁底支撑木方的计算344、梁底支撑钢管计算364.1、 梁底横向钢管计算364.2、 梁底纵向钢管计算375、扣件抗滑移的计算37F、二层顶板楼板模板扣件钢管高架391、参数信息:392、模板面板计算393、支撑木方的计算403.1、荷载的计算403.2、木方的计算414、横向支撑钢管计算425、扣件抗滑移的计算436、立杆的稳定性计算荷载标准值436.1、静荷载
5、标准值包括以下内容:436.2、活荷载为施工荷载标准值与振倒混凝土时产生的荷载。436.3、不考虑风荷载时,立杆的轴向压力设计值计算公式43 7、立杆的稳定性计算438、基础承载力计算44高大模板专项施工方案审批表 工程名称某某北侧地块项目施工总承包方案名称高大模板专项施工方案施工单位某某设集团有限公司技术负责人某某项目经理 某某项目技术负责人 某某编制人 某某专业技术职称 工程师监理单位某某信建设工程管理有限公司项目总监 某某施工单位项目经理意见: 签字(盖章): 年 月 日 技术部门审核意见:签字(盖章):年 月 日安全部门审核意见:签字(盖章):年 月 日技术负责人审核意见:签字(盖章)
6、:年 月 日监理单位监理工程师审核意见签字(盖章):年 月 日总监审核意见签字(盖章):年 月 日1、工程概况1.1工程概况工程名称:大连某某北侧地块项目工程地点:大连某某北侧建设单位:某某坤房地产开发公司监理单位:某某信建设工程管理有限公司施工单位:某某设集团有限公司工程规模:基地总用地面积8850,规划方案的总建筑面积100195,其中地上建筑面积为79600,地下建筑面积为20595。基地西北角为公建(公寓)塔楼,建筑面积39572,塔楼屋面标高为90.6m(99.20m),共21层,裙房公建2层,公建(公寓)塔楼19层;裙房公建层高5.40m,标准层层高为4.20m。基地东侧为回迁住宅
7、塔楼,建筑面积40028,塔楼屋面标高117.55m(122.95m),共36层,回迁公建4层,住宅塔楼32层;裙房首层层高5.4m,二、三层层高3.5m,四层3.9m,住宅层3.0m。地下室建筑面积20595,共设3层,地下一层层高5.75m(6.4m),局部地下室层高3.5m,主要功能包括后勤货运和一般停车库;地下二层层高4.6m,主要功能为一般停车库;地下三层层高为4.0m,主要功能为一般停车库及人防区域。本工程位于大连市某某北侧,整体项目地块东至延安路,南至一德街,西至玉光街,北至警卫街。1.2、编制依据建筑结构荷载规范(GB50009-2001)中国建筑工业出版社;混凝土结构设计规范
8、(GB50010-2002)中国建筑工业出版社;建筑施工计算手册江正荣著 中国建筑工业出版社;建筑施工手册第五版 中国建筑工业出版社;钢结构设计规范(GB50017-2003)中国建筑工业出版社;1#楼:1-4轴至1-7轴交1-B轴至1-E轴,大厅标高在10.8米处。根据危险性较大的分部分项工程安全管理办法(建质200987号)文件规定,该工程模板工程涉及搭设高度大于8m,属于超过一定规模的危险性较大的分部分项工程。1.3、计算部位1.3.1根据本工程布局要求及结构设计图,本工程施工总荷载大于10kN/m2或集中线荷载大于15kN/m的主要结构部位为:结构板图号1104、1106 板厚150m
9、m, 结构梁图号1105KL7a3B500*1000;KL4c 600*800;KL3 400*800;L6a 300*800;L5a 300*5001.3.2本方案计算取具有代表性的计算部位分别为:1.3.2.1、1-G1-B轴交1-7轴KL7a3B, 截面尺寸为:500*1000; 1.3.2.2、1-C1-6轴 KL4c, 截面尺寸为:600*800;1.3.2.3、1-E轴 KL3, 截面尺寸为:400*800;1.3.2.4、1-E1-D轴交1-5轴1-7轴L6a,截面尺寸为:300*700; 1.3.2.5、1-C1-D轴交1-51-7轴L5a, 截面尺寸为:300*500;其余梁
10、板参照进行施工。2、材料选择按普通混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。2.1、梁模板面板采用18mm胶合面板75090木方(内楞)现场拼制,5090木方(外楞)支撑,采用可回收m12对拉螺栓进行加固。梁底采用5090木方支撑,托梁采用50*90方木。承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、支座、可调托坐、托梁、剪刀撑等组成,采用483钢管。2.2、板模板采用18mm厚胶合面板,板底采用50mm90mm方木支撑,。承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、支座可调托坐、剪刀撑等组成,采用483钢管。3、 模板
11、安装3.1、具体搭设要求3.1.1、严格执行钢管脚手架搭设的有关规定,按本方案具体实施。3.1.2、工长应做好有关技术交底和安全交底,并严格执行“三检”制度,逐级检查层层把关。3.1.3、横杆的长度不宜小于三跨(考虑连系梁的作用);3.1.4、横杆接长采用搭接,不同步或不同跨的两个相邻接头在水平方向错开的距离不小于1000mm;3.1.5、模板支架设置纵横向扫地杆,扫地杆应采用直角扣件固定在距地面不大于200mm处的立杆上,当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定;3.1.6、立杆的连接必须采用对接扣件连接。3.1.7、立杆上的对接扣件交错布置,即两根相邻立杆
12、的接头不设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开距离不宜小于1000mm;3.1.8、承受板底木枋的水平钢管,不得出现悬挑钢管,必须在端头补加一根立杆。3.1.9、当框架柱、剪力墙混凝土施工完成后,及时将满堂架和立柱连接成一个整体,以增强满堂架的整体稳定性。3.1.10、顶层横杆采用双扣件(即复扣)加固,防止横杆下滑;3.1.11、每道剪刀撑跨越立杆的根数按斜杆与地面的倾角在4050之间确定;3.1.12、必须在模板支架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间净距不应大于10m;3.1.13、剪刀撑斜杆的接长应采用搭接,要求搭接长度不应小于1m
13、,且采用3个(或以上)旋转扣件固定;3.1.14、剪刀撑斜杆应用旋转扣件固定在与之相交的横杆或立杆上;3.1.15、模板支架立杆每2m高的垂直允许偏差为15mm;3.1.16、可调托及可调座丝扣伸出长度不应大于200mm。3.2、模板安装要求3.2.1.梁、板模板安装顺序及技术要点模板安装顺: 模板定位、垂直度调整模板加固验收混凝土浇筑拆模技术要点安装梁、板模板前,要首先检查梁、板模板支架的稳定性。在稳定的支架上先根据楼面上的轴线位置和梁控制线以及标高位置安置梁、板的底模。根据施工组织设计的要求,待钢筋绑扎校正完毕,且隐蔽工程验收完毕后,再支设梁的侧模或板的周边模板。并在板或梁的适当位置预留方孔,以便在混凝土浇筑之前清理模板内的杂物。模板支设完毕后,要严格进行检查,保证架体稳定,支设牢固,拼缝严密,浇筑混凝土时不涨模,不漏浆。3.2.2、梁模板安装顺序及技术要点模板安装顺序搭设和调平模板支架(包括安装水平拉杆和剪力撑)按标高铺梁底模板拉线找直绑扎梁钢筋安装垫块梁两侧模板
