万州太安镇凤凰养生苑挡土墙施工组织设计.doc

上传人:d*** 文档编号:947864 上传时间:2024-05-13 格式:DOC 页数:19 大小:93.90KB
下载 相关 举报
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第1页
第1页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第2页
第2页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第3页
第3页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第4页
第4页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第5页
第5页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第6页
第6页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第7页
第7页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第8页
第8页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第9页
第9页 / 共19页
万州太安镇凤凰养生苑挡土墙施工组织设计.doc_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《万州太安镇凤凰养生苑挡土墙施工组织设计.doc》由会员分享,可在线阅读,更多相关《万州太安镇凤凰养生苑挡土墙施工组织设计.doc(19页珍藏版)》请在第壹文秘上搜索。

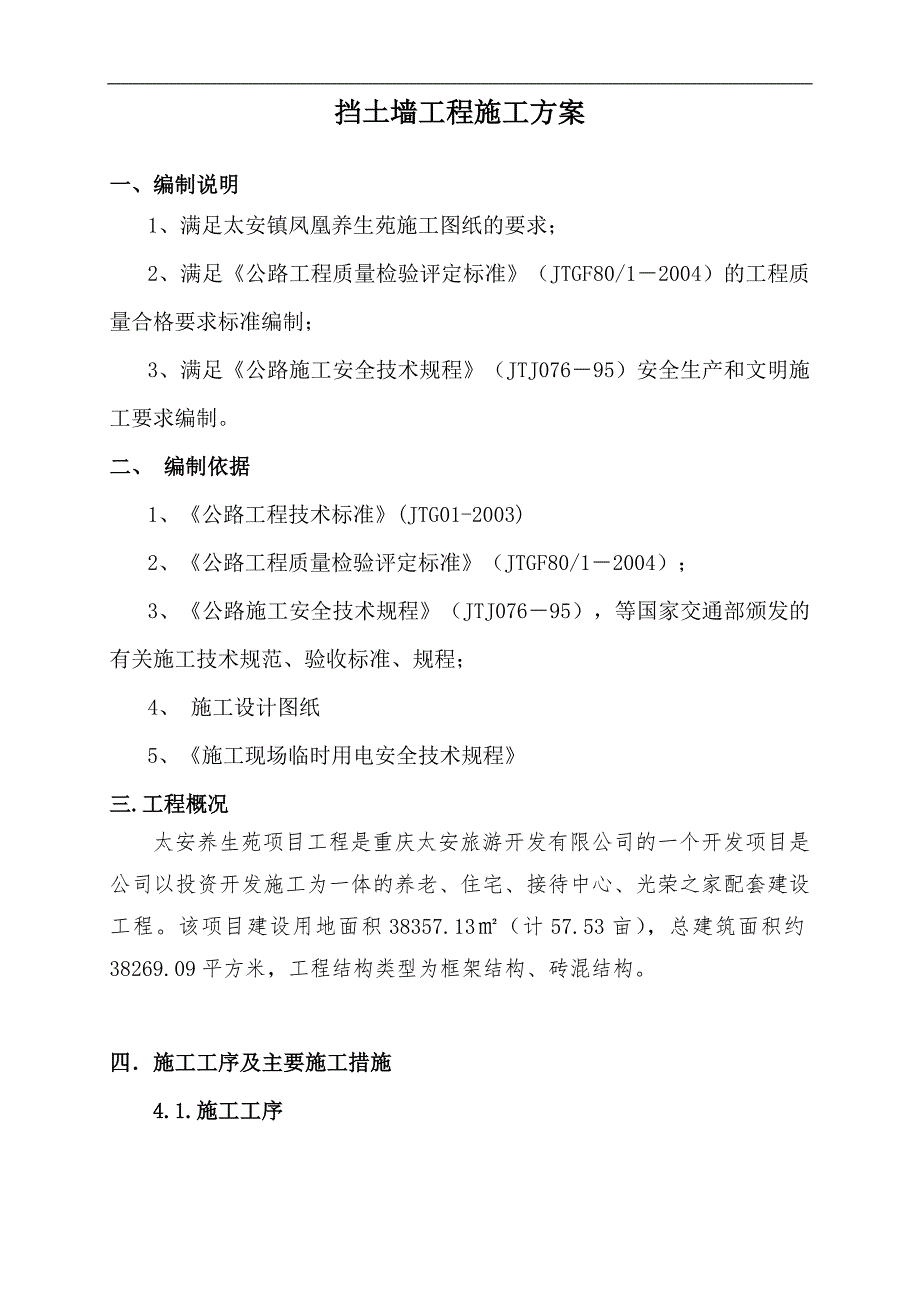

1、 某某凤凰养生苑挡土墙工程施工方案目 录一、编制说明二、编制依据三、工程概况四、 施工工序及主要施工措施1五、雨天施工技术措施8六、现场质量管理制度8七、现场安全文明施工管理9八、施工组织机构及人员配备12九、施工计划12十、主要材料、机具需用量计划13十一施工质量保证措施14十二安全生产及文明施工15十三环境保护措施16 挡土墙工程施工方案一、编制说明1、满足太安镇凤凰养生苑施工图纸的要求;2、满足公路工程质量检验评定标准(JTGF80/12004)的工程质量合格要求标准编制;3、满足公路施工安全技术规程(JTJ07695)安全生产和文明施工要求编制。二、 编制依据1、公路工程技术标准(JT

2、G01-2003)2、公路工程质量检验评定标准(JTGF80/12004);3、公路施工安全技术规程(JTJ07695),等国家交通部颁发的有关施工技术规范、验收标准、规程;4、 施工设计图纸5、施工现场临时用电安全技术规程三.工程概况太安养生苑项目工程是重庆太安旅游开发有限公司的一个开发项目是公司以投资开发施工为一体的养老、住宅、接待中心、光荣之家配套建设工程。该项目建设用地面积38357.13(计57.53亩),总建筑面积约38269.09平方米,工程结构类型为框架结构、砖混结构。四施工工序及主要施工措施4.1.施工工序测量、定位、放线开挖基础合格基础验收基础处理不合格基础测量放线试验确定

3、配合比拌制水泥砂浆及砼基础施工搭设脚手架预留泄水孔砌筑墙身片石加工镶面石贴镶面石勾缝拆除脚手架挡墙施工工艺图4.2施工技术措施4.2.1材料选用及技术要求选择符合图纸要求的块石作安砌材料,按试验室提供的砂浆配合比拌制砂浆。材料选择因地制宜、保证质量、降低成本的原则,进场材料必须有材质证明书、合格证及相关证明,禁止不合格产品、无证产品进入施工现场。 4.2.2砌筑石料 浆砌石砌筑用石料(主要是块片石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,选用块片石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,宽度及长度相差不小于其厚度。4.2. 3.砌筑砂

4、浆 (1)首先根据设计要求选用合格的砂料及水泥,砂浆拌制要使用引用水。 (2)水泥用32.5R普通硅酸盐水泥,进场的水泥必须具备出厂合格证、试验报告,复验报告,其安定性、凝结时间、强度等指标必须符合标准规定。 (3)砂采用中砂,砂石的力学性能等各项指标符合标准规定,才能投入使用。 (4)施工现场使用水泥堆放整齐,袋装水泥堆放高度一般不超过10包,堆宽以510袋为限,临时露天堆放应用防雨蓬布遮盖。 (5)水泥贮存时间一般不超过3个月,对水泥质量有怀疑和没把握时,使用前复查试验,并按试验结果使用。 (6)现场所用砂、水泥分开堆放整齐,不准混杂,砂保持清洁,严禁混入泥土。 (7)浆砌石砌筑砂浆必须具

5、有适当的流动性和良好的和易性,以确保砌体灰缝充分填满和压实。 (8)现场简易检验方法为,用手捏成小团,以指封不出浆,松手后不松散为合格。 (9)不同施工部位、结构形式砌筑用砂浆标号严格按照设计要求进行控制,浆砌石墙体砌筑严禁使用混合砂浆。 4.3.构筑物测量定位 (1)仪器选择 测量定位仪器选用全站仪和水准仪,全站仪、水准仪须经重新校验合格方可使用,开工前先进行仪器报验,要有校验合格证。 (2)参照点选择 构筑物测量定位工程坐标及标高引自道路设计桩点坐标点。 (3)放线时采用全站仪测构筑物各角点的位置,并埋设控制桩作为施工位置依据及以后桩位传递的依据,并现场画出草图以作记录。 4.4基坑槽开挖

6、与防护 4.4.1基坑槽开挖 挡土墙基槽应分段施工,跳槽开挖,人工清基的方法。基坑开挖后,视实际情况,可酌情调整标高,必须满足襟边宽度及埋置深度要求,若实际地形、地质情况与设计出入较大时,必须立即停止施工作业并及时上报监理和设计单位以便进行调整。4.5脚手架工程安全措施4.5.1、基本要求(1)要有足够的面积,满足工作操作,材料堆置和运输的需要。(2)坚固、稳定,能满足施工中的各种荷载和气候条件作用下不变形、倾斜、摇晃。(3)搭拆简单,搬移方便,能多次周转使用。(4)安全系数一般均采用容许应力计算,取值要大于3。4.5.2、结构物承重外脚手架:(1)立杆:采用4851的钢管,壁厚为33.5,立

7、杆基础平整、夯实,下脚加通垫板,并设金属板墩或绑扫地杆,接长搭接使用“一字型”对头长扣,立杆间距最大不超过1.5m。(2)大模杆采用4051的钢管,壁厚为33.5,选用合格的“一字型”对头长扣,搭接要交圈,不能铺开和断开,上下间距最大不超过1.2m。(3)脚手板:如需设置脚手板时,脚手板铺设要严密、牢固,搭搓板端压过大横杆15,距墙体距离不大于15,严禁有跳头板。(4)护身栏及挡脚板:凡2米以上架子局部绑两通栏杆,挡脚板立挡(18)严密牢固或加挂立封安全网,且网的下口封牢。真正起到安全防护作用。4.5.3、脚手架拆除(1)架子拆除时要划分作业区,周围设围栏或竖立警戒标志,地面设专人指挥,严禁非

8、作业人员入内。(2)拆除的高处作业人员,必须戴安全帽,系安全带,扎裹腿,穿软底鞋。(3)拆除前必须拆除照明线再遵循由上而下,先搭后拆,后搭先拆的原则,即先拆栏杆、脚手架;后拆小横杆、立杆等,并按一步一清的原则依次进行,严禁上下同时进行拆除作业。(4)拆除要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,要先通知对方,以防坠落。(5)拆下的材料,严禁抛掷,应运到指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件或铁丝要集中回收处理。(6)在拆架过程中,不得中途换人,如必须换人时,要将拆除情况交代清楚后方可离开。4.6.浆砌石砌筑4.6.1砌筑技术要求浆砌片石挡土墙砌筑按“先砌角石、

9、再砌面石、最后砌腹石”的顺序进行砌筑。角石选取比较方正、大小适宜的石块并稍加清凿,角石砌好后将线移挂到角石上,再砌面石,面石留一运送填腹石料的缺口,砌完腹石后再封砌缺口。腹石采取往运送石料方向倒退着砌筑的方法,先远处,后近处。腹石与面在一样按规定层次和灰缝砌筑整齐、砂浆饱满。 施工前先清除边坡、基底上的松动石块、碎屑、草木等杂物,砌筑时采用分层砌筑,分层高度70120cm(约34 层),分层与分层间的砌缝隙大致找平,层面砌成与斜面相垂直或成水平面,并按规定距离设置伸缩沉降缝。砌体在设缝处断开和取齐,缝两侧石料进行修凿。墙后按规定设防水层和反滤层,墙身留置泄水孔。 墙底最下一层砌筑时,将片石的大

10、面朝下,而后上面石块利用其自然形状与下层石块相互交错的衔接在一起,做到犬牙交错、搭接紧密。砌时,每一块片石先铺砂浆,而后安放石块,经左右揉动几下,再用手锤轻击,将下面砂浆挤密实。在已砌好的片石侧面继续安砌时,除座浆外并在相邻石块侧面铺抹砂浆,瑞砌片石,并向下面及抹浆的侧面用手挤压,用锤轻击,将下面和侧面的砂浆挤实,挤出的砂浆刮起再用。分层内各层石块的砌缝尽可能错开,分层与分层间的砌缝要错开,且错开距离要大于8cm。 砌体较长时间时采用分段分层砌筑,但两相邻工作段的砌筑高差一般不超过1.2m;分段位置尽量设在沉降缝或伸缩缝处,各段水平砌缝确保一致。 浆砌镶面石时,先根据接砌部位的情况,估计所需的

11、石块形状、大小,然后选石,不垫砂浆进行试砌,再根据试砌情况找出石块中碍事的大棱角,用大锤打掉,用手锤打击小棱角,用凿子凿击底面放不平或影响上部接砌的突出部分,然后铺上砂浆,将石块翻回,用小撬棍将石块拨正,使两边灰缝合适。如石块较小,用手锤轻轻敲击,如石块较大,用手左右揉动,使灰缝挤实。 设置沉降伸缩缝时,根据设计规定的位置,采用跳段砌筑的方法,使相邻两段砌石高度错开,并在接缝处做一个外露面,挂线砌筑,达到又直、又平。沉降伸缩缝在施工中要控制其垂直,且缝两侧砌体表面需要平整,不能搭接,同时,接缝中按设计要求填塞沥青麻絮,防止砌体漏水。 砌筑上层砌块时,避免振动下层砌块。砌筑工作中断后恢复砌筑时,

12、对已砌筑的砌层表面加以清扫和湿润。 砌体外露面勾缝采用皮带缝进行。先用水将砌体浇洒湿润再勾缝,按“自上而下:的顺序先勾水平缝后勾坚缝。勾水平缝时用长溜子将灰浆压入缝内,自左向右随压随勾,勾完一段后,溜子自左向右在缝内溜压密实、平整,使其深浅一致。勾坚缝时用短溜子在灰板上将灰刮起,然后勾入竖缝中,塞密、压平,最后用扫帚扫清余灰。 4.7交工验收 4.7.1工程预验收前,组织有关人员按设计施工图和施工标准的要求对其施工工程进行全面的检查,如有不符立即进行整改。 4.7.2当全部工程完工并符合合同规定时,申请交工验收。 4.7.3对验收提出的问题,应在规定的期限内整改完,再次提出交工申请。五.雨天施

13、工技术措施 5.1雨天施工应根据现场实际情况,及时做好施工现场排水工作,防止基坑(槽)积水。 5.2 临时设施及现场施工设备的防护: 施工现场的临时设施,在下雨前应整修加固完毕,保证不漏、不塌、不倒,周围不积水。施工现场的机电设备(配电盘、闸箱等),均应有可靠的防雨措施(如搭设防雨蓬或设简易机电房等)。同时,对于电气设备的电源线要悬挂固定,不得拖拉在地,现场电气设备的防雨漏电接地保护装置应灵敏有效,并有专人负责随时检查。雨天到来之前应检查照明和动力线有无混线、漏电、电杆有无腐蚀、埋设是否牢靠等。 5.3怕雨、怕潮、忌腐蚀的原材料、构件和设备等,应放入室内,或设立坚实的基础堆放在较高处,或采用蓬布封盖严密等措施,进行分别处理。 5.4砌筑工程: 防止基槽灌水和雨水冲刷砂浆,砂浆的稠度应适当减少,砌筑不宜留施工缝。收工时应覆盖砌体表面。砌筑用砂浆应随拌随用。六.现场质量管理制

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
