《三管旋喷桩专项施工方案.doc》由会员分享,可在线阅读,更多相关《三管旋喷桩专项施工方案.doc(19页珍藏版)》请在第壹文秘上搜索。

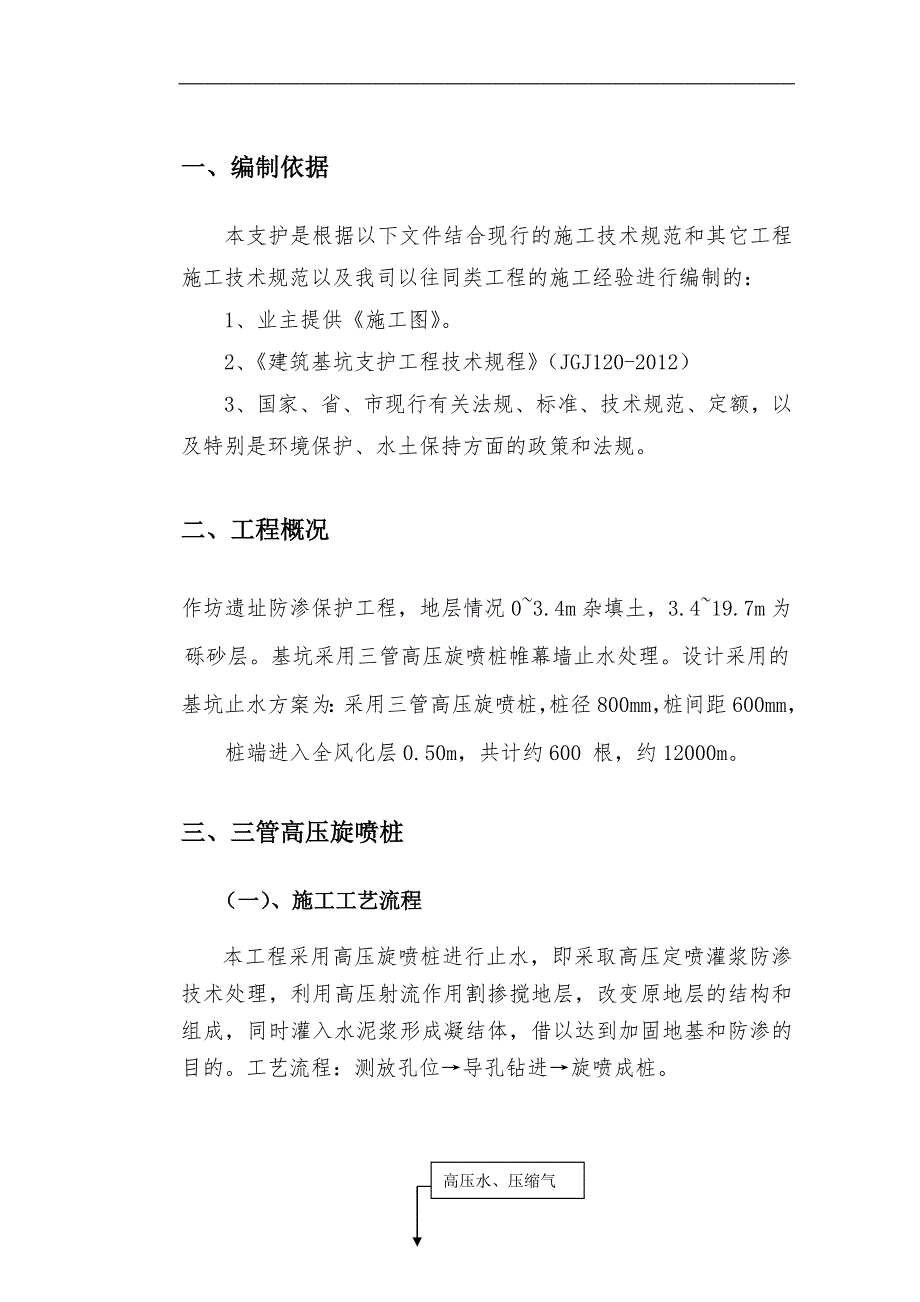

1、作坊遗址防渗保护工程施工组织设计一、编制依据本支护是根据以下文件结合现行的施工技术规范和其它工程施工技术规范以及我司以往同类工程的施工经验进行编制的:1、业主提供施工图。2、建筑基坑支护工程技术规程(JGJ120-2012)3、国家、省、市现行有关法规、标准、技术规范、定额,以及特别是环境保护、水土保持方面的政策和法规。二、工程概况作坊遗址防渗保护工程,地层情况03.4m杂填土,3.419.7m为砾砂层。基坑采用三管高压旋喷桩帷幕墙止水处理。设计采用的基坑止水方案为:采用三管高压旋喷桩,桩径800mm,桩间距600mm,桩端进入全风化层0.50m,共计约600 根,约12000m。三、三管高压

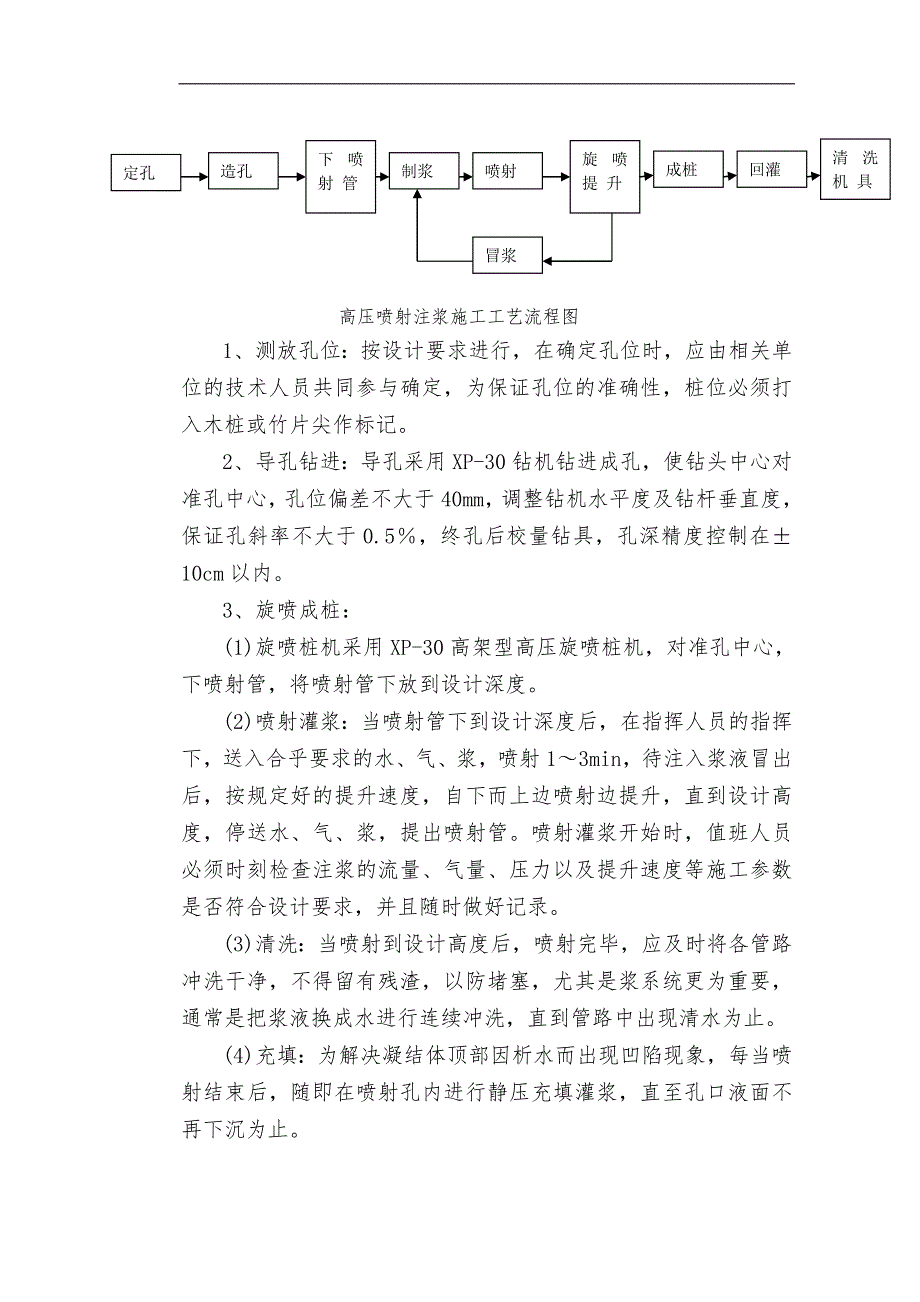

2、旋喷桩(一)、施工工艺流程本工程采用高压旋喷桩进行止水,即采取高压定喷灌浆防渗技术处理,利用高压射流作用割掺搅地层,改变原地层的结构和组成,同时灌入水泥浆形成凝结体,借以达到加固地基和防渗的目的。工艺流程:测放孔位导孔钻进旋喷成桩。高压水、压缩气清洗机 具回灌成桩定孔下喷射 管造孔制浆喷射旋喷提 升冒浆高压喷射注浆施工工艺流程图1、测放孔位:按设计要求进行,在确定孔位时,应由相关单位的技术人员共同参与确定,为保证孔位的准确性,桩位必须打入木桩或竹片尖作标记。2、导孔钻进:导孔采用XP-30钻机钻进成孔,使钻头中心对准孔中心,孔位偏差不大于40mm,调整钻机水平度及钻杆垂直度,保证孔斜率不大于0

3、.5,终孔后校量钻具,孔深精度控制在10cm以内。3、旋喷成桩:(1)旋喷桩机采用XP-30高架型高压旋喷桩机,对准孔中心,下喷射管,将喷射管下放到设计深度。(2)喷射灌浆:当喷射管下到设计深度后,在指挥人员的指挥下,送入合乎要求的水、气、浆,喷射13min,待注入浆液冒出后,按规定好的提升速度,自下而上边喷射边提升,直到设计高度,停送水、气、浆,提出喷射管。喷射灌浆开始时,值班人员必须时刻检查注浆的流量、气量、压力以及提升速度等施工参数是否符合设计要求,并且随时做好记录。(3)清洗:当喷射到设计高度后,喷射完毕,应及时将各管路冲洗干净,不得留有残渣,以防堵塞,尤其是浆系统更为重要,通常是把浆

4、液换成水进行连续冲洗,直到管路中出现清水为止。(4)充填:为解决凝结体顶部因析水而出现凹陷现象,每当喷射结束后,随即在喷射孔内进行静压充填灌浆,直至孔口液面不再下沉为止。 (二)、施工参数1、有效桩长:高压三重管旋喷桩,桩端进入全风化层500mm。2、试桩:在正式进行施工之前应先做试验桩,以便掌握和调整施工工艺,待能满足设计要求时才能全面施工。即试桩35根,5天后抽芯检测,成桩质量满足设计要求后全面施工。3、旋喷桩要求桩径不小于800 mm,桩心距600mm。4、高压水:压力大于30 Mpa,流量75 L/min,喷嘴直径1.82.2mm。5、高压水泥浆:压力0.81.0MPa,流量大于100

5、L/m。水灰比1.11.3,水泥选用42.5R普硅水泥。6、压缩气:压力0.7MPa,风量2.53.0L/min。7、台车施工参数:提升速度1525cm/min,旋转速度不小于20rpm。8、旋喷桩施工喷浆过程中,如出现不返浆情况时,应及时汇报,并作特殊处理。四、屋面修缮1、工艺流程: 小青瓦又称蝴蝶瓦,是阴阳瓦的一种,其断面呈弧形,平面形状一头较窄、小青瓦屋面在我国传统屋面工程中应用较多。然而小青瓦的施工也是很有讲究的,如何进行小青瓦的施工呢? 小青瓦施工时,首先根据屋面形状确定屋脊样式,进行屋脊铺筑,然后根据坡屋面尺寸排列小青瓦,确定垅数和每垅小青瓦数,并按从檐口到屋脊的顺序铺筑,最后进行

6、山墙批水线的粉饰,其工艺流程如下:搭设脚手架-铺设杉木基层-铺瓦准备-上小青瓦-堆放-铺筑屋脊瓦-铺檐口瓦-屋面小青瓦-粉山墙披水线-检查-清理。 铺挂小青瓦的操作顺序:从左往右、自下往上、为避免屋面铺好后再去铺盖屋脊瓦时将瓦片踩破,在铺挂屋面瓦之前要先将屋脊瓦做好,这也是本法与其它一般瓦屋面做法最大的区别所在、铺筑屋脊瓦一般有三种方法:将小青瓦一片一片地从一个山墙边铺筑到另一个山墙边;将小青瓦瓦片斜成一定的角度并挤紧,由山墙两头向中间筑脊;先在山墙两头各平放一叠瓦封头,再将小青瓦直立从两边对称向中间合拢。2、基本要求1底盖瓦铺设应符合下列规定: 合格:搭接吻合,行列基本齐直,檐口底瓦无倒泛水

7、。 优良:搭接吻合,行列齐直,檐口底瓦排水流畅。 检验方法:观察检查。 2坐浆铺瓦及瓦楞中所用的泥灰、砂浆应符合下列规定: 合格:粘结牢固,坐浆基本平伏密实,屋面基本洁净无积灰。 优良:粘结牢固,坐浆平伏密实,屋面洁净。 检验方法:观察检查。 3屋面檐口部分应符合下列规定: 合格:檐口直顺,瓦楞均匀,基本无起伏。 优良:檐口直顺,瓦楞均匀一致,无高低起伏。 检验方法:观察检查。 4屋面外观应符合下列规定: 合格:瓦楞直顺,瓦档均匀,瓦面平整,坡度曲线基本和顺一致,屋面基本整洁。 优良:瓦楞整齐直顺,瓦档均匀一致,瓦面平整,坡度曲线和顺一致,屋面整洁美观。 五、施工进度计划 三管高压旋喷桩桩深约

8、20m,设计约600根,有效桩长约12000m,计划年前进一台机,平均每天完成6根, 120天完成全部施工任务。盖瓦为年后施工施工工期为60天穿插在高压旋喷桩内一个月。具体见施工横道图。材料进场配合施工进度安排,分批进场,按规定地点储放,并做好遮盖保护。开工前,对各种材料,进行抽检试验,对不合格品坚决退货。本工程使用水泥量较大,材料计划集中在水泥的供应上,确保施工过程中,不因材料供应不足而影响施工进度。工程开工前,各种材料均部分进场,进行抽检试验。六、机械设备、劳动力投入计划(一)、机械设备本项目拟投入的主要施工机械设备见下表:主要施工机械设备表 序号设备名称型号规格单位数量备注1挖掘机PC-

9、120台1旋喷桩2钻孔机XY-1台2旋喷桩3旋喷台车Xp-30台2旋喷桩4高压清水泵3S2台2旋喷桩5空压机3m3台2旋喷桩6高压注浆泵BW-150台2旋喷桩7经纬仪J2台1测量8水准仪DS3台1测量(二)、劳动力 按有关管理部门规定,中午及夜间不能施工只能按一个台班作业安排,劳动力计划如下:旋喷桩成桩班5人、瓦工8人、架子工6人、电工1人,机修1人,挖掘机1人,测量1人,施工员1人。七、施工质量保证措施1、建立高效,有序的项目经理部,抓好科学管理,严格按施工规范进行施工,使业主方,监理方和施工方对整个施工过程进行科学管理。2、建立全以技术总负责人为领导的,以各机台技术人员为骨干的质量保障措施

10、,责任明确,分工到人。3、提高全员,特别是具体操作人员的质量意识,讲清各项参数对施工质量的利害关系,提高工人加强质量的自觉性。4、施工中应认真记录实际孔位,孔深和每个孔内的水量、土质等情况,若发现与工程地质报告不符的情况,将采取相应补救措施,旋喷桩施工时,若出现不返浆或返浆少时可采取添加速凝剂或增大注浆量,待正常返浆再继续作业 ;返浆过多,宜调节喷射压力适当调整提升速度。5、在旋喷注浆参数达到规定的值后,随即开始旋喷,由下而上喷射注浆。6、旋喷过程中,搅拌时间超过4个小时的水泥浆液,不宜使用。水灰比应严格按要求执行,不得更改,应防止旋喷过程中水泥浆发生沉淀。7、旋喷过程中若发现地下旋喷范围内有

11、障碍物或需重点突破的土层时,可采用放慢或停止提升,定位喷注等方法,以保证成桩质量。8、施工时应保证钻孔的垂直度不得超过0.5%,桩位偏差不得大于50MM。9、水泥在使用前需要由质检部门做出鉴定,禁止使用不合格水泥。10、旋喷施工时在钻孔和喷射过程中,应注意防止喷嘴被堵,下管时应采以措施先把喷嘴保护起来,施工时应同时送高压水和压缩空气,在孔底喷射切割二分钟后,再泵入水泥浆,由下而上喷射注浆。停机时,先关高压水和压缩空气再停止送浆。11、严密监控三表,即水压、气压及浆压,特别是浆压表,如浆压突然下降为零,表明断浆,坚决杜绝。12、施工严格按规范及设计院设计要求进行。13、做到信息化施工,旋喷桩施工

12、过程中遇到不正常情况应及时记录,及时分析原因予以解决。并及时反馈到设计方甲方及监理,在设计,业主及监理指导下,共同合作,及时调整有关施工参数,抓好信息化施工,保证工程质量。14、旋喷桩每孔施工完毕,应及时清洗管路系统,以保证施工质量。八、安全保障措施1、建立健全以项目经理为领导,以各机班长为骨干的安全保障措施的控制网络,进行全员安全生产,文明生产教育。2、施工人员进入施工现场,必须佩戴安全帽及其它必要的安全防护用具,爬搭必须系安全带。3、施工人员进入现场,必须遵守有关用电安全规则,严格按施工安全规定进行操作,电器设备做到一机一闸一漏电。4、施工现场布置合理,各种电缆,管道,器材布置应清晰明了,

13、高压台车要垫稳、垫实防止台车翻倒。5、必须经常检查管道及接头有无破损,若发现破损,应立即更换,否则停止施工操作,以防发生高压液体喷出造成不必要的损失或安全事故。6、施工中的返浆或多余泥浆应在指定地点堆放,严禁泥浆任意排放,待一定量后集中外运。7、现场应设必需警示标志,对可发生隐患的部位应有明显的标示。8、做好施工人员的安全教育工作,安全员要经常检查执行措施,做好事故预防性工作,保障施工工作顺利进行。9、各种施工机具应有专人负责使用和保养,防止高压作业危害他人。10、经常检查所有电源线路,杜绝漏水触电事故发生,搞好夜间施工照明。11、施工人员在施工现场应严格遵守公司的有关规定。12、在旋喷桩后台

14、采用彩条布围堵及水泥下料时水泥不能堆放太高下料,防止水泥灰飘散,污染周边居民,在后台施工作业人员必须戴口罩。13、在车辆进出时,专门派二名洗车人员洗车及在车辆进出周边晒水,防止车辆进出时灰尘飘散,污染周边居民。14、因作业区是和厂区的酒厂生产有穿插,为了更好的作业将用彩钢板把施工区域隔离开并封闭作业。九、应急预案 (一)、应急预案的目的应急预案的目的是根据施工现场可能发生的事故或紧急情况引发的伤害和其他影响的突发性事件,应急救援是减少事故造成的人员伤亡和财产损失而组织的救援行动。其任务是及时控制危险源抢救伤员,指挥现场施工人员有组织的撤离,消除危害后果等,重点是保护人群的生命安全。根据施工特点

15、和任务,本工程项目可能发生的安全事故的区域包括施工区和项目生活区,其中施工主要可能发生的安全事故有:基坑坍塌事故、基坑涌砂涌水紧急情况,触电事故、高处坠落事故、物体打击事故、机械伤人事故、防洪抢险等;项目生活区主要可能发生的安全事故有火灾、触电事故、食物中毒事故等当施工现场发生以上可能发生的安全事故时,由现场项目经理统一指挥,负责调动人员、调动物资,对安全事故作有效及时的处理,其他应急小组成员必须及时落实项目经理的指示。(二)、应急机构的、组成、责任和分工1、应急小组组成项目部成立事故应急救援“指挥领导小组”由项目负责人,副经理及有关生产、安全、设备、保工等负责人组成。下设急救援专业小组,应急救援指挥小组设在施工质安部,日常工作由质安部兼管负责,发生较大事故时,领导小组成员讯速到达指

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
