《三级公路修复工程施工组织设计陕西.doc》由会员分享,可在线阅读,更多相关《三级公路修复工程施工组织设计陕西.doc(53页珍藏版)》请在第壹文秘上搜索。

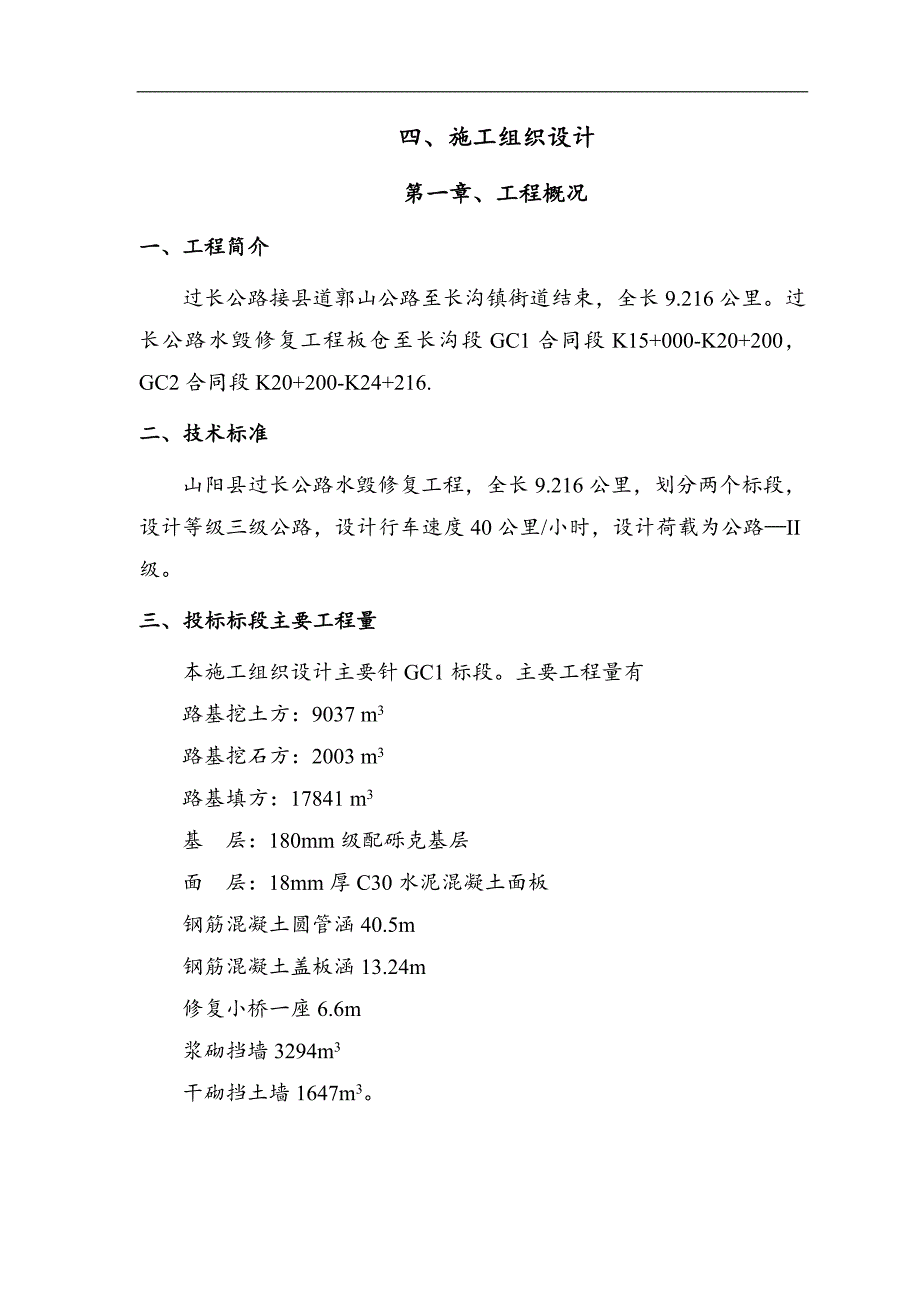

1、四、施工组织设计第一章、工程概况一、工程简介过长公路接县道郭山公路至长沟镇街道结束,全长9.216公里。过长公路水毁修复工程板仓至长沟段GC1合同段K15+000-K20+200,GC2合同段K20+200-K24+216.二、技术标准山阳县过长公路水毁修复工程,全长9.216公里,划分两个标段,设计等级三级公路,设计行车速度40公里/小时,设计荷载为公路II级。三、投标标段主要工程量本施工组织设计主要针GC1标段。主要工程量有路基挖土方:9037 m3路基挖石方:2003 m3路基填方:17841 m3基 层:180mm级配砾克基层面 层:18mm厚C30水泥混凝土面板钢筋混凝土圆管涵40.

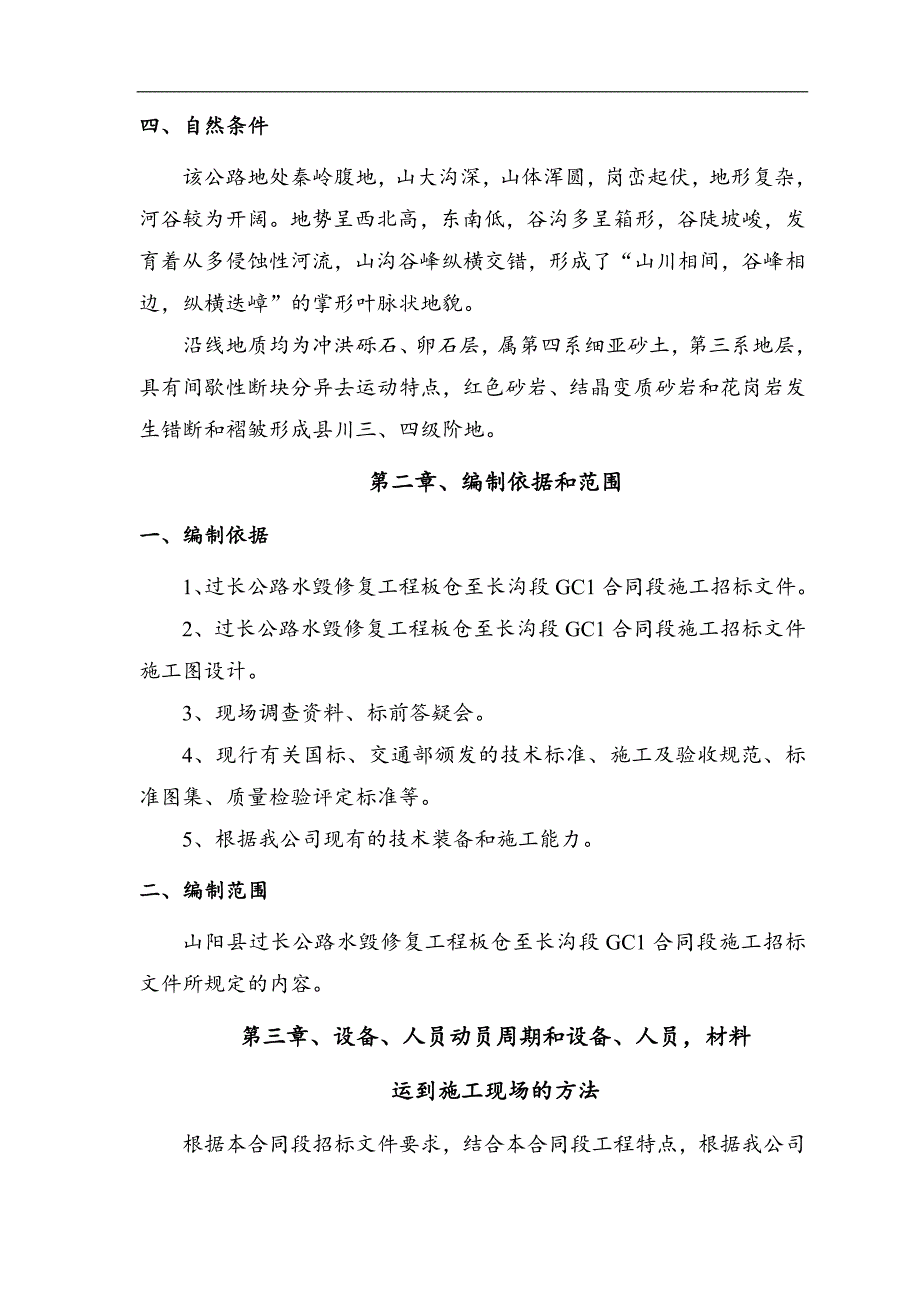

2、5m钢筋混凝土盖板涵13.24m修复小桥一座6.6m浆砌挡墙3294m3干砌挡土墙1647m3。四、自然条件该公路地处秦岭腹地,山大沟深,山体浑圆,岗峦起伏,地形复杂,河谷较为开阔。地势呈西北高,东南低,谷沟多呈箱形,谷陡坡峻,发育着从多侵蚀性河流,山沟谷峰纵横交错,形成了“山川相间,谷峰相边,纵横迭嶂”的掌形叶脉状地貌。沿线地质均为冲洪砾石、卵石层,属第四系细亚砂土,第三系地层,具有间歇性断块分异去运动特点,红色砂岩、结晶变质砂岩和花岗岩发生错断和褶皱形成县川三、四级阶地。第二章、编制依据和范围一、编制依据1、过长公路水毁修复工程板仓至长沟段GC1合同段施工招标文件。2、过长公路水毁修复工程

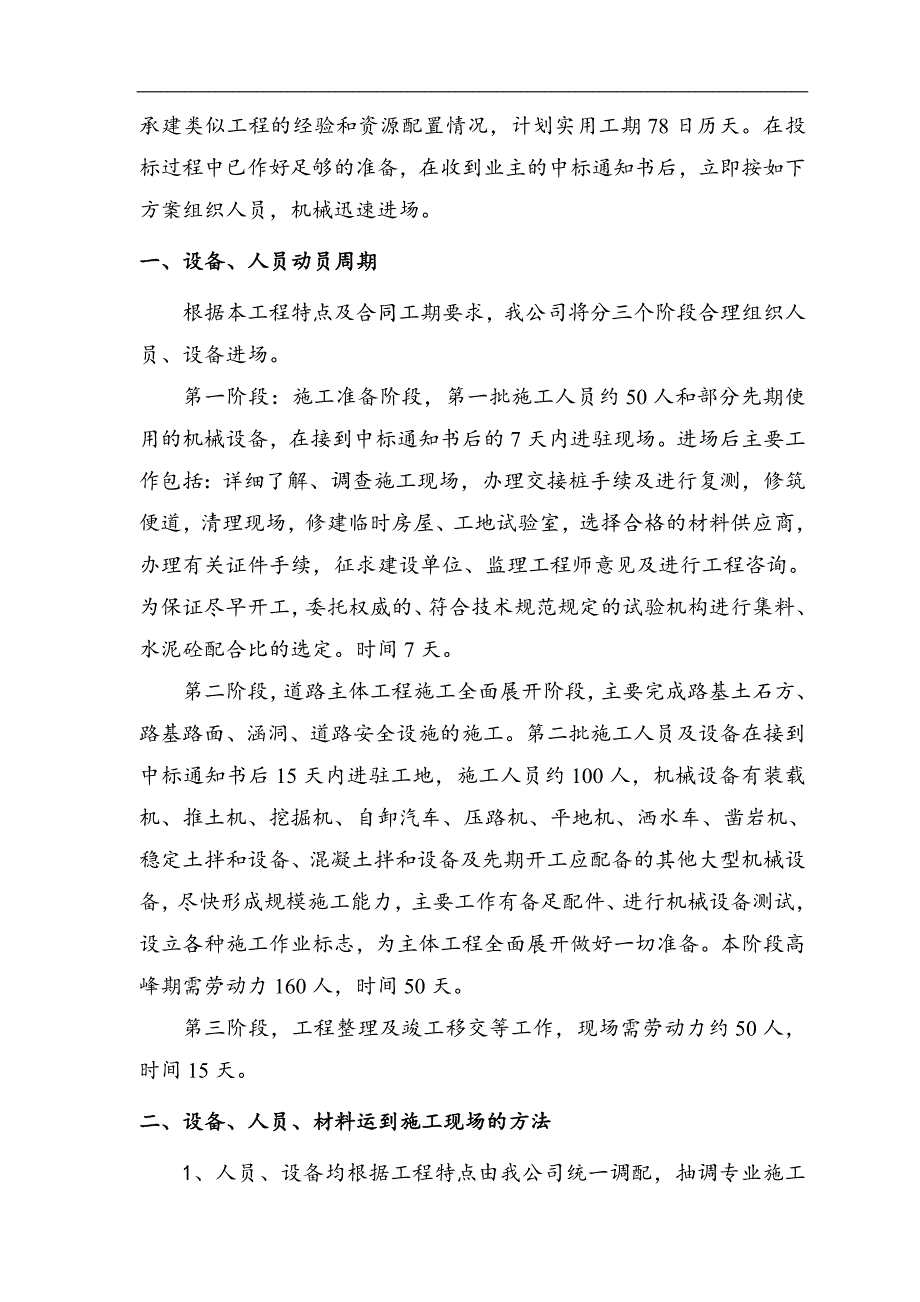

3、板仓至长沟段GC1合同段施工招标文件施工图设计。3、现场调查资料、标前答疑会。4、现行有关国标、交通部颁发的技术标准、施工及验收规范、标准图集、质量检验评定标准等。5、根据我公司现有的技术装备和施工能力。二、编制范围山阳县过长公路水毁修复工程板仓至长沟段GC1合同段施工招标文件所规定的内容。第三章、设备、人员动员周期和设备、人员,材料运到施工现场的方法根据本合同段招标文件要求,结合本合同段工程特点,根据我公司承建类似工程的经验和资源配置情况,计划实用工期78日历天。在投标过程中已作好足够的准备,在收到业主的中标通知书后,立即按如下方案组织人员,机械迅速进场。一、设备、人员动员周期根据本工程特点
4、及合同工期要求,我公司将分三个阶段合理组织人员、设备进场。第一阶段:施工准备阶段,第一批施工人员约50人和部分先期使用的机械设备,在接到中标通知书后的7天内进驻现场。进场后主要工作包括:详细了解、调查施工现场,办理交接桩手续及进行复测,修筑便道,清理现场,修建临时房屋、工地试验室,选择合格的材料供应商,办理有关证件手续,征求建设单位、监理工程师意见及进行工程咨询。为保证尽早开工,委托权威的、符合技术规范规定的试验机构进行集料、水泥砼配合比的选定。时间7天。第二阶段,道路主体工程施工全面展开阶段,主要完成路基土石方、路基路面、涵洞、道路安全设施的施工。第二批施工人员及设备在接到中标通知书后15天
5、内进驻工地,施工人员约100人,机械设备有装载机、推土机、挖掘机、自卸汽车、压路机、平地机、洒水车、凿岩机、稳定土拌和设备、混凝土拌和设备及先期开工应配备的其他大型机械设备,尽快形成规模施工能力,主要工作有备足配件、进行机械设备测试,设立各种施工作业标志,为主体工程全面展开做好一切准备。本阶段高峰期需劳动力160人,时间50天。第三阶段,工程整理及竣工移交等工作,现场需劳动力约50人,时间15天。二、设备、人员、材料运到施工现场的方法1、人员、设备均根据工程特点由我公司统一调配,抽调专业施工队伍,组建强有力的工程项目管理机构。用于本合同段大型机械设备,采用我公司自备的平板拖车,从我单位驻地,通
6、过公路运到施工现场。各施工阶段人员乘汽车抵达施工现场。2、工程主要材料供应按施工进度进行分批分量计划供应。水泥、石料、钢筋、砂石、填筑材料等主材的选用应先征得业主同意,进行材料进场前检验、试验,合格后材料用汽车分期分批运至现场,材料进场必须附生产厂家的出厂合格证、试验报告或材质证明。材料进场按材料储存要求分类存放,并且挂标识牌进行标识。根据工程进度确定材料供应计划,按周、旬、月计划保证材料及时供应,并有一定储存。第四章、施工总平面布置及说明一、施工总平面图布置原则根据现场考察及本工程特点,确定施工平面布置。施工平面布置的原则是:结合现场的实际,有利于施工、便于现场管理、方便人员生活。施工平面布
7、置详见下页施工总平面布置图。二、施工总平面图布置说明1、临时驻地本工程设项目经理部一个,设在本标段k17+300附近。并在附近村庄租房设立施工队驻地。生产生活临时设施的安排,本着少占良田、耕地,又利于施工的原则,优先租用沿线可利用的民房,其余部分采用临建,满足生产和生活需要。项目经理部包括办公室、工地试验室、会议室和按规定为业主和监理提供符合要求的办公、生活设施及住房。施工队用房为租用民房和搭设临时活动房屋相结合,在施工队驻地租地300平方设立库房、材料堆放区及机械停放区。2、拌合厂本标段租地设立混凝土面层混合拌合厂,安装1台泉州南方HZQ-750移动式混凝土搅拌站。拌合厂安装500KVA变压
8、器1台,架设输电线路150m,砌筑50m3蓄水池1座。3、施工便道本工程为水毁修复工程,大部分路段可利用现有道路作为进场及运料便道,必要时适当拓宽加固原有道路,保证运输顺利,在路上每隔一定距离(500米)设会车带。局部困难路段,可修建临时便道通行。4、工程用水、用电 本工程所在地段水源丰富,用水方便。工程及生活用水可由沿线村庄、水井提供,水质均可满足工程用水要求。可通过水车运至工地使用。我方将为本工程准备水车3台,保证工程需要。沿线电力设施齐全、电量充足,可满足施工、生活用电。施工用电均由地方电网引入工地以解决施工用电。生活用电考虑就近联系沿线村镇电网接入生活区域。另外我们将准备50KW发电机
9、3台,以备急用。5、通讯在项目经理部配备移动电话和对讲机等通讯器材,作为对外联系的通讯工具,以便保持与业主、监理机构的联系,便于将指挥中心的指令及时下达至各施工班组。施工现场管理人员配备无线对讲机进行联络。6、工地试验室项目经理部建立工地试验室,负责材料检验与工程质量的控制试验。派驻工地现场的试验人员均经过有关培训,持证上岗,有丰富的实践经验,能够承担试验工作,并负责试验设备的维护与检修。第五章、施工组织及施工进度计划一、施工组织1、项目经理部的设置根据本工程的特点及工程量,为了保证工程顺利进行,我们将成立项目经理部,设项目经理一名,项目副经理和项目技术负责人各一名,项目经理部下设工程管理部,
10、质量技术部,物资设备部,后勤保障部及财劳核算部、试验室等部门,各部门负责人由具有丰富管理经验和专业技术水平的人员担任,以形成一个高效,精干的强有力的管理机构。2、项目经理部主要人员及主要部门职责2.1、项目经理职责:项目经理是项目工程各项管理的第一责任人,对本项目的安全、质量、工期、效益负全部责任。2.2、项目技术负责人职责:受项目经理领导。对全项目工程质量、施工技术、计量测试负全面技术责任,指导施工队工程技术人员开展有效的技术管理工作。2.3、工程管理部:主要负责生产施工调度、施工现场规范管理、制订施工方案、编制施工进度计划、工程量清单、竣工交验及生产过程安全防范、文明施工管理工作。工程管理
11、部下设生产组、安全文明施工管理组。2.4、质量技术部:主要负责施工项目的施工技术指导,新材料、新工艺的研究实施及本工程材料、工序试验、检测工作,编制施工技术资料、竣工资料编制等工作。下设测量组、质检试验组、资料组。2.5、物资设备部:主要负责本工程所需工程材料的计划编制、组织进货、各类施工机械设备,运输车辆的使用管理、维护保养工作。向工程提供及时配套、质量可靠的物资保障,配套完好的机械设备和运输车辆等。下设材料供应组、设备供应组。2.6、财劳核算部:负责本工程资金分配和调整、劳动力管理等工作。负责本工程的计划、统计、工程核算。设财务组和核算组。2.7、后勤保障部:负责本工程项目经理部的日常工作
12、管理,负责本工程与地方关系协调、以及沿线所属单位的协调配合工作、职工生活管理以及交办的其它工作。3、施工段划分根据本工程特点和工期要求,本工程划分为一个施工段。4、施工人员及劳动力现场组织4.1、施工队伍安排本工程组织专业化施工队伍开展施工。根据工期编排和设备生产能力,全段安排三个施工队,即:道路基施工队,道路面施工队,防护、涵洞及安全设施施工队。本工程所需施工人员共计160人,施工人员实行动态管理,根据现场需要进行必要的增减,充分满足施工要求。施工人员构成施工管理人员交通保障及环境保护组道路基施工队道路面施工队防护、涵洞及安全设施施工队人数(人)20人10人20人50人70人二、施工进度计划
13、1、施工总体进度计划根据招标文件及我公司现有的技术装备和施工能力,确定本工程合同工期为78个日历天。具体开工日期以监理工程师下达的开工令日期为主。2、各分项工程施工进度安排各分项工程工期安排如下:工序名称开工时间完工时间持续时间施工准备开工第1天开工第7天7天路基土方施工开工第8天开工第28天20天涵洞及挡土墙施工开工第10天开工第55天45天道路面层施工开工第29天开工第68天40天其它工程施工开工第15天开工第58天44天现场清理、资料移交开工第68天开工第78天10天3、施工进度计划图详细的施工进度计划见施工组织设计附表1施工总体计划表。第六章、各分项工程的施工顺序整个工程的施工顺序如下
14、:场地清理路基土石方、涵洞施工(旧路清理)挡土墙施工水泥混凝土面层施工安全设施施工场地清理。各分项工程施工顺序如下:一、路基工程施工顺序1、路基土石方开挖顺序修筑便道清理与掘除施工放样山岩石爆破挖掘机就位挖装自卸车运输人工修整边坡路槽翻松压实。2、土方填筑施工顺序施工放样控制材料堆卸推土机配合平地机整平光轮压路机稳压振动凸轮压路机碾压密实平地机精平光轮压路机压实达标进入下一工序施工。二、涵洞及挡土墙施工顺序1、钢筋砼圆管涵施工顺序施工放样涵洞基础处理涵洞钢筋混凝土圆管安装管基混凝土浇筑涵洞进出水口施工涵洞填土。2、钢筋砼盖板涵施工顺序施工放样涵洞基础处理涵洞钢筋混凝土盖板预制涵基混凝土浇筑涵身
15、砌筑涵台帽混凝土浇筑涵洞钢筋混凝土盖板安装涵洞进出水口施工涵洞填土3、挡土墙施工顺序施工放样人工挖基坑检查、夯实基底挂线分段砌筑勾缝、抹面养护。三、路面各分项工程的施工顺序1、级配砂砾基层施工顺序(物资、机械、技术)准备工作砂砾集料选配混合料试拌混合料施工配合比确定施工放样集料运输级配料拌合摊铺、整平夯实、碾压自检、验收。2、水泥混凝土面层施工顺序(物资、机械、技术)准备工作水泥混凝土配合比设计混合料试拌混合料施工配合比确定旧路面挖除施工放样装模板及传力杆运送摊铺水泥混凝土混合料水泥混凝土捣实抹面及拉毛养生及拆模切缝及填缝开放交通。第七章、主要工程项目的施工方案和施工方法一、施工方案根据本工程特点和施工条件以及质量、工期目标要求,本工程施工总的指导原则是:在确保质量、工期目标的前提下,制定切实可行的施工方案,落实市级文明工地创建标准,以道路施工为重点,着力搞好道路施工管理工作;围绕道路施工,加快排水、防护、安全设施等配套设施施工,确保整个工程
