宁河产业园区还迁房项目模板施工专项方案.doc

上传人:p** 文档编号:947983 上传时间:2024-05-14 格式:DOC 页数:43 大小:10.21MB
下载 相关 举报
宁河产业园区还迁房项目模板施工专项方案.doc_第1页
第1页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第2页
第2页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第3页
第3页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第4页
第4页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第5页
第5页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第6页
第6页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第7页
第7页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第8页
第8页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第9页
第9页 / 共43页
宁河产业园区还迁房项目模板施工专项方案.doc_第10页
第10页 / 共43页
亲,该文档总共43页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《宁河产业园区还迁房项目模板施工专项方案.doc》由会员分享,可在线阅读,更多相关《宁河产业园区还迁房项目模板施工专项方案.doc(43页珍藏版)》请在第壹文秘上搜索。

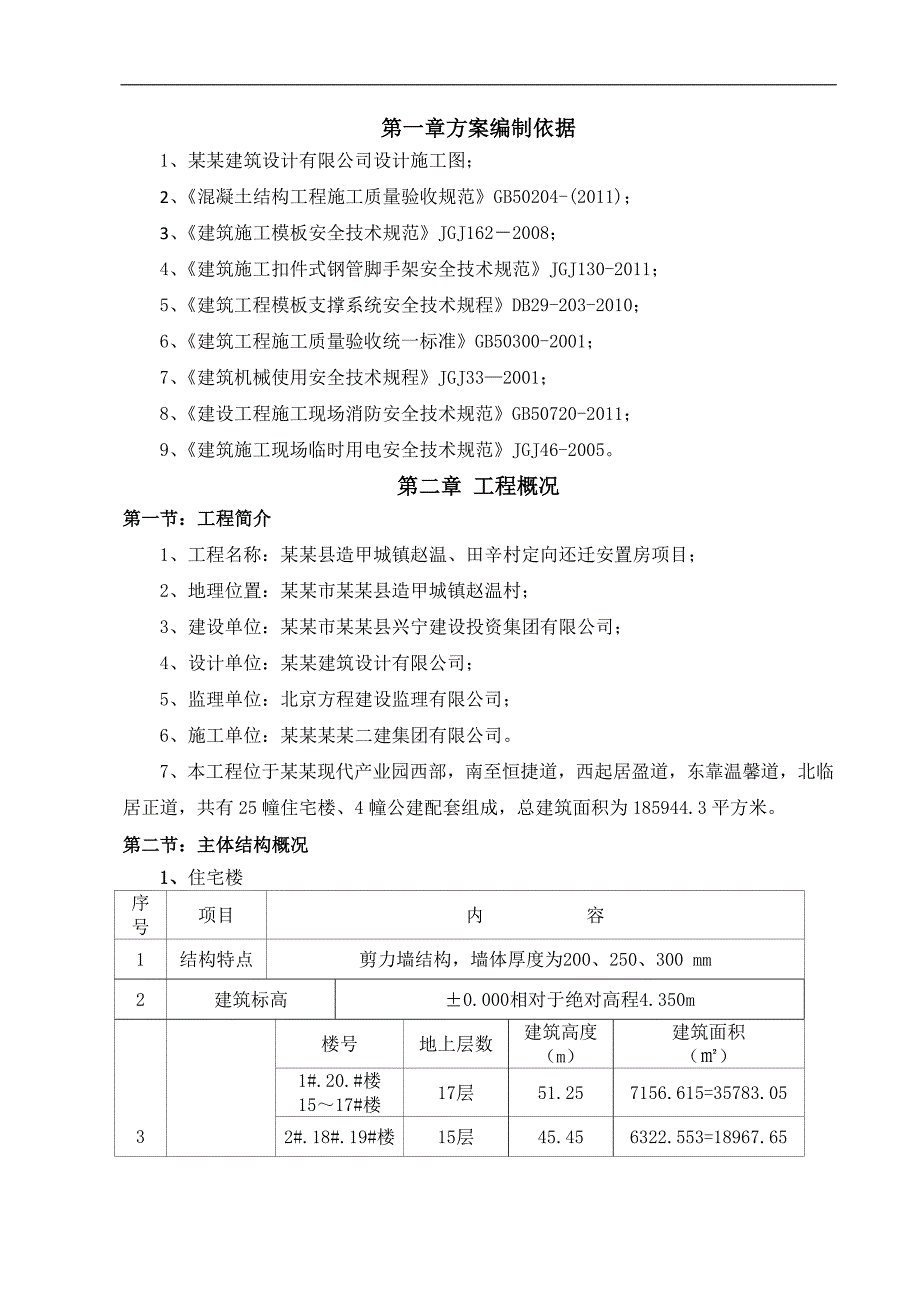

1、(129#楼)模板施工专项方案编 制人: 审核人: 某某二建某某园区还迁房项目部目录第一章 方案编制依据 3 第二章 工程概况 3第一节:工程简介 3第二节:主体结构概况 3第三章 模板施工方案 5第一节:施工准备 5第二节:材料选用 5第三节:模板施工控制要点 6第四节:定型方钢剪力墙模板体系 11 第五节:模板裁剪 18第六节:梁、板、楼梯模板 20第七节:模板的拆除 21第四章 模板施工的质量要求和质量通病的防治措施 22第一节:质量管理体系 22第二节:模板安装的质量要求 22第三节:质量通病防治措施 25第四节:成品保护措施 29第五章:安全生产、文明施工措施 29第一节:安全措施

2、29第二节:文明施工措施 30第三节:环保措施 30附:模板支架计算书 31第一章方案编制依据1、某某建筑设计有限公司设计施工图;2、混凝土结构工程施工质量验收规范GB50204-(2011);3、建筑施工模板安全技术规范JGJ1622008;4、建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011;5、建筑工程模板支撑系统安全技术规程DB29-203-2010;6、建筑工程施工质量验收统一标准GB50300-2001;7、建筑机械使用安全技术规程JGJ332001;8、建设工程施工现场消防安全技术规范GB50720-2011;9、建筑施工现场临时用电安全技术规范JGJ46-2005。第

3、二章 工程概况第一节:工程简介1、工程名称:某某县造甲城镇赵温、田辛村定向还迁安置房项目;2、地理位置:某某市某某县造甲城镇赵温村;3、建设单位:某某市某某县兴宁建设投资集团有限公司;4、设计单位:某某建筑设计有限公司;5、监理单位:北京方程建设监理有限公司;6、施工单位:某某某某二建集团有限公司。7、本工程位于某某现代产业园西部,南至恒捷道,西起居盈道,东靠温馨道,北临居正道,共有25幢住宅楼、4幢公建配套组成,总建筑面积为185944.3平方米。第二节:主体结构概况 1、住宅楼序号项目内 容1结构特点剪力墙结构,墙体厚度为200、250、300 mm2建筑标高0.000相对于绝对高程4.3

4、50m3各单体建筑面积、建筑层数、建筑高度楼号地上层数建筑高度(m)建筑面积()1#.20.#楼1517#楼17层51.257156.615=35783.052#.18#.19#楼15层45.456322.553=18967.653#7#楼11层33.854541.85=22709.158#.25#楼17层51.256288.72=12457.5621#.22#楼17层51.257090.28214180.569#12#楼22层65.758068.24=32273.16加10#机房81.78=32354.9413#.14#23#.24#楼22层65.7510507.24=42028.82、公建

5、办公楼,商业中心、展示中心序号项目内 容1建筑功能26#楼为办公、设备用房;27、28#楼为商业、29#楼为展示中心2结构特点框架结构3建筑标高0.000相当于大沽高程4.200m。4各单体建筑面积、建筑层数、建筑高度楼号地上层数建筑高度(m)建筑面积()公建26#楼地下1层5.2862.01地上2层9.4总计:2079.17公建27#楼地上2层9.41689.14公建28#楼地上2层9.41270.08公建29#楼地上3层12.62015.262、流水段划分3、根据现场实际情况,本工程划分为A、B、C、三个施工区域;A区有11、12、13、14、22、23、24、25、26、27#楼组织成;

6、B区有7、8、9、10、15、16、17、21、28、29#组成;C区有1、2、3、4、5、6、18、19、20#楼组成。第三章 模板施工方案第一节:施工准备:1、机械准备序号机械设备名称型号数量功率塔 吊QTZ63塔TQ55151636.451园盘锯MJ104811.9KW2手提切割机251KW3手电钻mZ16101 KW电焊机BX1-300A1010KVA2、人员准备序号区域工种人 数备注1A区木工班组3个根据工程施工进度和实际情况,各工种人数会有所变化。2木工120人3B区木工班组2个4木工90人5C区木工班组2个6木工100人3、技术准备3.1.认真熟悉图纸,确定模板施工顺序,根据工程

7、结构的实际情况制定详细的有针对性和可操作性的技校术交底和安全交底,确保模板体系安装质量及施工的安全。3.2. 绘制好每个楼层排架搭设平面布置图,计算好模板及支撑体系工程量,合理安排进场材料,重点、难点部位进行现场交底,第二节:材料选用1、本工程模板排架体系采用轮扣式脚手架,模板支撑体系采用矩形钢管及特制连接件组成的钢支撑体系。2、模板采用915mm1830mm15mm的多层胶合模板。3、模板龙骨40mm40mm方钢、40*90木方。加固体系采用30*50方钢4、26#楼地下部分排架纵横向间距为900mm*900mm,标准层排架纵横向间距以1200mm*900mm,立杆高度为2.5米, 步距16

8、50mm。5、标准层内外墙选用成品主背楞配定型阴阳角及洞口锁具加固。6、标准层梁底、梁侧选用木制夹具加固。 第三节:模板施工控制要点: 1、合模条件:1.1.钢筋报验合格后方可施工;1.2.支模之前需要完成上人马道的搭设;1.3.钢筋验收合格后,把定型门窗洞模安装到位,位置、标高必须安装准确。 1.4.控制模板尺寸、编号、模板板缝要严密,不得漏浆,模板表面清理干净、刷好脱模剂。1.5.墙体部位、砼接槎部位剔毛,并清理干净。 2、操控要点:2.1. 合模前必须把垫块、顶模棍、预留洞、水电线管盒等安装加固到位。 2.2.竖向背楞用 4040定型方钢,间距不大于250mm,模板拼缝处用40*90方木

9、、阴阳角处用 4090木料。2.3.横向背楞用标准化3050方钢体系,穿墙螺栓底排螺杆距地面不大于 200mm,向上第2道400mm,第3、4、5道均为450mm,阴阳角用专用阴阳角锁具。 2.4.竖向模板配置高度比顶板底标高底 510mm。2.5检查墙模顺序,按照墙身 300mm定位控制线确定墙模位置正确性,误差(控制在 4 之内),吊线测垂直度(控制在 4 之内)。2.6. 砼浇注过程中盯模人员必须全程跟踪。3、26#楼地下室内外墙模板体系:(地下室外墙吊模支模体系)3.1.地下室外墙导墙二侧吊模底部加设 300mm 宽压板,控制导墙内的混凝土上翻保证导墙下脚砼密实度,避免墙体根部烂根,浮

10、浆现象。3.2.基础吊模施工控制要点:(1)定位架立筋:根据墙梁轴线确定架立定位筋位置,采用不小于16 下脚料钢筋在基础通长主筋上焊接架立定位筋。 (2)定位筋焊接牢固,对吊模起到支撑作用,在水平方向上有限位作用。 详见下图3.3.对拉螺杆:(1)地下室外墙和有防水要求的内墙、对拉螺杆长度 根据墙体厚度确定,避免过长或不足。对拉螺杆水平间距450。地下室外墙优先采用可拆卸止水对拉螺杆代替传统止水螺杆,确保外墙防水的同 时周转螺杆使用,节约成本。(2)止水螺杆应根据墙体厚度焊接控制墙体截面尺寸的钢筋头,并在外侧套设 50*50 模板块。(可拆卸止水螺杆)(3)拆模后,该对拉螺杆应保留并妥善保护,以备循环使用。 3.4.加固:对于吊模较高的模板,应采取可靠的加固措施,可以利用钢管斜撑在基坑边坡上; 内侧可以在基础主筋焊接钢筋固定斜撑措施。 3.5.根部处理:(1)剪力墙原吊模用止水螺杆用作剪力墙根部加固,模板根部内侧通长满粘海绵胶条两道。(2)施工缝凿毛并清理干净,砼浇筑前充分浇 水湿润。(3)基础底板上弹墙体控制线。3.6.加固:(1)止水螺杆水平、竖向间距450mm;(2)剪力墙两侧模板采用钢管斜撑与内侧排架 或地锚 ,外侧基坑边坡加固 ;斜撑间距 2000mm;外墙模板加固措施见下图

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
