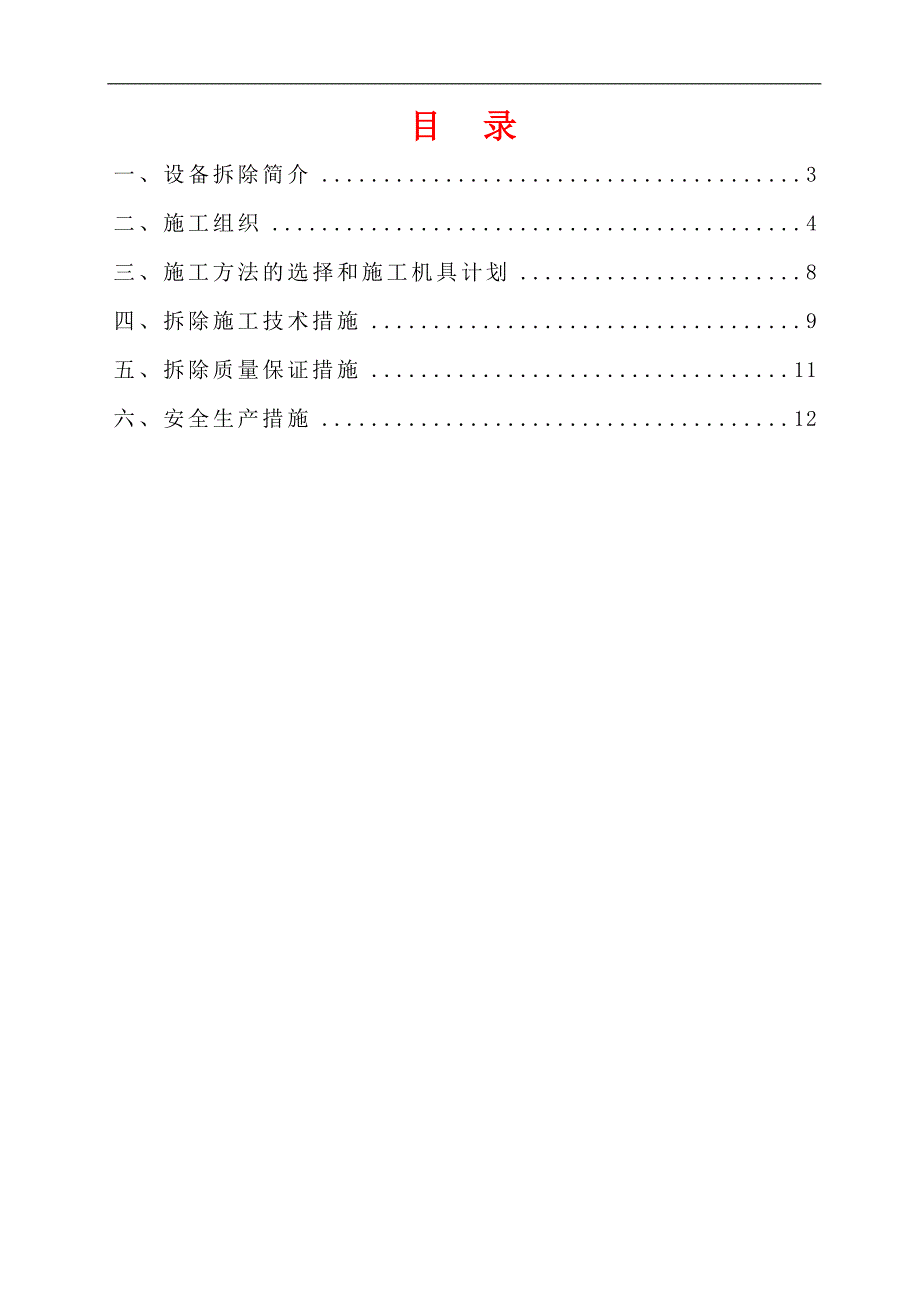

《帘线厂冷却流动槽喷嘴更换施工方案.doc》由会员分享,可在线阅读,更多相关《帘线厂冷却流动槽喷嘴更换施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

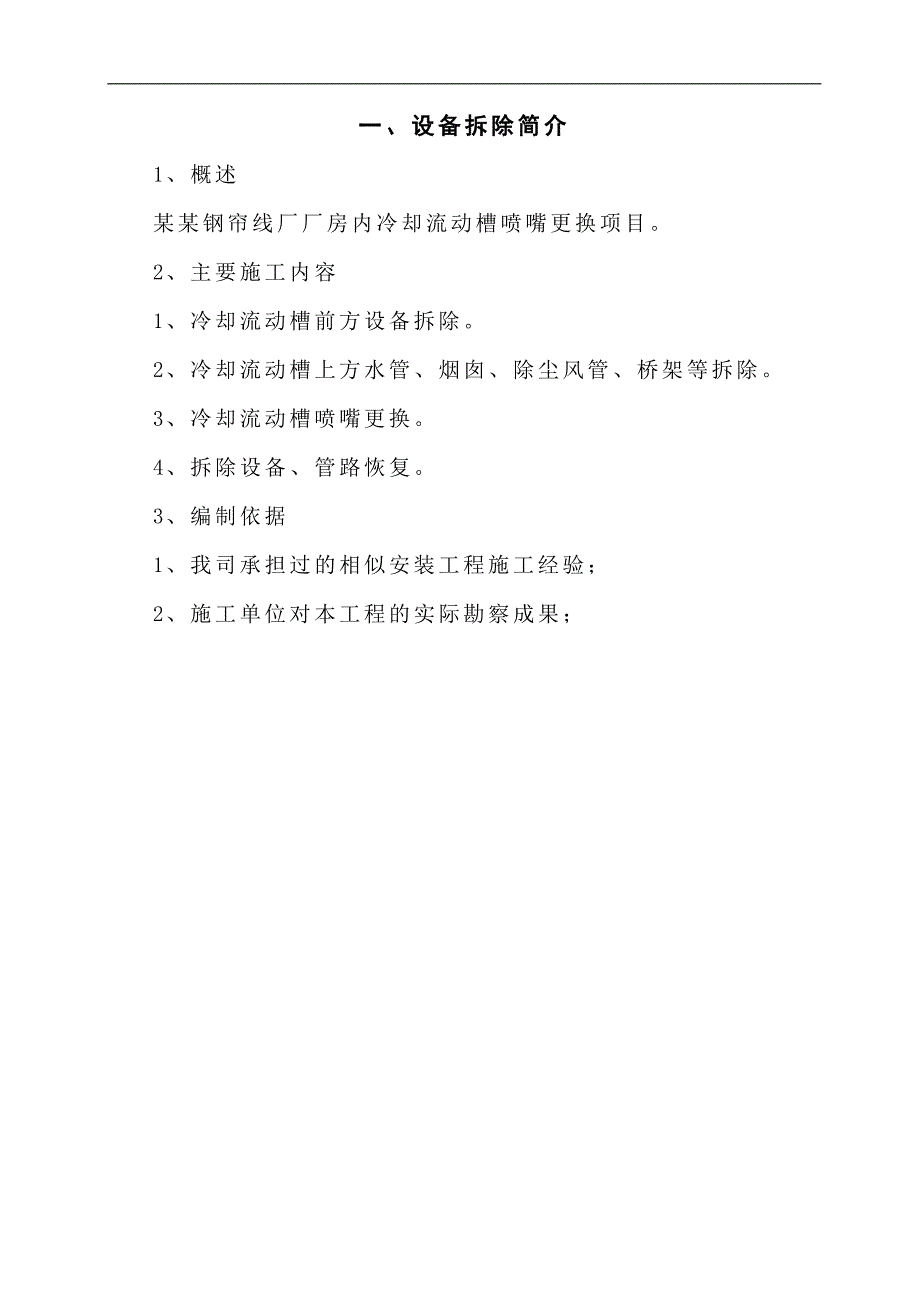

1、某某钢帘线厂冷却流动槽喷嘴更换施工方案某某建设集团有限公司目 录一、设备拆除简介3二、施工组织4三、施工方法的选择和施工机具计划8四、拆除施工技术措施9五、拆除质量保证措施11六、安全生产措施12一、设备拆除简介1、概述某某钢帘线厂厂房内冷却流动槽喷嘴更换项目。2、主要施工内容1、冷却流动槽前方设备拆除。2、冷却流动槽上方水管、烟囱、除尘风管、桥架等拆除。3、冷却流动槽喷嘴更换。4、拆除设备、管路恢复。3、编制依据1、我司承担过的相似安装工程施工经验;2、施工单位对本工程的实际勘察成果;二、施工组织1、施工部署根据建设单位对本项目的工期要求和期望,我方将项目施工工期确定为5天,工期要求满足工期
2、表的具体要求。设备、管路的拆除工期计划如下表: 各施工部位施工计划表序号改造名称施工工期(天)1冷却流动槽前方设备拆除12冷却流动槽上方水管、烟囱、除尘风管、桥架等拆除13冷却流动槽上方喷嘴更换24拆除设备、管路恢复12、确保工期的措施(1)对拆除工期影响的关键工序,根据现场实际增加施工要素的投入,保证施工人员及机具设备,满足连续施工。加强对重点环节的领导和管理,必要时,组织力量对这些环节实施突击。(2)自始至终狠抓拆除,根据施工条件,逐步扩大施工面。施工中合理交叉,见缝插针,灵活调配力量,确保整个安装工期的缩短。(3)认真做好设备、管路拆除前的检查记录。(4)施工现场设专职安全维护员一名,定
3、时检查拆除情况,提前发现安全问题,确保及时处理,提高现场施工安全。3、施工准备工作计划(1)、技术准备1)设备、管路拆除技术人员认真研究、熟悉现场,使其拆除施工顺利进行,从而确保工期。2)设备、管路拆除人员应熟悉设备拆除施工方案并照方案进行施工。3)设备、管路拆除前应对主体设备的主要技术尺寸(设备标高、设备中心点、同轴度等)作记录,作为以后安装的施工依据。4)喷嘴更换严格按照原布置施工。(2)施工现场准备1)根据建设单位的要求和施工平面布置工程施工前,其主要材料、施工机具、劳动力等应有充分准备,并非作出合理安排。2)根据平面布置和施工具体情况,对施工用的道路以及拆除用的场地进行清理,保证施工的
4、顺畅进行。4、施工进度计划施工进度计划序号施工内容施工工期(天)123451冷却流动槽前方设备拆除2冷却流动槽上方水管、烟囱、除尘风管、桥架等拆除3冷却流动槽上方喷嘴更换4拆除设备、管路恢复5、劳动力需用量计划分析(1)设备、管路拆除、喷嘴更换的任务及人员配置如下:任务安排人员配置(人)钳工起重工管道工电工普工冷却流动槽前方设备拆除2113冷却流动槽上方水管、烟囱、除尘风管、桥架等拆除2113冷却流动槽上方喷嘴更换113拆除设备、管路恢复21113(2)劳动力需用量计划表序号工种名称人数备 注1项目负责人12钳工23起重工14管道工15电工16普工3合 计9三、施工方法的选择和施工机具计划1、
5、设备、管路拆除方案的选择(1)冷却流动槽前方设备拆除采用液压叉车加手工搬运。(2)管路、除尘器、风管、桥架拆除采用液压千斤顶加液压叉车。2、冷却流动槽上方喷嘴更换(1)冷却流动槽喷嘴更换采用手拉葫芦、钢丝绳、卸扣、液压千斤顶、专用滑轮。3、 施工机具计划序号机具设备名称型号规格单位数量备注1液压千斤顶30T台22侧边起道机30T台23专用滑轮只44手拉葫芦1-5T只45钢丝绳米若干6吊带5T根47卸扣2t-20t只若干8电锤把29液压叉车5T台1四、拆除施工技术措施1、冷却流动槽前方设备的拆除(1)在拆除设备前,对设备进行检查,必要时进行影像留存,作为设备恢复安装时的依据。(2)将设备上螺丝拆
6、卸。(3)将卸下螺丝的设备配件用液压叉车运至指定地点。2、冷却流动槽上方水管、烟囱、除尘风管、桥架等拆除(1)在拆除水管、烟囱、除尘风管、桥架前,对其进行检查,必要时进行影像留存,作为设备恢复安装时的依据。(2)拆除水管、风管、桥架时,必须确认已断电、断水,并将水管内的液体排除干净。(3)拆除时,先用手拉葫芦将管路固定住,然后按照管路方向,依次拆除。(4)风管、水管、桥架拆除后,运至指定地点并做成品保护。(5)拆除烟囱时,必须对烟囱进行稳固措施,防止在拆除过程中,出现不安全因素。 3、冷却流动槽上方喷嘴更换(1)用液压千斤顶、侧边起道机将喷嘴托盘拖住,在托盘下方放置滚动专用滑轮。(2)拆卸喷嘴
7、托盘固定螺栓。(3)将液压千斤顶缓缓下降,保证托盘下降至预放置的专用滑轮上,并保持托盘平衡。(4)用手拉葫芦将托盘缓缓拉出。(5)更换托盘内喷嘴。(6)按以上拆卸步骤,再将喷嘴托盘按照到位。4、拆除设备、管路恢复(1)根据开始拆除前的记录,依次将设备、管路恢复。五、拆除质量保证措施 1、拆除前,施工人员应认真研究设计施工图纸、清楚拆除施工方法以及拆除过程中的技术要求。2、拆除施工中,及时做好施工记录;施工记录应真实、准确、完整,手续齐全,做到施工记录与工程施工同步。3、施工时,严禁野蛮的拆除施工。4、现场项目负责人对拆除施工质量的检测和监督。5、拆除过程中遇到的技术问题,应及时与建设单位协调处
8、理、修改。6、拆除过程中统一指挥,服从安排。六、安全生产措施(1)认真贯彻国家有关安全生产法规、劳动保护条例,切实做到安全生产、文明施工,杜绝各类事故的发生。由项目负责人对现场有关部门负责人等各方面管理人员组成安全管与人员组成安全保证体系。(2)制定安全生产责任制:认真贯彻“安全第一、预防为主”的安全方针。(3)所有参加施工人员都必须进行进场前的安全教育,考试合格后方可上岗施工。一线工人要掌握本工种操作技能,熟悉本工种安全技术操作规程。(4)特种作业人员心须持证上岗并佩带相应的劳动保护用品。(5)所有进入施工现场人员心须戴安全帽,高空作业人员心须系安全带。(6)严禁违章指挥,违章作业,工人对管理人员的违章指挥有权拒绝,建立安全否绝制度。(7)吊装使用的钢丝绳、滑轮、卡环等吊具在使用前应进行检查,符合要求方可使用。(8)改造工程由于交叉作业较多,严格禁止向下及向空中抛投材料、工具等物品。
