幕墙施工策划书.doc

上传人:p** 文档编号:948020 上传时间:2024-05-14 格式:DOC 页数:15 大小:149.62KB
下载 相关 举报
幕墙施工策划书.doc_第1页
第1页 / 共15页
幕墙施工策划书.doc_第2页
第2页 / 共15页
幕墙施工策划书.doc_第3页
第3页 / 共15页
幕墙施工策划书.doc_第4页
第4页 / 共15页
幕墙施工策划书.doc_第5页
第5页 / 共15页
幕墙施工策划书.doc_第6页
第6页 / 共15页
幕墙施工策划书.doc_第7页
第7页 / 共15页
幕墙施工策划书.doc_第8页
第8页 / 共15页
幕墙施工策划书.doc_第9页
第9页 / 共15页
幕墙施工策划书.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

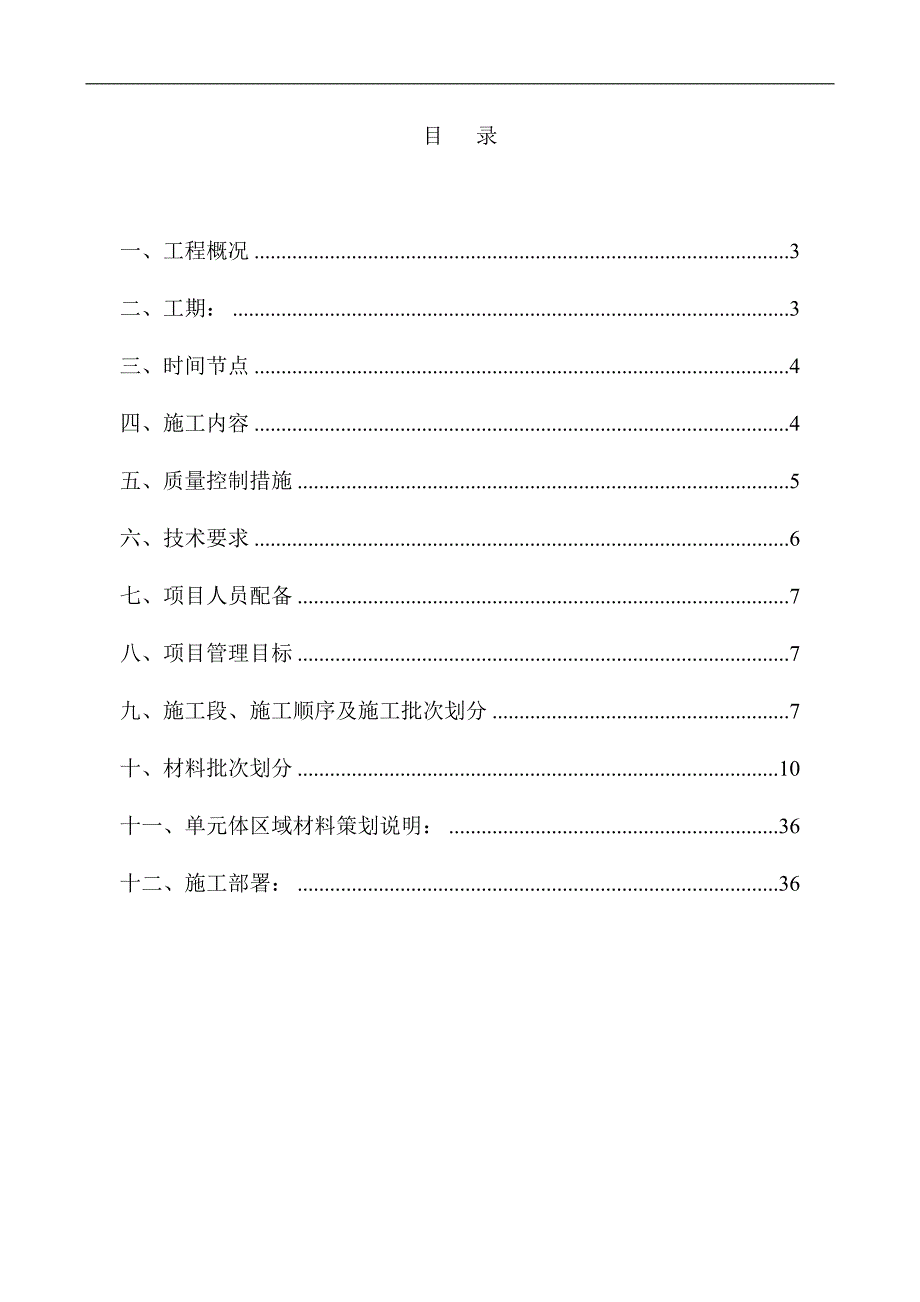

《幕墙施工策划书.doc》由会员分享,可在线阅读,更多相关《幕墙施工策划书.doc(15页珍藏版)》请在第壹文秘上搜索。

1、项目策划书 目 录一、工程概况3二、工期:3三、时间节点4四、施工内容4五、质量控制措施5六、技术要求6七、项目人员配备7八、项目管理目标7九、施工段、施工顺序及施工批次划分7十、材料批次划分10十一、单元体区域材料策划说明:36十二、施工部署:36一、工程概况1.1工程简介:工程名称:监理单位:建筑设计单位:施工总承包单位:幕墙施工单位:1.2 建筑幕墙设计概况:1. 设计使用年限:50 年;2. 基本风压:50 年一遇。3. 地面粗糙度:C 类4. 抗震设防烈度: 7 度1.3项目简介:项目位于深圳市龙岗区的城市行政中心区,龙福路南侧。用地北侧为龙福路和龙城花园,东侧为2层的珠江广场,西侧

2、为19层的民生东都德丰大厦,南侧为城市绿化用地。项目用地为一长133米,宽80米的长方形,西高东低,最大高差4.3米。规划道路穿过基地,将地块划分为南北两区。本项目功能为商业、办公。-大厦由深圳市-房地产开发有限公司投资兴建,项目由A座、B座两栋高层建筑组成,其中A座为一栋22层的综合办公高层建筑及其各自附带的3层商业裙房,B座为一栋6层高层商业建筑;A、B座之间为一条7米宽的规划市政路分隔,三层设架空平台连接两栋商业用房。地下3层,停车数480辆。建筑最高高度为103.75米,属一类高层建筑。项目耐火等级一级,结构选型为钢筋混凝土框架核心筒结构,设计使用年限为50年,建筑物抗震烈度按7度设防

3、。本项目以现代简约风格处理立面,强调建筑体对外的竖向线条,通过竖向装饰条形成强烈的竖向挺拔感觉,配以侧面的横向装饰条,表现出建筑的美感,外形典雅,简约却不乏细节考虑,宏伟而优雅,沉稳大气。装饰工程在设计过程中充分考虑了与周围环境相协调,着重体现出“建筑的凝重感”及“风格的现代感”。用一种新颖的带有动感的手法,展示了建筑物外型造型美,给人一种舒适而清新的视觉享受。该项目将建设成为一个具有浓郁生活氛围的国际化、生态化、都市化高品质高档办公、商业社区,引领全球21世纪现代化新型建筑的潮流。1.4幕墙类型介绍主要幕墙系统有:1. 系统1:构件式半隐框玻璃幕墙系统;2. 系统2:构件式隐框玻璃幕墙系统;

4、3. 系统3:塔楼点支式玻璃幕墙系统(玻璃百页);4. 系统4:石材幕墙系统;5. 系统5:铝合金百页幕墙系统;6. 系统6:不锈钢玻璃栏杆系统;7. 系统7:入口雨篷系统;8. 系统8:裙楼拉索玻璃幕墙系统;9. 系统9:入口地弹门及自动门系统; 14.1系统1:构件式半隐框玻璃幕墙系统该幕墙系统主要位于A座北立面及B座南立面。见光位大玻璃采用中空Low-E 玻璃,窗间墙采用与见光位颜色相近的单片钢化玻璃,玻璃后面衬2.5mm 厚铝板及50mm 厚保温岩棉,背衬板颜色由建筑师确定。幕墙立柱及横梁采用铝合金龙骨。裙楼装饰条为铝型材,表面浅灰色氟碳喷涂,突出玻璃面500mm。;塔楼装饰条为彩釉夹

5、胶玻璃,突出玻璃面400mm,外包30mm不锈钢板。铝型材室外外露面表面处理为外表面氟碳喷涂,室内外露面表面处理为外表面阳极氧化。14.2:构件式隐框玻璃幕墙系统该幕墙系统主要位于A座和B座东立面及西立面。见光位大玻璃采用中空Low-E 玻璃,窗间墙采用与见光位颜色相近的单片钢化玻璃,玻璃后面衬3mm 厚铝板及50mm 厚保温岩棉,背衬板颜色由建筑师确定。幕墙立柱及横梁采用铝合金龙骨。铝型材室外外露面表面处理为外表面氟碳喷涂,室内外露面表面处理为外表面阳极氧化。14.3系统3:塔楼点式玻璃幕墙系统(玻璃百页)该幕墙系统主要位于A座西立面及东立面塔楼。玻璃百页采用夹胶钢化玻璃,四点支撑;幕墙支撑

6、结构采用铝型材支撑。14.4系统4:石材幕墙系统该幕墙系统主要位于A、B座东、西立面裙楼。幕墙面板采用30mm厚花岗岩,错缝布置。面板采用T型挂件连接形式;其后支撑结构采用钢通及角钢支撑,表面热镀锌处理;系统采用螺栓挂件连接。面板间采用退缝打胶形式(8mm)。14.5系统5:铝合金百页幕墙系统该幕墙系统主要位于A、B座东、西立面裙楼。本工程采用防雨铝合金百叶,表面氟碳喷涂。百叶片背面设计时预留固定螺丝的槽口,方便安装。百叶单元组件在工厂加工,保证加工精度,现场整体安装,安装速度快、易于更换。百叶板块可自由拆换。此系统所用的铝合金材料表面氟碳喷涂处理。14.6系统6:不锈钢玻璃栏杆系统该幕墙系统

7、主要位于A、B座东、西立面裙楼及A、B座间休闲平台。本系统玻璃面板采用透明夹胶安全玻璃,采用50X30X3mm扶手、80X12mm厚不锈钢钢板支撑。玻璃采用点式连接,夹胶玻璃胶片边缘处采用高分子材料封边剂封边,以保证玻璃耐久性及安全性。14.7系统7:雨篷系统该幕墙系统主要位于A、B座裙楼入口和东西两侧及A、B座间休闲平台入口位置。雨蓬为钢结构支撑,面板采用钢化夹胶玻璃 ,雨篷下方采用玻璃百页装饰。接缝位置均采用双道打胶设计。14.8系统8:裙楼拉索玻璃幕墙系统该幕墙系统主要位于A座南立面裙楼入口。采用单层单索结构形式。面板采用菱形夹具固定于不锈钢拉索上。 14.9系统9:入口地弹门及自动门系

8、统该幕墙系统主要位于A、B座裙楼入口。面板采用15mm单片钢化玻璃。二、合同工期开工日期:预计为2012年5月20日,竣工日期:预计为2012年11月12号,总工期为:177天。三、时间节点业主要求竣工日期A座在主体结构封顶后130天完工;B座在2012年8月15日前完工四、施工内容裙楼幕墙系统: Q-1带铝装饰条幕墙(南北立面)1267.38 Q-2铝装饰条(南北立面,500mm)1135.15 mQ-3隐框幕墙(南北立面,1-2F)409.76 Q-4无框地弹门(双扇)194.77 Q-5自动感应门(含门框)97.20 Q-6大雨棚(南北立面,水平投影)188.70 Q-7大面石材幕墙(东

9、西立面)782.34 Q-82F玻璃幕墙(东西立面)500.65 Q-9广告灯箱(东西立面)154.64 Q-10首层玻璃幕墙(东西立面)392.70 Q-11雨棚(东西立面,水平投影)304.03 Q-12石材包女儿墙(东西立面,接连廊)1115.10 Q-13铝板吊顶(东西立面)37.94 Q-14百叶窗(东西立面)82.67 Q-15石材幕墙(南北内立面)516.29 Q-16玻璃条窗(南北内立面)164.02 Q-17拉索幕墙(南北内立面)169.31 Q-18石材包梁造型(连廊)324.92 Q-19铝板包格栅吊顶(连廊)61.36 Q-20玻璃栏杆(连廊)457.20 mQ-21石

10、材包栏杆底(连廊)220.58 Q-22石材包梁(连廊)633.86 Q-23石材包柱(连廊)522.07 Q-24点玻幕墙(连廊)137.92 B塔楼幕墙系统:B-13-6F隐框玻璃幕墙(东西立面)1756.72 B-2天面层隐框玻璃幕墙(东西立面)563.12 B-3不锈钢遮阳板(东西立面,500mm宽)135.60 mB-4不锈钢遮阳板(东西立面,1500mm渐变宽)58.00 mB-53-6F带玻璃装饰条幕墙(南北立面)2034.60 B-6天面层带玻璃装饰条幕墙(南北立面)772.00 B-7玻璃装饰条(南北立面)1666.05 mB-83F玻璃雨棚(北立面,水平投影)28.38 B

11、-9楼顶机房隐框玻璃幕墙501.24 B-10楼顶机房百叶窗5.58 B-11楼顶机房玻璃栏杆60.10 mB-12无框地弹门(双扇)37.68 B-13屋顶钢结构21.87 TA塔楼幕墙系统:A-13-23F隐框玻璃幕墙(东西立面)4278.30 A-23-23F玻璃百叶(东西立面)1133.64 A-3天面层隐框玻璃幕墙(东西立面)397.50 A-4不锈钢遮阳板(东西立面,500mm宽)252.00 mA-5不锈钢遮阳板(东西立面,1500mm渐变宽)102.00 mA-63-23F带玻璃装饰条幕墙(南北立面)7887.50 A-7天面层带玻璃装饰条幕墙(南北立面)585.00 A-8玻

12、璃装饰条(南北立面)4937.25 mA-93F玻璃雨棚(南立面,水平投影)28.38 A-10楼顶机房隐框玻璃幕墙465.78 A-11楼顶机房百叶窗7.91 A-12楼顶机房钢栏杆60.40 mA-13屋顶钢结构73.08 T五、质量控制措施1、明确工程质量目标:达到国家、广东省、深圳市现行工程施工规范、质量验收、质量评价标准,确保本工程达到广东省优良工程。2、成立质量管理小组:项目经理任组长,质安员、各专业队伍班长为小组成员。小组的工作内容1)明确各工序质量标准。2)制定各工序质量检查的手段。3)施工过程中不定期巡查。4)针对出现的施工质量现象分析原因,研究解决办法,总结经验。5)填写施

13、工日记。6)常互相交流经验,定期召开质量会议。7)班组交接工序进行检查,上道工序验收通过,方能进行下道工序。8)隐蔽工程进行检查,对应项有隐蔽工程检查的,需通各方验收后方能进行下道工序施工,并作好隐蔽验收工程资料的整理。9)做好成品保护。3、设置质量控制点,明确难点解决措施对技术要求高,施工难度大的某个工序或环节,设置技术和监控的重点,对操作人员、材料、工具、施工工艺参数和方法均重点控制。针对质量通病或质量不稳定、易出不合格的工序,事先提出控制措施。如收口节点、异形位、收口做法等,由技术管理人员轮流值班全工序过程监督。六、技术要求1、设计要求:(1)深化设计一套完整切实指导现场可操作性的施工图

14、。(2)编制适合本工程的面板安装编码图。(3)严格按照划定好的批次顺序进行提单。(4)设计编制完整的框架玻璃幕墙加工、组装、安装指引。(5)对生产加工进行监督抽查,落实是否按照设计意图进行生产加工。(5)加强内部审核,采取合理程序控制设计出错率。2、生产加工要求:(1)下料工序质量控制。(2)组装工序质量控制。(3)组角工序质量控制。(4)注胶工序质量控制。(5)产品包装质量控制。在加工过程中检验员要对车间的产品进行跟踪检查,并做好检查记录、时间、编号及长度。在批量加工中检验员要对产品进行抽查,并做好抽查记录,记录上要注明工程名称、日期、车间名称、操作工、检验员。检验员要对产品的每个细节进行检验。生产部要清楚加工图的各个细节构造,并根据框架式幕墙加

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 装饰装潢

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
