《拟建住宅小区多层层商住楼施工组织设计.doc》由会员分享,可在线阅读,更多相关《拟建住宅小区多层层商住楼施工组织设计.doc(35页珍藏版)》请在第壹文秘上搜索。

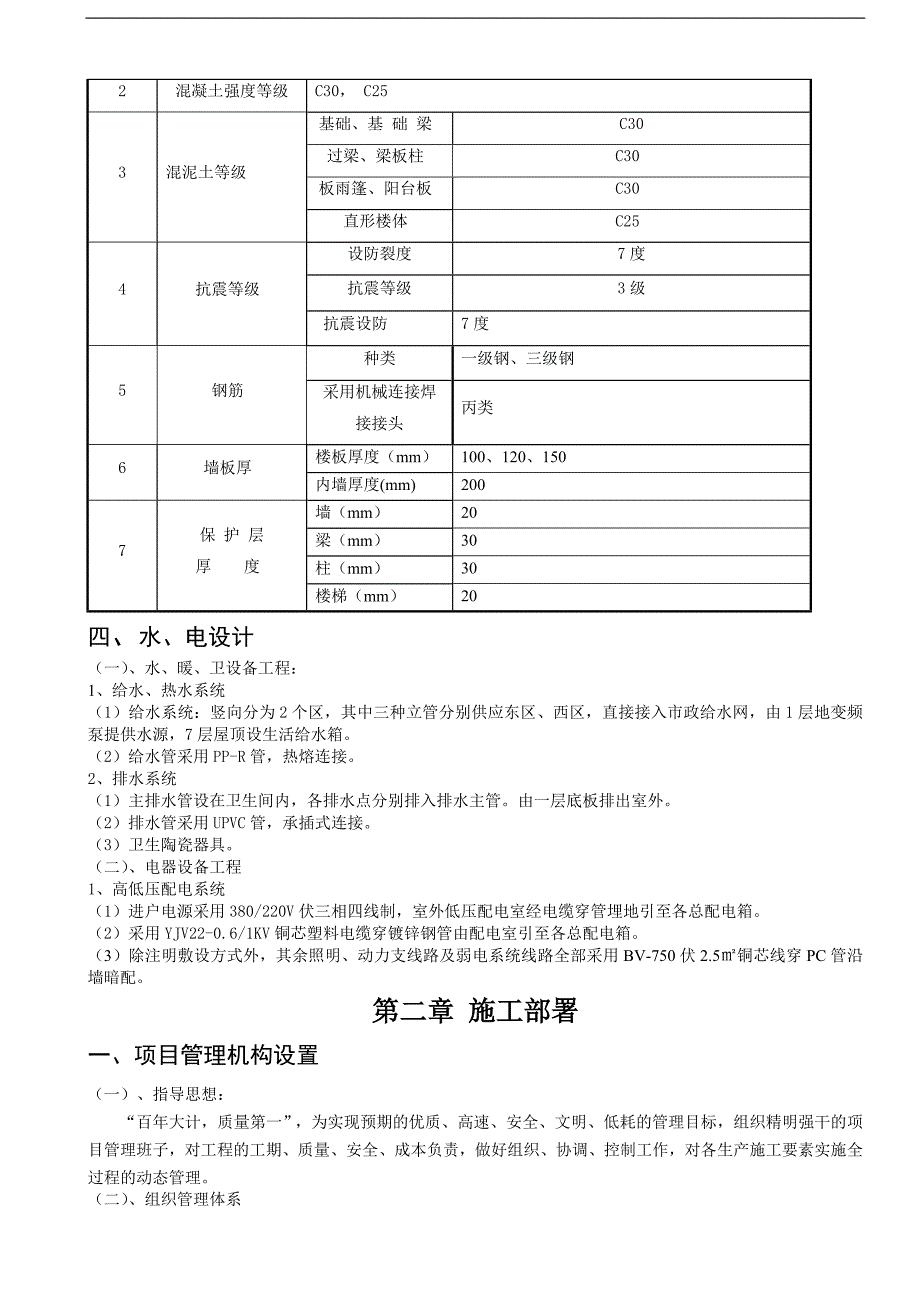

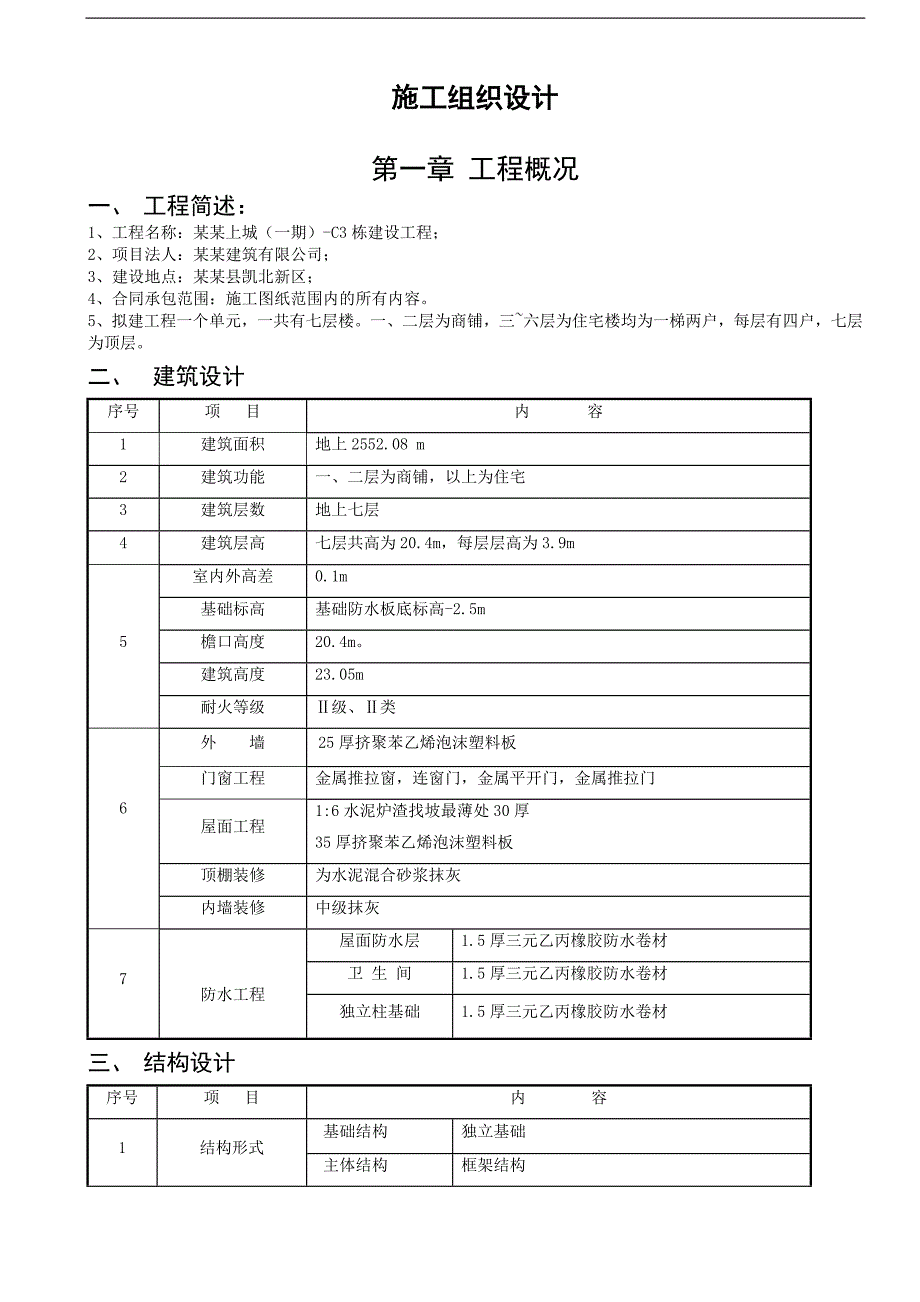

1、施工组织设计第一章 工程概况一、 工程简述:1、工程名称:某某上城(一期)-C3栋建设工程;2、项目法人:某某建筑有限公司;3、建设地点:某某县凯北新区; 4、合同承包范围:施工图纸范围内的所有内容。5、拟建工程一个单元,一共有七层楼。一、二层为商铺,三六层为住宅楼均为一梯两户,每层有四户,七层为顶层。二、 建筑设计序号项 目内 容1建筑面积地上2552.08 m2建筑功能一、二层为商铺,以上为住宅3建筑层数地上七层4建筑层高七层共高为20.4m,每层层高为3.9m5室内外高差0.1m基础标高基础防水板底标高-2.5m檐口高度20.4m。建筑高度23.05m耐火等级级、类6外墙25厚挤聚苯乙烯
2、泡沫塑料板门窗工程金属推拉窗,连窗门,金属平开门,金属推拉门 屋面工程1:6水泥炉渣找坡最薄处30厚35厚挤聚苯乙烯泡沫塑料板顶棚装修为水泥混合砂浆抹灰内墙装修中级抹灰7防水工程屋面防水层1.5厚三元乙丙橡胶防水卷材卫 生 间1.5厚三元乙丙橡胶防水卷材独立柱基础1.5厚三元乙丙橡胶防水卷材三、 结构设计序号项 目内 容1结构形式基础结构独立基础主体结构框架结构2混凝土强度等级C30, C253混泥土等级基础、基 础 梁C30过梁、梁板柱C30板雨篷、阳台板C30直形楼体C254抗震等级设防裂度7度抗震等级3级抗震设防7度5钢筋种类一级钢、三级钢采用机械连接焊接接头丙类6墙板厚楼板厚度(mm)
3、100、120、150内墙厚度(mm)2007保 护 层厚 度墙(mm)20梁(mm)30柱(mm)30楼梯(mm)20四、水、电设计(一)、水、暖、卫设备工程:1、给水、热水系统(1)给水系统:竖向分为2个区,其中三种立管分别供应东区、西区,直接接入市政给水网,由1层地变频泵提供水源,7层屋顶设生活给水箱。(2)给水管采用PP-R管,热熔连接。2、排水系统(1)主排水管设在卫生间内,各排水点分别排入排水主管。由一层底板排出室外。(2)排水管采用UPVC管,承插式连接。(3)卫生陶瓷器具。(二)、电器设备工程1、高低压配电系统(1)进户电源采用380/220V伏三相四线制,室外低压配电室经电缆

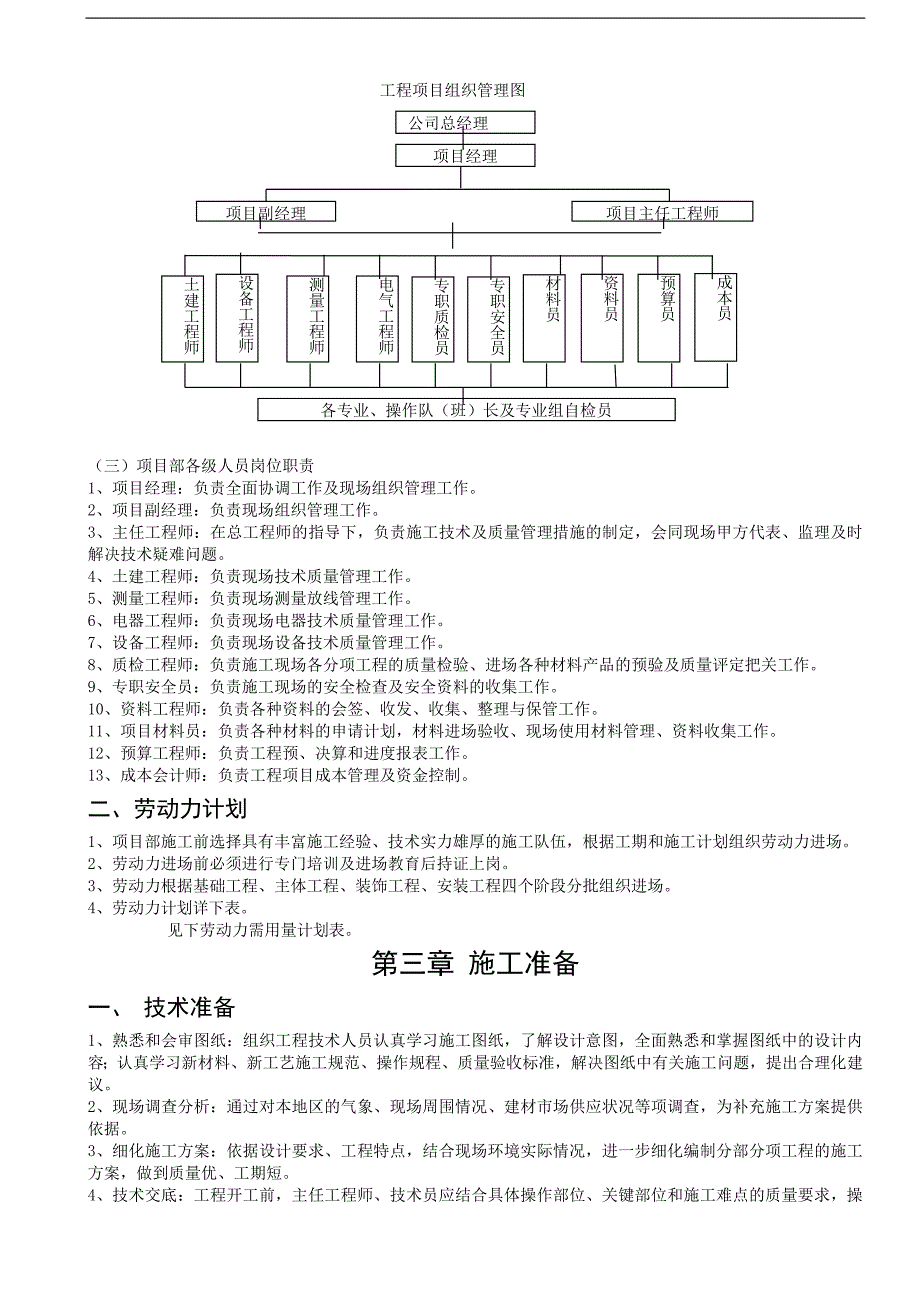

4、穿管埋地引至各总配电箱。(2)采用YJV22-0.6/1KV铜芯塑料电缆穿镀锌钢管由配电室引至各总配电箱。(3)除注明敷设方式外,其余照明、动力支线路及弱电系统线路全部采用BV-750伏2.5铜芯线穿PC管沿墙暗配。第二章 施工部署一、项目管理机构设置(一)、指导思想:“百年大计,质量第一”,为实现预期的优质、高速、安全、文明、低耗的管理目标,组织精明强干的项目管理班子,对工程的工期、质量、安全、成本负责,做好组织、协调、控制工作,对各生产施工要素实施全过程的动态管理。(二)、组织管理体系工程项目组织管理图公司总经理项目经理项目主任工程师项目副经理成本员斌预算员斌资料员斌材料员斌专职安全员斌专
5、职质检员斌电气工程师斌测量工程师斌设备工程师斌土建工程师斌各专业、操作队(班)长及专业组自检员(三)项目部各级人员岗位职责1、项目经理:负责全面协调工作及现场组织管理工作。2、项目副经理:负责现场组织管理工作。3、主任工程师:在总工程师的指导下,负责施工技术及质量管理措施的制定,会同现场甲方代表、监理及时解决技术疑难问题。4、土建工程师:负责现场技术质量管理工作。5、测量工程师:负责现场测量放线管理工作。6、电器工程师:负责现场电器技术质量管理工作。7、设备工程师:负责现场设备技术质量管理工作。8、质检工程师:负责施工现场各分项工程的质量检验、进场各种材料产品的预验及质量评定把关工作。9、专职
6、安全员:负责施工现场的安全检查及安全资料的收集工作。10、资料工程师:负责各种资料的会签、收发、收集、整理与保管工作。11、项目材料员:负责各种材料的申请计划,材料进场验收、现场使用材料管理、资料收集工作。12、预算工程师:负责工程预、决算和进度报表工作。13、成本会计师:负责工程项目成本管理及资金控制。二、劳动力计划 1、项目部施工前选择具有丰富施工经验、技术实力雄厚的施工队伍,根据工期和施工计划组织劳动力进场。2、劳动力进场前必须进行专门培训及进场教育后持证上岗。3、劳动力根据基础工程、主体工程、装饰工程、安装工程四个阶段分批组织进场。4、劳动力计划详下表。见下劳动力需用量计划表。第三章
7、施工准备一、 技术准备1、熟悉和会审图纸:组织工程技术人员认真学习施工图纸,了解设计意图,全面熟悉和掌握图纸中的设计内容;认真学习新材料、新工艺施工规范、操作规程、质量验收标准,解决图纸中有关施工问题,提出合理化建议。2、现场调查分析:通过对本地区的气象、现场周围情况、建材市场供应状况等项调查,为补充施工方案提供依据。3、细化施工方案:依据设计要求、工程特点,结合现场环境实际情况,进一步细化编制分部分项工程的施工方案,做到质量优、工期短。4、技术交底:工程开工前,主任工程师、技术员应结合具体操作部位、关键部位和施工难点的质量要求,操作要点及注意事项,组织进行技术交底和安全交底工作,并将书面交底
8、存档。各级人员接受交底后要认真反复学习,并贯彻执行。5、测量放线:应提前对所用各种仪器进行校验和检定。校核红线桩与水准点,制定测量放线方案。6、资料准备:遵照公司有关管理规定及标准,做好开工前的各种资料准备好工作,施工中应随时整理装订成册7、新技术应用:采用预拌混凝浇筑土浇筑技术;钢筋滚压式直螺纹连接技术;新型钢木混合快拆支撑体系技术。8、编制预算:根据施工图纸,计算工程量,列出各施工阶段主要工种、劳动力、主要材料、主要施工机械台班需用量表,为编制工程进度计划提供依据,进行两算对比。9、编制资金使用计划,专款专用。二、现场准备1、项目部进入现场后会同有关单位搞好现场的交接及保护工作。2、完善“
9、三通一平”工作。3、依照施工总平面布置图,建好围挡;在主要出入口处和围挡上做好宣传,标明工程名称、施工单位、“五牌”“一图”;布设现场临时水、电线路,搭设临时设施,修建临时道路。三、主要施工机械需用量计划:见下主要施工机械需用量计划表四、周转、安全防护材料需用量计划周转、安全防护材料计划表序号项 目规格单位数量1D48 钢管吨3002SP70早拆体系M240003钢脚手板2003000块4004竹脚手板块40005竹胶合模板M240006高密网M2120007组合钢模板M220008定型模板M21009扣件套5000010木方楞10050M316011安全帽个40012安全带条10013泡沫灭
10、火器个1014干粉灭火器个20五、技术、检查主要设备配备计划见下技术、检测试验装备表六、主要材料需用量计划见下主要材料需用量计划详附表。第四章 施工总平面布置一、施工现场总平面布置图详附图二、施工现场总平面布置说明1、设计依据:施工现场总平面布置图依据四川省建设工程安全生产、文明施工管理规定、四川省文明施工实施细则、四川省建设工程达标文明地工实施细则、施工总平面布置图及现场踏勘情况进行编制。2、施工总平面布置原则:合理利用有效空地,尽量减少经济投入。材料、半成品堆放尽量靠近垂直施工机械,减少场内材料二次倒运。临时设施布置便于生产、生活。3、机械布置要求:根据工程特点,在基础、主体、装修三个阶段
11、确定大型机械最佳位置固定。小型机械随施工阶段需要变化。4、现场布置要求:确定围墙、大门、警卫、办公、材料、机械、配电、食堂、厕所、休息、娱乐等临时用房,现场确定水、电使用位置及最佳线路位置。5、 现场环境要求:材料堆放整齐,现场勤洒水,无污浊,文明施工。三、施工现场临时道路要求1、西南角设大门为材料运输主出入口,场区道路畅通。2、场区道路,主道路宽 6m。场地整平后,路基碾压密实,用砂石铺平(碎石 65% ,砂土 35% ),上铺砼,道路侧边设 200300 地面明沟排水。3、办公及生活区布置硬化地面,局部设花坛。四、现场临时设施布置要求1、办公及生活区布置(1)在3#楼北面设办公室、材料库房
12、。在大门入口及生产区设宣传栏,道路两侧及办公区鲜花点缀,生活区集中布置统一管理,院区内种植花草,达到文明现场管理要求。平面布置紧凑合理,满足施工、安全和生活需用。(2)办公室单层,使用彩钢保温板搭建,水泥砂浆地面。生活临时设施在场外租赁。2、施工生产区布置(1)主要有:水泥罐、砂石堆场、钢筋加工及堆场、设备料堆场、材料库房、机工房、化验室、搅拌机棚等。拌合站设在北面,钢筋堆场设在南面,并在塔吊覆盖范围内。(2)布置原则:水平运输距离最短。考虑到本工程为高层建筑,现场设水泵二台(一用一备)用于楼层混凝土的浇水养护等生产使用。(3)防噪声、粉尘污染要求:搅拌机棚、木工加工房、配电房、厕所等砖砼结构
13、,C20 混凝土地面。其中食堂、厕所瓷砖墙面,地砖地面。砂、石料堆场均采用 C20 混凝土硬化地面。3、围墙及大门围墙采用轻质彩钢板围挡,高1.8m,砖基础埋入地下 300高,地上 500高,地上部分基础内外抹灰刷白。大门采用钢制大门,两侧砌620620砖柱,面贴白色面砖,大门入口处设宣传报刊栏,围墙上设“五牌一图”。 4、主要临时设施数量、面积计划详下表见下主要临时设施计划数量面积表五、临时水布置要求(一)临时水布设1、具体布置管线详见施工现场总平面图。2、甲方指定供水管表后接入,各用水点、消火栓等位置应加设阀门、井,确保安全使用。(二)临时用水计算:1、计算各部分用水量(1)现场施工用水(
14、混凝土养护及砌筑),q1=k1k2(Q1N1)/83600取:K1=1.05 K2=1.5Q1=200m3 N1=200L/m3q1=1.051.5300200/83600=3.28L/S(2)施工机械用水量q2=k1k3(Q2N2)/836001.0523200/836000.04L/S(3)消防用水:消防用水q4按火灾同时发生一次考虑q4=10L/S。(4)总用水量Qq1+q2=3.28+0.04=3.32L/Sq4 Qq4+(q1+q2)/211.66 L/S。因此,总用水量Q11.66L/S。(2)计算供水总干管管径d(查施工手册,V=1.5m/s)d=(4Q/V1000)1/20.10m。(三)临时水管网布设1、主干管采用DN100镀锌钢管,
