《抹灰工程施工技术交底.doc》由会员分享,可在线阅读,更多相关《抹灰工程施工技术交底.doc(19页珍藏版)》请在第壹文秘上搜索。

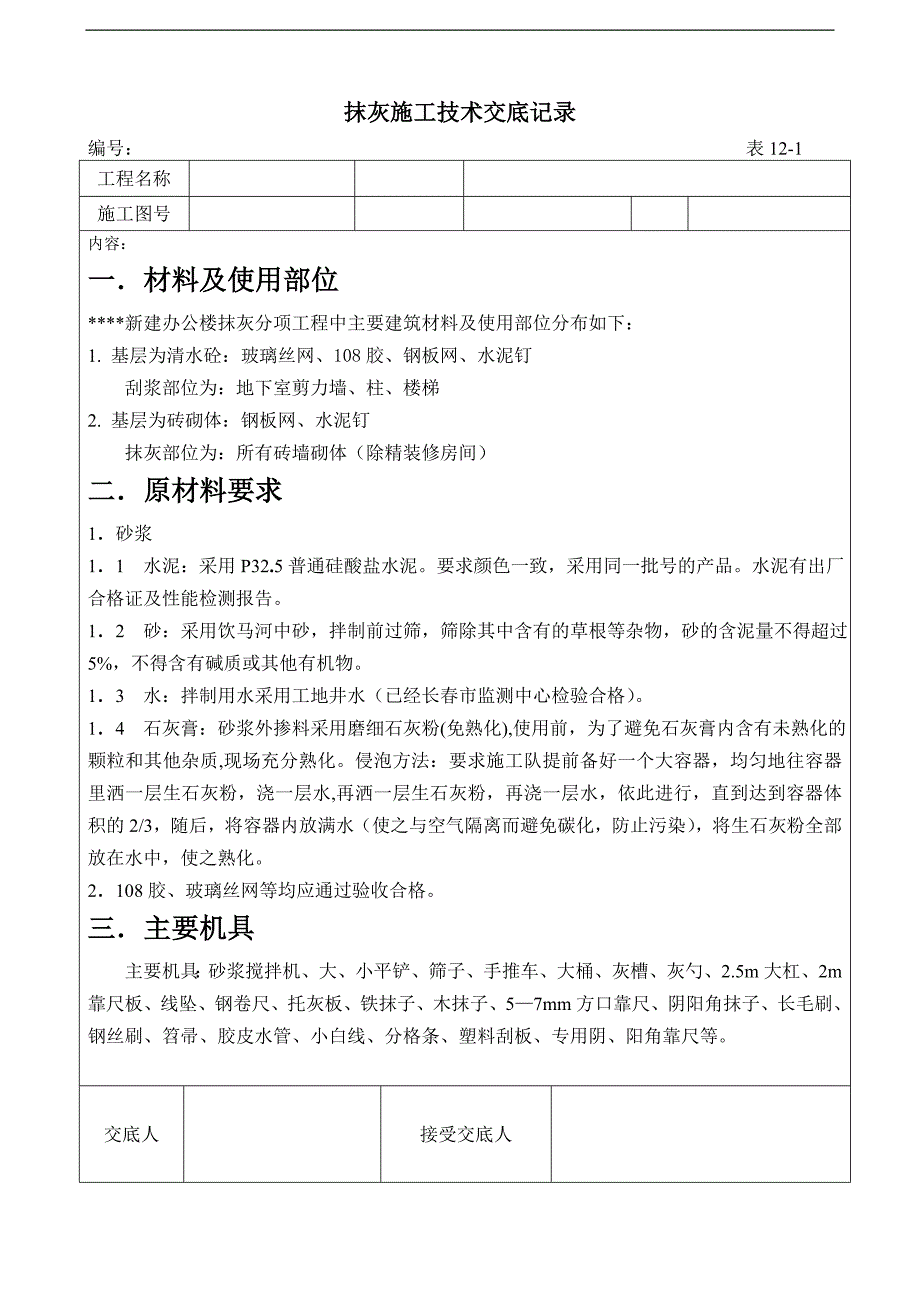

1、抹灰施工技术交底记录编号: 表12-1工程名称施工图号内容:一材料及使用部位*新建办公楼抹灰分项工程中主要建筑材料及使用部位分布如下:1. 基层为清水砼:玻璃丝网、108胶、钢板网、水泥钉刮浆部位为:地下室剪力墙、柱、楼梯2. 基层为砖砌体:钢板网、水泥钉抹灰部位为:所有砖墙砌体(除精装修房间)二原材料要求1砂浆11 水泥:采用P32.5普通硅酸盐水泥。要求颜色一致,采用同一批号的产品。水泥有出厂合格证及性能检测报告。12 砂:采用饮马河中砂,拌制前过筛,筛除其中含有的草根等杂物,砂的含泥量不得超过5%,不得含有碱质或其他有机物。13 水:拌制用水采用工地井水(已经长春市监测中心检验合格)。1
2、4 石灰膏:砂浆外掺料采用磨细石灰粉(免熟化),使用前,为了避免石灰膏内含有未熟化的颗粒和其他杂质,现场充分熟化。侵泡方法:要求施工队提前备好一个大容器,均匀地往容器里洒一层生石灰粉,浇一层水,再洒一层生石灰粉,再浇一层水,依此进行,直到达到容器体积的2/3,随后,将容器内放满水(使之与空气隔离而避免碳化,防止污染),将生石灰粉全部放在水中,使之熟化。2108胶、玻璃丝网等均应通过验收合格。三主要机具主要机具:砂浆搅拌机、大、小平铲、筛子、手推车、大桶、灰槽、灰勺、2.5m大杠、2m靠尺板、线坠、钢卷尺、托灰板、铁抹子、木抹子、57mm方口靠尺、阴阳角抹子、长毛刷、钢丝刷、笤帚、胶皮水管、小白

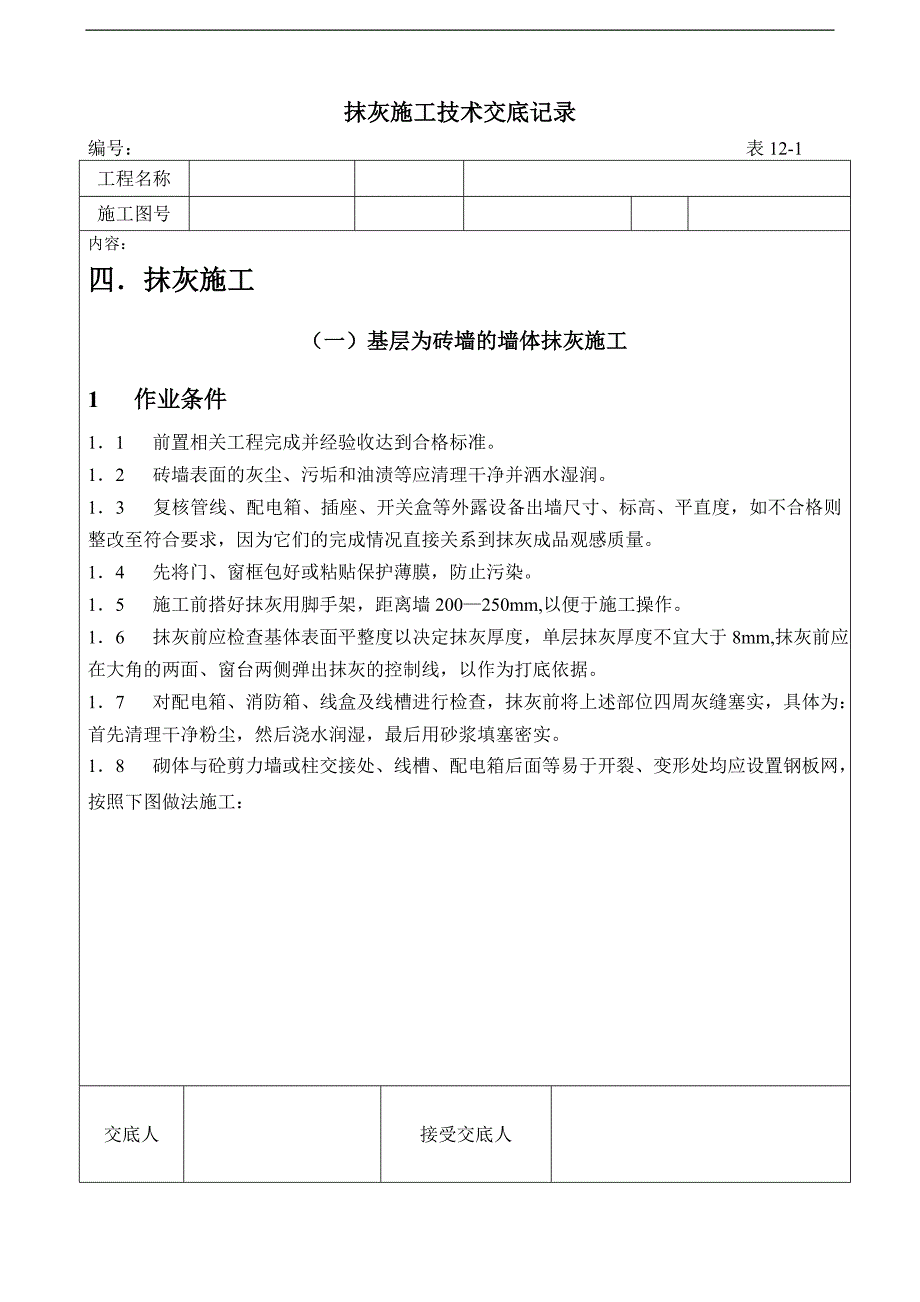

3、线、分格条、塑料刮板、专用阴、阳角靠尺等。交底人接受交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号内容:四抹灰施工(一)基层为砖墙的墙体抹灰施工1 作业条件11 前置相关工程完成并经验收达到合格标准。12 砖墙表面的灰尘、污垢和油渍等应清理干净并洒水湿润。13 复核管线、配电箱、插座、开关盒等外露设备出墙尺寸、标高、平直度,如不合格则整改至符合要求,因为它们的完成情况直接关系到抹灰成品观感质量。14 先将门、窗框包好或粘贴保护薄膜,防止污染。15 施工前搭好抹灰用脚手架,距离墙200250mm,以便于施工操作。16 抹灰前应检查基体表面平整度以决定抹灰厚度,单层抹灰厚度不宜大于8

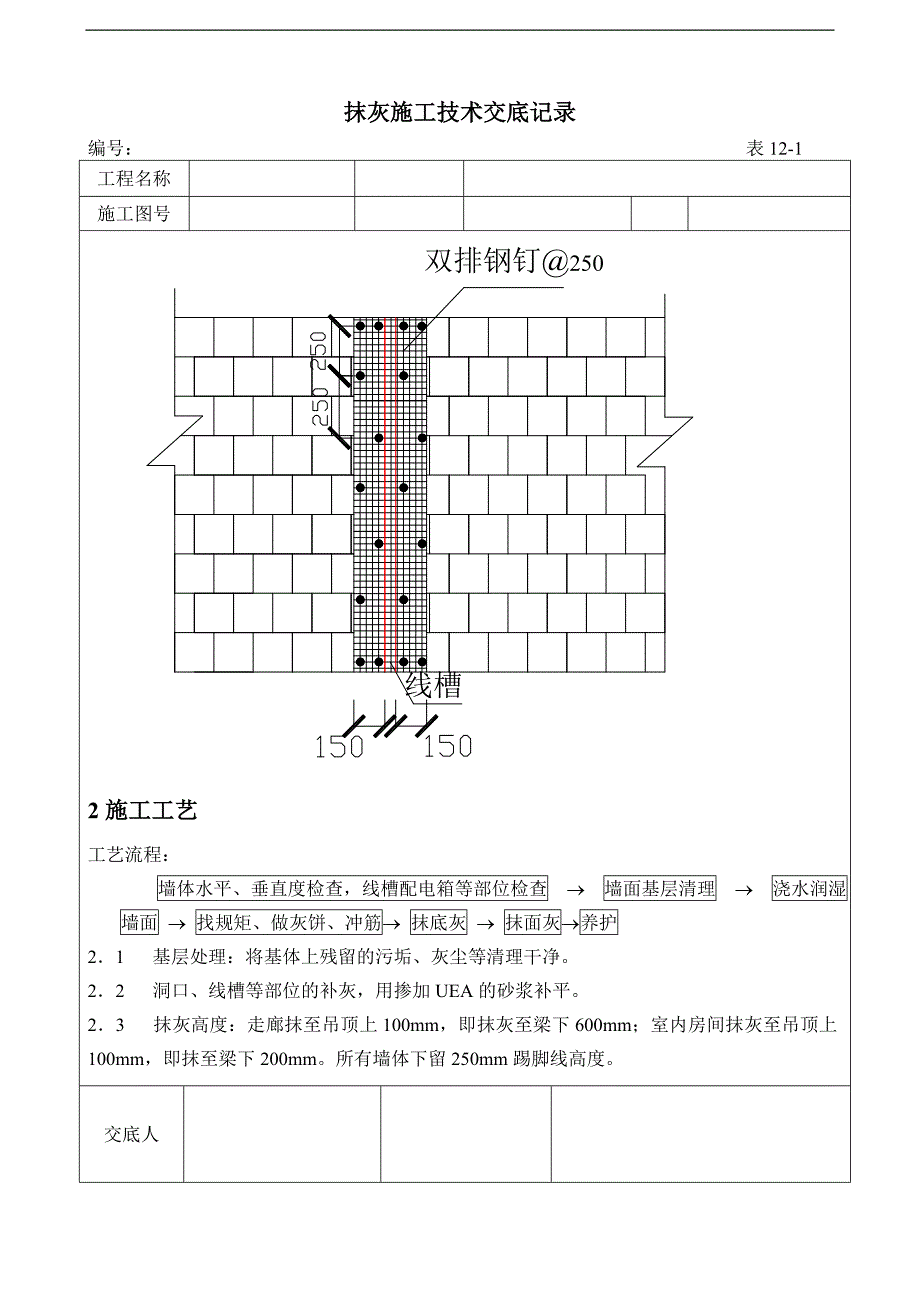

4、mm,抹灰前应在大角的两面、窗台两侧弹出抹灰的控制线,以作为打底依据。17 对配电箱、消防箱、线盒及线槽进行检查,抹灰前将上述部位四周灰缝塞实,具体为:首先清理干净粉尘,然后浇水润湿,最后用砂浆填塞密实。18 砌体与砼剪力墙或柱交接处、线槽、配电箱后面等易于开裂、变形处均应设置钢板网,按照下图做法施工:交底人接受交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号2施工工艺工艺流程:墙体水平、垂直度检查,线槽配电箱等部位检查 墙面基层清理 浇水润湿墙面 找规矩、做灰饼、冲筋 抹底灰 抹面灰养护21 基层处理:将基体上残留的污垢、灰尘等清理干净。22 洞口、线槽等部位的补灰,用掺加UEA
5、的砂浆补平。23 抹灰高度:走廊抹至吊顶上100mm,即抹灰至梁下600mm;室内房间抹灰至吊顶上100mm,即抹至梁下200mm。所有墙体下留250mm踢脚线高度。交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号内容:24 墙面浇水:墙面要求用喷雾器自上而下浇水润湿,要求润入墙体20mm,第一次浇水在抹灰前一天进行,第二次浇水在抹灰前3h进行,注意抹灰时不要有明水。25 找规矩、做灰饼、冲筋:根据整个墙体(包括门窗口角、墙垛等处)的平整度与垂直度,在墙面上弹出抹灰灰层控制线,套方抹灰饼后,按灰饼冲筋。251 找规矩:即四角规方,横线找平,竖线吊直。房间内抹灰按照以下方法找规矩:对
6、于走廊内的抹灰,要求施工队使用经纬仪测投测放线,定出抹灰厚度外边线及抹灰厚度外边线控制线,务必使每一条走廊抹灰后的净宽度保持一致。此处要求施工队高度重视。上述步骤完成后,可保证走廊处于规矩、方正的状态下,然后以走廊的这些线为基准,将这些线引进每一个房间中。使每个房间的抹灰均按照此基准线控制。如下面的墙体“A”,弹出其抹灰厚度线(此线以走廊引入的线为基准)。注意,要求人为的反复调节,使其控制抹灰厚度1525mm,然后在地面上弹出100mm控制线“a”,接着连续弹出三个垂线(见图第二、第三、第四步骤),最后弹出的线即为与“A”墙的相邻的墙体“B”的抹灰控制线“b”(具体为多少毫米则视现场情况而定)
7、。接着利用控制线“b”弹出“B”墙的抹灰厚度线,“B”墙的抹灰厚度应控制在1525mm。图中第一、第二条垂线可做为柱子、消防箱等墙体的刮浆、抹灰控制线。通过以上的处理,可保证房间内抹灰规矩、方正。柱A墙B墙抹灰厚度线100mm控制线“a”第一步骤柱A墙B墙抹灰厚度线100mm控制线“a”第二步骤交底人接受交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号内容:柱A墙B墙抹灰厚度线100mm控制线“a”第四步骤柱A墙B墙抹灰厚度线100mm控制线“a”第三步骤“b”抹灰厚度线252 做灰饼:依据上述方法,根据实际情况并兼顾抹灰的平均总厚度的原则下确定墙体的抹灰总厚度(要求考虑到基层为清
8、水砼的墙、柱刮浆厚度,使砖墙抹完灰的表面与剪力墙、柱刮完浆的表面平整一致)。按照上述确定的抹灰厚度在每面墙的两端墙面部位各做一标准灰饼(1:1:6水泥混合砂浆),根据弹在地面上的抹灰厚度外边100mm控制线,利用铅锤向上引测控制灰饼外表面,灰饼尺寸50mm50mm,并在门、垛角处加做灰饼。然后以做好的灰饼面为标准,用线锤吊线做墙下角的灰饼,最后再补做中间灰饼,鉴于本工程墙体较长,要求沿墙长度方向以1500mm左右间距补做灰饼。所有灰饼做好后,水平方向用拉通线方法校核,竖向用靠尺检查。应保证抹灰面平整、垂直,阴、阳角成90度。要经项目部检查合格后再进行冲筋施工。253 冲筋:2531 竖向冲筋:
9、灰饼做好稍收水后,用1:1:6水泥混合砂浆在上、中、下灰饼间抹冲筋,宽度50mm,用木杠将冲筋厚度搓成与灰饼相平,同时用刮尺将其两边修成斜面以便与抹灰层楼槎平顺。交底人接受交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号21341钉子2挂线3灰饼4冲筋竖向冲筋示意图1500mm左右内容:交底人接受交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号内容:21341钉子2挂线3灰饼4冲筋竖向冲筋示意图1500mm左右水平冲筋:水平冲筋的优点是可以控制门、窗洞口及阴阳角的平整、垂直、方正。见下图:交底人接受交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号内容:1墙阳
10、角2墙阴角3冲筋1233水平冲筋示意图3326 抹底层砂浆:冲筋稍干后进行墙面底层抹灰作业,在墙体湿润的情况下用1:1:6水泥混合砂浆进行底层抹灰,即刮糙,方法是将砂浆抹于墙面两冲筋之间,抹时先薄薄抹一层,不得漏抹,要用力压使沙浆挤入细小缝隙内接着分层装挡压实抹平,要低于标筋。再用大杠横竖刮平,木抹子搓毛,使之与面层灰更好地结合。然后全面进行质量检查,检查底子灰是否平整,阴阳角是否规方整洁,管道后、阴角交接处、墙顶板交接处是否光滑、平整,并用2m长标尺检查墙体垂直和平整情况,墙的阴角用阴角器上下撤平。27 修抹墙面上预留孔洞、电器箱、槽:当底灰找平后,应立即派专人把消防箱、电器箱、线盒周边抹平
11、齐、方正、光滑,抹灰时比墙面底灰或标筋高出一个罩面灰的厚度,确保槽、洞周边修整完好。28 抹面层砂浆:面层1:1:4水泥混合砂浆。待底层砂浆八成干后即可抹面层砂浆。面交底人接受交底人抹灰施工技术交底记录编号: 表12-1工程名称施工图号内容:层抹灰要求三遍以上成活,控制灰厚度不大于3mm,施工时应两个人同时操作,一人薄刮一遍,另一个人随即抹平、压实,按照先上后下顺序进行,须严格保证平整。29 做水泥护角。室内墙面的阳角、柱面的阳角和门窗洞口的阳角,应用1:2水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用108胶素水泥膏抹成小圆角,其高度不低于2m,每侧宽度不小于5cm,门窗口护角做完后,应及时
12、用清水刷洗门窗框上的水泥浆。210 养护:面层砂浆抹灰层抹完24小时后应用喷雾器喷水养护,每天不少于三次,养护时间不少于七天。3 质量标准31 材料的品种、质量必须符合设计要求,各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝等缺陷。32 孔洞、槽、盒、管道后面抹灰,尺寸正确、方正、光滑,管道后面平整。33 允许偏差项目:项 目允许偏差(mm)检验方法1立面垂直3用2000mm脱线板和尺检查2表面平整2用2000mm靠尺和楔尺检查3阴阳角垂直2用专用阴、阳角量角器检查4阴阳角方正2用200mm方尺和楔尺检查4 施工注意事项41 为了防止门窗框与墙壁交接处抹灰层出现空鼓、裂缝、脱落,要求抹灰前对基层彻底处理并浇水湿透,检查门窗框边塞是否密实
