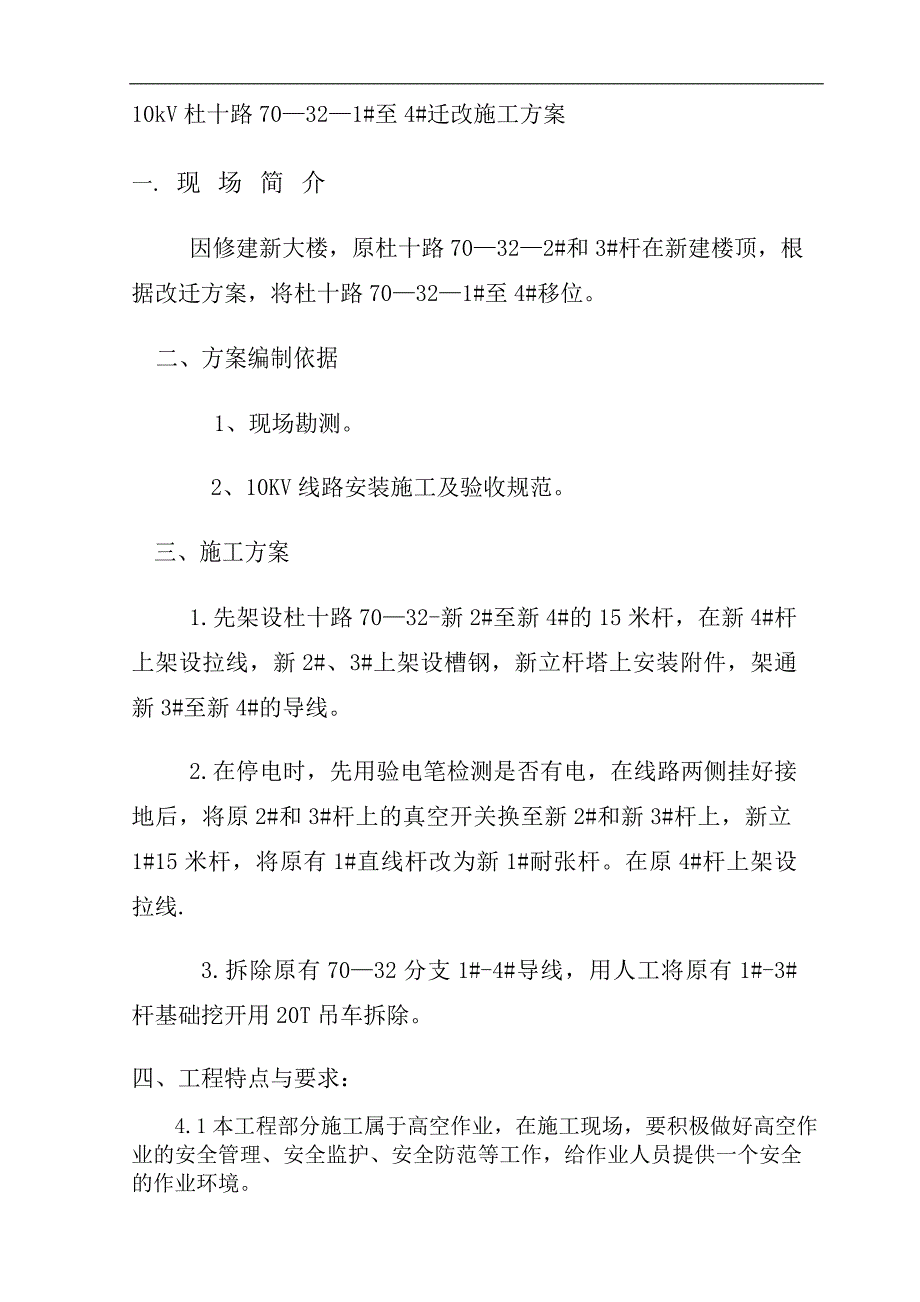

1、10kV杜十路70321#至4#迁改工程施 工 方 案某某安装工程有限公司配电工区: (签名或盖章) 年 月 日配网工区: (签名或盖章) 年 月 日施工单位:(签名或盖章) 年 月 日10kV杜十路70321#至4#迁改施工方案一. 现场简介因修建新大楼,原杜十路70322#和3#杆在新建楼顶,根据改迁方案,将杜十路70321#至4#移位。二、方案编制依据1、现场勘测。2、10KV线路安装施工及验收规范。三、施工方案 1.先架设杜十路7032-新2#至新4#的15米杆,在新4#杆上架设拉线,新2#、3#上架设槽钢,新立杆塔上安装附件,架通新3#至新4#的导线。2.在停电时,先用验电笔检测是否
2、有电,在线路两侧挂好接地后,将原2#和3#杆上的真空开关换至新2#和新3#杆上,新立1#15米杆,将原有1#直线杆改为新1#耐张杆。在原4#杆上架设拉线. 3.拆除原有7032分支1#-4#导线,用人工将原有1#-3#杆基础挖开用20T吊车拆除。四、工程特点与要求:4.1本工程部分施工属于高空作业,在施工现场,要积极做好高空作业的安全管理、安全监护、安全防范等工作,给作业人员提供一个安全的作业环境。(1)落实高处作业的各项安全技术措施,做到预知危险源,防范于未然。(2)施工时,应严格执行安全防护措施,坚持“以人为本”的原则,在确保施工人员安全的前提下方可作业。 (3)作业人员身体健康。不可安排
3、患有心脏病、高血压、精神病、癫痫病等不适合从事高处作业的人员参加作业。 (4)作业人员的衣着要灵便,但不可赤膊裸身。脚下要穿软底防滑鞋,决不能穿着拖鞋、硬底鞋和带钉易滑鞋。操作时要严格遵守各项安全操作规程和劳动纪律,坚持“不伤害他人、不伤害自己、不被他人伤害”的原则,确保施工安全进行。 (5)高空作业中所用的物料应堆放平稳,不可置放在临边附近,也不可妨碍安全通道处。拆卸下来的物体、剩余材料和废料等都要及时清理和及时运走,不得任意乱置或向下丢弃。传递物件时不能抛掷。各施工作业场所内,凡有坠落可能的任何物料,都要一律先行撤除,以防坠落伤人。 (6)施工过程中若发现高空作业的安全设施有缺陷或隐患,应
4、立即处理解决。对危及人身安全的隐患,应立即停止作业,进行整改。所有安全防护设施和安全标志,任何人都不得擅自移动和拆除。(7)在停电时,要用验电笔检验是否停电,在线路两端挂好接地。施工完成后,停送电联系人要确认接地是否拆除,确认后方可送电。五、施工安全:5.1施工期间的停送电工作,应严格执行“工作票”制度。施工前要落实好施工区域电源是否已隔离;现场已达到施工条件。5.2施工现场悬挂醒目的安全警示牌,确定出施工作业区域。5.3进入施工现场的人员必须穿戴好各种劳动保护品,上杆人员必须栓挂好安全带。六、施工技术方案6.1供电线路的安装规范要求已交付施工技术员。6.2施工需要的辅材、工器具、劳动保护品等
5、已准备完毕。6.3本工程施工的专业人员已到位。6.4施工范围内,场地整洁、无杂物、通道畅通。6.5施工技术方案6.5.1施工阶段需拆除、搭接电源时,由专人负责10KV“工作票停送电”工作。要落实清楚断路器是否已经断开,并进行挂牌等工作。6.5.2按规范要求拆除架空线、电杆、固定金具、拉线等。6.5.3妥善保管好施工材料与工器具。七、施工人员及机具配置: 7.1 施工人员:人员类别人 数管理人员项目负责人1材料人员1施工现场负责人1施工技术员1安全员1施工员1作业人员电气焊工1外线电工6普 工若干人7.2管理网络图:项目负责人施工现场负责人材料员人员施工员施工技术员安全员作业人员7.3施工机具机具名称单位数量开挖工器具套12外线电工器具套4电工工器具套420t吊 车台1八、施工进度计划:(1)、2012年7月13日至2012年7月14日施工前准备。(2)、2012年7月15日基础开挖。(3)、2012年7月16日至2012年7月17日杆塔组立及附件安装。(4)、2012年7月18日新线路架设。(5)、2012年7月19日停电、真空开关移位,验收、送电
