某45米砖烟囱人工拆除施工方案.doc

上传人:p** 文档编号:948193 上传时间:2024-05-14 格式:DOC 页数:16 大小:151.85KB
下载 相关 举报
某45米砖烟囱人工拆除施工方案.doc_第1页
第1页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第2页
第2页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第3页
第3页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第4页
第4页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第5页
第5页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第6页
第6页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第7页
第7页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第8页
第8页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第9页
第9页 / 共16页
某45米砖烟囱人工拆除施工方案.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某45米砖烟囱人工拆除施工方案.doc》由会员分享,可在线阅读,更多相关《某45米砖烟囱人工拆除施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

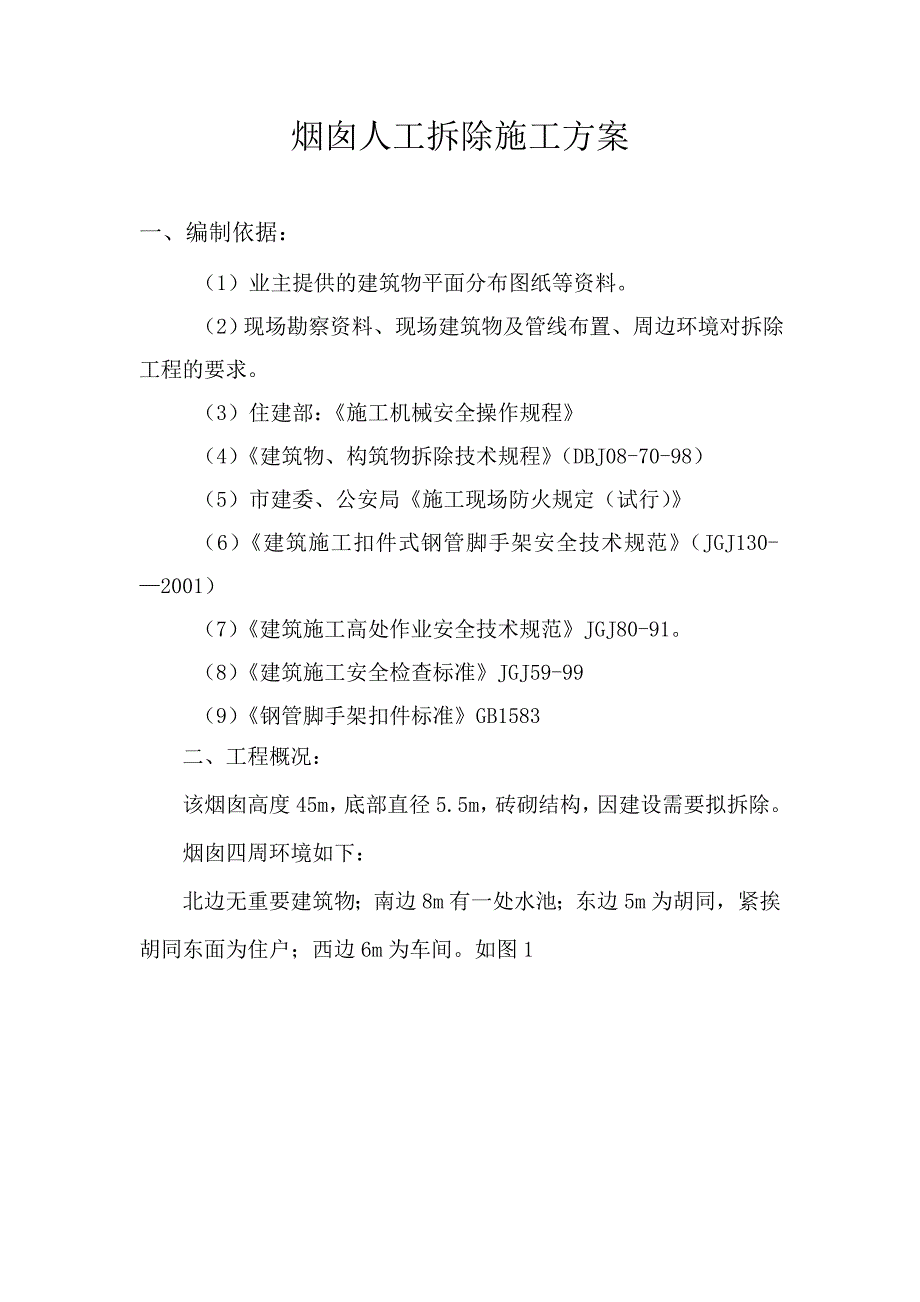

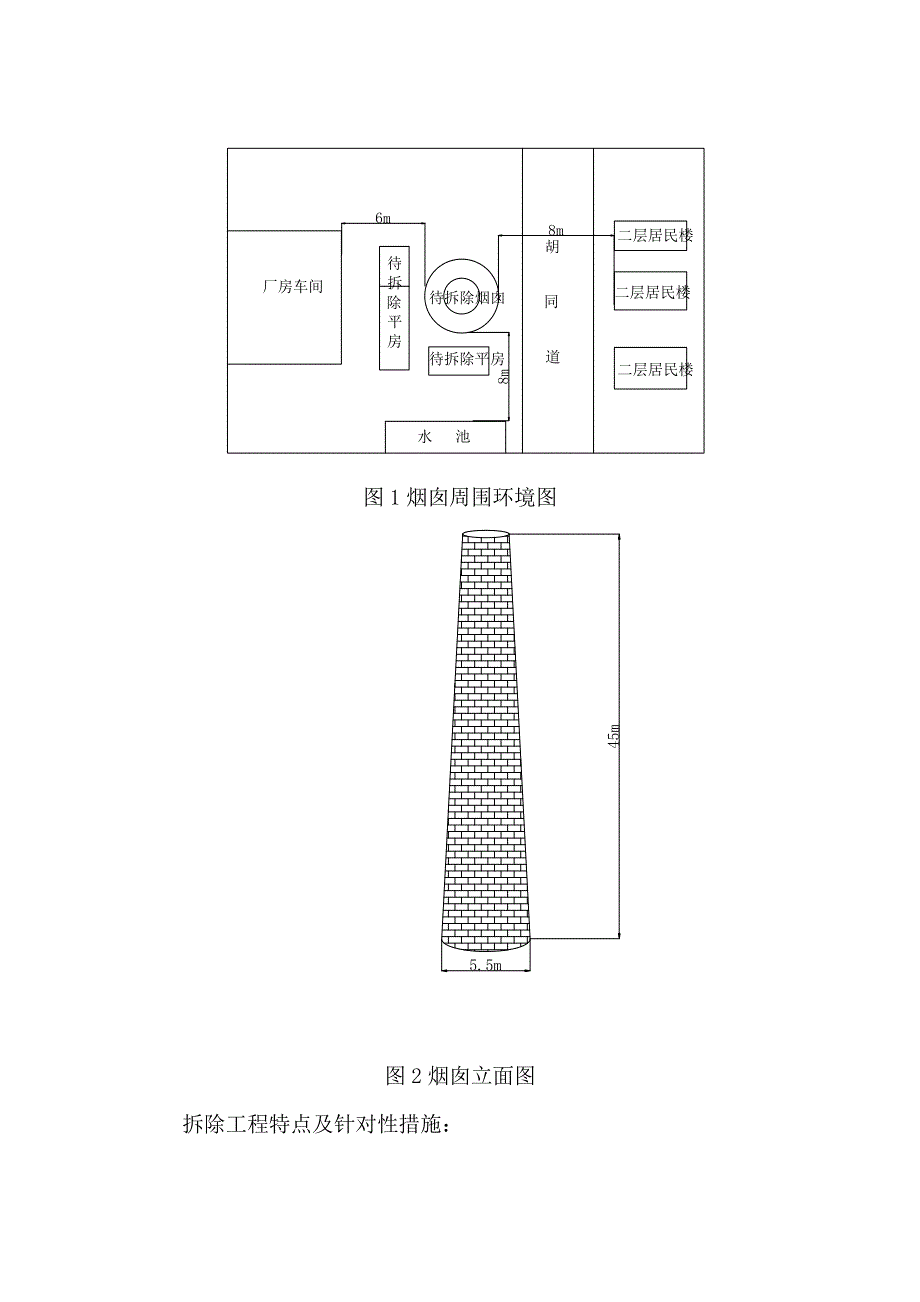

1、45m烟囱人工拆除方案烟囱人工拆除施工方案一、编制依据:(1)业主提供的建筑物平面分布图纸等资料。(2)现场勘察资料、现场建筑物及管线布置、周边环境对拆除工程的要求。(3)住建部:施工机械安全操作规程(4)建筑物、构筑物拆除技术规程(DBJ08-70-98)(5)市建委、公安局施工现场防火规定(试行)(6)建筑施工扣件式钢管脚手架安全技术规范(JGJ1302001)(7)建筑施工高处作业安全技术规范JGJ80-91。(8)建筑施工安全检查标准JGJ59-99(9)钢管脚手架扣件标准GB1583二、工程概况:该烟囱高度45m,底部直径5.5m,砖砌结构,因建设需要拟拆除。烟囱四周环境如下:北边无

2、重要建筑物;南边8m有一处水池;东边5m为胡同,紧挨胡同东面为住户;西边6m为车间。如图1图1烟囱周围环境图图2烟囱立面图拆除工程特点及针对性措施:1、拆除烟囱高度达45米,筒身为砖砌结构,结构坚固,采用人工拆除需在烟囱外围搭施工脚手架。搭设45米环形贴壁施工脚手架,人工拆除采用的工具主要为风镐,风镐通过空压机供气。从地面直接供气,难度较大。针对性措施:施工脚手架高度达45米,采用落地式钢管脚手架。将风管外包钢管垂直固定在施工脚手架上,这样可以保证供气压力,解决人工拆除的风镐使用问题。2、拆除烟囱时要尽量减小粉尘的影响,人工拆除是采用风镐对烟囱自上而下粉碎性拆除,高空扬尘较大。针对性措施:在施

3、工脚手架的外侧悬挂绿色2000目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣。3、安全隐患大,人工拆除全部为高空作业,安全隐患大。针对性措施:搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗。所有参与烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。脚手架搭设过程中增设避雷设施。5级风以上天气不施工包括搭拆脚手架。雷雨天不施工包括搭拆脚手架。三、人工拆除方案1、施工顺序:施工脚手架搭设安全防护设施搭设人工拆除筒身垃圾清理拆除全部施工脚手架。2、施工方法:(1)搭设由地面至顶部的全封闭钢管脚手架(高出烟囱1.5米)并经验

4、收合格后,人工开始拆除;(2)人工拆除前,将通风口作为出渣口,采用小挖掘机出渣。(3)施工人员立在脚手架上,安全带挂在钢管上后,用风镐、手锤由外向内将筒体逐块拆除,使碴块全由筒体内部落下;(4)晚上严禁拆除作业,晚上可安排清渣,利于白天继续拆除。严禁拆除与清渣同时进行;(5)脚手架随施工面的降低同时降低,但脚手架必须始终保持高出施工面1.5米至2米,以防止渣块飞出脚手架防护层;(6)氧气、乙炔瓶置于作业平台上,仅气割枪在施工面上,边拆边烧断避雷天线(截断长度不大于1米)。3、主要施工工艺:人工拆除45米烟囱最主要的难点就是施工脚手架的搭设,这是该工程安全施工的关键。31落地式扣件钢管脚手架搭设

5、构造:脚手架为双排脚手架,搭设高度为46.5米,20米以下采用双管立杆,20米以上采用单管立杆,搭设尺寸为:内外立杆中心距1.05m,立杆纵距1.6m,步距高为1.8m,离地面0.2m处设置纵向及横向扫地杆,外排立杆每0.6m和1.2m高度处分别设置纵向拦杆,立杆跨越6根设置剪刀撑,斜杆与地面夹角在45度至60度之间,脚手架外侧设置密目安全网。架体与筒身结构的连墙杆以二步二跨设置一个拉结点,拉结点采用硬拉结,各点梅花型相错布置,两端部位拉结点应当加强。图3 搭设示意图4、脚手架搭设步骤:41在搭设脚手架前,应做好以下准备工作:a、材料准备(1)脚手架所有钢管均采用483.5的钢管,重量控制在每

6、根25kg以内,便于操作。(2)所用钢管应表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、断面等的偏差均应符合规范要求。所用旧钢管表面锈蚀深度、弯曲变形程度应符合规范规定。所有钢管均应涂刷色标。(3)所用扣件应使用正规厂家产品,扣件使用前应进行检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。(4)竹笆脚手板宜采用毛竹制作,竹笆应完好无破损。(5)所有构配件应按品种、规格分类,推放整齐、平稳,堆放场地不得有积水。(6)所有进场钢管、扣件、脚手板必须进行检查验收,不合格产品不得使用于本工程。b、搭设前进行安全技术交底。施工员应按施工方案有关脚手架搭设

7、的要求,逐级向架设和使用人员进安全技术交底。C、搭设前清除地面杂物,平整搭设场地,并使排水畅通。42搭设a、底座安放:(1)按脚手架平面布置图要求进行放线、定位。(2)根据现场情况,立杆底座采用12号槽钢直接仰铺在混凝土地坪上。(3)槽钢必须仰铺平稳,不得悬空。(4)离地面20cm处,设置纵向横向扫地杆。设置扫地杆的做法与大横杆及小横杆相同,以固定立杆底部,约束立杆移位及沉陷。b、杆件搭设脚手架搭设顺序如下:设置纵向扫地杆立杆横向扫地杆第一步纵向水平杆第一步横向水平杆连墙杆栏杆剪刀撑脚手笆第二步纵向水平杆第二步横向水平杆。c、立杆搭设(1)立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件

8、。相邻立杆的对接扣件不得在同一高度,错开距离不宜小于500mm。立杆全高范围内垂直度偏差不得大于75mm。(2)开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。(3)当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。d、水平杆搭设(1)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。(2)纵向水平杆接长采用对接扣件连接。对接扣件连接应交错布置,两根相邻纵向水平杆的接头不宜设置在同步同跨内,且在水平方向错开距离不应小于500mm,各接头中心至最近主节点的距离不宜大于立杆纵距的1/3。(3)在同一步中,纵向水平杆应四周交圈,用

9、直角扣件与内外角步立杆固定,固定间距不大于6m。(4)主节点处必须设置一根横向水平杆,并用直角扣件扣接且严禁拆除。(5)横向水平杆靠墙端至墙的距离不宜大于200mm。(6)横向水平杆的两端均应用直角扣件与立杆固定。作业层上非主节点处的横向水平杆,宜根据脚手板的需要等距设置,最大间距不应大于纵距的1/2。(7)脚手架必须设置纵、横向扫地杆。扫地杆距垫块200mm。e、剪刀撑、横向斜撑、连墙件搭设(1)剪刀撑、横向斜撑搭设应随立杆、纵横向水平杆等同步搭设,任何情况下不得滞后超过两步。剪刀撑应沿外侧立面整个长度和高度上连续设置。(2)剪刀撑斜杆与地面的倾角控制在4560之间,每道剪刀撑的宽度不应小于

10、4跨,且不应小于6m。(3)除在拐角处应设横向斜撑外,中间每隔6跨设置一道。横向斜撑应在同一节间,由底至顶层呈“之”型连续布置。(4)剪刀撑连接统一采用搭接形式,搭接长度1000mm,且一个搭接接头上不得少于两个转向扣件连接;搭接部位必须与立杆有效连接。(5)连接件的连接杆宜水平设置。当脚手架下部暂不能设连接件时可每隔10m设置抛撑搭设抛撑,抛撑必须与脚手架可靠连接,且应在连墙件搭设后方可拆除,确保已有脚手架的稳定和架上作业人员的安全。(6)脚手架处于顶层连墙点之上的自由高度不得大于6m。当作业层高出其下连墙件2步或4m以上,其上尚无连墙件时,必须用钢管将脚手架上端与结构柱临时拉结。f、脚手板

11、的铺设(1)脚手板应满铺、铺稳,离开墙面120150mm,作业层取150mm。采用对接平铺,四角采用直径1.2mm的镀锌钢丝牢靠固定在纵向水平杆上。(2)在拐角、斜道平台口处的脚手板,应与横向水平杆可靠连接,防止滑动。(3)自顶层作业层的脚手板往下计,宜每隔12m满铺一层脚手板。g、脚手架的拆除(1)架子拆除时应划分作业区,周围设围栏或竖立警戒标志,地面设有专人指挥,严禁非作业人员入内。(2)脚手架拆除前应检查其上杂物及地面障碍物是否清除干净。(3)拆除的高处作业人员,必须戴安全帽,系安全带,扎裹腿,穿软底鞋。(4)拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方

12、,以防坠落。(5)脚手架的拆除遵循“由上而下,先搭后拆,后搭先拆”的原则,即按与搭设作业相反的程序进行拆除。即先拆栏杆、脚手板、剪刀撑、斜撑,后拆小横杆、大横杆、立杆等,并按一步一清的原则依次进行,要严禁上下同时进行拆除作业。(6)拆立杆时,应先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。(7)连墙件应随拆除进度逐层拆除,拆抛撑前,应设置临时支撑,然后再拆抛撑。连墙件必须在位于其上的全部可拆杆件都拆除之后才能松开拆除。(8)在拆除过程中,凡已松开连接的杆配件应及时拆除运走,避免误扶和误靠已松脱连接的杆件。拆下的杆配件应以安全的方式运出和吊下,严

13、禁向下抛掷。在拆除过程中,做好配合协调工作,禁止单人进行拆除较重杆件等危险性的作业。(9)在大片架子拆除前应将预留的斜道、上料平台、通道小飞跳等,先行加固,以便拆除后能确保其完整、安全和稳定。(10)拆除时如附近有外电线路,要采取隔离措施。严禁架杆接触电线。(11)拆下的材料,应用绳索栓住,利用滑轮徐徐下运,严禁抛掷,运至地面的材料应按指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件或铁丝要集中回收处理。(12)在拆架过程中,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。h、脚手架的安全措施(1)参加搭设和拆除脚手架的施工人员必须持证上岗,对从事脚手架工作的施工人员要经常进

14、行安全教育,并在施工前对其进行技术安全交底。(2)脚手架搭设完成后必须按脚手架的验收标准组织有关人员进行验收,全部合格后并办妥验收程序以后方可使用。(3)每天在使用脚手架之前和下班以后多必须由专人对脚手架进行例行保养和检查,隔一定的时间和恶劣天气前后作检查,所有检查保养要作好书面记录。(4)脚手架上严禁堆荷超载材料;绝对禁止振动设备与脚手架联系;禁止任何支撑与脚手架有联系。(5)在特殊气候条件下搭设和拆除脚手架,要有切实可靠的安全保证措施,雨雾天使用脚手架必须要有防滑措施。(6)脚手架的拆除要遵循拆除工艺及施工方案。(7)拆除人员到达岗位后,先进行检查,加固松动部位,清除步层内留的材料、物件及

15、垃圾块。所有清理物应安全输送到地面,严禁高空抛掷。i、脚手架的消防措施(1)外脚手的防雷采用在建筑物的角部单独埋设接地电,其接地电阻小于4W。施用电的电缆不得直接扎在脚手架上,如必须扎在脚手架上时,应有可靠的绝缘保护。(2)以预防为主防火方针,及时清理脚手架上的易燃建材,在每个楼层处及上人坡道处设置灭火器材,动用明火要审批,并有专人进行监护。禁止在脚手架上吸烟,杜绝火种来源。四、45米烟囱拆除工期:本工程工期暂定为: 天。五、施工安全保证措施5.1施工准备阶段1、进行安全策划,编制安全保证计划,符合已有规定,满足部颁相关安全细则;2、制定现场安全、劳动保护、文明施工和环保措施、编制临时用电方案;3、施工区域及受其影响的区域内采取相应的保护措施;4、落实施工时机械设备安全措施、设备及防护用品进场计划;5、拆房工持证上岗;6、气割工持证上岗;7、维护电工持证上岗;8、架子工持证上岗;9、相关施工人员相关安全细则施工前交底。5.2施工过程中1、上岗前对施工现场进行情况熟悉;2、员工进入施工现场,必须佩带安全

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
