某住宅楼楼地下防水施工方案.doc

上传人:p** 文档编号:948286 上传时间:2024-05-14 格式:DOC 页数:13 大小:1.63MB
下载 相关 举报
某住宅楼楼地下防水施工方案.doc_第1页
第1页 / 共13页
某住宅楼楼地下防水施工方案.doc_第2页
第2页 / 共13页
某住宅楼楼地下防水施工方案.doc_第3页
第3页 / 共13页
某住宅楼楼地下防水施工方案.doc_第4页
第4页 / 共13页
某住宅楼楼地下防水施工方案.doc_第5页
第5页 / 共13页
某住宅楼楼地下防水施工方案.doc_第6页
第6页 / 共13页
某住宅楼楼地下防水施工方案.doc_第7页
第7页 / 共13页
某住宅楼楼地下防水施工方案.doc_第8页
第8页 / 共13页
某住宅楼楼地下防水施工方案.doc_第9页
第9页 / 共13页
某住宅楼楼地下防水施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某住宅楼楼地下防水施工方案.doc》由会员分享,可在线阅读,更多相关《某住宅楼楼地下防水施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

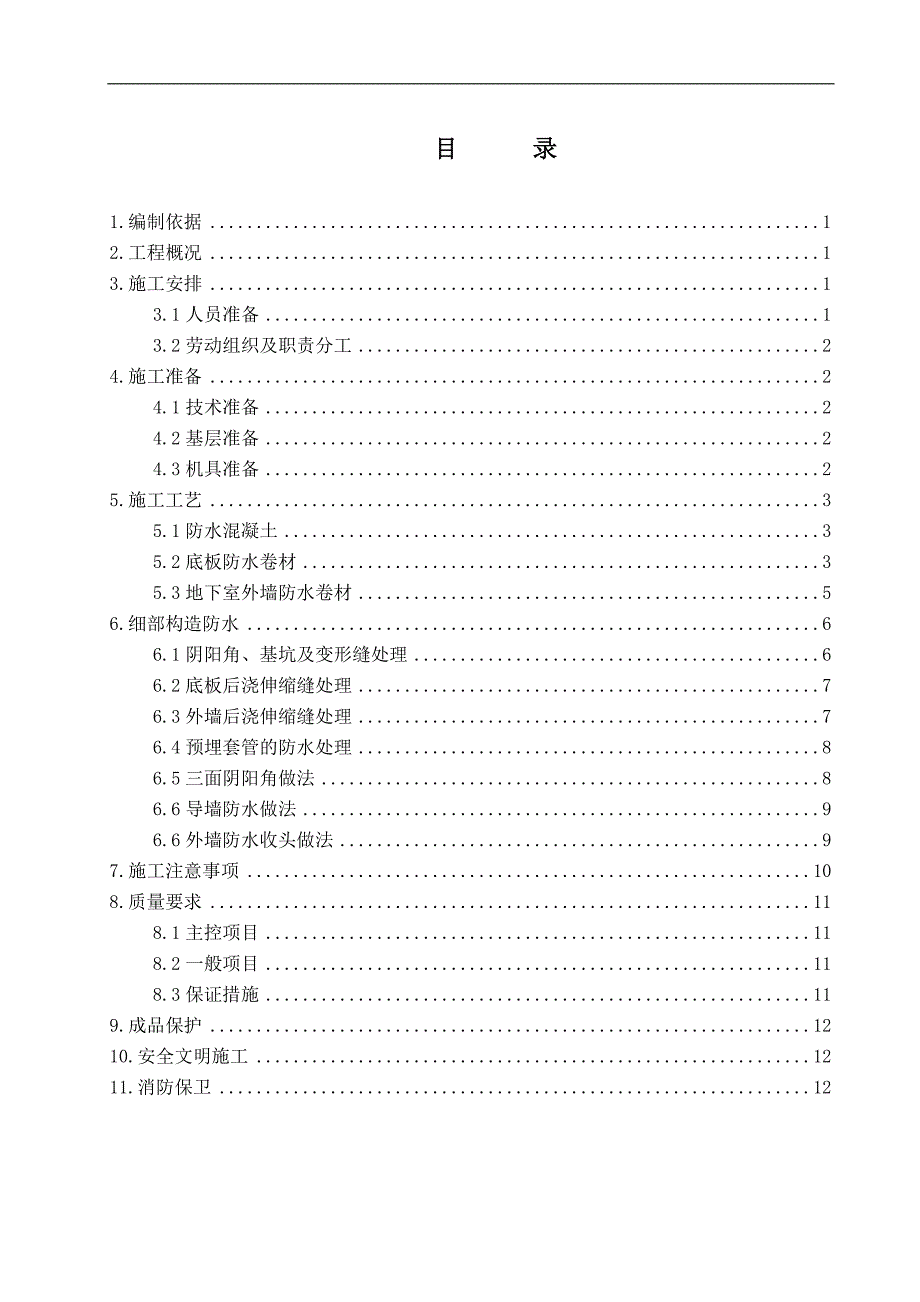

1、目 录1.编制依据12.工程概况13.施工安排13.1人员准备13.2劳动组织及职责分工24.施工准备24.1技术准备24.2基层准备24.3机具准备25.施工工艺35.1防水混凝土35.2底板防水卷材35.3地下室外墙防水卷材56.细部构造防水66.1阴阳角、基坑及变形缝处理66.2底板后浇伸缩缝处理76.3外墙后浇伸缩缝处理76.4预埋套管的防水处理86.5三面阴阳角做法86.6导墙防水做法96.6外墙防水收头做法97.施工注意事项108.质量要求118.1主控项目118.2一般项目118.3保证措施119.成品保护1210.安全文明施工1211.消防保卫121.编制依据1.1某某华进创威

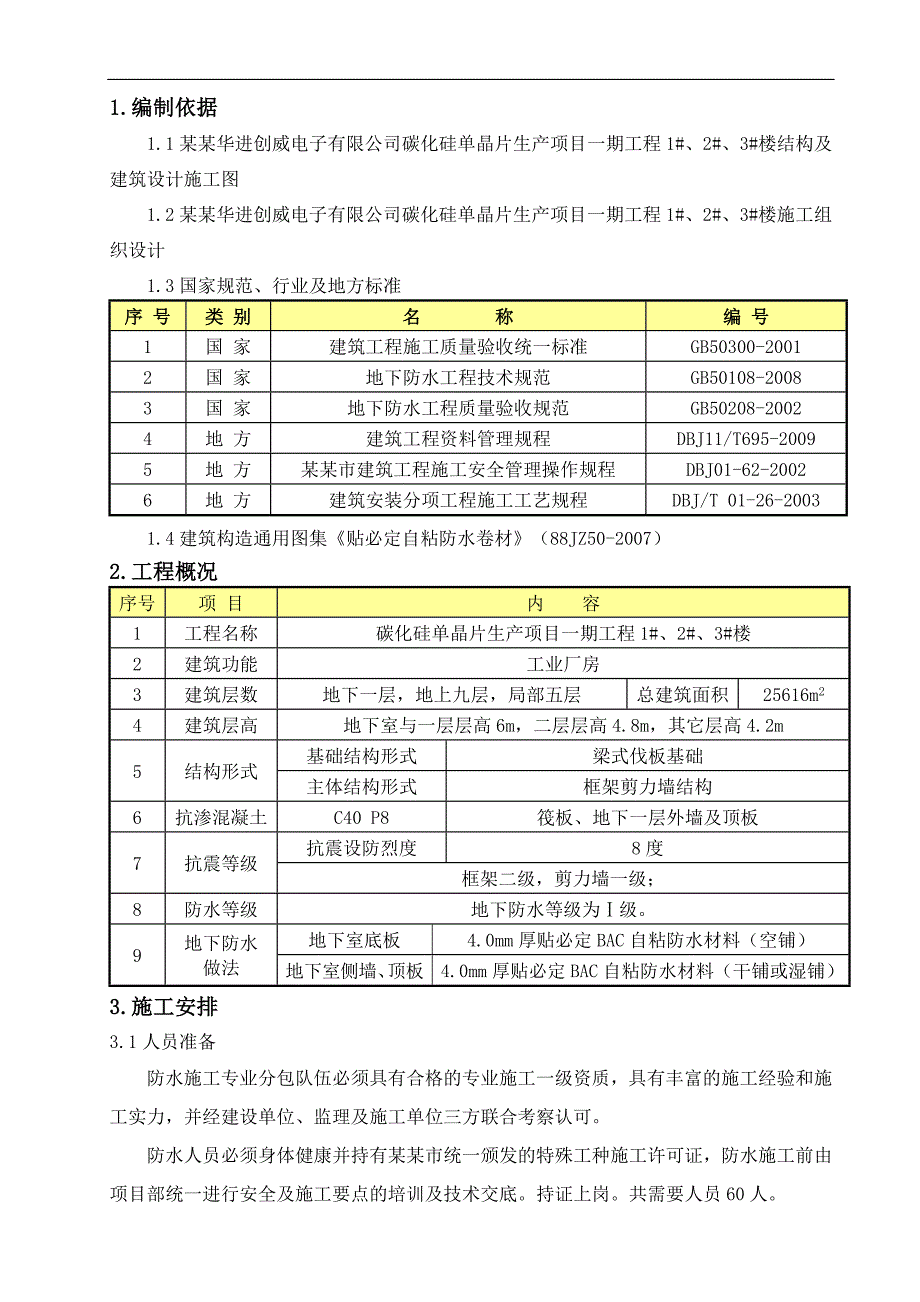

2、电子有限公司碳化硅单晶片生产项目一期工程1#、2#、3#楼结构及建筑设计施工图1.2某某华进创威电子有限公司碳化硅单晶片生产项目一期工程1#、2#、3#楼施工组织设计1.3国家规范、行业及地方标准序 号类 别名 称编 号1国 家建筑工程施工质量验收统一标准GB50300-20012国 家地下防水工程技术规范GB50108-20083国 家地下防水工程质量验收规范GB50208-20024地 方建筑工程资料管理规程DBJ11/T695-20095地 方某某市建筑工程施工安全管理操作规程DBJ01-62-20026地 方建筑安装分项工程施工工艺规程DBJ/T 01-26-20031.4建筑构造通用

3、图集贴必定自粘防水卷材(88JZ50-2007)2.工程概况序号项 目内 容1工程名称碳化硅单晶片生产项目一期工程1#、2#、3#楼2建筑功能工业厂房3建筑层数地下一层,地上九层,局部五层总建筑面积25616m24建筑层高地下室与一层层高6m,二层层高4.8m,其它层高4.2m5结构形式基础结构形式梁式伐板基础主体结构形式框架剪力墙结构6抗渗混凝土C40 P8筏板、地下一层外墙及顶板7抗震等级抗震设防烈度8度框架二级,剪力墙一级;8防水等级地下防水等级为级。9地下防水做法地下室底板4.0mm厚贴必定BAC自粘防水材料(空铺)地下室侧墙、顶板4.0mm厚贴必定BAC自粘防水材料(干铺或湿铺)3.

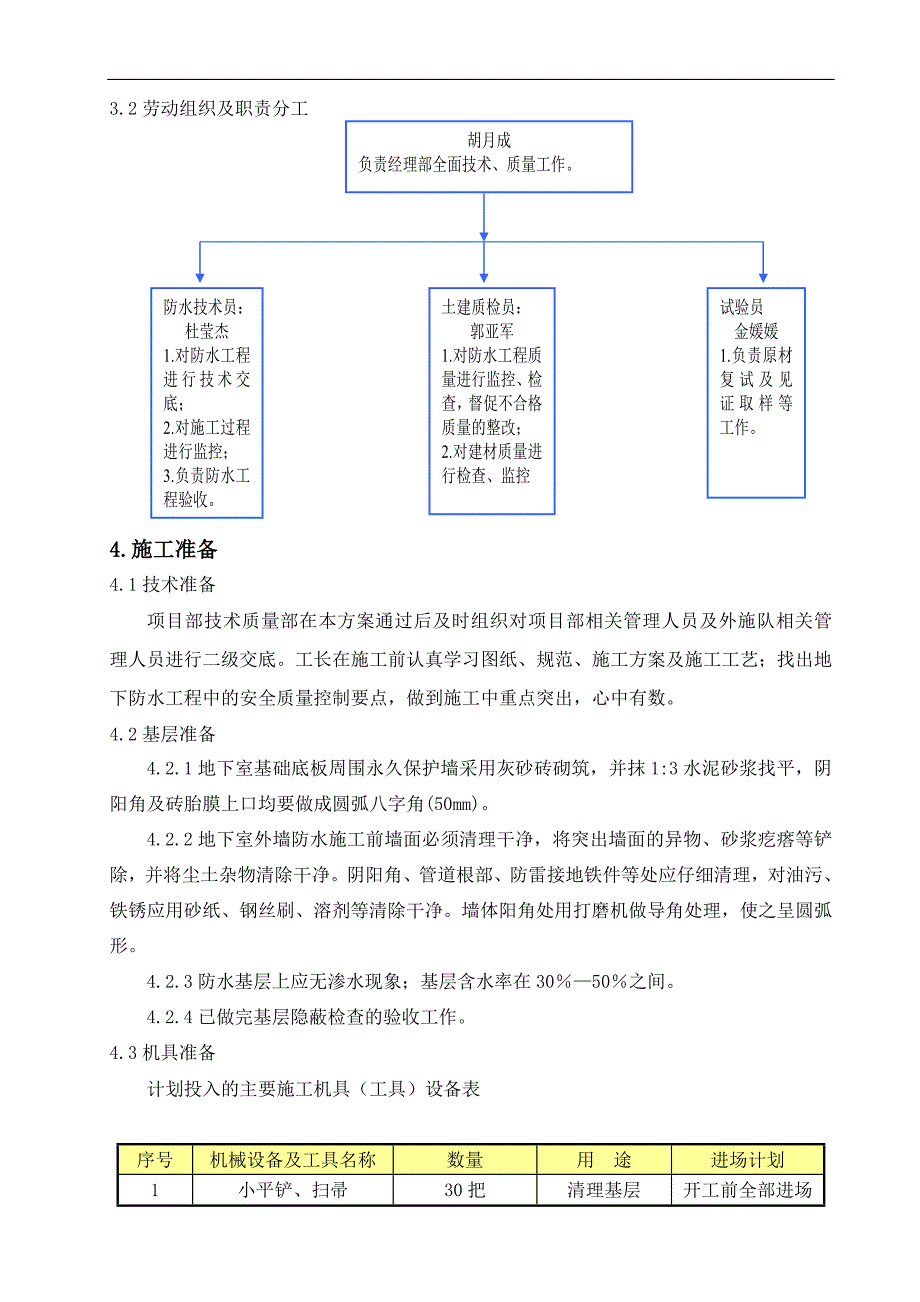

4、施工安排3.1人员准备防水施工专业分包队伍必须具有合格的专业施工一级资质,具有丰富的施工经验和施工实力,并经建设单位、监理及施工单位三方联合考察认可。防水人员必须身体健康并持有某某市统一颁发的特殊工种施工许可证,防水施工前由项目部统一进行安全及施工要点的培训及技术交底。持证上岗。共需要人员60人。3.2劳动组织及职责分工胡月成负责经理部全面技术、质量工作。防水技术员:杜莹杰1.对防水工程进行技术交底;2.对施工过程进行监控;3.负责防水工程验收。土建质检员:郭亚军1.对防水工程质量进行监控、检查,督促不合格质量的整改;2.对建材质量进行检查、监控试验员金媛媛1.负责原材复试及见证取样等工作。4

5、.施工准备4.1技术准备项目部技术质量部在本方案通过后及时组织对项目部相关管理人员及外施队相关管理人员进行二级交底。工长在施工前认真学习图纸、规范、施工方案及施工工艺;找出地下防水工程中的安全质量控制要点,做到施工中重点突出,心中有数。4.2基层准备4.2.1地下室基础底板周围永久保护墙采用灰砂砖砌筑,并抹1:3水泥砂浆找平,阴阳角及砖胎膜上口均要做成圆弧八字角(50mm)。4.2.2地下室外墙防水施工前墙面必须清理干净,将突出墙面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净。阴阳角、管道根部、防雷接地铁件等处应仔细清理,对油污、铁锈应用砂纸、钢丝刷、溶剂等清除干净。墙体阳角处用打磨机做导角处

6、理,使之呈圆弧形。4.2.3防水基层上应无渗水现象;基层含水率在3050之间。4.2.4已做完基层隐蔽检查的验收工作。4.3机具准备计划投入的主要施工机具(工具)设备表序号机械设备及工具名称数量用途进场计划1小平铲、扫帚30把清理基层开工前全部进场2剪刀20把裁剪卷材用3头尺10个度量尺寸用4干粉灭火器10个消防设施5.施工工艺5.1防水混凝土5.1.1工艺流程作业准备商品混凝土预拌混凝土运输混凝土浇筑混凝土振捣混凝土养护质量验收5.1.2主要施工方法5.1.2.1基础垫层采用一次抹面技术,表面要光滑平整,标高准确,上面则可直接铺贴防水卷材,为做防水层打下良好的防水基层。垫层宽出外墙边缘300

7、mm,使底板防水层保护墙坐落于垫层之上。5.1.2.2在垫层浇筑完毕强度达到1.2MPa后,基础底板垫层上四周沿外边线采用页岩砖砌240厚永久性保护墙,与墙体卷材接茬处做临时保护墙的4皮砖为白灰砂浆砌筑便于拆除。保护墙每隔56m及转角处的地方留直缝断开,缝宽为10mm。并在断开的缝中用卷材或沥青麻丝填塞。墙外灰土回填夯实,墙内抹20厚1:3水泥砂浆找平层。5.1.2.3基础底板厚700mm(局部800mm),抗渗等级C35 P8,为防止混凝土产生裂缝,底板混凝土添加以补偿收缩为主要功能的膨胀剂,减少混凝土收缩开裂,提高结构自防水的抗渗能力。为了降低水泥水化热,使用粉煤灰替代部分水泥。5.1.2

8、.4基础底板浇筑防水混凝土时,必须采用高频机械振捣密实,并应避免漏振、欠振和超振现象。5.1.2.5防水混凝土养护:混凝土浇筑完毕后,应在12小时以内及时采取覆盖和浇水,浇水次数要能保持混凝土有足够的湿润状态,养护不得少于14昼夜;地下室外墙涂刷养护剂来进行养护。5.2底板防水卷材5.2.1工艺流程清理基层阴阳角涂刷基层处理剂阴阳角部位施工2.0mmBAC防水卷材附加层定位、弹线空铺贴必定BAC4.0厚防水卷材检查验收下道工序施工。5.2.2基层清理 1)基层找平层做好后,找平层上应无渗水现象;基层含水率在3050之间。2)基层表面应坚实具有一定的强度,清洁干净,表面无浮土、砂粒等污物,表面应

9、平整、光滑、无松动,要求抹平压光,对于残留的砂浆块或突起物应以铲刀削平。3)阴阳角及管根部位等转角处应抹成半径为50mm均匀光滑的小圆角。4)穿墙套管处做法:穿过防水层的管道与防水层连接处,增设一层环形附加层,粘贴宽度不小于15cm,并在铺贴前将套管上的锈蚀杂物清理干净。详见下图:5.2.3 阴阳角涂刷基层处理剂:基层清理干净后,用自粘卷材专用基层处理剂(冷底子油)涂刷于基层上,晾放至指触不粘(不粘脚)。5.2.4在基层阴阳角两侧做2.0mmBAC防水卷材附加层,附加层总宽度为300mm,转角两侧各半。5.2.5在基层上弹出卷材铺贴控制线,将4.0mm厚贴必定BAC防水卷材对准基准线空铺于基层

10、上(下表面卷材隔离膜可全部接掉,也可保留),铺贴卷材时应先铺平面后铺立面,在平面与立面的转角处,卷材的接缝应留在平面上,距离立面不小于600,铺贴立面时,应先铺转角,后铺大面。当设临时性导墙时,卷材由底面折向立面部位,铺贴卷材时为防止卷材下滑应采取点粘或条粘法,并预留250卷材作为甩茬部分,甩茬部分两面的隔离膜不能揭掉,将甩槎部分卷材折叠于临时性导墙上,在导墙顶部用混合砂浆砌筑2皮浮砖作为甩头卷材在外墙结构施工期间的临时保护。待剪力墙防水施工时,敲掉表面浮砖,将甩槎部分卷材揭掉两面的隔离膜后垂直粘贴于剪力墙立面上。5.2.6铺贴平面卷材时,相邻两幅卷材短搭接应错开1500mm以上幅宽,卷材接头

11、之间为搭接法,长短边搭接宽度为80mm,搭接前先揭掉卷材搭接边处的隔离膜,粘贴后,随即用胶辊用力滚压排出空气,使卷材搭接边粘结严密。5.2.7防水层施工完毕并验收后,将卷材上表面隔离膜全部揭掉,随即揭掉浇筑平面部位的细石混凝土保护层(可能存在的斜坡面也可以抹水泥砂浆保护层),导墙立面不做保护层。5.2.8防水层施工完毕应尽快进行下道工序的施工。5.3地下室外墙防水卷材5.3.1防水卷材(干铺)1)工艺流程清理基层阴阳角涂刷基层处理剂阴阳角部位施工2.0mmBAC防水卷材附加层定位、弹线干铺贴必定BAC4.0厚防水卷材检查验收下道工序施工。2)基层清理:用扫帚、铁铲等工具将基层表面的灰尘、杂物清

12、理干净,保持基面干燥。3)大面涂刷基层处理剂:基层清理干净后,用自粘卷材专用基层处理剂(冷底子油)涂刷于基层上,晾放至指触不粘(不粘脚)。4)在基层阴阳角两侧做2.0mmBAC防水卷材附加层,附加层总宽度为300mm,转角两侧各半。5)敲掉导墙部位表面浮砖,将甩槎部位清理干净,然后将甩槎部分卷材揭掉两面的隔离膜后垂直粘贴于剪力墙立面上,若有被破坏的应及时修补。然后铺贴立面防水卷材。6)在基层上弹出卷材铺贴控制线,将4.0mm厚贴必定BAC防水卷材对准基准线铺于基层上,接掉下表面卷材隔离膜(当下正属冬季,气温底下,自粘材料的粘贴效果不是很好,可以考虑使用喷灯略微加热卷材表面,使其粘贴效果更加。)

13、卷材与卷材之间为搭接连接,长短边搭接宽度均为80mm。搭接前先揭掉卷材搭接边处的隔离膜,粘贴后,随即用胶辊用力滚压排出空气,使卷材搭接边粘结严密。7)卷材外露搭接缝、收头部位、管道包裹等相对薄弱的部位用专用密封膏封严密。8)防水层施工完毕应尽快进行下道工序的施工。5.3.2防水卷材(湿铺)1)工艺流程清理基面润湿基层(如基层湿润无需此项工序)阴阳角部位设置2.0mmBAC附加层定位、弹线铺抹素水泥浆同时铺贴贴必定4.0mm厚BAC防水卷材排气晾放卷材收头、密封检查验收。2)清除基层表面的灰尘、杂物,干燥的基面预先洒水润湿。3)阴阳角、节点部位设置附加层,附加层总宽度为300mm,转角两侧各半。

14、4)敲掉导墙顶部表面浮砖,将底板甩茬部分卷材揭掉两面的隔离膜后垂直粘贴于剪力墙立面上。将立面卷材与之粘贴紧密牢固。5)立面部位采用素水泥浆挂铺法铺贴大面4. 0 mm厚贴必定BAC防水卷材:在基层上弹出卷材铺贴控制线,将提前用水泥加水电动搅拌而成的干稀程度合适(水灰比约为1:3)的水泥浆均匀铺抹在基层上,厚度为35mm。水泥浆竖向铺抹,卷材竖向铺贴。从上端将隔离膜从卷材粘结面揭起,两人拉住揭下的隔离膜均匀用力向下拉,慢慢将整幅长的隔离膜全部拉出,同时将揭掉隔离膜的部分粘贴在素水泥浆上。在挂铺卷材时,应随时注意与基准线对齐,铺贴速度不宜过快,以免出现偏差难以纠正。卷材粘贴时,不得用力拉伸卷材。粘贴后用抹子轻轻压卷材上表面,排出卷材下表面的空气,使卷材与素水泥浆紧密粘合。6)相邻卷材之间为搭接连接,长短边搭接宽度为80mm。搭接前先将卷材搭接部位挤出的素水泥浆清理干净,粘贴后随即用胶辊(刮板)用力滚压(赶出)排出空气,使卷材搭接边粘结严密。7)卷材外露搭接缝、收头部位、管道包裹等相对薄弱的部位用专用密封膏封严密。8)防水层施工完毕应尽快进行下道工序的施工。6.细部构造防水6.1阴阳角、基坑及变形缝处理对阴阳角、集水坑、电梯基坑及变形缝等部位的防水层,在铺贴卷材之前,应先做补强处理,可根据具体部位采取有效措

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
