某公路施工组织设计.doc

上传人:p** 文档编号:948357 上传时间:2024-05-14 格式:DOC 页数:27 大小:278.46KB
下载 相关 举报
某公路施工组织设计.doc_第1页
第1页 / 共27页
某公路施工组织设计.doc_第2页
第2页 / 共27页
某公路施工组织设计.doc_第3页
第3页 / 共27页
某公路施工组织设计.doc_第4页
第4页 / 共27页
某公路施工组织设计.doc_第5页
第5页 / 共27页
某公路施工组织设计.doc_第6页
第6页 / 共27页
某公路施工组织设计.doc_第7页
第7页 / 共27页
某公路施工组织设计.doc_第8页
第8页 / 共27页
某公路施工组织设计.doc_第9页
第9页 / 共27页
某公路施工组织设计.doc_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某公路施工组织设计.doc》由会员分享,可在线阅读,更多相关《某公路施工组织设计.doc(27页珍藏版)》请在第壹文秘上搜索。

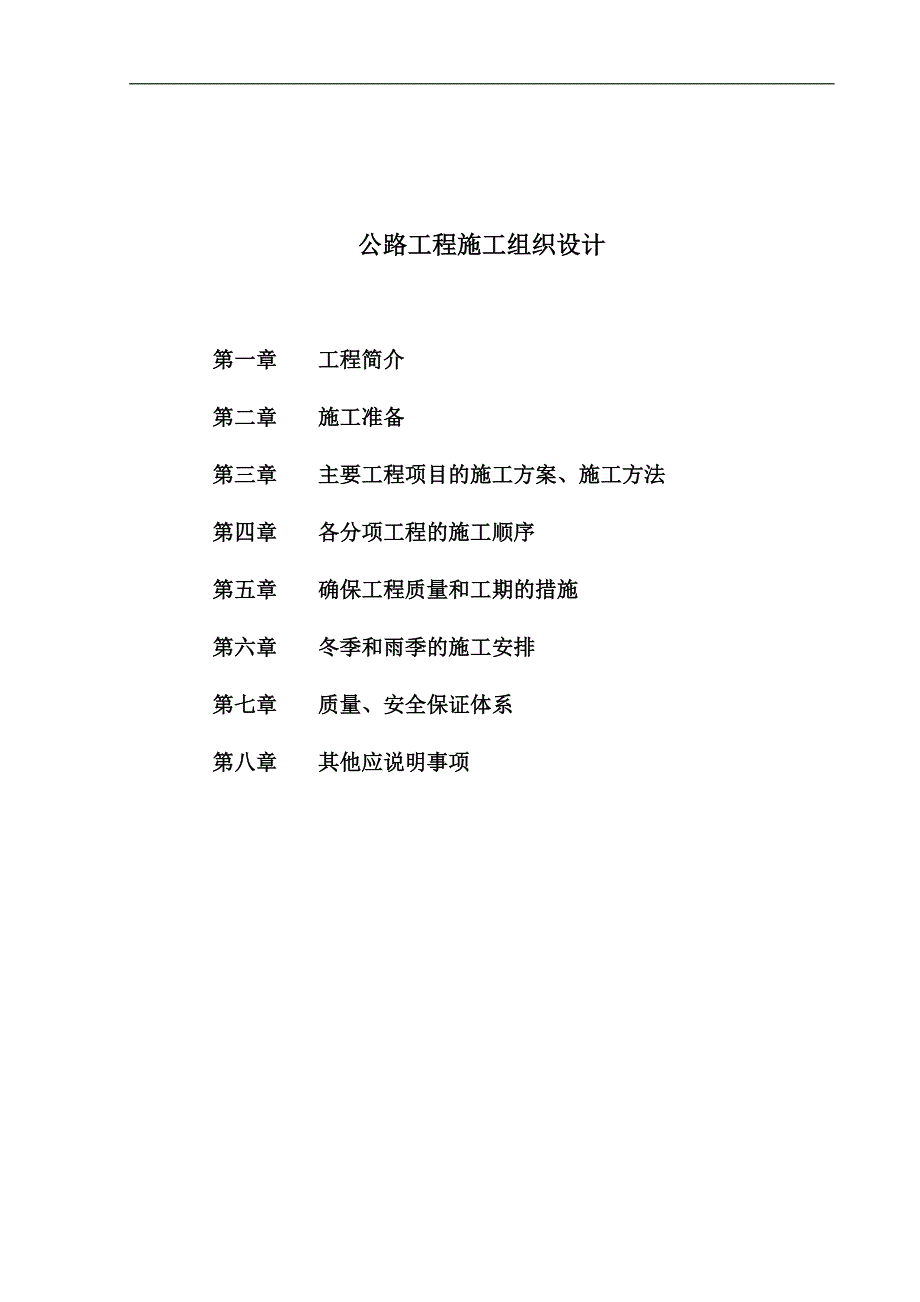

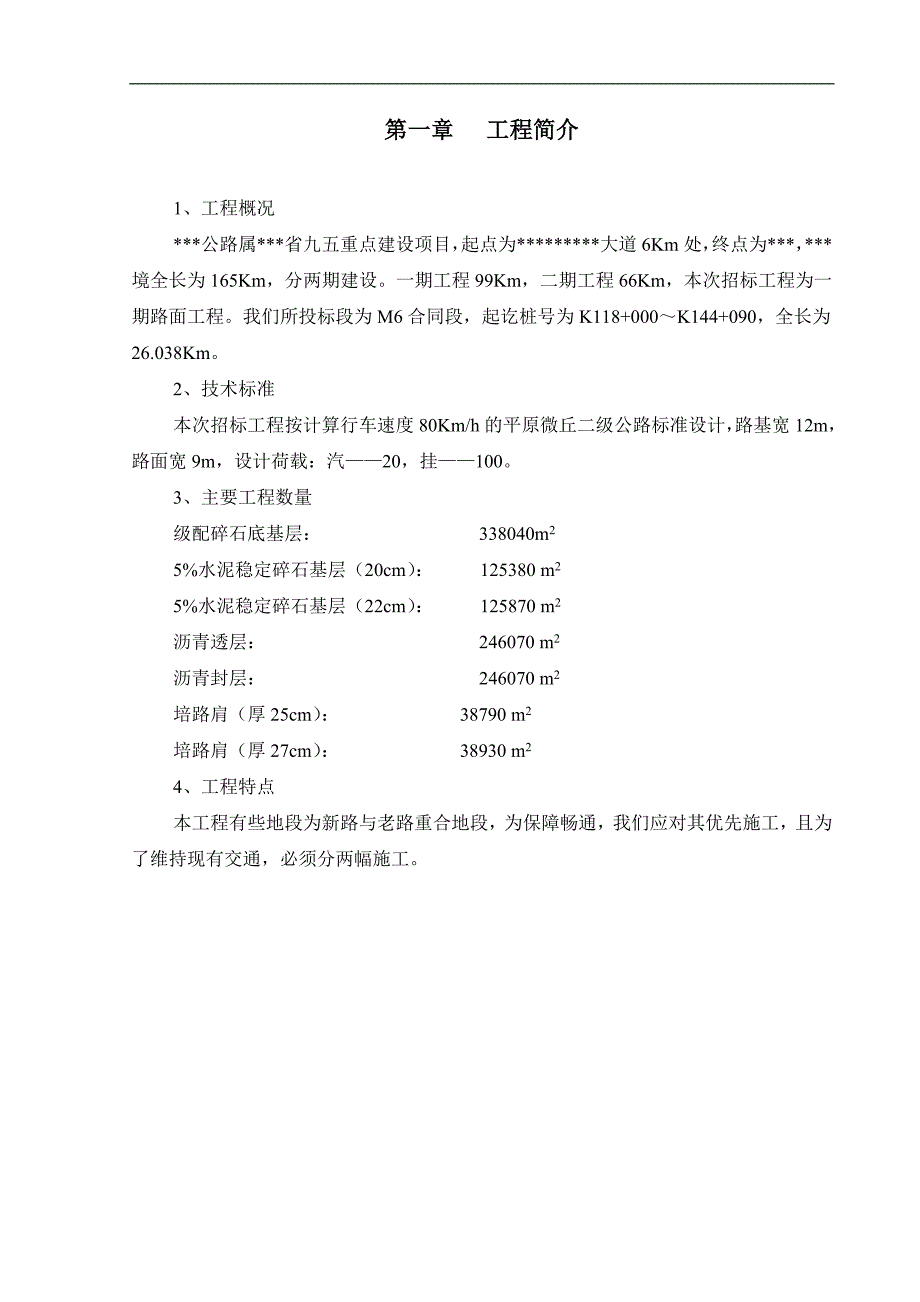

1、公路工程施工组织设计第一章 工程简介第二章 施工准备第三章 主要工程项目的施工方案、施工方法第四章 各分项工程的施工顺序第五章 确保工程质量和工期的措施第六章 冬季和雨季的施工安排第七章 质量、安全保证体系第八章 其他应说明事项第一章 工程简介1、 工程概况*公路属*省九五重点建设项目,起点为*大道6Km处,终点为*,*境全长为165Km,分两期建设。一期工程99Km,二期工程66Km,本次招标工程为一期路面工程。我们所投标段为M6合同段,起讫桩号为K118+000K144+090,全长为26.038Km。2、 技术标准本次招标工程按计算行车速度80Km/h的平原微丘二级公路标准设计,路基宽1

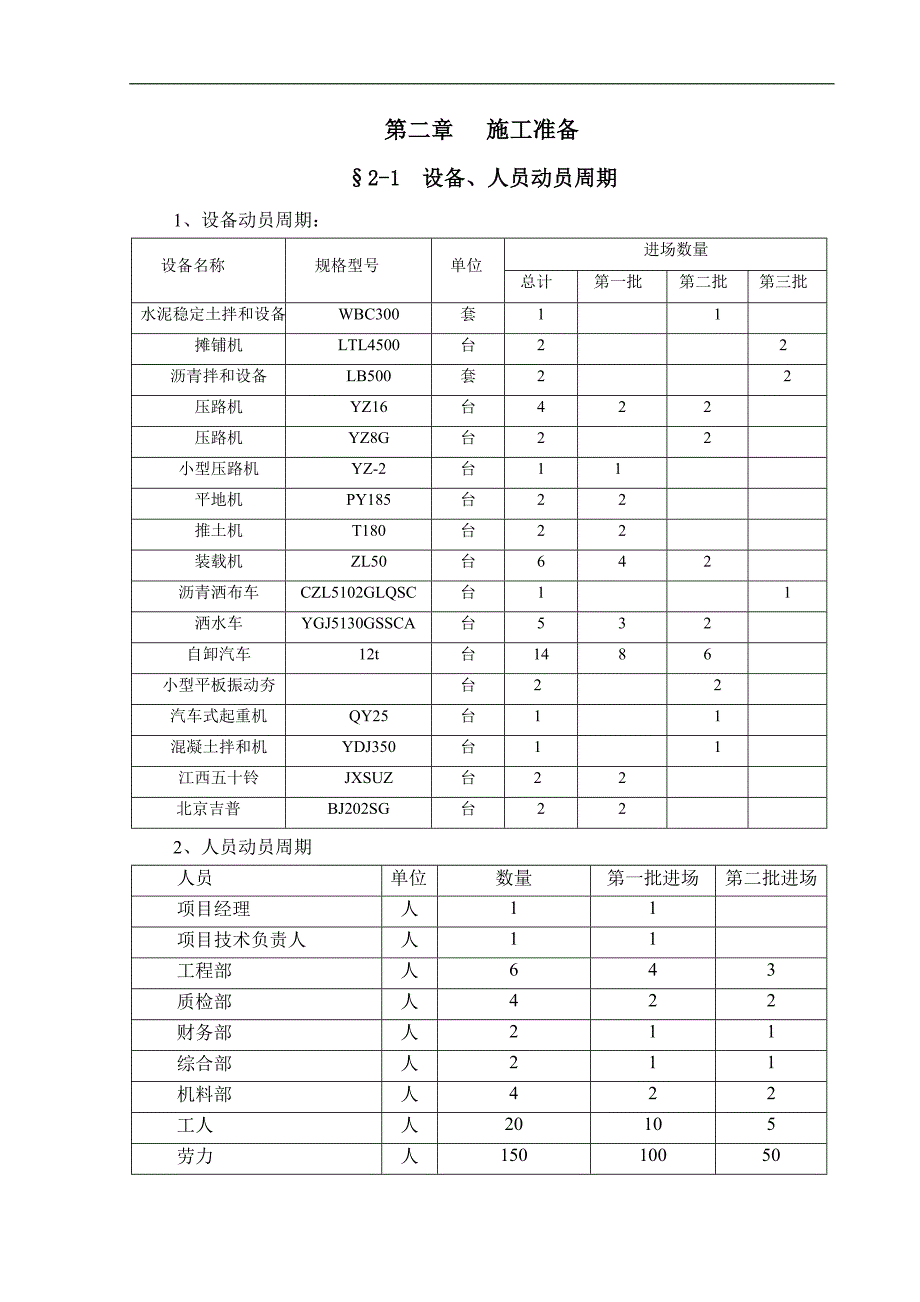

2、2m,路面宽9m,设计荷载:汽20,挂100。3、 主要工程数量级配碎石底基层: 338040m25%水泥稳定碎石基层(20cm): 125380 m25%水泥稳定碎石基层(22cm): 125870 m2沥青透层: 246070 m2沥青封层: 246070 m2培路肩(厚25cm): 38790 m2培路肩(厚27cm): 38930 m24、 工程特点本工程有些地段为新路与老路重合地段,为保障畅通,我们应对其优先施工,且为了维持现有交通,必须分两幅施工。第二章 施工准备2-1 设备、人员动员周期1、 设备动员周期:设备名称规格型号单位进场数量总计第一批第二批第三批水泥稳定土拌和设备WBC

3、300套11摊铺机LTL4500台22沥青拌和设备LB500套22压路机YZ16台422压路机YZ8G台22小型压路机YZ-2台11平地机PY185台22推土机T180台22装载机ZL50台642沥青洒布车CZL5102GLQSC台11洒水车YGJ5130GSSCA台532自卸汽车12t台1486小型平板振动夯台22汽车式起重机QY25台11混凝土拌和机YDJ350台11江西五十铃JXSUZ台22北京吉普BJ202SG台222、 人员动员周期人员单位数量第一批进场第二批进场项目经理人11项目技术负责人人11工程部人643质检部人422财务部人211综合部人211机料部人422工人人20105劳

4、力人150100502-2 设备、人员、材料运到施工现场的方法1、 设备运到施工现场的方法XXXXXXXX2、 人员到达施工现场的方法XXXXX3、 材料运到施工现场的方法水泥采用九嶷水泥股份有限公司的产品,依靠社会力量运至施工现场。沥青从业主指定的*市公路局冷水滩沥青管理站购买,用沥青油罐车运至施工现场。砂、石材料则与当地人合作开采或直接从现有当地料场购买,依靠社会运力或我公司的自卸汽车运至施工现场。第三章 主要工程项目的施工方案、施工方法3-1级配碎石底基层1、 施工方案本工程路面底基层设计为20cm厚级配碎石,为使工程能够早日开工,保证工期,降低工程造价,拟采用路拌法施工。用12t自卸车

5、运料,用推土机和平地机组合进行摊铺,平地机拌和,再用平地机进行整平和整型,压路机碾压成型。2、 施工方法(1) 设备配置:机械设备名称规格型号性能指标单位数量自行式平地机PY185140Kw台2推土机T180132Kw台2压路机YZ1616t台2压路机YZ8G8t台2自卸车东风12t台10洒水车YGJ5130GSSCA8000L台4(2) 施工准备A、 参加前一道工序路基精加工的联合验收交接工作,路基精加工高程、宽度、密实度均应符合设计要求,并有现场监理工程师验收的合格签认,不合格的精加工不予接收。进行中线边桩放样测量及精加工标高的测量。B、 进行试验路段的铺筑,以此来检验施工方案、机械设备组

6、合、松铺厚度以及压实度与碾压机械碾压遍数的关系等。据此提出标准的施工方法,经过监理工程师的批准后,按照试验路段总结的方法进行规模施工。(3) 运输、摊铺及拌和用12t自卸车将未筛分碎石从合格料源运至施工现场,堆料以10m为一个施工段,根据摊铺用土量计算卸车数。在施工段上梅花形布料,由专人负责指挥。卸料后用T180推土机推平,再用PY185平地机按试验路段确定的松铺厚度进行摊铺,平整后用8000L洒水车洒水使碎石湿润,在其较潮湿的情况下,在其上运送、摊铺石屑,然后再用平地机进行拌和。拌和过程中,用洒水车洒足所需水分。拌和结束时,混合料的含水量应均匀,并较最佳含水量大1%左右,且没有粗细颗粒离析现

7、象。再用平地机进行整平和整型。(4) 碾压整型好的级配碎石应立即在最佳含水量下先用8t光轮压路机碾压12遍,再用16t振动压路机进行碾压35遍,在直线段和不设超高的平曲线段内,由路肩开始向路中心碾压,在设超高的平曲线段由内侧向外侧进行碾压。碾压一直进行到使级配碎石达到规范规定压实度且表面无明显轮迹为止。(5) 接缝处理两作业段衔接处的横缝应搭接拌和,第一段拌和后留58m不进行碾压,第一段施工留下的未压部分与第二段一起拌和整型后进行碾压。分幅施工的纵缝也应搭接拌和,前一幅全宽碾压密实,在后一幅拌和后,应将相邻的前幅边部约0.3m搭接拌和,整型后一起碾压密实。3-2水泥稳定碎石基层1、 施工方案本

8、工程基层设计为5%水泥稳定碎石,厚度有两种,分别为20cm和22cm。20cm的用于干燥、中湿、潮湿路段,22cm的用于石质路基和老路补强路段。拟采用稳定土厂拌设备集中伴合,自卸汽车运输,摊铺机摊铺,压路机碾压的施工方案。2、 施工方法(1) 机械设备配置机械设备名称规格型号性能指标单位数量水泥稳定土厂拌设备WBC300300t/h台1混和料摊铺机LTL45004.5m台2装载机ZL503.1m3台4自行式平地机PY185140Kw台2压路机YZ1616t台4压路机YZ8G8t台2自卸车12t台10洒水车YGJ5130GSSCA2500L台4汽车式起重机QY2525t台1水泥混凝土搅拌机JDY

9、35024m3/h台1(2) 施工准备A、 参加前一工序底基层的验收交接工作,底基层表面应平整、坚实,其高程、宽度、平整度、密实度均应符合设计要求,并有现场监理工程师工序验收的合格鉴认。底基层表面的卸陷应及时处理,基层施工前应对底基层做全面的检查,建立严格的交接制度。B、 水泥稳定土搅拌站的建设;配备一台WBC300稳定土厂拌设备,安装完毕后应进行设备的调试和试拌,经试拌、生产的水泥稳定碎石混合料符合要求。水泥稳定土搅拌站拟设在K131+100附近右侧,其平面布置如下:堆 料 区永州连州永 连 公 路宿 舍 区地 磅WBC300厂拌设备水 池水泥稳定碎石拌和站平面布置示意图C、 铺筑试验路段,

10、以此检验施工方案,水泥稳定碎石配合比,测定松铺厚度及施工机械性能、施工机械组合的合理性等。并有针对性地收集松铺厚度、压实度与碾压遍数的关系等数据,试验路段结束后,编制试验路段总结报告,经监理工程师批准后,用以指导全面施工。(3) 拌和与运输水泥稳定碎石混合料的拌和采用一台WBC300(300t/h)稳定土拌和设备进行集中拌和,其结构简图如下:81256734WBC300 型稳定土厂拌设备示意图1配料斗总成;2集料输送机;3粉料小仓;4螺旋输送机;5粉料大仓;6输料皮带机;7混合料储仓;8搅拌系统7、混合料储仓用34台ZL50装载机将碎石装入配料斗,再由调速电动机驱动给料机进行配料,在其料斗的上

11、方装有筛网,以防止粒径超规格的集料进入搅拌机,保证所拌混合料的质量。集料输送机将碎石送至搅拌系统。而水泥则由散装水泥运输车运来,通过运输车上的气力输送装置输送到粉料大仓,经螺旋输送机输送至小粉料仓,小粉料仓的出口装有叶轮给料机,叶轮给料机由调速电动机驱动,根据设计要求的配合比调好转速后,可以均匀连续地供给水泥。水泥、碎石与水泵泵入的水在搅拌系统中经充分搅拌后,由输料皮带机输送到混合料储仓,再经溢料管由堆料皮带输送机将成品混合料堆积成弧形的料堆,或直接装到自卸车上。WBC300稳定土厂拌设备工艺流程框图如下:水泥计量水碎石水泵计量控制室打印计量计量集料皮带机搅拌系统输料皮带机混合料储仓堆料皮带机

12、料堆自卸车WBC300稳定土厂拌设备工艺流程图自卸汽车由堆料皮带输送机或装载机装满料后,立即将拌和好的混合料运送至摊铺现场。当运距比较远时,混合料在运输中加以覆盖,防止水份蒸发。(4) 摊铺摊铺作业前,首先要把摊铺机调整好,并按所铺路段的宽度、厚度、拱度等施工要求,调整好摊铺机各有关机构和装置,使其处于“整装待发”状态;装运水泥碎石混合料的自卸车在距摊铺机料10cm左右的地方停车,由摊铺机向前顶靠住汽车后轮,汽车挂空档,由摊铺机顶推其运行,同时自卸车车箱徐徐升起,将混合料缓缓卸入摊铺机的接收料斗,位于接收料斗底部的刮板输送器在动力系统的驱动下以一定的转速运转,将料斗内混合料连续均匀地向后输送到

13、螺旋摊铺器前通道内的底基层上,螺旋摊铺器将这些混合料沿摊铺机的整个摊铺宽度向左右横向输送,摊铺在路基上。摊铺好的混合料铺层经熨平装置的振捣梁初步捣实而成为一条平整的有一定密实度的铺层。在此摊铺过程中,自卸车一直挂空档由摊铺机顶推着同步运行,直至车内混合料全部卸完才走开。另一辆运料自卸车立即驶来,重复上述作业,继续给摊铺机供料,使摊铺机不停地进行摊铺作业。摊铺机施工时,设专人指挥运输车辆调头、倒车,不得撞坏测量标高桩,不得在倒车时撞击摊铺机。在摊铺机摊铺前,在底基层表面洒水,洒水车由专人指挥,施工中底基层表面不能太干燥,不得洒水过多造成路面积水和泥泞,应参照水泥配合比及作业时的气候条件控制洒水量

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
