《某写字楼施工组织设计.doc》由会员分享,可在线阅读,更多相关《某写字楼施工组织设计.doc(62页珍藏版)》请在第壹文秘上搜索。

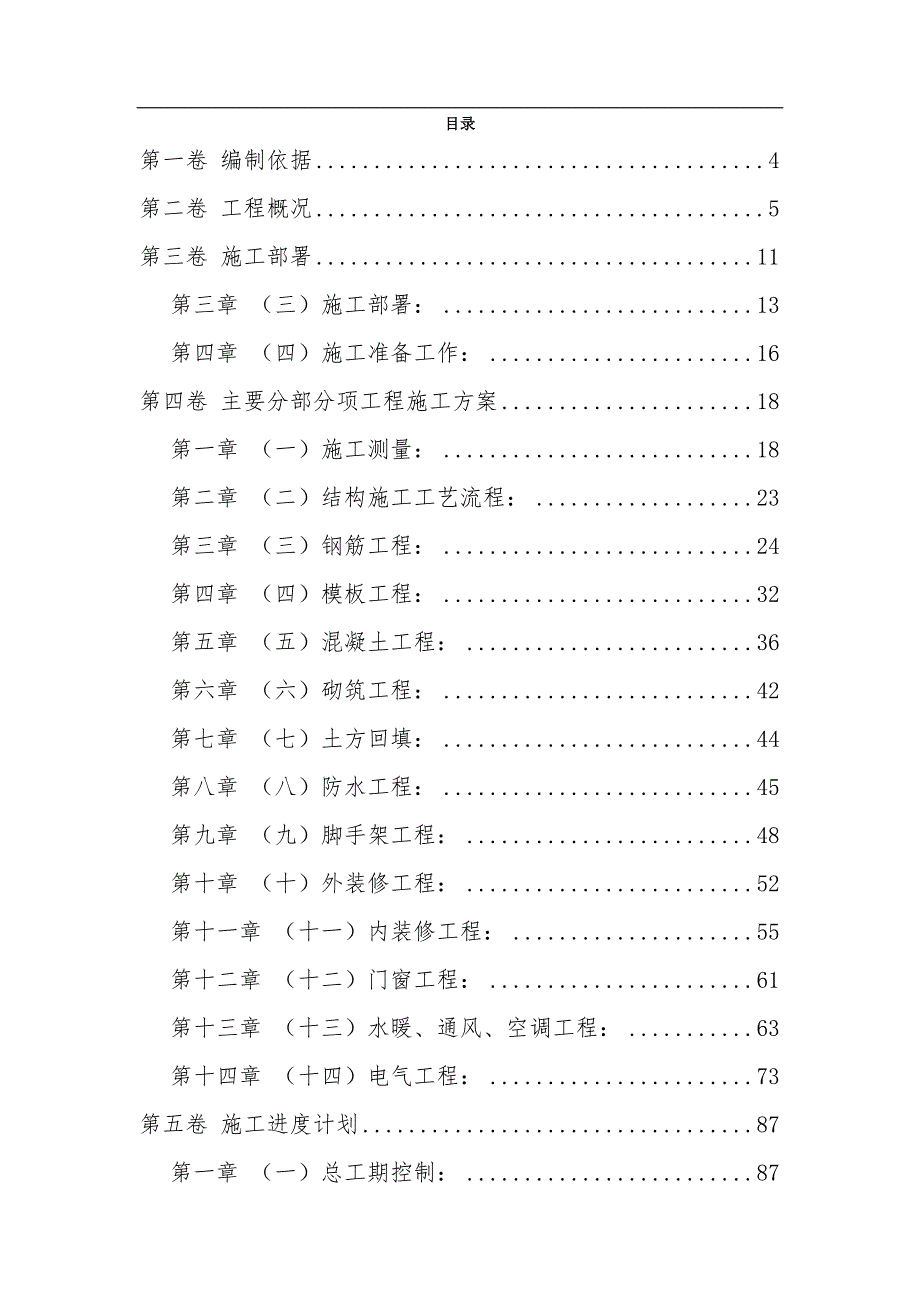

1、目录第一卷 编制依据4第二卷 工程概况5第三卷 施工部署11第三章 (三)施工部署:13第四章 (四)施工准备工作:16第四卷 主要分部分项工程施工方案18第一章 (一)施工测量:18第二章 (二)结构施工工艺流程:23第三章 (三)钢筋工程:24第四章 (四)模板工程:32第五章 (五)混凝土工程:36第六章 (六)砌筑工程:42第七章 (七)土方回填:44第八章 (八)防水工程:45第九章 (九)脚手架工程:48第十章 (十)外装修工程:52第十一章 (十一)内装修工程:55第十二章 (十二)门窗工程:61第十三章 (十三)水暖、通风、空调工程:63第十四章 (十四)电气工程:73第五卷

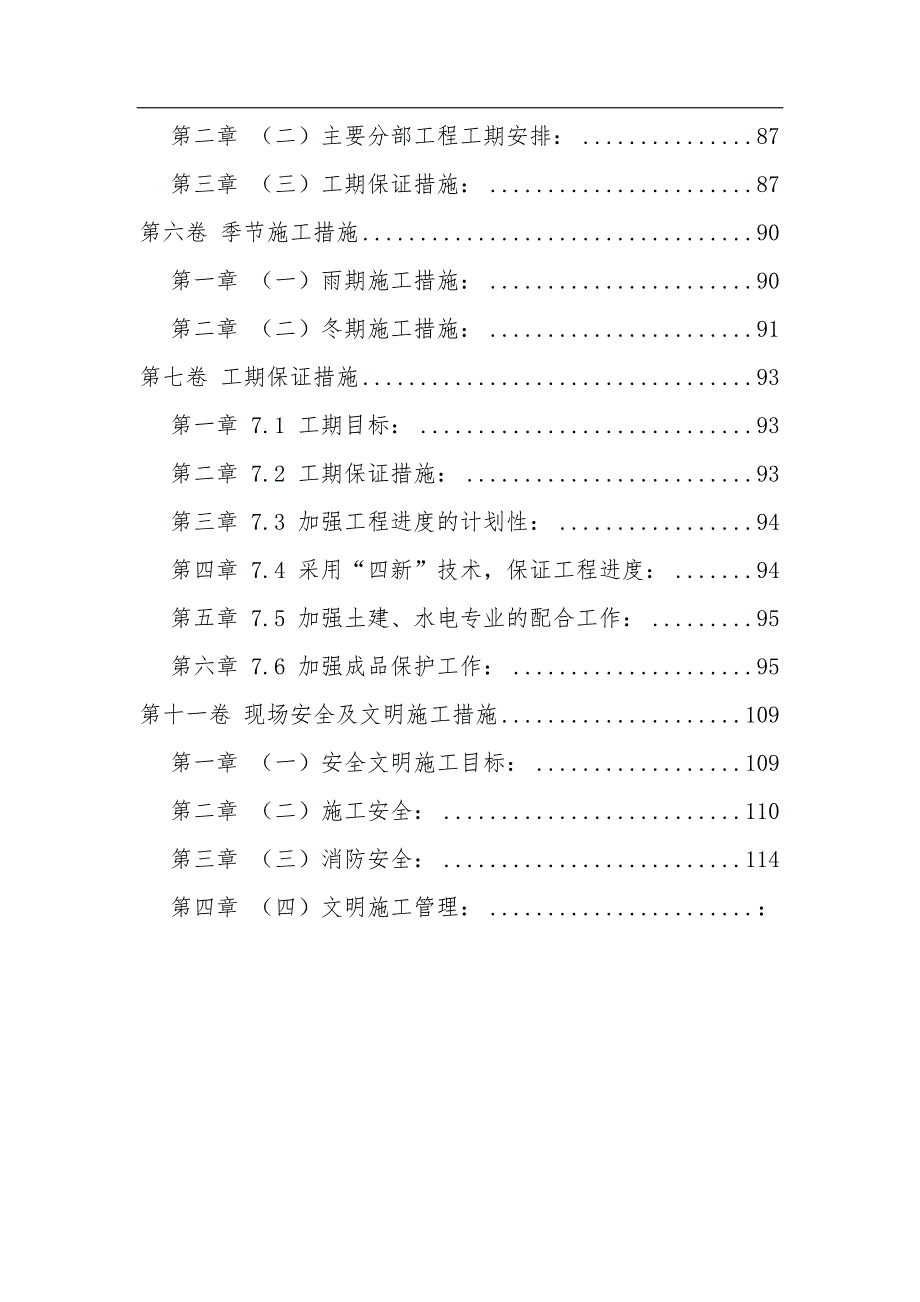

2、施工进度计划87第一章 (一)总工期控制:87第二章 (二)主要分部工程工期安排:87第三章 (三)工期保证措施:87第六卷 季节施工措施90第一章 (一)雨期施工措施:90第二章 (二)冬期施工措施:91第七卷 工期保证措施93第一章 7.1 工期目标:93第二章 7.2 工期保证措施:93第三章 7.3 加强工程进度的计划性:94第四章 7.4 采用“四新”技术,保证工程进度:94第五章 7.5 加强土建、水电专业的配合工作:95第六章 7.6 加强成品保护工作:95第十一卷 现场安全及文明施工措施109第一章 (一)安全文明施工目标:109第二章 (二)施工安全:110第三章 (三)消防

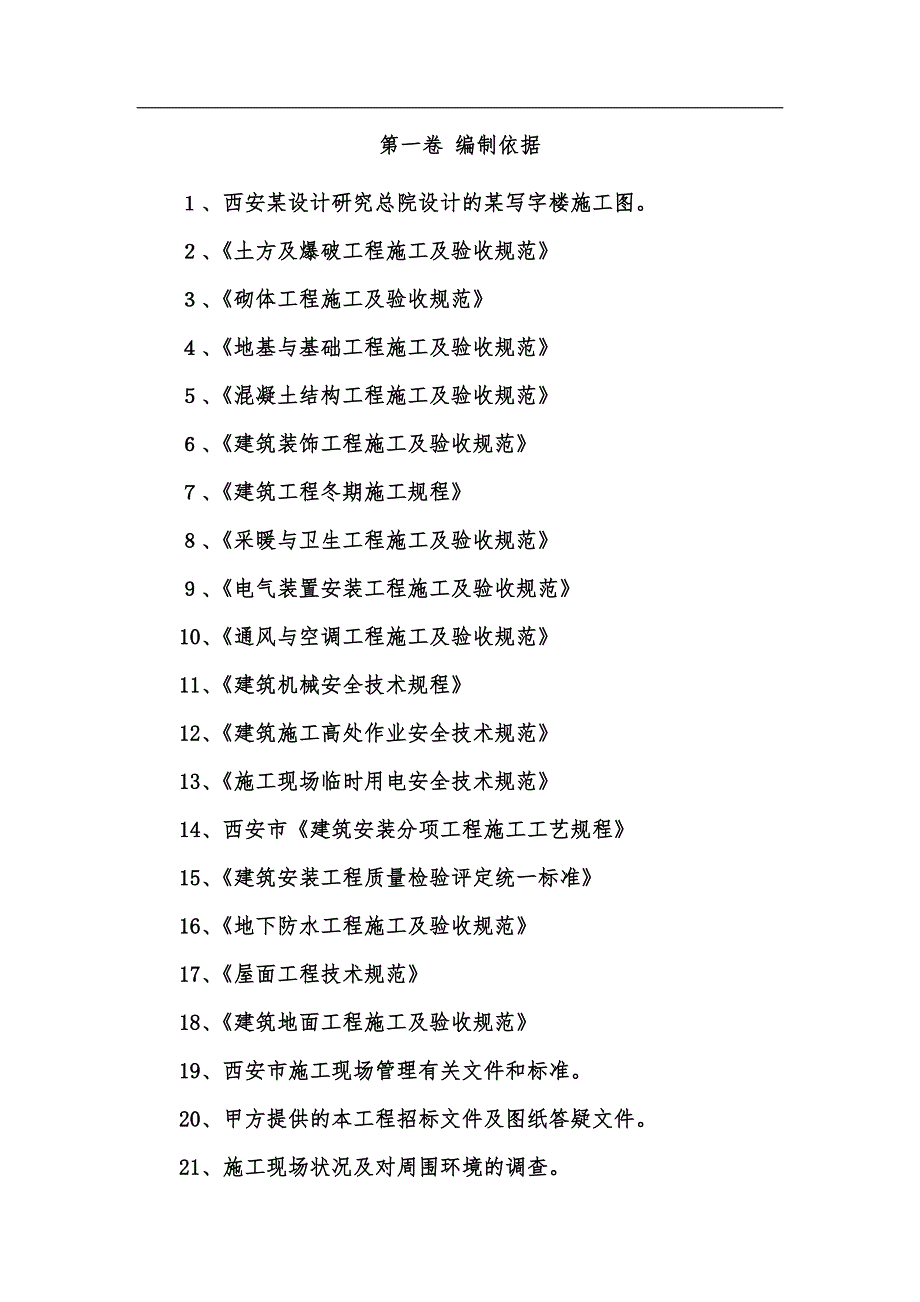

3、安全:114第四章 (四)文明施工管理:第一卷 编制依据、西安某设计研究总院设计的某写字楼施工图。、土方及爆破工程施工及验收规范、砌体工程施工及验收规范、地基与基础工程施工及验收规范、混凝土结构工程施工及验收规范、建筑装饰工程施工及验收规范、建筑工程冬期施工规程、采暖与卫生工程施工及验收规范、电气装置安装工程施工及验收规范10、通风与空调工程施工及验收规范11、建筑机械安全技术规程12、建筑施工高处作业安全技术规范13、施工现场临时用电安全技术规范14、西安市建筑安装分项工程施工工艺规程15、建筑安装工程质量检验评定统一标准16、地下防水工程施工及验收规范17、屋面工程技术规范18、建筑地面工
4、程施工及验收规范19、西安市施工现场管理有关文件和标准。20、甲方提供的本工程招标文件及图纸答疑文件。21、施工现场状况及对周围环境的调查。第二卷 工程概况、工程名称:某写字楼。、工程地点:西安市南郊。、建筑地区特点:()该工程0.000标高相当于绝对标高51.00 m。()地下水位标高为:15.00 m。()施工用地情况:场地面积为:2123 m2,首层建筑面积为:2173 m2 ,场地面积是首层建筑面积的1倍。()该工程受西安市道路交通管制影响,施工运输车辆只能晚间进出施工现场。、工程概况:本工程已先期进行了基础土方的开挖,本次投标范围为:土建、给排水、采暖、通风、空调、电力、照明、综合布
5、线、楼宇自控、保安监控、弱电及电梯工程。()该工程建筑面积为:19471.49 m2,其中地上建筑面积为:10492.62 m2,地下建筑面积为:8978.87 m2。()本工程为装备有较先进水平设施的智能大厦。该工程地下为层,其中地下层内局部设夹层,地下建筑范围为: 14 / A E ,建筑平面尺寸为:109.234.4 m;地上为层,局部为层,地上建筑范围为: 14 / A C ,其中南北方向北侧向南缩进12.3 m,南侧向北缩进2.6 m,建筑平面尺寸为:115.216.8 m。建筑高度为18.95 m。其中地下二层为汽车库,地下一层为餐厅及部分设备用房,地下夹层为自行车库,首层为机房及
6、档案室,二四层为办公用房,五层为会议室及学术报告厅,六层为电梯机房及电视天线室。()该工程耐火等级地上为二级,地下部分为一级,其中地下二层设二个防火分区,地下一层分四个防火分区,其它各层各为一个防火分区。()基础采用钢筋混凝土筏片式基础,基础底板厚为800 mm,基底标高为-12.40 m,局部消防水池基底标高为-12.9 m,部分集水坑基底标高分别为-13.2、-13.3、-13.4、-14.2、-14.5 m。地下室外墙为400 mm厚。基础底板、地下一、二层侧壁、顶板及水池均采用C40防水混凝土,抗渗等级不低于1.2 MPa。为减少由于地基的差异沉降及混凝土收缩产生的裂缝,在-及-轴间各
7、设1000 mm宽的混凝土后浇带一道。地下部分的后浇带在顶板浇注混凝土14天后进行封闭;地上部分的后浇带在顶板浇注混凝土两个月后进行封闭;后浇带采用比原结构混凝土设计强度提高一级的掺有微膨胀剂的无收缩混凝土封闭。主体采用钢筋混凝土框架结构。框架柱柱距:长向为8.4 m,宽向分别为8.4 m、6.6 m;框架柱截面尺寸分别为:800800 mm、700700 mm、600600mm;所有梁板均采用井字梁格结构,梁格数量为:8.48.4m柱跨的为9个,6.6 m8.4 m柱跨的为6个;二层以下框架柱、框架梁、楼板均采用40混凝土,二层以上框架柱、框架梁、楼板均采用35混凝土。()填充墙工程:本工程
8、300 mm厚外填充墙、200 mm厚地下室内隔墙均采用加气混凝土砌块;地上各层150 mm厚内隔墙采用石膏空心砌块;各层卫生间管道井及排烟道等处150 mm厚墙体采用水泥空心砌块。()装修工程:)外装修:除局部采用铝合金挂板外其余均采用花岗岩石材面层。)内装修:本次投标仅进行设备用房及地下停车库的室内装饰工程,不进行信息系统用房、办公用房、学术交流用房及餐厅等部位的室内装饰工程的施工。 楼地面:地下汽车停车场、汽车坡道及地下一层泵房、制冷机房采用混凝土面层;自行车库、地下二层设备用房、地下一层冷库、垃圾间及电梯厅采用水泥砂浆面层;地下二层值班室、升降机泵房、地下一层配电室、值班室、厨房、经理
9、、财会室、库房、新风机房及地上各层卫生间、开水房、服务员室等房间均采用地砖面层;楼梯间采用预制水磨石面层;过街楼及入口广场均采用花岗石剁斧石面层;电话室、电视天线室采用抗静电架空活动地板。 墙面:厨房、厨房用浴厕及更衣间、卫生间采用陶瓷面砖墙面、凉菜部、售饭间、洗碗间采用微晶玻璃砖墙面,其余房间均采用耐擦洗涂料墙面。 顶棚:厨房、凉菜部、售饭间、洗碗间、厨房用浴厕及更衣间、卫生间采用轻钢龙骨铝合金方板吊顶;服务员室、门卫、电话室、汽车电梯值班室采用轻钢龙骨矿棉吸音板吊顶;新风机房、制冷机房、空调机房及制冷机泵房采用悬挂空间吸声体顶棚;其他房间均采用乳胶漆顶棚。()防水做法:地下结构采用结构自防
10、水外加贴1.2 mm厚 LYX-603氯化聚乙烯橡胶防水卷材二层;厨房、厨房用浴厕及更衣间、卫生间、售饭间、洗碗间、卫生间、开水房等房间采用聚氨脂涂膜防水层;屋面采用1.2 mm厚 LYX-603氯化聚乙烯橡胶防水卷材二层。()门窗工程:外门窗选用铝合金门窗,单层窗框,中空玻璃;地下二层及地下一层的防火门、地下室车库、配电室、消防水泵房采用甲级防火门;各层楼梯间门采用乙级防火门;管道井门采用丙级防火门;空调机房采用甲级防火隔音门;防火卷帘门采用复合防火卷帘门;其他房间采用高级装饰木门。()电气工程:设有结构化综合布线系统;语音、数据通讯及卫星通讯系统;楼宇自动控制系统;火灾自动报警及联动系统;
11、安全防范系统;事故照明系统。(10)给排水、通风空调工程:包括生活冷热水、排水、消火栓、自动喷淋、空调、通风、防排烟系统。)给水:由市政直供,供水管在室外形成环线,屋面设生活消防水箱。)热水:由热交换站供给,采用下行上供闭式循环系统,供给餐厅、厨房、卫生间热水。)排水:地上污水直排至室外,地下污废水提升排放。)消火栓:采用临时高压系统,水泵设在地下水泵房,消火栓采用自提卷盘消火栓,并与水泵联动。地下2层-地上1层采用减压稳压消火栓。)喷淋:全楼采用自动喷水灭火系统,每层设信号阀、水流指示器,水泵设在地下2层层水泵房,喷头采用普通型和特大型玻璃球喷头,温标厨房93,其余68。)空调:写字楼机房采
12、用全新风系统K1-5,全年要求恒温恒湿。地下一层大餐厅采用全新风系统。办公室、会议室采用风机盘管加新风系统,风机盘管暗装,新风机组每层一台(KX-1-5)。地下一层大、小厨房设补风系统,采用吊挂式新风机组,新风送到工作岗位。)通风:负一层厨房设排风、排烟系统,大厨房排风机设在屋面,小厨房排风机设在负一层夹层风机房。负二层车库设两个防火分区,分设排风排烟系统和送风系统。地下大餐厅、走廊、仓库各设排风和送风系统。负一层制冷机房设排风排烟系统、送风系统。)空调水:采用双管制,冷源为580RT水冷离心式压缩机台,200RT水冷离心式单压机冷水机组1台各供新楼、主楼西楼空调系统,供回水温度7/12,热源
13、由热交换站供给,供回水温度为60/50。第三卷 施工部署(一)施工部署:、项目经理部下设作业队及分工:()结构施工队:负责主体结构工程的施工。()瓦工作业队:负责砌筑工程、内外墙抹灰、楼地面工程的施工()油工作业队:负责油漆、粉刷工程的施工。()木工作业队:负责门窗工程、吊顶工程的施工。()防水作业队:负责地下室外防水、屋面防水、厕浴间防水工程的施工。()电气工程作业队:负责管道预埋、管线敷设、电气设备安装调试工作。()水、暖、通风空调工程作业队:负责水暖及空调管道预埋、管线敷设、水暖及通风空调设备的安装调试工作。、施工段划分:片筏基础、地下室墙、顶板及0.000以上结构均分三个流水段平行流水
14、作业,施工缝设在两个混凝土后浇带处,即右为第一流水段、左右为第二流水段、左 14为第三流水段,流水段划分如图示。、垂直运输:在工程北侧东、西两端各设一台MC60固定式塔吊(塔臂40 m),共同负责基础及主体结构模板、钢筋及零星混凝土的垂直运输;混凝土结构施工时配两台混凝土泵车、在工程北侧设一台混凝土地泵配一套混凝土布料杆负责将商品混凝土输送至浇筑部位,在进行地上结构施工时将地泵移至地下室屋面上;北侧设两台卷扬机提升架,共同负责砌筑、装修材料的垂直运输。安装平面位置详见各阶段施工平面布置图。、基础及主体结构混凝土主要采用商品混凝土,混凝土罐车运输到工地,由泵车、地泵输送至浇筑部位。零星混凝土及砌
15、筑、装修用水泥砂浆由现场搅拌站拌制,塔吊吊送至施工部位。、本工程模板均选用清水模板体系。地下室墙采用预制钢大模板,按一个流水段配置;框架柱采用钢框覆面竹胶板加工的可变截面模板,按一个流水段配置;井字梁格采用定型模板,按4个流水段配置;井字梁采用胶合板做底模,按两层配置,梁底支撑采用快拆体系;电梯井采用收缩式筒模做内模、外模采用钢大模板,每个电梯井配一套模板。、脚手架工程:主体结构及外装修均采用双排钢管脚手架,在结构施工阶段,建筑四周外脚手架挂安全网和绿色密目网,外墙砌筑采用内砌法,内墙砌筑及室内装修采用工具式脚手架。、结构工程拟分三次进行验收,第一次验收地下室,第二次验收1、2层,第三次验收2层以上部分,以便使装修工程提早插入进行,为工程如期交工创造条件。砌筑工程在顶板模板拆除后及时进行施工,粗装修在结构验收后分阶段、分层进行,粗装修工程及水电管道安装与主体结构采取立体
