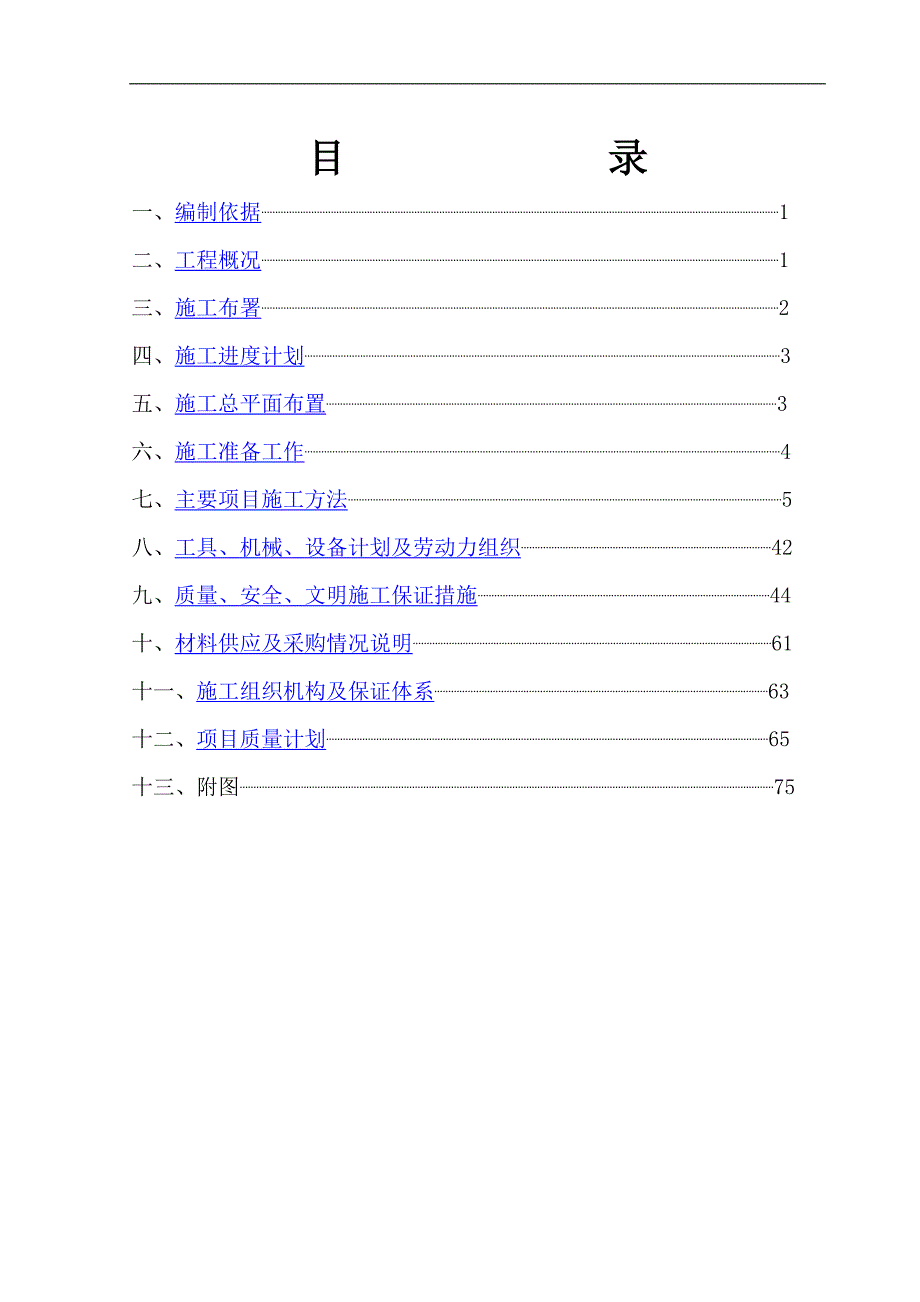

1、目 录一、编制依据1二、工程概况1三、施工布署2四、施工进度计划3五、施工总平面布置3六、施工准备工作4七、主要项目施工方法5八、工具、机械、设备计划及劳动力组织42九、质量、安全、文明施工保证措施44十、材料供应及采购情况说明61十一、施工组织机构及保证体系63十二、项目质量计划65十三、附图75总参工程一、编制依据1.1某某市西门子移动通信有限公司办公楼扩建工程有关招标文件;1. 2某某电子工程设计研究院设计的办公楼扩建设计图纸;1. 3现场踏勘及该工程的答疑文件;1.4 国家和某某市颁发的建筑工程施工操作规程,验收标准及工程质量检验评定标准;1.5某某市有关工程质量管理文件。二.工程概况

2、2.1工程情况:建设单位:某某市西门子移动通信有限公司设计单位: 某某电子工程设计研究院设计监理单位: 某某市建筑科学研究院建设工程咨询监理部工程名称:办公楼扩建工程工程地点:某某市浦东金桥西门子路777号厂区内2.2工程概况:某某市西门子移动通信有限公司办公楼扩建工程系原有办公楼西侧接长,工程采用钢筋混凝土框架结构,抗震等级为7度,建筑耐火等级为二级。本工程为五层框架结构,一层高层高4.300m,其他四层标准层为3.900m,总高度为19.9m,占地面积约999.4平方米,总建筑面积5142.2平方米。本次办公楼扩建工程的主要工作内容有:(1) 土建部分:钻孔灌注桩(其中包括2根试桩8根锚桩

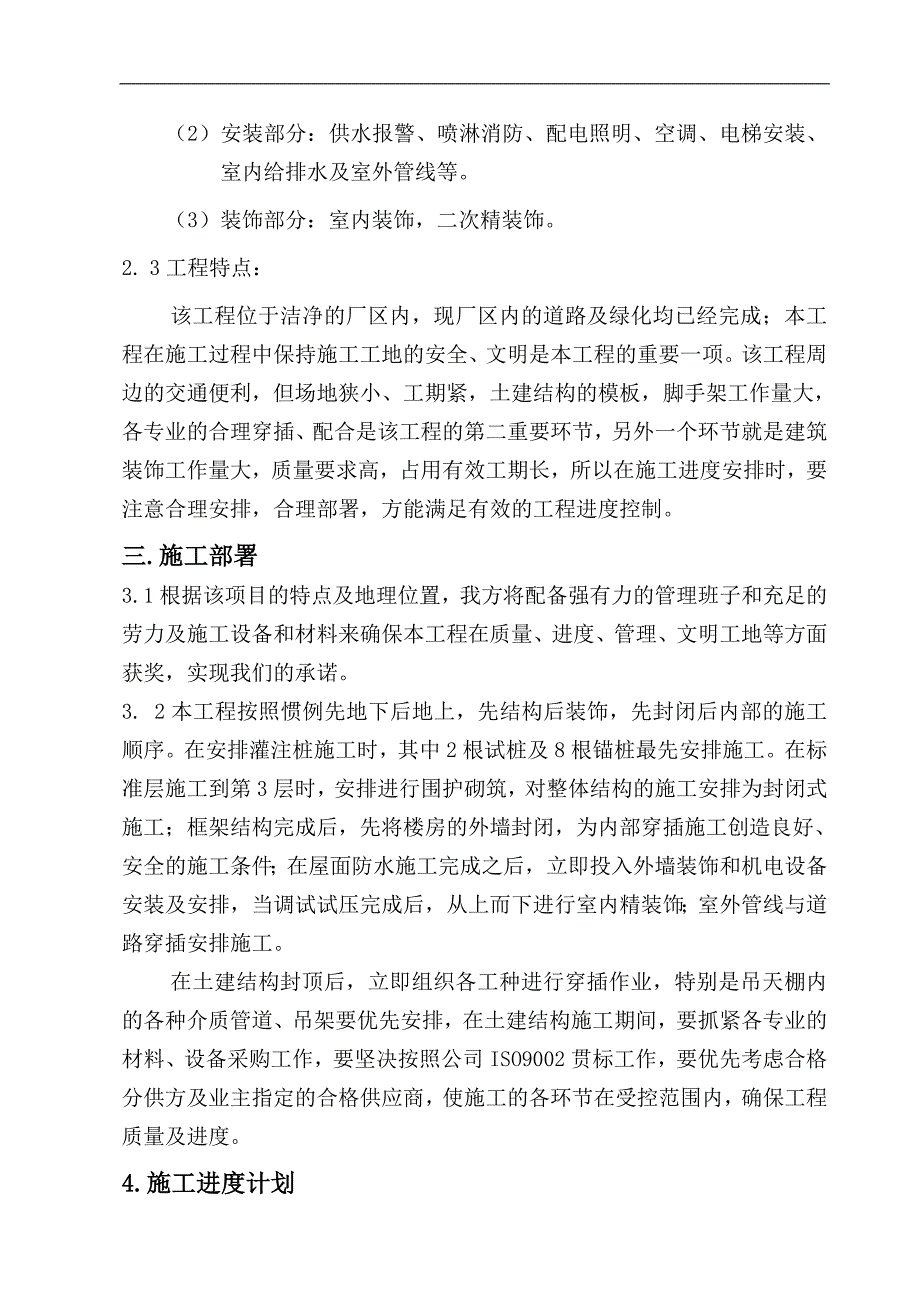

3、)、基础、上部建筑及室内外装饰。(2) 安装部分:供水报警、喷淋消防、配电照明、空调、电梯安装、室内给排水及室外管线等。(3) 装饰部分:室内装饰,二次精装饰。2. 3工程特点:该工程位于洁净的厂区内,现厂区内的道路及绿化均已经完成;本工程在施工过程中保持施工工地的安全、文明是本工程的重要一项。该工程周边的交通便利,但场地狭小、工期紧,土建结构的模板,脚手架工作量大,各专业的合理穿插、配合是该工程的第二重要环节,另外一个环节就是建筑装饰工作量大,质量要求高,占用有效工期长,所以在施工进度安排时,要注意合理安排,合理部署,方能满足有效的工程进度控制。三.施工部署3.1根据该项目的特点及地理位置,

4、我方将配备强有力的管理班子和充足的劳力及施工设备和材料来确保本工程在质量、进度、管理、文明工地等方面获奖,实现我们的承诺。3. 2本工程按照惯例先地下后地上,先结构后装饰,先封闭后内部的施工顺序。在安排灌注桩施工时,其中2根试桩及8根锚桩最先安排施工。在标准层施工到第3层时,安排进行围护砌筑,对整体结构的施工安排为封闭式施工;框架结构完成后,先将楼房的外墙封闭,为内部穿插施工创造良好、安全的施工条件;在屋面防水施工完成之后,立即投入外墙装饰和机电设备安装及安排,当调试试压完成后,从上而下进行室内精装饰;室外管线与道路穿插安排施工。在土建结构封顶后,立即组织各工种进行穿插作业,特别是吊天棚内的各

5、种介质管道、吊架要优先安排,在土建结构施工期间,要抓紧各专业的材料、设备采购工作,要坚决按照公司ISO9002贯标工作,要优先考虑合格分供方及业主指定的合格供应商,使施工的各环节在受控范围内,确保工程质量及进度。4.施工进度计划考虑到本工程的特点及我公司的技术装备情况本扩建工程的施工总工期为235天,具体的施工安排见附图(施工进度表)。五.施工总平面布置 施工现场在已有的厂区内部,为确保与厂区隔离对施工进行封闭与外界交通采用单独门户以减少对原有厂区的干扰。现场施工场地较为宽敞。根据设计总平面图,在西门子路侧开设一个临时出入口,围设场地时采用彩色围护板。具体施工总平面布置图见附图(施工总平面布置

6、图)。平面布置原则如下:5.1、临时道路的布置考虑和永久性道路相结合,设置环绕拟建场地的临时施工道路,以保证场内运输畅通;5.2、考虑工程需要吊装垂直运输为塔吊(60吨.米,工作半径30米)此塔吊站位在(A)/(3)轴线外侧,即可满足,把使用料吊送到工程需要的部位。5.3、施工用电,从业主指定的接点接到施工现场,施工用电的容量应保证200KVA,电源电缆线用95平的铜芯电缆。施工现场设2个主电源箱,一个设置在材料堆场及办公室端部,一个设在塔吊的部位;其余各个临时分箱均从此两个电源箱引出。5.4、施工用水选用75mm的总水管,分水管采用50mm或25mm的镀锌管,并加表计量。六.施工准备工作6.

7、1施工道路6.1.1场内运输道路入口在西门子路设置一个临时工地大门,临时施工道路围绕施工场地而铺设。6.1.2道路做法:利用拆房硬头铺设400厚,在临时施工道路外侧挖两条排水沟,防止道路湿陷;6.2场地平整及地面排水 为堆放构件及材料,整个场地要求一次回填至设计标高,用压路机分层压实,基础完工后,室内的土方要求立即分层夯实回填至设计标高,作为场地的临时堆场。沿施工道路铺设排水沟,沟宽1m、深1m,设置积水井沉淀后排入雨水管道内。生活污水设置化粪池,后排入污水管道内。6.5现场临时设施: 木工棚 6 * 8 = 48 m2 1个 钢筋棚 5 * 8 = 40 m2 1个 水电操作棚 5 * 8

8、= 40 m2 1个 材料库 5 * 8 = 40 m2 1个 办公室 5 * 15= 75 m2 1个 厕所 2.5 * 6 = 15 m2 1个 砖堆场、砂石堆场、灰池七.主要项目施工方法:7.2基础工程7.2.1基础施工顺序:机械挖土 清槽钎探 垫层 钢筋混凝土满堂基础 基础砌砖 地圈梁 回填土及室外管线7.2.2基础挖方采用2台反铲挖土机,槽底留1520cm土由人工清底以防机械超挖;7.2.3基础墙内的组合柱生根于满堂基础及基础梁上,插铁按轴线固定在模板上,以防位移;7.2.4纵横墙基同时砌筑,接槎处斜槎到顶。7.3脚手架工程本工程为五层框架,结构高度为22米,按照某某市有关规定和通常

9、施工惯例,办公楼外墙采用双排外脚手架,楼内采用满堂脚手架,外脚手架外围设置全封闭的安全网及安全栏杆。脚手架均采用353.5的脚手架钢管及相应的扣件。脚手架架设前需要对地基进行处理,回填土必须分层夯实,上做100厚素混凝土带(或)铺设50厚跳板,脚手架的搭设按照安全生产操作规程,施工规范及有关要求执行。脚手架应经过有关部门验收合格后才能使用。7.4模板工程: a、本工程的梁、板采用定型组合模板,异型模板采用50mm厚木板进行拼装,立杆、围檩采用483.5钢管。 b、模板及支架设计: 1、板模板设计:模板采用组合钢模板,内楞采用483.5钢管,间距为750mm,外楞采用483.5钢管,间距为120

10、0mm; 2、柱箍设计:框架柱截面暂时按550*550mm考虑,净高按4.3m考虑,施工气温平均为20,混凝土浇筑速度为4m/h,采用组合模板。 混凝土最大侧压力F: F = 0.22*1*2*t0*1/2 =0.22*24*1*1*200/(20+15)*41/2 =60.3 KN/m2 选用80*40*2mm矩形钢管做柱箍,则:A=452mm2 I=37.13*104 mm4 I=9.28*103 mm4E=2.1*105 N/mm2 =3mm 按抗弯强度计算柱箍间距: L=8f*W*A/F(l22 A+4*l3*W)=486.8 mm 按挠度计算柱箍间距: L384*E*I/(5*F*l

11、24)=1240 mm 按以上计算,柱箍间距取480mm共7道。 3、扣件式钢管支架设计: 平面尺寸为3300*4900mm,楼板厚100mm. 模板支架荷载: 钢模板及连接件钢楞自重 750 N/m2 钢管支架自重 250 N/m2 新浇混凝土自重 2500 N/m2 施工荷载 2500 N/m2 总计 6000 N/m2 钢管立于内、外钢楞十字交叉处,每区格面积为1.2*1.5=1.8 m2 每根立管承受的荷载为: 1.8*6000=10800 N 使用483.5钢管: A=489 mm2 钢管的回转半径为: r = ( d2 + d12 )1/2 / 4 = ( 482 + 412 )1/2 / 4 = 15.8 mm 采用立柱12根,各立柱间布置双向水平撑,上下共三道,最下层一道贴地面,并适当布置垂直剪刀撑。按强度计算,支柱的受压应力为: = N/A =10800/489 = 22.1 N/ mm2按稳定性计算,支柱的受压应力为: 长细比为: = L/i= 1500/15.8=94.9 查表得: = 0.682

展开阅读全文
