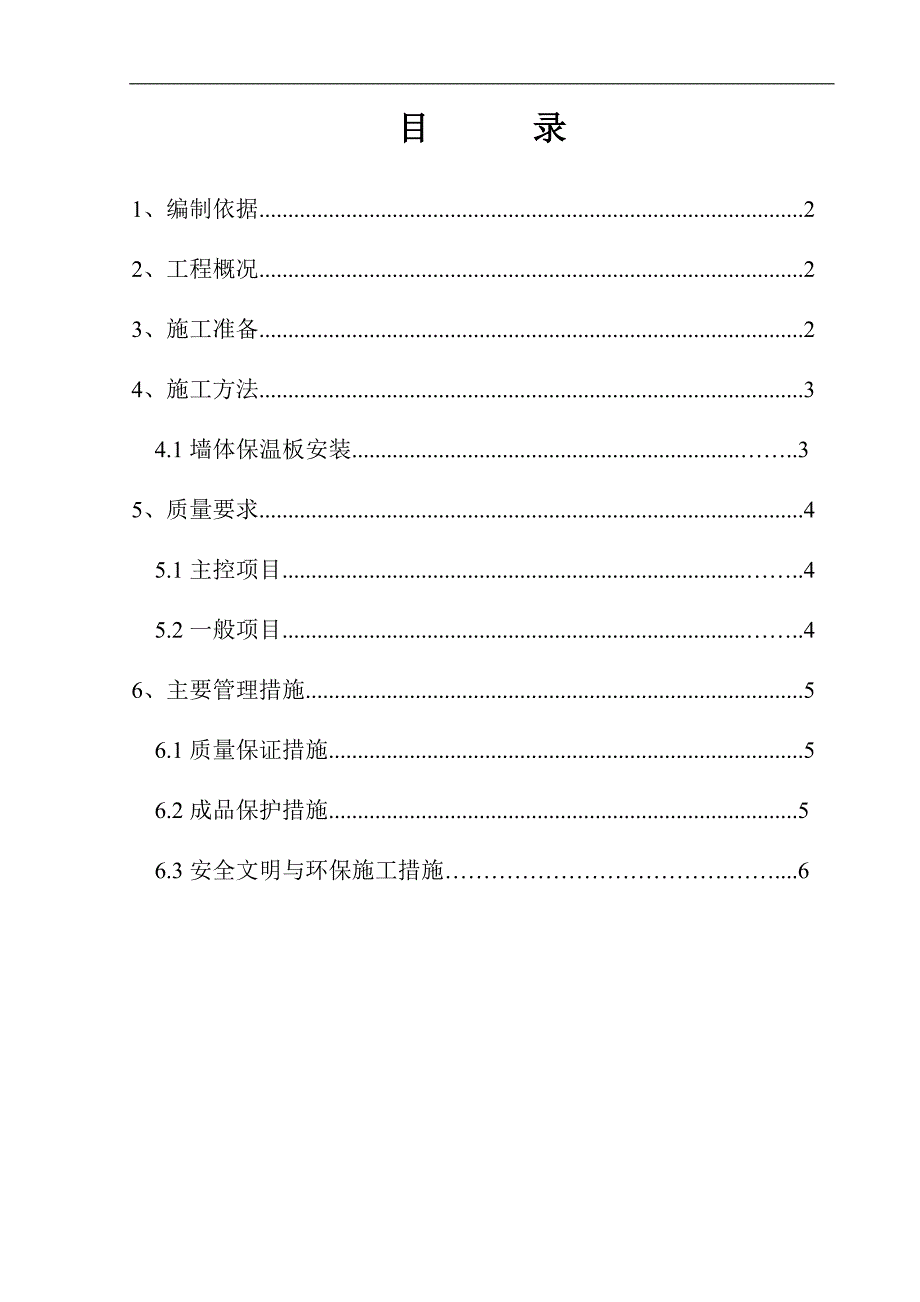

1、目 录1、编制依据.22、工程概况.23、施工准备.24、施工方法.34.1墙体保温板安装.35、质量要求.45.1主控项目.45.2一般项目.46、主要管理措施.56.1质量保证措施.56.2成品保护措施.56.3安全文明与环保施工措施.6 某某电信支撑系统软件产业化项目研发中心办公楼工程1.编制依据 1.1施工合同 1.2某某电信支撑系统软件产业化项目研发中心办公楼工程施工图 1.3 主要施工规程、规范类 别名 称编 号国家混凝土结构工程施工及验收规范GB50204-2002地方建筑安装分项工程施工工艺规程DBJ/T01-26-2003地方建筑外保温(防火)10BJ2-11 1.4 主要标
2、准类别名 称编 号国家建筑工程施工质量验收统一标准GB50300-2001国家混凝土质量控制标准GB50164-922、工程概况:某某电信支撑系统软件产业化项目研发中心办公楼工程,结构形式为现浇框架结构,0.000以上外墙墙厚为200mm,外墙保温板总用量:4038m2。保温形式为:0.000以上13层外墙外保温为60厚玻璃棉复合板,薄抹聚合物抗裂砂浆。3、施工准备3.1、轻集料混凝土空心砌块外墙面层抹灰打底,厚度不小于20MM,表面平整度和垂直度符合规范要求。3.2、材料: 玻璃棉复合板容重65kg/m3。厚度60MM,A级不燃材料。外墙平均传热系数0.5W/(.K)玻纤网格布符合规范要求。

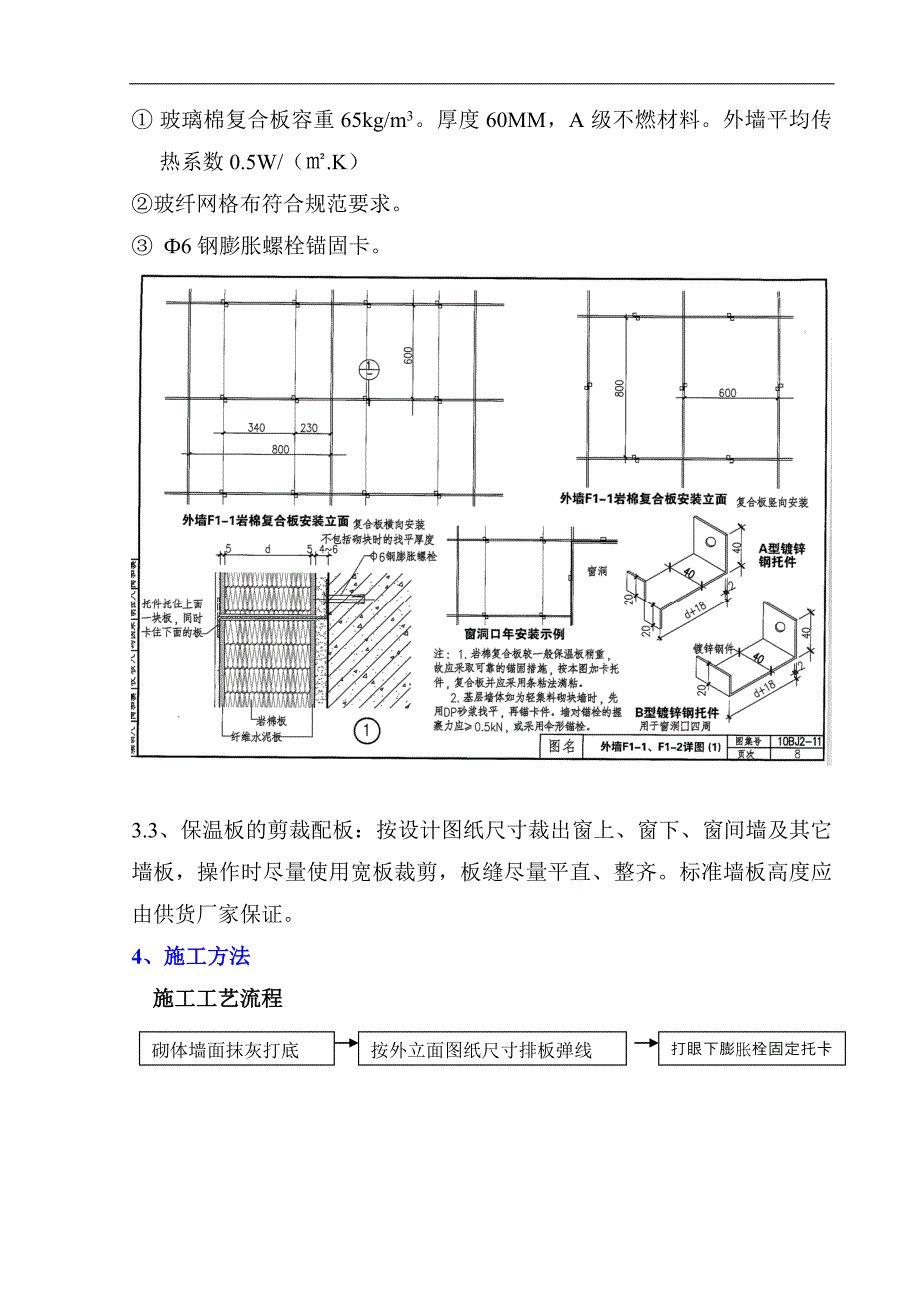

3、 6钢膨胀螺栓锚固卡。3.3、保温板的剪裁配板:按设计图纸尺寸裁出窗上、窗下、窗间墙及其它墙板,操作时尽量使用宽板裁剪,板缝尽量平直、整齐。标准墙板高度应由供货厂家保证。4、施工方法打眼下膨胀栓固定托卡按外立面图纸尺寸排板弹线砌体墙面抹灰打底施工工艺流程35厚DBI砂浆内压一层玻纤网格布粘贴饰面砖 板缝塞憎水膨珠砂浆DEA粘贴玻璃棉复合板4.1墙面玻璃棉复合板安装基层处理轻集料混凝土空心砌块吊灰饼,冲筋。1:2.5水泥抹面砂浆抹灰打底,墙面要垂直平整。抹完水泥砂浆后与框架柱、梁一平。安装基准首先按照外立面设计要求弹出玻璃棉复合板块材的水平线及垂直线,窗口的垂直线。板材的固定 按着玻璃棉复合板的
4、水平线及垂直线打眼下6钢膨胀螺栓锚固卡。安装复合板 用DEA砂浆粘贴玻璃棉复合板,条形满粘,板缝塞憎水膨珠砂浆。裁板遇到非整板的部位,对整块板要进行裁割,裁割时要量准确,用墨斗弹线,用刀锯或钢锯沿线把板切开,裁割时工具要顺直,裁割板边要整齐。抹35厚DBI砂浆,内压入一层玻纤网格布。5、质量要求5.1主控项目5.1.1所用材料品种、质量、性能应符合设计要求。5.1.2保温层与墙体以及构造层之间必须黏结牢固,无脱落、空鼓及裂缝,面层无粉化、其皮、爆灰。5.2一般项目5.2.1表面平整、洁净,接茬平整,线角顺直、清晰。5.2.2护角符合施工规定,表面光滑、平顺,门窗框与墙体间缝隙填塞密实,表面平整
5、。5.2.3允许偏差项目及检验方法见下表:允许偏差项目及检验方法项次项目允许偏差(mm)检验方法1立面垂直4用2m托线板检查2表面平整4用2m靠尺和楔尺检查3阴阳角方正4用2m托线板检查4阴阳角垂直4用20cm方尺和楔尺检查5立面总高度垂直度H/1000且20用经纬议、吊线检查6保温层平整度允许偏差1.5mm用2m靠尺和楔尺检查6主要管理措施6.1、质量保证措施施工前应检查玻璃棉复合板的出厂合格证及检测报告,并对其表面、外观质量及板的规格尺寸进行检查。膨胀螺栓固定卡要有合格证及检测报告。膨胀螺栓固定卡安装要牢固。玻璃棉复合板粘贴达到强度后要进行拉拔实验外墙阳角及门窗口,阳台底边处,须附加角网及
6、连接平网。网与网之间搭接长度要满足规范要求。抗裂砂浆抹面要保证厚度,强度,没有漏网现象。6.2成品保护措施1、垂直运输机械在吊运物品时,要远离外墙面,以免碰坏保温板。2、在抹灰前应对保温层半成品加强保护,以免棱角遭到破坏。3、外保温施工完后,后续工序与其它正在进行的工序应注意对成品的保护,禁止在保温墙面上随意剔凿,避免尖锐物件撞击。6.3安全文明与环保施工措施1、对参加施工的人员进行入场安全教育,认真组织学习安全技术操作规程和有关制度,增强施工人员环保意识。2、进入施工现场必须戴安全帽,从事施工作业高度在2m以上时应采取有效的防护措施,从事高空作业要系好安全带,防止坠物。3、使用手持电动工具均应及时设置漏电保护器,戴绝缘手套,防止触电。机械发生故障时,非机电维修工严禁维修。4、施工现场严禁上下抛扔工具、物件等。5、施工现场严禁吸烟、嬉戏、打闹,遵守宿舍管理制度。6、打磨后的聚苯板颗粒碎件及时清理,每道工序应做到活完脚下清,并将废料倒在指定地点。7、聚苯板仓库应配备足够的灭火器,严禁使用过期灭火器。
