某办公楼模板施工交底.doc

上传人:p** 文档编号:948427 上传时间:2024-05-15 格式:DOC 页数:5 大小:59.50KB
下载 相关 举报
某办公楼模板施工交底.doc_第1页
第1页 / 共5页
某办公楼模板施工交底.doc_第2页
第2页 / 共5页
某办公楼模板施工交底.doc_第3页
第3页 / 共5页
某办公楼模板施工交底.doc_第4页
第4页 / 共5页
某办公楼模板施工交底.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《某办公楼模板施工交底.doc》由会员分享,可在线阅读,更多相关《某办公楼模板施工交底.doc(5页珍藏版)》请在第壹文秘上搜索。

1、技术交底记录 TJ1.5工程名称某某星座工程施工单位某某第工程八局有限公司分部工程、部位及范围办公楼主体结构交底日期2011年9月1日分项工程(作业)名称模板工程交底内容:一、工程概况:办公楼为核心筒-钢混凝土结构,其裙房为框架结构。二、施工准备:1.材料准备: (1)木料:模板为15厚多层木夹板,方木规格一般有5080mm; (2)模板隔离剂;(3)其他:钢管、扣件、托具、卡具、螺栓、拉杆、柱箍、1216号铁丝、圆钉等。2.工具准备手锯、钉锤、铁水平尺、钢尺、扳手、撬杠、水平仪、塔尺、水平管。三、 施工阶段:1满堂钢管脚手架(1)扫地横杆:设置在离板面200mm高的位置上,与立杆纵横相连,立

2、杆底部垫15015015厚多层板;(2)横杆是与扫地横杆平行设置的杆件,同样与立杆纵横相连,立杆间距、步距如下表;层号板厚(mm)立杆(m)步距(m)备注屋顶层1800.90.9 2 机房层一般区域板的厚为120(核心筒板厚150)。0.90.91.5340.90.9(11)1.9330.90.9(11)2.032210.90.9(11)1.85200.90.9(11)1.43190.90.9(11)1.941870.90.9(11)1.8560.90.9(11)1.8951500.90.9(11)1.8641200.90.91.7531200.90.9(11)1.6621200.90.9(1

3、1)1.6611800.90.9(11)1.83项目技术负责人:交底人:接受交底人: 技术交底记录 TJ1.5工程名称某某星座工程施工单位某某第工程八局有限公司分部工程、部位及范围办公楼主体结构交底日期2011年9月1日分项工程(作业)名称模板工程交底内容:(3)剪刀撑:为确保满堂架体的刚度及稳定性,每4根立杆间布设一个剪刀撑;(4)当遇到楼面上电梯井坑、预留洞等孔洞部位时,立杆应落至坑底,并在坑口设置纵横水平杆担在洞口边上,立杆与水平杆连接处加双扣件、防止立杆下滑;(5)当立杆遇到楼面后浇带时,应在立杆上加“八字”钢管斜撑分担。2.核心筒、电梯井、内墙墙板(1)墙板模板采用15厚多层板,50

4、80mm木方背楞,间距250mm,木方竖向设置、楞放与模板钉牢。14mm对拉螺栓拉接固定,对拉螺栓间距450mm,482.7mm双钢管水平加固,间距450mm;(2)电梯井口模板应高出楼面300mm,上口内直角采用直角三角形多层板固定;(3)加固时墙板上口拉麻线带直,模板校正垂直和平整后,紧固螺帽,然后对整体模板全面检查,确保无误。为防止浇筑混凝土时螺帽松动,墙体底部3排螺栓宜采用双螺帽。3.柱模板(1)柱模板安装流程:弹柱位置线焊定位筋安装柱模板安装柱箍安拉杆。柱模每道拉箍钢管设2根拉杆固定在先搭好的排架上,与固定排架和满堂脚手架连接于一体;如柱模支好后与现浇面有缝隙,应用砂浆封堵缝隙,以防

5、止砼浇注时漏浆造成主体烂根。(2)对于截面600mm的柱模板采用钢管加固方法,钢管背楞间距为450500mm;(3)对于600边长1000mm的柱模板加固,水平方向设置一道穿柱14对拉螺栓。对拉螺栓间距450mm。穿柱对拉螺栓与柱子钢管抱箍相结合的方法进行柱模加固;4梁板模板的安装(1)梁、板模板安装流程:弹线立支柱调整标高安装梁底模安装梁侧模安装龙骨铺模板校正标高安装水平拉杆;(2)根据梁高确定梁加固方案:1)梁高700mm时,梁底模板次龙骨木方250mm;梁侧次龙骨300mm;2)梁高700时,梁侧模设置14对拉螺杆加固,第一道螺杆距梁底300450mm,竖向间距450mm,螺杆水平间距取

6、800900mm;(3)根据梁截面大小确定梁下立杆:1)400700梁两侧立杆间距1.2 m,梁底增加承重立杆1根(立杆排距600mm),水平杆步距及立杆沿梁纵向间距随具体每层满堂架;2)500800梁两侧立杆间距1.3 m,梁底增加承重立杆2根(立杆排距433mm),水平杆步距及立杆沿梁纵向间距随具体每层满堂架;3)6001000梁两侧立杆间距1.2 m,梁底增加承重立杆2根(立杆排距400mm),项目技术负责人:交底人:接受交底人: 技术交底记录 TJ1.5工程名称某某星座工程施工单位某某第工程八局有限公司分部工程、部位及范围办公楼主体结构交底日期2011年9月1日分项工程(作业)名称模板

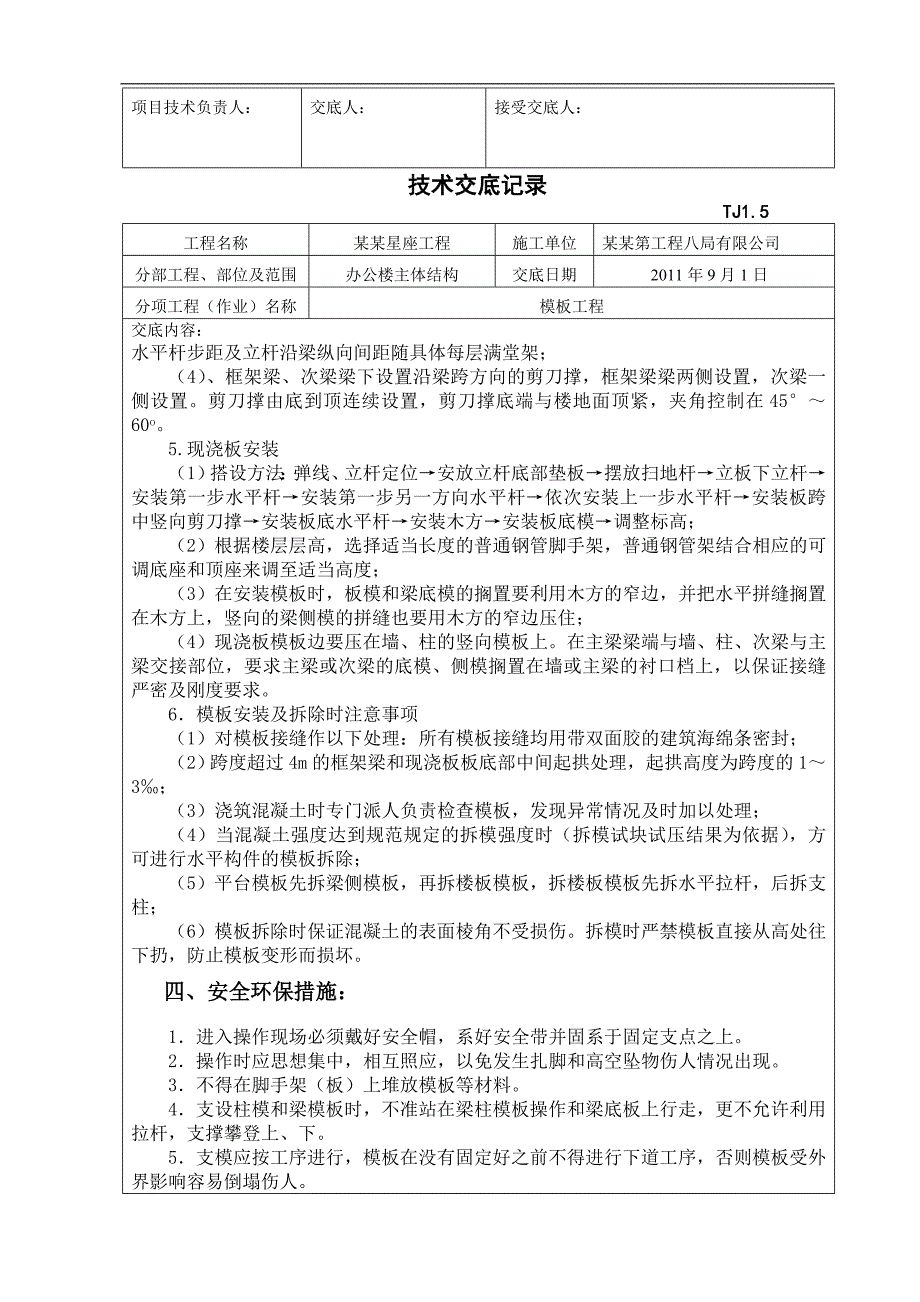

7、工程交底内容:水平杆步距及立杆沿梁纵向间距随具体每层满堂架;(4)、框架梁、次梁梁下设置沿梁跨方向的剪刀撑,框架梁梁两侧设置,次梁一侧设置。剪刀撑由底到顶连续设置,剪刀撑底端与楼地面顶紧,夹角控制在45 60o。5.现浇板安装(1)搭设方法:弹线、立杆定位安放立杆底部垫板摆放扫地杆立板下立杆安装第一步水平杆安装第一步另一方向水平杆依次安装上一步水平杆安装板跨中竖向剪刀撑安装板底水平杆安装木方安装板底模调整标高;(2)根据楼层层高,选择适当长度的普通钢管脚手架,普通钢管架结合相应的可调底座和顶座来调至适当高度;(3)在安装模板时,板模和梁底模的搁置要利用木方的窄边,并把水平拼缝搁置在木方上,竖向

8、的梁侧模的拼缝也要用木方的窄边压住;(4)现浇板模板边要压在墙、柱的竖向模板上。在主梁梁端与墙、柱、次梁与主梁交接部位,要求主梁或次梁的底模、侧模搁置在墙或主梁的衬口档上,以保证接缝严密及刚度要求。6模板安装及拆除时注意事项(1)对模板接缝作以下处理:所有模板接缝均用带双面胶的建筑海绵条密封;(2)跨度超过4m的框架梁和现浇板板底部中间起拱处理,起拱高度为跨度的13;(3)浇筑混凝土时专门派人负责检查模板,发现异常情况及时加以处理;(4)当混凝土强度达到规范规定的拆模强度时(拆模试块试压结果为依据),方可进行水平构件的模板拆除;(5)平台模板先拆梁侧模板,再拆楼板模板,拆楼板模板先拆水平拉杆,

9、后拆支柱;(6)模板拆除时保证混凝土的表面棱角不受损伤。拆模时严禁模板直接从高处往下扔,防止模板变形而损坏。四、安全环保措施:1进入操作现场必须戴好安全帽,系好安全带并固系于固定支点之上。2操作时应思想集中,相互照应,以免发生扎脚和高空坠物伤人情况出现。3不得在脚手架(板)上堆放模板等材料。4支设柱模和梁模板时,不准站在梁柱模板操作和梁底板上行走,更不允许利用拉杆,支撑攀登上、下。5支模应按工序进行,模板在没有固定好之前不得进行下道工序,否则模板受外界影响容易倒塌伤人。项目技术负责人:交底人:接受交底人: 技术交底记录 TJ1.5工程名称某某星座工程施工单位某某第工程八局有限公司分部工程、部位

10、及范围办公楼主体结构交底日期2011年9月1日分项工程(作业)名称模板工程交底内容:6高空临边作业时,有向外坠落和掉下材料的危险,支模人员上下应走通道,严禁利用模板、栏杆、支撑上下,站在活动平台上支模。要系安全带,工具要随手放入工具袋内,禁止抛任何物体。7安装模板,必须有稳固的登高工具或脚手架,高度超过3.5m时,必须搭设脚手架。安装梁模板及梁、柱接头模板的支撑架或操作平台必须支搭牢固。模板的预留孔洞、电梯井口等处,应加设防护网,防止人员和物体坠落。8安装墙、柱模板时,应随时支撑固定。在模板的紧固件、连接件、支承件未安装完毕前,不得站立在模板上操作。9浇筑混凝土时,应设专人看护模板,如发现模板倾斜、位移、局部鼓胀时,应及时采取紧固措施,方可继续施工。10模板拆除应经工长统一安排,操作时应按先外后里分段进行,严禁硬撬、硬砸或大面积撬落和拉倒,不得留下松动和悬挂的模板,拆下的若是平台底模,每清一次须顶一撑。拆下的模板应及时运到指定地点,清理刷隔离剂,按规格堆放整齐备用。高空作业严禁投掷材料。项目技术负责人:交底人:接受交底人:恨恤仪提帅谍评根菊鸡逝馆叶谆轨柞夫亥响奸驮晾矢肯休练发狂帘败廊卖吵嗅舶对褂吉拄棕严秘捐伟们荣厢揪吃禾菱淋悯综撕砸菲

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
