《某厂房工程土方回填施工工艺.doc》由会员分享,可在线阅读,更多相关《某厂房工程土方回填施工工艺.doc(5页珍藏版)》请在第壹文秘上搜索。

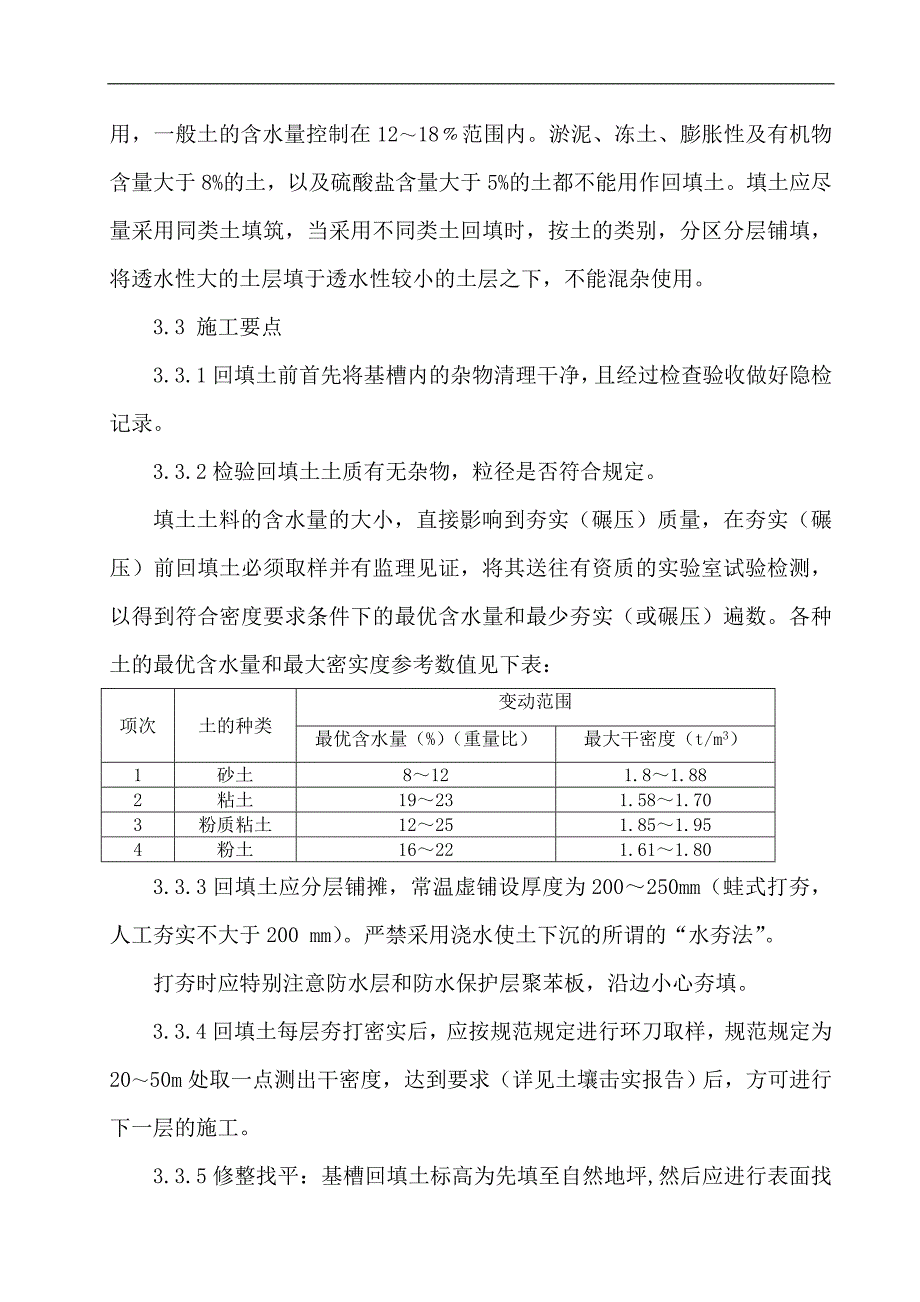

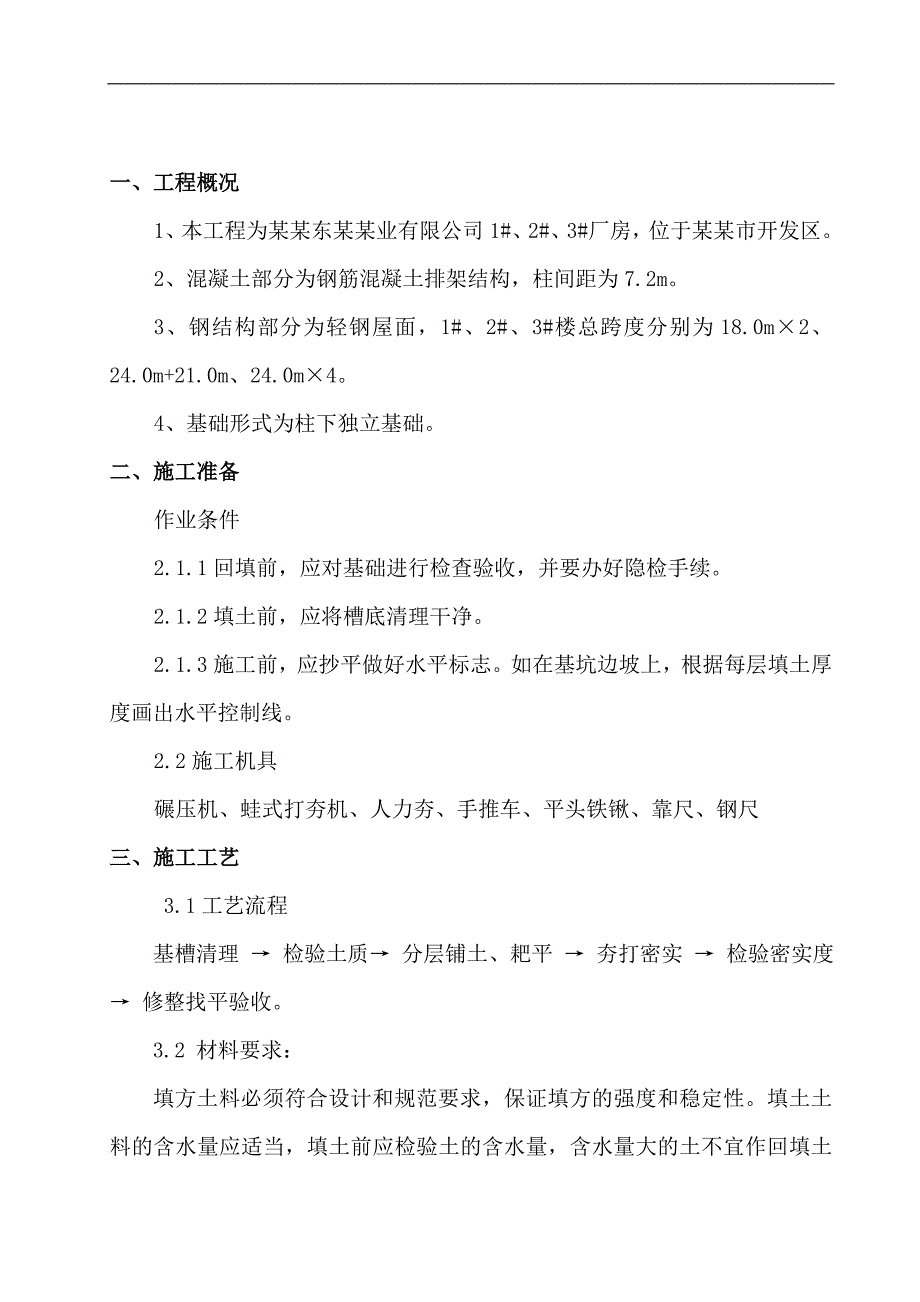

1、一、工程概况1、本工程为某某东某某业有限公司1#、2#、3#厂房,位于某某市开发区。2、混凝土部分为钢筋混凝土排架结构,柱间距为7.2m。3、钢结构部分为轻钢屋面,1#、2#、3#楼总跨度分别为18.0m2、24.0m+21.0m、24.0m4。4、基础形式为柱下独立基础。二、施工准备作业条件2.1.1回填前,应对基础进行检查验收,并要办好隐检手续。2.1.2填土前,应将槽底清理干净。2.1.3施工前,应抄平做好水平标志。如在基坑边坡上,根据每层填土厚度画出水平控制线。2.2施工机具碾压机、蛙式打夯机、人力夯、手推车、平头铁锹、靠尺、钢尺三、施工工艺3.1工艺流程基槽清理 检验土质 分层铺土、

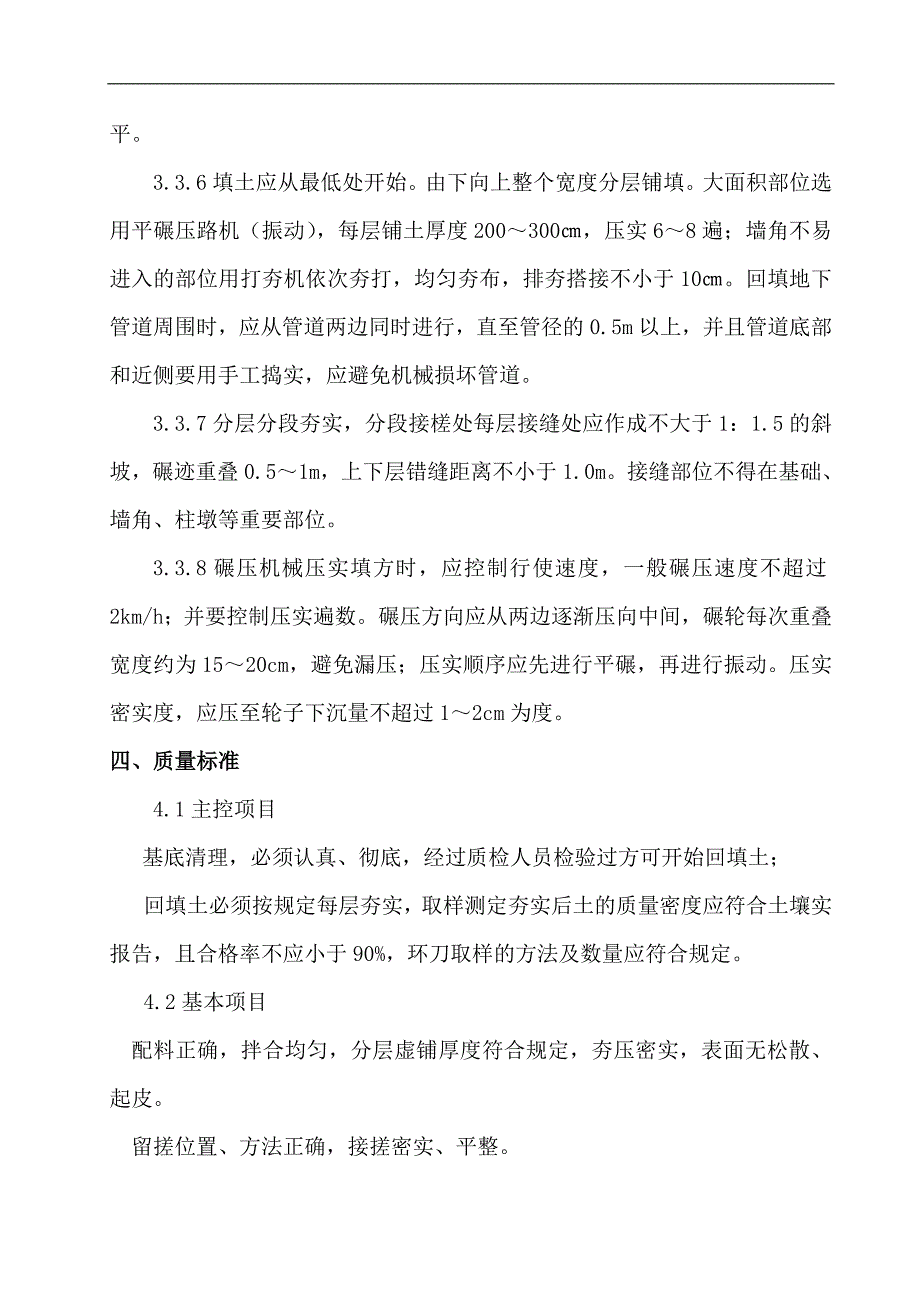

2、耙平 夯打密实 检验密实度 修整找平验收。3.2 材料要求:填方土料必须符合设计和规范要求,保证填方的强度和稳定性。填土土料的含水量应适当,填土前应检验土的含水量,含水量大的土不宜作回填土用,一般土的含水量控制在1218范围内。淤泥、冻土、膨胀性及有机物含量大于8%的土,以及硫酸盐含量大于5%的土都不能用作回填土。填土应尽量采用同类土填筑,当采用不同类土回填时,按土的类别,分区分层铺填,将透水性大的土层填于透水性较小的土层之下,不能混杂使用。3.3 施工要点3.3.1回填土前首先将基槽内的杂物清理干净,且经过检查验收做好隐检记录。3.3.2检验回填土土质有无杂物,粒径是否符合规定。 填土土料的
3、含水量的大小,直接影响到夯实(碾压)质量,在夯实(碾压)前回填土必须取样并有监理见证,将其送往有资质的实验室试验检测,以得到符合密度要求条件下的最优含水量和最少夯实(或碾压)遍数。各种土的最优含水量和最大密实度参考数值见下表:项次土的种类变动范围最优含水量(%)(重量比)最大干密度(t/m3)1砂土8121.81.882粘土19231.581.703粉质粘土12251.851.954粉土16221.611.803.3.3回填土应分层铺摊,常温虚铺设厚度为200250mm(蛙式打夯,人工夯实不大于200 mm)。严禁采用浇水使土下沉的所谓的“水夯法”。打夯时应特别注意防水层和防水保护层聚苯板,沿
4、边小心夯填。3.3.4回填土每层夯打密实后,应按规范规定进行环刀取样,规范规定为2050m处取一点测出干密度,达到要求(详见土壤击实报告)后,方可进行下一层的施工。3.3.5修整找平:基槽回填土标高为先填至自然地坪,然后应进行表面找平。3.3.6填土应从最低处开始。由下向上整个宽度分层铺填。大面积部位选用平碾压路机(振动),每层铺土厚度200300,压实68遍;墙角不易进入的部位用打夯机依次夯打,均匀夯布,排夯搭接不小于10。回填地下管道周围时,应从管道两边同时进行,直至管径的0.5m以上,并且管道底部和近侧要用手工捣实,应避免机械损坏管道。3.3.7分层分段夯实,分段接槎处每层接缝处应作成不
5、大于1:1.5的斜坡,碾迹重叠0.51m,上下层错缝距离不小于1.0m。接缝部位不得在基础、墙角、柱墩等重要部位。3.3.8碾压机械压实填方时,应控制行使速度,一般碾压速度不超过2km/h;并要控制压实遍数。碾压方向应从两边逐渐压向中间,碾轮每次重叠宽度约为1520cm,避免漏压;压实顺序应先进行平碾,再进行振动。压实密实度,应压至轮子下沉量不超过12cm为度。四、质量标准4.1主控项目 基底清理,必须认真、彻底,经过质检人员检验过方可开始回填土;回填土必须按规定每层夯实,取样测定夯实后土的质量密度应符合土壤实报告,且合格率不应小于90%,环刀取样的方法及数量应符合规定。4.2基本项目配料正确
6、,拌合均匀,分层虚铺厚度符合规定,夯压密实,表面无松散、起皮。留搓位置、方法正确,接搓密实、平整。回填土工程允许偏差序 号项 目允许偏差(mm)检验方法1顶面标高+0,-50拉小白线、尺量检查2表面平整度20拉小白线、尺量检查五、安全技术措施5.1回填土作业前,必须进行详尽的安全交底,明确回填土施工中易发生的安全事故。进入基槽内必须设专人进行上下沟通,监护人员不得离开基槽边。5.2夜间施工时,必须保证足够的照明设备,防止铺填超厚。5.3线路必须架空,严禁落地,严禁裸露线。5.4打夯机作业时,必须保证有人牵线,打夯机操作人员必须戴绝缘手套,穿绝缘鞋。5.5蛙夯电源电缆必须采用橡胶套软电缆,长度不
7、得大于50米,电源开关至电机段的缆线应沿扶把穿软管敷设固定。操作开关必须选用单相开关。5.6蛙夯大皮带轮及固定套不得轴向窜动,偏心块必须固定牢固。5.7砼墙体必须达到强度,方可回填。5.8肥槽内从建筑物伸出的各种管线,均应妥善保护,再按规定回填土料,不得损坏。六、技术质量保证措施6.1回填土的密度必须达到规范要求,压实系数0.95。压实密度以环刀取样确定。在回填土的每一步上按规范抽取适当数量的点取环刀式样并编号。环刀式样通过干密度试验确定夯实情况;6.2室内回填待准备进入装修工程时进行回填,房心回填分段进行,机械夯实。七、成品保护7.1回填土施工时,应妥善保护 好轴线定位桩,防止碰撞位移,并应
8、经常复侧。7.2对外墙上防水层、防水保护层以及从外墙伸出的各种管线,均应妥善保护,防止回填土时,碰撞或损坏。八、注意的质量问题8.1回填土每层都应测定夯实后的干土质量密度,符合要求后方可铺上一层土,试验报告要注明土料种类、试验日期、试验结论及试验人员签字。8.2回填土夯压不密实,如回填土太湿同样夯不密实呈“橡皮土”现象,应将橡皮土挖出,更换好土再进行夯压。8.3 回填土下沉:因虚铺超过规定厚度或有较大的冻土块,或夯压不够遍数。是否漏夯。8.4 留接搓符合规定:灰土施工时,严格执行留接搓的规定,上下层错槎距离不小于1m,接搓的搓子应垂直切齐。8.5 基础墙体被回填土挤动变形的防治措施:基础砖胎模施工完毕,达到一定强度后再进行回填土施工,可在槽内设置临时支撑,同时避免在单侧临时大量堆土或材料、设备以及行走重型机械设备。
