《某商业广场屋面工程施工方案.doc》由会员分享,可在线阅读,更多相关《某商业广场屋面工程施工方案.doc(26页珍藏版)》请在第壹文秘上搜索。
1、 目录第一章 编制依据2第二章 工程概况32.1建筑设计概况32.2屋面工程概况32.3屋面工程施工难点、重点4第三章 施工安排53.1施工现场主要管理人员职责5第四章 施工准备54.1技术准备54.2现场准备64.3机具准备64.4雨施准备64.5材料准备6第五章 主要项目的施工方法65. 1找坡层施工65. 2找平层施工75.3防水施工105. 4保温层隔汽层施工135.5混凝土防水层施工135.6地砖施工16第六章 屋面雨季施工措施20第七章 安全及环保措施20第八章 质量要求218.1屋面施工整体质量要求218.2质量检验218.3屋面工程施工质量控制要求22第一章 编制依据1、某某C
2、BD商业广场图纸;2、某某CBD商业广场单位工程施工组织设计;3、本工程使用建筑节能工程相关现行法律法规、技术标准规范: 序号名称编号1建筑工程施工质量统一验收标准GB50300-20012建筑节能验收规范GB50411-20073屋面工程质量验收规范GB5020720024平屋面建筑构造(一)99J20115平屋面建筑构造(二)03J20126屋面工程技术规范GB5034520047屋面节能建筑构造06J2048混凝土结构工程施工及验收规范GBJ50204-20029建筑施工手册10建设工程安全生产条例11中南地区建筑图集11ZJ201第二章 工程概况2.1建筑设计概况某某CBD商业广场位于

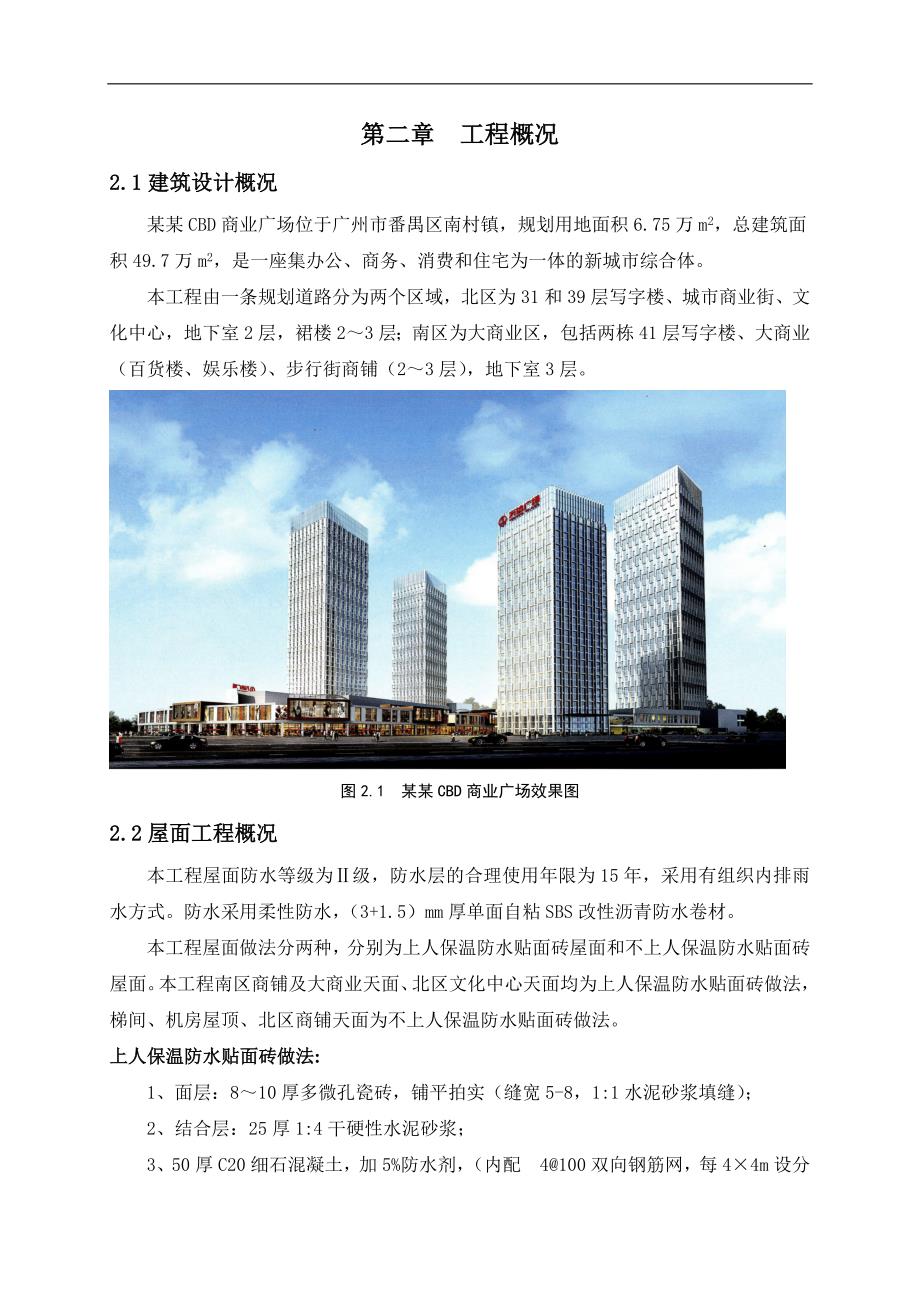

3、广州市番禺区南村镇,规划用地面积6.75万m2,总建筑面积49.7万m2,是一座集办公、商务、消费和住宅为一体的新城市综合体。本工程由一条规划道路分为两个区域,北区为31和39层写字楼、城市商业街、文化中心,地下室2层,裙楼23层;南区为大商业区,包括两栋41层写字楼、大商业(百货楼、娱乐楼)、步行街商铺(23层),地下室3层。图2.1 某某CBD商业广场效果图2.2屋面工程概况本工程屋面防水等级为级,防水层的合理使用年限为15年,采用有组织内排雨水方式。防水采用柔性防水,(3+1.5)mm厚单面自粘SBS改性沥青防水卷材。本工程屋面做法分两种,分别为上人保温防水贴面砖屋面和不上人保温防水贴面
4、砖屋面。本工程南区商铺及大商业天面、北区文化中心天面均为上人保温防水贴面砖做法,梯间、机房屋顶、北区商铺天面为不上人保温防水贴面砖做法。上人保温防水贴面砖做法:1、面层:810厚多微孔瓷砖,铺平拍实(缝宽5-8,1:1水泥砂浆填缝);2、结合层:25厚1:4干硬性水泥砂浆;3、50厚C20细石混凝土,加5%防水剂,(内配4100双向钢筋网,每44m设分隔缝,钢筋在分隔缝处切断);4、找坡层:1:8轻质混凝土(体积比),最薄处30厚;5、隔离层:干铺无纺聚酯纤维布80g/m2;6、40厚挤塑聚苯乙烯泡沫复合板(耐火等级A级,导热系数0.03W/mk);7、防水层:(3+1.5)mm厚单面自粘SB
5、S改性沥青防水卷材;8、刷基层处理剂一道;9、1:2.5水泥砂浆(掺抗裂纤维)找平层20厚;10、混凝土板面纵横各刷素水泥浆一道;11、现浇钢筋混凝土屋面板。不上人保温防水贴面砖做法:1、50厚C20细石混凝土,加5%防水剂,(内配4100双向钢筋网,每44m设分隔缝,钢筋在分隔缝处切断);2、找坡层:1:8轻质混凝土(体积比),最薄处30厚;3、隔离层:干铺无纺聚酯纤维布80g/m2;4、40厚挤塑聚苯乙烯泡沫复合板(耐火等级A级,导热系数0.03W/mk);5、防水层:(3+1.5)mm厚单面自粘SBS改性沥青防水卷材;6、刷基层处理剂一道;7、1:2.5水泥砂浆(掺抗裂纤维)找平层20厚
6、;8、混凝土板面纵横各刷素水泥浆一道;9、现浇钢筋混凝土屋面板。2.3屋面工程施工难点、重点本工程屋面工程量大,工序多,施工技术水平要求较高,工期短,因此需从以下几方面重点加强控制:2.3.1严把材料进场检验关,所有屋面装修原材料进场后由项目部技术部门、器材部门联合验收,做到进场材料手续齐全,质量合格。2.3.2做好施工前的技术准备工作,尤其要注意提前汇同甲方、设计、厂家、分包方等有关单位进行深化设计。重点是屋面防水的施工质量和上人屋面地砖的铺设质量及其细节的装饰做法,以达到最优的效果。2.3.3加强施工过程中的质量、技术控制。做到措施、方法合理有效,检查验收到位。每道工序以样板引路再进行大面
7、积施工,避免二次返工。2.3.4做好工序搭接和原材料及成品保护工作。第三章 施工安排3.1施工现场主要管理人员职责由技术部向抹灰工长、混凝土工长等相关工长及专业施工队(防水、面砖)进行屋面工程的技术及方案交底工作。各工种工长向施工队施工员、班组长及施工人员进行全面施工及安全技术交底(交底要求内容详尽,可操作性强,有书面记录)并负责现场的施工管理和技术指导工作。质检部负责监督及检查现场屋面工程进行和完成情况并实施必要的技术指导及进行检查验收,遇有问题及时整改。安全部负责现场文明安全施工工作,各相关管理人员跟班作业,保证工程顺利进行。(组织管理机构见下图)劳务施工队生产部技术部安全部各专业工长技术
8、员材料部安全员质检部项目经理第四章 施工准备4.1技术准备4.1.1屋面面砖铺贴先做样板,并经设计、甲方和监理方的认可后施工。4.1.2主管技术人员认真审核图纸,及时做好洽商变更,结合施工标准和规范落实并确定屋面各部位的做法;做好分项工程的技术质量交底、安全交底,组织工长、班组长等相关人员认真学习有关的规范、规程,按施工部位逐级进行交底(要有书面记录);配合预算、器材部门及时做好加工订货及各种材料计划。4.1.3各种材料要有出厂合格证、检测报告,进场时必须进行质量验收,合格后方可使用。做好各种原材料如防水卷材等的取样试验工作。4.1.4建筑屋面各种材料检测指标必须符合建筑节能相关要求。4.2现
9、场准备4.2.1屋面上所有的结构及设备基础施工完毕后,将屋面主要施工材料清理,为下一步屋面施工做好准备。4.2.2清理结构施工的材料和机械设备,不必要的立即退场。4.2.3做好原材料及成品、半成品的日常保管和维护工作,按施工进度和材料计划落实进场,并分类入库码放整齐。4.2.4现场后勤楼前设置搅拌站及沉淀池,并配备搅拌机,用于屋面所用砂浆、混凝土的搅拌。4.3机具准备井架、电动搅拌机、小平铲、铁桶、剪刀、钢卷尺、砂浆搅拌机、手推车、铁锹、铁抹子、水平刮杠等。4.4雨施准备屋面工程施工期间恰逢雨期,需采取雨期施工措施,重点做好材料及成品的保护工作,防水防潮。(具体详见雨季施工方案)4.5材料准备
10、水泥、陶粒混凝土、自粘SBS防水卷材、挤塑聚苯乙烯泡沫复合板,无纺聚酯纤维布、C20细石商品砼、4钢筋、砂浆、多微孔瓷砖。第五章 主要项目的施工方法5.1找坡层施工(1)工艺流程为:基层处理找标高弹水平控制线陶粒过筛、水闷搅拌铺设水泥粉煤陶粒层养护(2)粉煤灰陶粒粒径5-15mm,密度为630-700kg/m3,吸水率16%-17%(干燥状态下1h计),粒径小于5mm或大于15mm的颗粒含量均不大于5%,并不得混夹杂物或粘土块。水泥采用普32.5硅酸盐水泥。(3)在铺设找坡层之前将基层进行清理,将无关杂物、垃圾清理干净。(4)首先根据女儿墙上+50cm水平标高控制线及设计规定的垫层厚度往下量测
11、出找坡层的各点上皮标高,并弹在周围墙上。坡度墩最薄处20mm(用细石混凝土或水泥砂浆抹成60mm60mm见方,与找坡层同高,当找坡层铺完找平之后可拆除,补水泥粉煤灰陶粒拌合料),按坡度2%的要求,拉线找坡,其间距2m左右,并找出最高点和最低点后,拉小线再抹出坡度墩。水泥粉煤灰陶粒找坡层的配合比应符合设计要求(1:8)。(5)粉煤灰陶粒过筛、水闷:为了清除陶粒中的杂物和细粉末,陶粒进场后要过两遍筛。第一遍用大孔径筛(筛孔为30mm),第二遍过小孔径筛(筛孔为5mm),使5mm粒径含量控制在不大于5%的要求,在铺设前应在陶粒堆上浇水,将陶粒闷透,水闷时间不少于5天。(6)将闷透的陶粒按体积比(应预
12、先准备好量具)与水泥干拌均匀后,再加水拌合,要严格控制加水量(搅拌前根据根据测定陶粒的含水率,调整配合比的用水量),以铺设时找坡层表面不出现泌水现象为原则来确定加水量。水泥陶粒应拌合均匀,随拌、随铺、随压实,连续施工,以找坡墩为标志,控制好虚铺和压实厚度的比例(1.3:1),用铁锹粗略找平,然后用木刮杠刮平,再用压滚往返滚压,并随时用2m靠尺检查平整度,高出部分铲掉,凹处填平。直到滚压平整出浆为止。对于墙根、边角、管根周围不易滚压处,应用木拍板拍打密实。整个施工过程不留施工缝,一次成型(如必须留置时,用木方或木板挡好断槎处,接槎时在施工缝处涂刷水灰比0.4的水泥浆结合层)。施工完毕后应进行洒水
13、养护,严禁上人乱踩、弄脏,待其凝固后再进行下一道工序施工。5.2找平层施工本工程采用采用20厚1:2.5水泥砂浆找平层。 5.2.1作业条件(1)找平层施工前,屋面找坡层、结构层应进行隐蔽工程检查验收,并办理手续。(2)穿过屋面的各种预埋管件根部及排烟气道、女儿墙、屋顶设备基础等根部均已按设计要求施工完毕。(3)屋面根据设计要求的坡度、弹线,找好规矩,并进行清扫。5.2.2工艺流程:基层清理管根封堵标高坡度弹线洒水湿润施工找平层养护验收(1)基层清理:将找坡层上表面的松散杂物清扫干净,用打磨机全部打磨一遍,将水泥找坡层修理平整,且不得影响找平层的有效厚度。(2)管根封堵:大面积做找平层前,应先
14、将出屋面的管根、排烟气道等墙根部处理好。(3)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于找坡层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到找坡层和找平层能牢固结合为度。(4)贴点标高、冲筋:根据设计要求厚度,拉线找平或找坡,一般按间距贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距冲筋,并应设置找平层分格缝,缝宽20mm,分格缝纵横贯通,纵横间距应按照不大于6米的间距设置,分格缝位置要准确。一般应先弹线后嵌分格木条,待砂浆终凝后立即取出。(5)找平层的操作顺序是转角立面平面。找平层先找坡、弹线、从女儿
15、墙开始,按伸出屋面管道、设备基础、排水口顺序进行,待细部处理抹灰完成后再抹平面找平层。(6)屋面找平层的坡度必须符合设计要求,内排水的水落口周围应做成略低的凹坑。(7)铺抹水泥砂浆:按分格块装灰、铺平,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。待水泥砂浆稍收水后,人踩上去有脚印但不下陷时用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时即可找平、压实,完成第三遍抹压,这道工序,应在砂浆终凝前进行。终凝前,轻轻取出嵌缝木条,完工后表面少踩踏。基层与突出屋面结构(女儿墙)的交接处和转角处,找平层均应做成圆弧形,圆弧半径为50mm。卷材收头处(泛水凹槽处)抹灰应呈45,排水口周围应做半径为500mm和坡度不小于5%的环形洼坑。(8
