某周转房基础工程施工方案.doc

上传人:p** 文档编号:948517 上传时间:2024-05-15 格式:DOC 页数:19 大小:355.81KB
下载 相关 举报
某周转房基础工程施工方案.doc_第1页
第1页 / 共19页
某周转房基础工程施工方案.doc_第2页
第2页 / 共19页
某周转房基础工程施工方案.doc_第3页
第3页 / 共19页
某周转房基础工程施工方案.doc_第4页
第4页 / 共19页
某周转房基础工程施工方案.doc_第5页
第5页 / 共19页
某周转房基础工程施工方案.doc_第6页
第6页 / 共19页
某周转房基础工程施工方案.doc_第7页
第7页 / 共19页
某周转房基础工程施工方案.doc_第8页
第8页 / 共19页
某周转房基础工程施工方案.doc_第9页
第9页 / 共19页
某周转房基础工程施工方案.doc_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某周转房基础工程施工方案.doc》由会员分享,可在线阅读,更多相关《某周转房基础工程施工方案.doc(19页珍藏版)》请在第壹文秘上搜索。

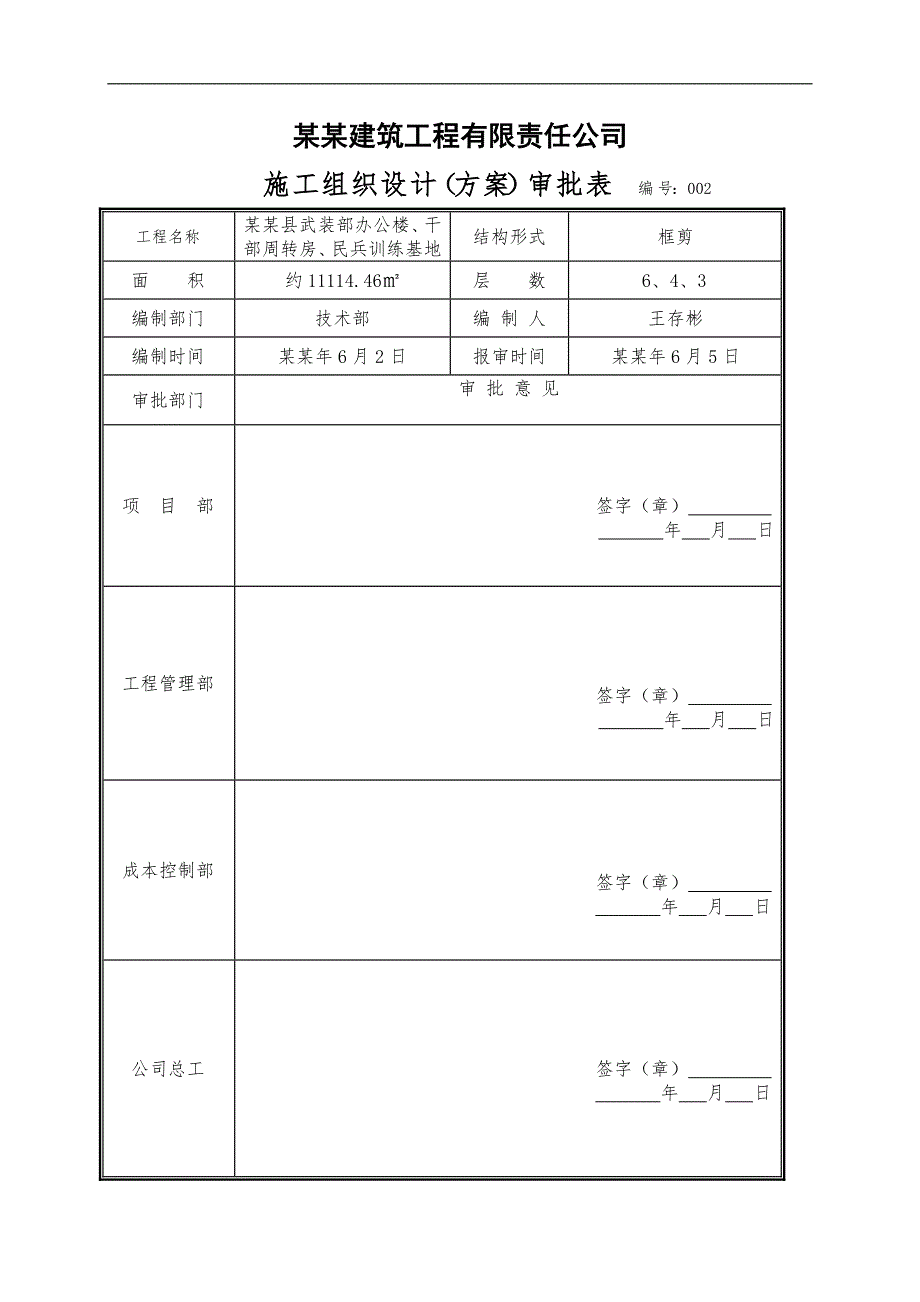

1、某某县武装部办公楼、民兵骨干分队/民兵训练基地、干部周转房工程基础施工方案施工单位:某某建筑工程有限责任公司编 制 人: 编制时间: 审 核 人: 审核时间: 某某建筑工程有限责任公司 施 工 组 织 设 计(方 案)审 批 表 编 号 :002工程名称某某县武装部办公楼、干部周转房、民兵训练基地结构形式框剪面 积约11114.46层 数6、4、3编制部门技术部编 制 人王存彬编制时间某某年6月2日报审时间某某年6月5日审批部门审 批 意 见项 目 部签字(章) 年 月 日 工程管理部签字(章) 年 月 日 成本控制部签字(章) 年 月 日公司总工签字(章) 年 月 日施工组织设计(方案)报审

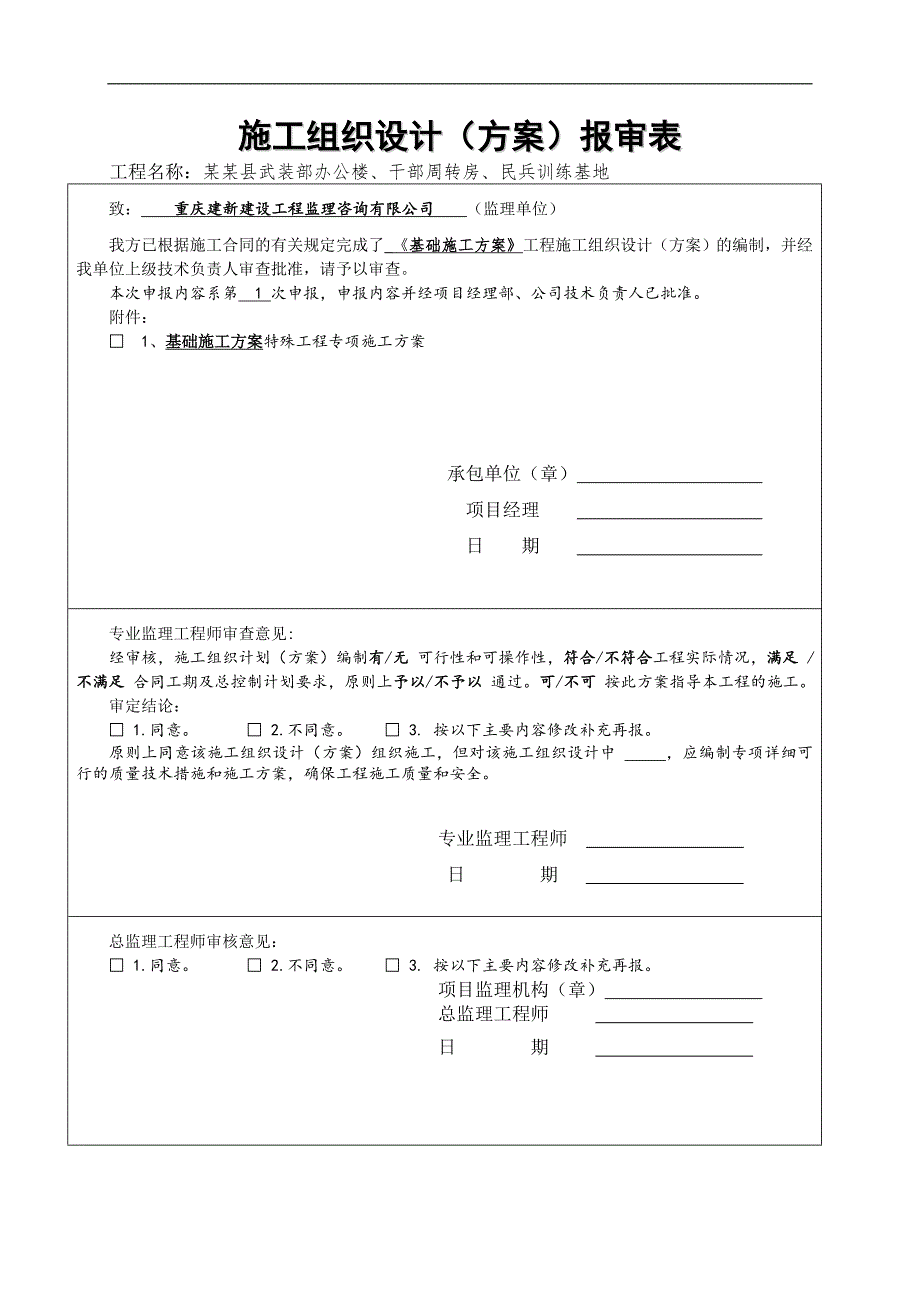

2、表工程名称:某某县武装部办公楼、干部周转房、民兵训练基地致:重庆建新建设工程监理咨询有限公司(监理单位)我方已根据施工合同的有关规定完成了_基础施工方案 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。本次申报内容系第 1 次申报,申报内容并经项目经理部、公司技术负责人已批准。附件:1、基础施工方案特殊工程专项施工方案承包单位(章) 项目经理 日 期 专业监理工程师审查意见:经审核,施工组织计划(方案)编制有/无 可行性和可操作性,符合/不符合工程实际情况,满足 /不满足 合同工期及总控制计划要求,原则上予以/不予以 通过。可/不可 按此方案指导本工程的施工。审定

3、结论: 1.同意。 2.不同意。 3. 按以下主要内容修改补充再报。原则上同意该施工组织设计(方案)组织施工,但对该施工组织设计中 ,应编制专项详细可行的质量技术措施和施工方案,确保工程施工质量和安全。专业监理工程师 日 期 总监理工程师审核意见: 1.同意。 2.不同意。 3. 按以下主要内容修改补充再报。项目监理机构(章) 总监理工程师 日 期 一、工程概况办公楼建筑面积3911.37平方米,共5层,建筑高度20.7米,设计使用年限50年,建筑抗震设防烈度7度,结构为框架结构;干部周转房建筑面积1315.56平方米,共3层,建筑高度10.7米,设计使用年限50年,建筑抗震设防烈度6度,结构

4、为框架剪力墙结构;民兵训练基地建筑面积4253.22平方米,共3层,建筑高度13.5米,设计使用年限50年,抗震设防烈度为7度,结构为框架结构。二、施工准备1、测量定位及轴线标高控制测量定位及轴线标高控制为本工程施工重点之一,包括轴线控制和水准控制。2、人员的组成和仪器的配置由项目技术负责人直接领导,技术管理组负责测量控制及资料收集整理工作。配RTS602H全站仪1台,配DT202C电子经纬仪1台,SD3水准仪2台,铝合金塔尺1把,50m鉴定钢尺2把,以及线坠、普通卷尺、墨斗等用具。3、测量定位的依据根据规划局放线办和业主给定的坐标控制点和水准控制点以及定位放线的资料,按照设计图和工程测量规范

5、GB50206-93的要求对本工程进行定位测量。基础及地下层施工时,根据地形状况决定采用外控法进行测量控制轴线,即在建筑物外的周边建立纵横控制轴线网。4、基础施工工序安排挖孔桩及地梁:轴线检测挖孔桩定位砖砌井圈孔桩的开挖与校正达到设计深度后进行岩基取样送检满足设计要求后施工扩大头验收基坑、基础砼垫层施工扎筋及验收挖孔桩砼浇至梁下口地梁基槽开挖基槽验收扎地梁筋及验收砼浇筑养护。5、主要劳动力安排本工程的基础开挖,根据现场踏勘情况根据网络图的安排,首先对挖孔桩基础组织劳动力100人进行开挖,采用一班制作业,以满足工期的需。根据基础的开挖情况,组织钢筋工30人进入现场进行基础钢筋的制作和绑扎,砼工2

6、0人进行砼的浇筑,模工20人进行地下结构的模板施工。以上工种可随时根据需要进行加减。6、主要施工机械配置空压机10台,水钻40台,风镐50把,采用机械加人工的办法开挖。尽快安好塔吊,以解决垂直运输,现场设砼泵车1台,采用商品砼。三、技术措施1、挖孔桩、地梁施工及措施(1)、挖孔桩开挖的技术措施a、绘制挖孔桩中心定位放线平面图为了防止挖孔桩中心定位出现错误,施工员必须根据施工图绘制挖孔桩桩中心定位放线平面图。本工程所有桩中心应与柱中心重合。b、绘制重要地质断面图根据地质报告和开挖情况,绘制深度较深,地质较差的地质断面图,同时将对应的挖孔桩绘制在断面图中,便于直观的了解各个挖孔桩的埋置深度、嵌岩深

7、度和桩底标高是否真正的落在中风化持力层上。如果挖孔桩的深度未达到地质报告中的持力层而出现岩面,首先分析出现的是否是孤石,应继续向下进行开挖。但深度已经超过埋置深度和嵌岩深度,且地质成分也很好时,应通知监理、设计、地勘单位现场确认。c、填写挖孔桩施工记录为了及时真实的记录挖孔桩垂直断面的地质情况和嵌岩深度,施工员应绘制和填写各个挖孔桩的施工记录和检查记录。d、挖孔桩的检测试验根据设计要求,挖孔桩需进行探孔和动测试验,在成孔后,要随机确定出满足规范要求的探孔数量和位置,请检测单位到现场进行探孔检测;在施工完毕后请检测单位到现场做动测试验,并约请业主、监理、设计、质监单位参加。未做试验之前不得施工主

8、体结构。(2)、挖孔桩开挖的安全措施a、挖孔桩井圈应高于地表250mm,防止井口浮石掉入井内伤人,同时防止地面水渗流入井内。运出的渣必须堆至井口1m以外。b、坑内出渣时,作业人员应爬出坑外,进出坑井时必须使用爬梯,人员在井内上下应系好安全绳,防止失手跌落。c、坑内照明采用低压照明灯具,严禁使用普通照明电器。d、深井作业人员应轮班作业,防止长时间作业的疲劳受伤。e、为防止深坑作业缺氧或有毒气体,应配备鼓风机作为送风用。四、施工工艺1、挖孔桩的开挖施工放线及砖砌井圈测量定位后砖砌井圈,井圈高出地面250mm,在井口设置固定标点,便于施工中的检查,标点呈十字如下图示:开挖护壁中途检查中线是在井上口用

9、广线拉十字线,由十字线的交点(桩中心线)吊0.25kg垂球落至作业层处,以垂球为中心,以开挖(支模)尺寸为半径划圆检查。开挖时每桩坑内作业12人(视直径大小安排),挖出的土石方随挖随运。装土采用铁皮吊桶(尺寸300,h=500)。每桩井口设置钢筋转盘辊辘,用人力(2三米外堆放。为考虑施工上人)摇动辊辘把垂直提升装土吊桶。吊桶绞至井口后,再用人力运至井口的安全,防井口重物坠落伤人,第一节护壁上口应高出自然地面标高100,同时井口周边应硬化0.8m一圈地面(防雨水、防跨坍、反挂井壁)。井内作业点的上方2米处应设防冲击挡土安全板保护施工人员安全。井下作业、上下人员通过钢筋爬梯上下,如果井太深或夜间作

10、业,井下采用低压行灯(36V)照明。开挖超过深度8m时,井内应设鼓风系统(空压机压风,48钢管送风,新风直接送至作业点,每10分钟吹送风一次,为安全考虑,且每班作业前井下应作小动物(如:鸽子)检查井底气体是否有毒,以免发生安全事故。开挖时如遇地下水,则井下设YQ-15软轴水泵抽水,抽水安装50胶管送水,水直接排到地面施工的临时排水沟内,严禁现场无组织排水,使施工点被水淹没影响施工。挖孔桩护壁砼设计见下页挖孔桩护壁模板的面板采用-2厚钢板,放大样用机械卷曲成型,模板的背肋采用L505角钢弯制:背肋间距300,一圈模板做成4大块,每段高度一米,吊在已挖成的井底将大块模板拼装,模板如下图示:当挖孔桩

11、开挖到设计标高后,现场应及时与设计、地质、业主联系,及时取样试压岩石轴心抗压强度。施工组织时要求与实验室联系好,随压随取资料。当试压资料满足设计要求时,通知现场挖孔桩扩底(喇叭头)施工,完成扩底施工后,现场及时组织有关人员,会同业主、设计验槽并作好施工记录与签证,测量再实测实量桩身长度,据此收测的资料通知钢筋工下料。桩身竖向钢筋的接长采用闪光对焊,在钢筋房进行加工,下料时应注意满足设计及施工规范,焊接接头在同一断面的接头数不超过50%。钢筋箍的制作由钢筋工下料,弯曲成型,焊工在加工房焊接与检查直径,焊缝等,检查完后作为半成品运至施工点施工。2、基础岩基取样及隐蔽验收(1)、基础岩芯取样:基础开

12、挖到设计深度时通知设计单位和监理单位,按规定要求进行基岩取样,取样方法采用人工开槽取整块试样。试样取300300600大小,送实验室后再由实验室取为标准试件,检测单位根据岩石成分和设计要求进行抗压强度试验。(2)、基础隐蔽验收:岩基检测其强度满足设计要求后,进行扩大头开凿,扩大头完成后约请业主、监理、设计、地质、质监单位对基础进行隐蔽验收,同时办理基础隐蔽验收签字,及时进行砼封底,质量必须满足建筑地基基础工程施工质量验收规范(GB502022002)的要求。3、基础钢筋绑扎及隐蔽验收(1)、钢筋绑扎:按设计图中钢筋的数量、规格、间距进行钢筋笼的制作绑扎,采用每点绑扎,并扎牢,为保证钢筋笼的几何

13、尺寸笼内应加作支撑,每两米加一道。采用16钢筋成十字架并焊在定型箍上。钢筋笼和柱、墙插筋的位置必须正确,为防止浇筑砼时柱、墙钢筋位移,采用25钢筋焊接成井字骨架,夹紧柱、墙插筋,并与钢筋笼牢固连接,支撑在护壁上。(详挖孔桩内钢筋定位示意图)在基础顶部用脚手架钢管将柱、墙插筋牢固固定。(2)、隐蔽验收:钢筋绑扎成型后,进行内部验收,内部验收合格后约请监理、设计和质检单位进行验收,并办理钢筋隐蔽验收签字,质量必须满足混凝土结构工程施工质量验收规范(GB502042002)的要求。砼的浇筑及养护4、砼的浇筑(1)、在办完钢筋隐蔽验收签字后,及时签发砼浇筑许可证,砼搅拌站根据施工配合比进行配制,运到现

14、场,用泵送机械送到浇筑位置进行浇筑。(2)、护壁砼的浇灌要求人工对称下料,每次浇灌下料高度不超过500即振捣一次。振捣时要求勤打棒,但不得打重棒、过棒适可而止,避免护壁侧模承受砼单边侧压力过大而变形。打棒时可梅花形布置振捣点,不允许漏棒,不允许一次下料太厚打懒棒。(3)、无论是浇灌护壁砼还是桩身砼,砼均不得离析,下落高度超过2米时,即安装“嗽叭”导料口,并设置砼“溜筒”导料。对于高度超过8米的砼向下溜筒倾倒时,溜筒应有“防铁耳断裂”措施(用大麻绳或特制串连杆)以防浇砼过程中溜筒断裂伤人。(4)、桩身砼浇灌完成后,测量立即复查桩身主筋的位置是否满足设计要求,发现“跑位”的钢筋,钢筋工立即修复,确保主筋的正确位置。(5)、砼试块制作砼浇筑过程中,会同监理按每班不少于一组,每桩且50m3不

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
