某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc

上传人:p** 文档编号:948525 上传时间:2024-05-15 格式:DOC 页数:58 大小:287.88KB
下载 相关 举报
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第1页
第1页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第2页
第2页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第3页
第3页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第4页
第4页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第5页
第5页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第6页
第6页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第7页
第7页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第8页
第8页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第9页
第9页 / 共58页
某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc_第10页
第10页 / 共58页
亲,该文档总共58页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc》由会员分享,可在线阅读,更多相关《某商住小区悬挑脚手架施工方案(附示意图、含计算书).doc(58页珍藏版)》请在第壹文秘上搜索。

1、目 录一、编制依据:1二、工程概况及脚手架选择:2三、悬挑脚手架的构造及设置3四、外架的验收与保养8五、外架的拆除11六、质量要求及保证措施13七、脚手架及卸料平台的安全防护措施:14八、悬挑式脚手架计算17九、悬挑脚手架阳角计算书33十、悬挑卸料平台计算书37十一、落地脚手架选择与计算书45 一、 编制依据:1. 工程施工图纸。2. 工程施工组织设计。3. 建筑施工扣件式钢管脚手架安全技术规范JGJ166-20084. 建筑施工高处作业安全技术规程JGJ80-915. 建筑施工安全检查标准 JGJ 59996. 碳素结构钢 GB/T3274-20077. 建筑结构荷载规范GB50007-20

2、018. 薄壁型钢结构技术规程GB50018-20029. 安全帽 GB28118910. 安全网 GB57259711. 密目式安全立网 GB16909-9712. 建筑施工计算手册江正荣著 中国建筑工业出版社13. 建筑施工手册第四版 中国建筑工业出版社14. 混凝土结构设计规范 GB50010-200215. 钢结构设计规范 GB50017-200316. .相关的现行国家标准及规范二、 工程概况及脚手架选择:某某小区由我公司我公司负责施工的栋号为7栋、8栋、9栋、10栋、11栋、商铺1、商铺6、商铺7。 因本工程施工工期较紧,上部施工时,不能影响下部结构施工,故本工程7、8、9、10、

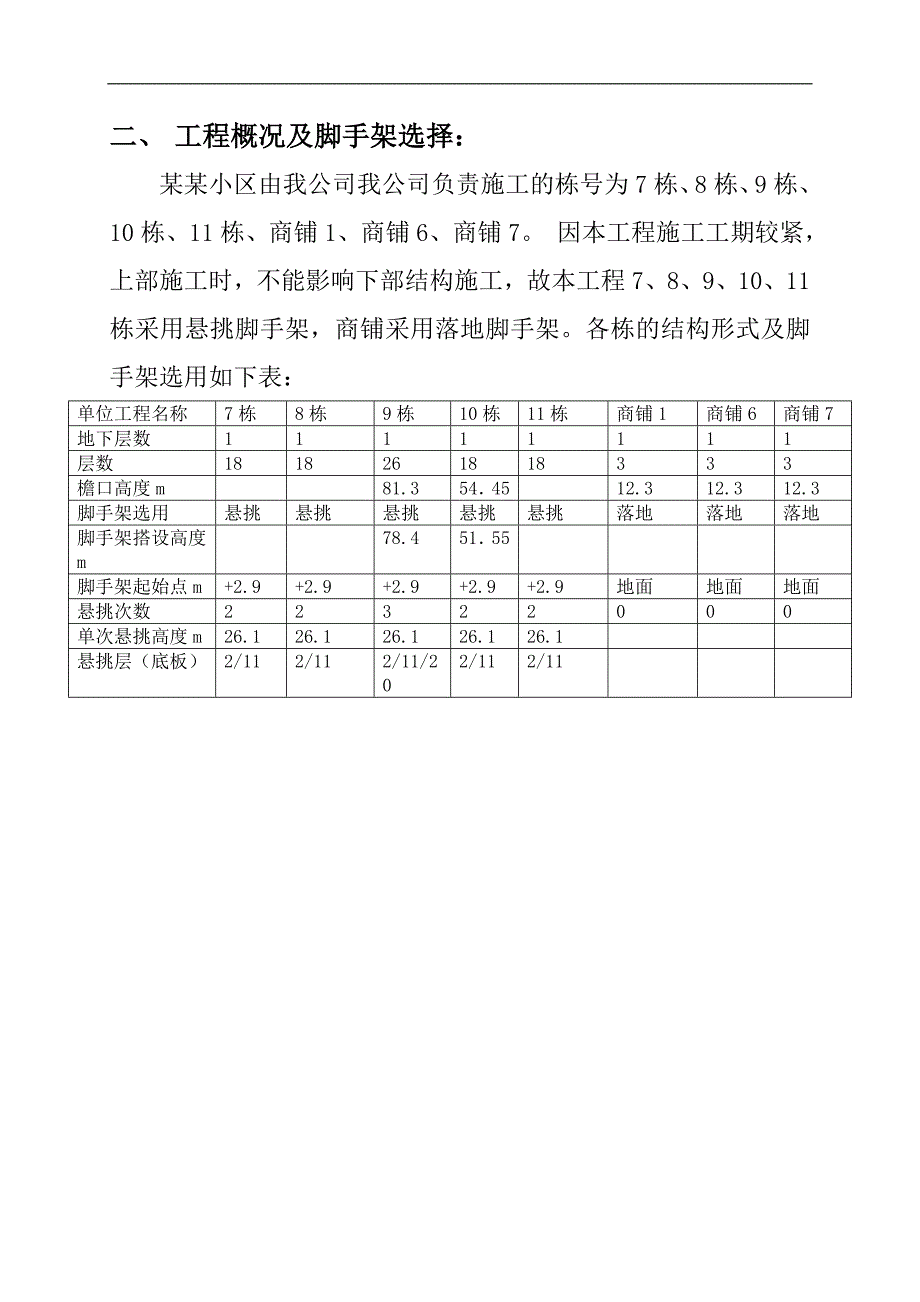

3、11栋采用悬挑脚手架,商铺采用落地脚手架。各栋的结构形式及脚手架选用如下表:单位工程名称7栋8栋9栋10栋11栋商铺1商铺6商铺7地下层数11111111层数1818261818333檐口高度m81.3544512.312.312.3脚手架选用悬挑悬挑悬挑悬挑悬挑落地落地落地脚手架搭设高度m78.45155脚手架起始点m+2.9+2.9+2.9+2.9+2.9地面地面地面悬挑次数22322000单次悬挑高度m26.126.126.126.126.1悬挑层(底板)2/112/112/11/202/112/11悬挑脚手架的构造及设置1. 本工程中7栋、8栋、10栋、11栋悬挑脚手架的悬挑梁按二次悬

4、挑设置,即从二层结构板开始设置悬挑梁,每9层(高26.1m)设置一次,共进行2次悬挑梁设置,将整个外脚手架分成二段。9栋从二层结构板开始设置悬挑,每9层(高26.1m)设置一次,每层悬挑梁负责承受26.1m外脚手架的荷载,同时在悬挑梁处和上5层脚手架位置设置钢丝绳进行卸荷,即每段脚手架均有2次钢丝绳进行卸荷,以减轻悬挑梁的压力,保证架体的稳定性,在第一层悬挑位置设置水平防护。2. 根据结构梁板的分析:无阳台部分:悬挑梁悬挑部分长度设置为1.5m,建筑物内锚固长度为悬挑产长度的1.25倍,有阳台部分,悬挑梁增加阳台宽度,锚筋采用20钢筋(计算详见后章:挑架计算书。)钢筋预埋时每个锚点采用两根直钢

5、筋,待安装钢梁时再将两根直钢筋弯成“U”压紧18号工字钢后焊牢,焊缝高度为6mm,即焊缝填平钢筋外表面,焊缝长度大于等于180mm。预埋钢筋时严格控制前后两锚点钢筋的位置要在一致,确保钢梁安装完后与建筑外边缘垂直,每个锚点钢筋间距比18号工字钢大50mm,不能过大或过小,以保证安装方便施工和压紧工字钢挑梁。钢筋预埋时必须满足钢筋锚固要求,即钢筋锚固长度大于等于500mm,同时若钢筋锚在板上时,锚筋必须埋在板底层钢筋下,同时在锚筋弯钩内增加一根14钢筋,钢筋伸入两边梁或墙内。钢丝绳卸荷的设置3. 在每9层悬挑梁脚手架的范围内,设置两道钢丝绳卸荷,即在悬挑梁处设置一道,在自悬挑梁以上5层位置处设置

6、一道。钢丝绳规格为637,直径为8.7mm,钢丝绳公称抗拉强度1550Mpa,钢丝绳安全系数设置为10。4. 选用双排、单立杆、全封闭、封圈型、扣件式钢管脚手架,按结构施工要求和荷载进行设计,结构施工结束后作为外墙装修用脚手架。每一段搭设高度为26.1m,立杆采用单立管。脚手架立杆纵距1500mm;立杆横距1050 mm;里排立杆距建筑物300 mm;步距(大横杆间距)1800mm,小横杆间距1500mm.连墙件采用2步3跨,竖向间距3.6米,水平间距4.50米。5. 施工均布荷载为2.0kN/m2,同时施工2层,脚手板共铺设4层。6. 卸荷钢丝绳采取2段卸荷,吊点卸荷水平距离3倍立杆间距。7

7、. 卸荷钢丝绳的换算系数为0.82,安全系数K=10.0,上吊点与下吊点距离3.0m,8. 悬挑梁悬挑部分长度设置为1.5m,建筑物内锚固长度为1.9m,悬挑水平钢梁采用钢丝绳与建筑物拉结, 最外面钢丝绳距离建筑物1.20m。9. 起步立杆长为6m和3m(将接头错开),以后均用6m杆;采用对接扣件连接立杆接头,两个相邻立杆接头不能设在同步内,同步内隔一根脚手杆的两个相隔接头在高度方向错开500mm;各接头中心距主节点500mm;立杆必须沿其轴线搭设到顶,且超过女儿墙高度1m,立杆的垂直偏差75mm。立杆的搭设应该符合下列规定:a、严禁将外径48与51的钢管混合使用;b、立杆接长除顶层顶步可采用

8、搭接外,其他各层各步接头必须采用对接扣件连接,搭接长度不应小于1M,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100。c、当搭至有连墙件的构造点时,在搭设完成该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件;d、立杆顶端宜高出女儿墙上皮1M 。10. 大横杆:大横杆长度为6m,布置在立杆内侧,与立杆交接处用直角扣件连接,不得遗漏;大横杆间连接采用对接扣件,接头与相邻立杆距离500mm;相邻大横杆的接头必须相互错开,不得出现在同一跨内;同一排大横杆水平偏差该片脚手架总长度1/250且50mm。纵向水平杆搭设应符合下列规定:a、大横杆宜设置在立杆内侧,其长度不宜小于3

9、跨;b、大横杆接长宜采用对接扣件,也可采用搭接。对接、搭接应符合下列规定:搭接长度不应小于1M,应等间距设置3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100MM;纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。C、在封闭型脚手架的同一步中,纵向水平杆应四周交圈,用直角扣件与内外角部立杆固定。11. 小横杆:采用1.5m长脚手管,贴近立杆布置,搭于大横杆上并用直角扣件扣紧,操作层根据脚手板搭设需要,在相邻立杆之间加设1根或2根小横杆;在任何情况下不得拆除作为基本构架结构杆件的小横杆。横向水平杆应符合下列规定:a、主接点必须设置一根横向水平杆,用直角扣件扣紧且严禁拆除。主接点

10、处两个直角扣件的中心距不应大于150MM;b、作业层上非主接点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;c、双排脚手架横向水平杆的靠墙一端至装饰面的距离不应大于100MM。d、小横杆连接时,小横杆与立杆交错连接,以提高外架的整体刚度。12. 剪刀撑:纵向剪刀撑沿架高、架宽连续设置(脚手架立面图);剪刀撑斜杆为单杆,与水平面夹角为60;斜杆接头采用搭接,搭接长度1m,用三个旋转扣件固定,端部扣件盖板边缘至杆端距离不小于100mm,同时相邻接头不得位于同一跨内;剪刀撑斜杆与立杆和大横杆交接处全部用旋转扣件扣紧。13. 特殊部位(施工电梯位置)处理 因施工电梯处

11、外架需断开,形成开口,施工时应对此处进行处理,处理方式为:在开口处搭设横向剪刀撑,同时每层楼层均设拉强杆。14. 操作层:本外架为装修用施工架,使用期间设两层操作层,脚手板采用对接平铺设置在小横杆上,长度大于 3m的板必须搭在3根小横杆上,对接处必须设双排小横杆,小横杆距脚手板端头200mm;操作面必须满铺脚手板,离墙面200mm,不得有空隙和探头板、飞跳板;脚手板用8#铅丝与小横杆(挡脚板为立杆)绑扎牢固,不得在人行走时有滑动。15. 安全网:立网满挂在外立杆和大横杆的内侧;外架起设的第二层楼面位置均设置一道大眼平网,以后每三层在外架内侧设置一道大眼平网;操作层下一步大横杆处必须兜设平网;平

12、网均须兜至墙面。三、 外架的验收与保养1、外架必须进行验收,验收方式采用分段验收,分段方式具体为:每栋每层锚固钢筋预埋验收一次,每栋每层钢梁安装验收一次,由于外架搭设与主体结构施工进度需一致,而本工程楼层层高均为3m。故本工程外架搭设时每栋每搭设6m高验收一次。合格后方可投入使用。检查的主要内容包括:(1)、脚手架的步高;(2)、立柱的纵横间距(纵距允许偏差50,横距允许偏差20),立柱的接头位置,立柱的垂直度(搭设过程中每6m,允许偏差20,总高度允许偏差100);(3)、横杆的标高、水平度(一根水平杆的两端水平标高允许偏差20,同跨内两根纵向水平杆水平标高允许偏差10),小横杆的交叉位置(

13、横向水平杆外伸长度允许偏差50mm);(4)、脚手板的固定,脚手板的搭接:采用对接时,悬挑长度小于150mm,总对接长度小于300mm,采用搭接时搭接长度应大于200mm,小横杆位于搭接长度范围的正中;(5)、安全栏杆的高度与道数;(6)、剪刀撑的位置、距离、角度和搭接(剪刀撑采用连续设置,剪刀撑斜杆与地面的夹角为450600,剪刀撑斜杆的搭接长度大于1000mm,且采用3个扣件);(7)、隔离设施;(8)、登高设施;(9)、扣件的紧固程度,(扣件螺栓拧紧扭力矩:4065N.m);(10)、连接件的位置数量和紧固程度;(11)、脚手架开口处、出入口处的加固;(12)、脚手架的防雷接地;(13)

14、、操作人员的上岗证等。2、检查方法:在脚手架分段搭设完后由操作班组进行自检,再经专职人员、搭设者、使用者共同检查验收,经验收合格后办妥脚手架验收手续。3、验收时要特别注意检查扣件的紧固程度,因为扣件式脚手架的承载力和稳定性基本上是由扣件的紧固来保证的,因此要十分重视扣件的紧固检查。4、脚手架搭设好后必须进行日常的保养和定期的全面检查和维修,并设专职的保养工负责日常检查、保养和定期的检查与整修。日常的检查和保养必须每日进行一次,定期的维护保养每月进行一次,在每次强风、雷雨过后都要认真检查整修后方可继续使用。5、脚手架保养得内容主要有:(1)、脚手架有无局部不均匀下沉,基础排水是否畅通,有无积水,

15、脚手架底部有无堆放杂物;(2)、及时清理外架上、兜网内的杂物和垃圾;(3)、检查脚手架的整体和局部的垂直偏差,特别要注意脚手架的转角处和断口处的垂直度,如发现垂直度有异常现象,应及时加固和消除隐患;(4)、扣件的涂油和紧固。检查扣件时先检查扣件的外观;(5)、检查脚手板是否有松动、悬挑,如发现问题应及时纠正;(6)、与建筑物连接的检查,检查连接件是否齐全和完好,有无松动和移动,如因装饰施工需要移动连接件时,应通知保养工,由保养工挪动,并按在邻近位置补足连接;(7)、要对外包安全网、外挑安全网、安全隔离设施、外侧挡板、栏杆、登高设施和防雷接地等安全设施进行检查,保证以上安全设施完整、牢固,能正常发挥安全作用,如有损坏者要

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
