某地下工程防水施工方案.doc

上传人:p** 文档编号:948574 上传时间:2024-05-15 格式:DOC 页数:13 大小:114KB
下载 相关 举报
某地下工程防水施工方案.doc_第1页
第1页 / 共13页
某地下工程防水施工方案.doc_第2页
第2页 / 共13页
某地下工程防水施工方案.doc_第3页
第3页 / 共13页
某地下工程防水施工方案.doc_第4页
第4页 / 共13页
某地下工程防水施工方案.doc_第5页
第5页 / 共13页
某地下工程防水施工方案.doc_第6页
第6页 / 共13页
某地下工程防水施工方案.doc_第7页
第7页 / 共13页
某地下工程防水施工方案.doc_第8页
第8页 / 共13页
某地下工程防水施工方案.doc_第9页
第9页 / 共13页
某地下工程防水施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某地下工程防水施工方案.doc》由会员分享,可在线阅读,更多相关《某地下工程防水施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

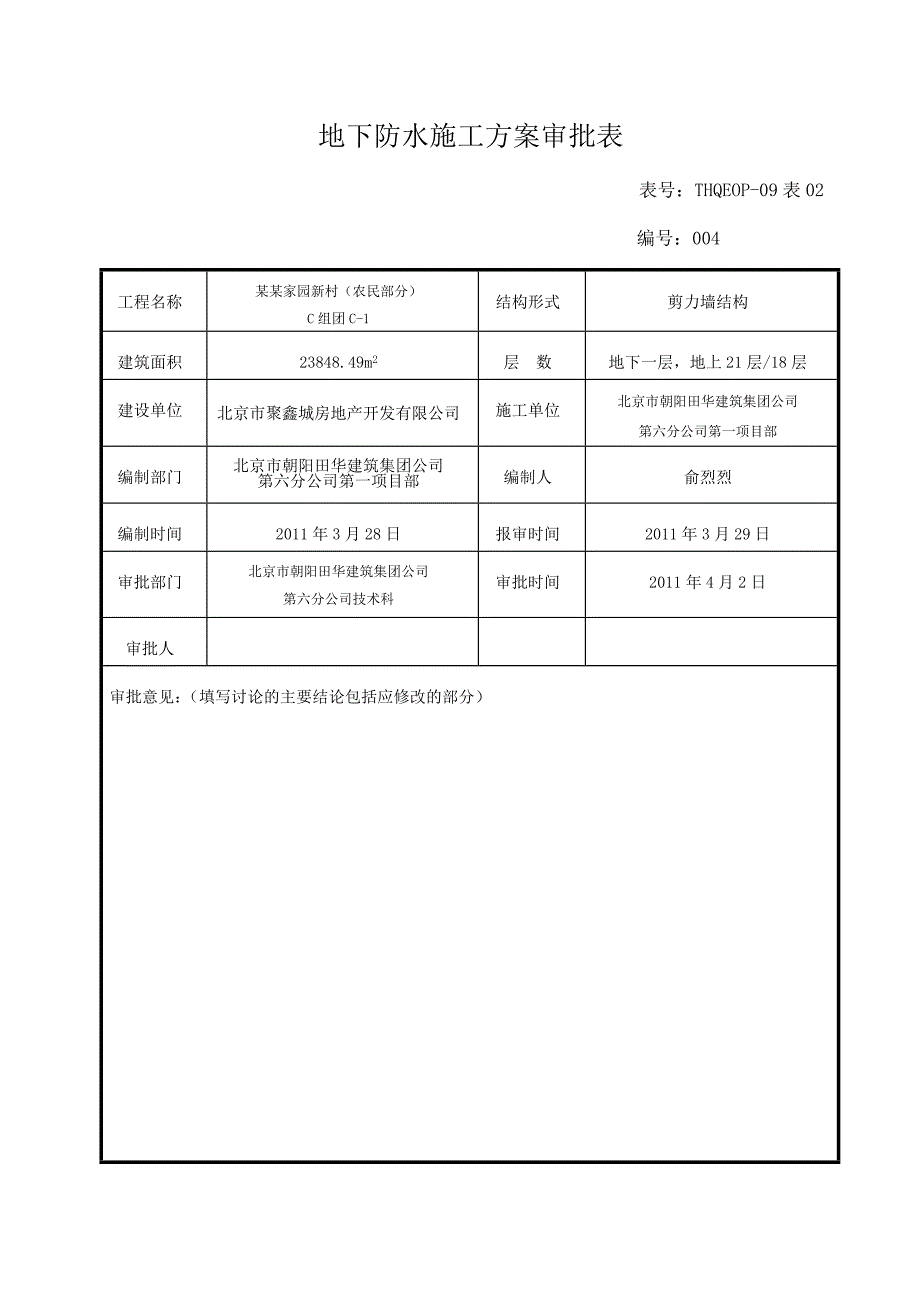

1、某某家园新村(农民房部分)C组团C-1地下防水施工方案 某某公司第一项目部目 录1编制依据42工程概况43施工部署44施工准备55施工方法66质量标准127.成品保护措施128环境、职业健康安全管理措施13地下防水施工方案审批表表号:THQEOP-09表02工程名称某某家园新村(农民部分)C组团C-1结构形式剪力墙结构建筑面积23848.49m2层 数地下一层,地上21层/18层建设单位北京市聚鑫城房地产开发有限公司施工单位北京市朝阳田华建筑集团公司第六分公司第一项目部编制部门北京市朝阳田华建筑集团公司 第六分公司第一项目部编制人俞烈烈编制时间2011年3月28日报审时间2011年3月29日审

2、批部门北京市朝阳田华建筑集团公司第六分公司技术科 审批时间2011年4月2日审批人审批意见:(填写讨论的主要结论包括应修改的部分) 编号:0041编制依据1.1姚家园新村G组团G-1施工图纸1.2地下防水工程质量验收规范(GB50208-2002)1.3建筑构造通用图集(88J6-1)1.4建筑安装分项工程施工工艺规程(DBJ/T01-26-2003)1.5地下工程防水技术规范(GB50108-2008)1.6北京市建设工程安全生产管理标准化手册,京建发2010433号2工程概况本工程地下室防水为级防水,采用防水混凝土自防水(抗渗标号P6)加柔性卷材(SBS+两层改性沥青防水卷材),底板范围内

3、,防水卷材与防水保护层之间干铺低档防水卷材一层(隔离层)。肥槽回填800宽,2:8灰土,地下室底板平面面积约1200,地下室底板标高-4.600米,立面面积约为2000,地下室底板、外墙及局部顶板均采用外包防水卷材。3施工部署3.1 施工进度:地下室底板防水工程安排在3天完成,底板平面施工到保护墙等同高度,底板平面墙体随土建砼墙体进度进行。3.2 劳动组织:防水队需配备30名工人,管理人员2名,投入施工,随着现场工作面随时增减人员确保工程进度。3.3工序安装:本工程采用外防水外贴法施工,应先铺贴平面,后铺贴立面、平立面交接应交叉搭接,立面铺贴完毕后甩出的卷材应及时砌砖保护防水层铺贴不得在雨天、

4、大风天施工。4施工准备4.1施工前准备:基础砼垫层表面及导墙找平层应压平抹光、表面坚实平整、含水率9%(检查方法:剪1m1m的防水卷材覆盖在基层表面,经过6小时后掀开卷材观察,卷材上没有潮气及水珠即可进行防水卷材施工)以保护卷材与基底粘贴牢固。4.2机具准备:应具备喷灯、刮板、滚刷、钢尺、剪刀等工具。4.3施工现场准备4.3.1地下防水层施工,地下水位必须降至防水层底50cm以下标高,才能保证防水施工。4.3.2铺贴防水层的基层表面应将尘土、杂物等清扫干净,表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂、起砂、脱皮等缺陷。4.3.3基层表面应保持干燥并要平整、牢固、阴阳角处应做成园弧

5、状。4.3.4防水层所用的卷材、基层处理剂、均属易燃品应单独存放远离火源,并应有足够的消防器材,防止发生意外。4.3.5防水施工必须由有相应资质的专业队伍施工,防水施工人员应有资格证书。防水工程施工前,应将以上资质及证书报监理部门审核合格后方可施工。4.3.6材料准备4.3.6.1 SBS防水卷材:应有质量认证,出厂合格证及试验报告,经过复试合格后方可使用,防水卷材选用聚酯毡胎体卷材,防水卷材的主要物理性能应符合下表要求:项 目性能聚酯毡胎体卷材拉抻性能拉力(N/50mm)800(纵横向)最大拉力时延伸率(%)40(纵横向)低温柔度()-153mm厚,r=15mm;4mm厚,r=25mm;3s

6、,弯180,无裂纹不透水性压力0.3Mpa,保持时间30min,不透水防水卷材现场抽样复试应按下表:(底板防水不足499卷按3卷)序号材料名称现场抽样数量外观质量检验物理性能检验1高聚物改性沥青防水卷材大于1000卷抽5卷,每5001000卷抽4卷,100499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验。在外观质量检验合格的卷材,任取一卷作物理性能检验断裂、皱折、孔洞、剥离、边缘不整齐,胎体露白、未浸透,撒布材料粒度、颜色,每卷卷材的接头拉力,最大拉力时延伸率,低温柔度,不透水性 4.3.6.2基层处理剂(冷底子油):具有质量证明及合格证。5施工方法5.1工艺流程:基层表面清理

7、涂刷基层处理剂 铺贴附加卷材及特殊部位的处理方法 铺贴大面积卷材 收头处理 自检 验收5.2操作工艺5.2.1施工方法:高聚物SBS改性沥青防水卷材铺贴在地下室底板垫层上宜采用热熔空铺法施工,混凝土外墙应采用热熔满贴法施工。5.2.2基础层表面清理:涂刷冷底子油前先将基层尘土、杂物清扫干净,并保持清洁,基层表面平整、光滑、无孔洞、裂缝、转角处做成园弧状。5.2.3涂刷基层处理剂:在清扫干净的基层表面上涂刷基层处理剂(冷底子油),冷底子油要搅拌均匀,涂刷薄厚均匀一致、小面积或阴阳角等细小部位,不易滚刷的部位要用毛刷进行涂刷,冷底子油滚刷完毕后不得有透底、漏刷等缺陷。底板范围内,防水卷材与防水保护

8、层之间干铺低档防水卷材一层(隔离层)。5.2.4铺贴附加层及特殊部位的处理方法:地下室底电梯井、导墙的转角处、管子根、后浇带等薄弱部位要铺贴与卷材相同的附加层,宽度不小于500mm。做法如图:阴、阳角附加层示意图底板后浇带作法示意图外墙后浇带作法墙体后浇带作法示意图穿墙管应采用套管式防水法,套管外应加焊止水环,套管出外墙皮150mm5.2.5从底面折向立面的卷材与永久性保护墙的接角出部位,应采用空铺法,附加层也应采用空铺,永久性墙体砌筑高于筏板+300mm;防水做完后立即砌二皮砖进行保护。(如图所示)注:防水卷材甩槎 300mm电梯基坑处保护墙加深1.5米,局部砌360mm厚保护墙(如图所示)

9、注:防水卷材甩槎长度300mm 5.2.6大面积铺贴卷材:在已晾干的基层处理剂的基面上,附加层做完并经验收合格后,弹好基准线,以热熔法粘结,大面积铺帖卷材,注意喷灯与卷材基层之间的间距,其烘烤的温度和时间,以卷材沥青层融熔状态为宜,不得过分加热以免烧伤卷材。5.2.7卷材的搭接5.2.7.1防水卷材的短边和长边搭接宽度不应小于10cm,双层铺帖卷材,上、下两层和相邻两幅卷材的接缝应错开1/31/2幅宽,且两层卷材不得相互垂直铺贴。5.2.7.2同一层相邻的两幅卷材的横向接缝应彼此错开1500mm以上,避免接缝部位集中。5.2.7.3地下室的立面与平面的转角处卷材的接缝应留在底板的平面上,距离立

10、面应不小于600mm。5.2.7.4混凝土外墙板浇筑完毕后,拆除临时保护墙,将贴在临时保护墙上的接茬部位的卷材表面清理干净,若防水卷材有局部破损应及时进行修补。卷材甩槎的搭接长度为:第一层150mm,第二层300mm,两层卷材应交错搭接,上层卷材应盖过下层卷材,卷材接缝处附加120mm宽盖条增强。5.2.8防水卷材收头处理:外墙防水高度做到散水以下,防水卷材收头用密封材料封严。做法见下图: 注:根据新的施工规定,防水收头应做至室外地坪以上50cm处,需与设计单位签字变更手续。 防水层构造及收头处理示意图5.2.9 防水卷材施工完毕后要进行自检后方可报监理及相关单位进行验收。5.2.10浇筑外墙

11、体时水平施工缝加止水钢板(止水钢板厚3mm,宽度300mm),水平施工缝留置在高出筏板300mm位置,竖向施工缝以墙体后浇带划分施工段。5.2.11地下室外墙支模必须采用止水螺栓。6质量标准6.1高聚物改性沥青防水卷材必须符合国家规定和设计要求,并具有出厂合格证、试验报告以及现场抽样检测合格报告。6.2做完的卷材防水层及薄弱部位附加层符合施工规范要求。6.3卷材防水层的基层应牢固、平整、阴阳角抹成园弧状。6.4卷材防水层的铺帖方法、搭接尺寸、粘接牢固、密封严密、表面平整、接缝横平竖直,不得有皱折、翘边和空鼓等缺陷。6.5高聚物改性沥青防水卷材横竖缝的搭接宽度允许偏差为-10mm。7.成品保护措

12、施7.1已做完的卷材防水层(平面)应及时浇筑C20细石砼,厚度50mm厚,底板范围内,防水卷材与防水保护层之间干铺低档防水卷材一层(隔离层)。墙体防水层做完后用50mm厚聚苯板保护,靠近防水层的肥槽800mm范围内用2:8灰土回填分层夯实,回填土时严禁碰撞防水层(可采用竹胶板遮挡,随填土进度分布取出)。7.2底板防水层做完后,严禁穿高跟鞋行走和用硬物破坏防水层。7.3立墙防水卷材甩槎部分一定要保护好,防止碰坏和损伤,砌筑保护墙时随砌、随用砂浆填充保护墙与防水层之间的缝隙。7.4底板浇筑细石砼保护层时,不得将灰直接倒在防水层上,应先卸在薄钢板上再散开浇筑。8环境、职业健康安全管理措施8.1环境管理措施8.1.1所进场的防水材料要在指定地点进行存放。8.1.2工人所使用的桶、废旧滚刷以及防水卷材的废料要回收到指定垃圾池内。8.1.3施工现场要保持整洁。8.2职业健康安全管理措施8.2.1所有施工人员进入现场,必须戴好安全帽。8.2.2施工人员不得洒后作业,施工现场严禁吸烟。8.2.3防水施工时周边要有足够的灭火器材,防止发生意外。8.2.4向喷灯内藻油时要避免溢出流在防水层表面上,以防点火引起火灾。8.2.5进场工人必须经过安全培训,考试合格后方能施工。8.2.6防水施工时要开动火证,并有专人看火。8.2.7雨天、大风天停止防水作业。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
