某填充墙砌体施工方案.doc

上传人:p** 文档编号:948638 上传时间:2024-05-15 格式:DOC 页数:10 大小:83.83KB
下载 相关 举报
某填充墙砌体施工方案.doc_第1页
第1页 / 共10页
某填充墙砌体施工方案.doc_第2页
第2页 / 共10页
某填充墙砌体施工方案.doc_第3页
第3页 / 共10页
某填充墙砌体施工方案.doc_第4页
第4页 / 共10页
某填充墙砌体施工方案.doc_第5页
第5页 / 共10页
某填充墙砌体施工方案.doc_第6页
第6页 / 共10页
某填充墙砌体施工方案.doc_第7页
第7页 / 共10页
某填充墙砌体施工方案.doc_第8页
第8页 / 共10页
某填充墙砌体施工方案.doc_第9页
第9页 / 共10页
某填充墙砌体施工方案.doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《某填充墙砌体施工方案.doc》由会员分享,可在线阅读,更多相关《某填充墙砌体施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

1、某某车发动机技术有限公司生活服务中心 填充墙砌体施工方案目 录一、工程概况.3二、施工准备.3三、操作工艺.4四、施工注意事项及保证措施.7五、成品保护措施.7六、安全注意事项.8一、工程概况 某某车发动机技术有限公司企业员工之家,本工程位于焦作新区世纪路与中原路交汇处东南角,建筑面积2095.37M2,建筑高度为13.35米,地上三层,一层为陈列厅,二层为阅览室,三层为活动室。东西宽18.6米,南北长50.9米,一层,二层层高4.5米,三层层高3.9米。钢筋混凝土框架结构。抗震设防裂度为七度,合理使用50年,结构安全等级二级,耐火等级为二级,室内0.00标高相对绝对标高为91.30。二、施工

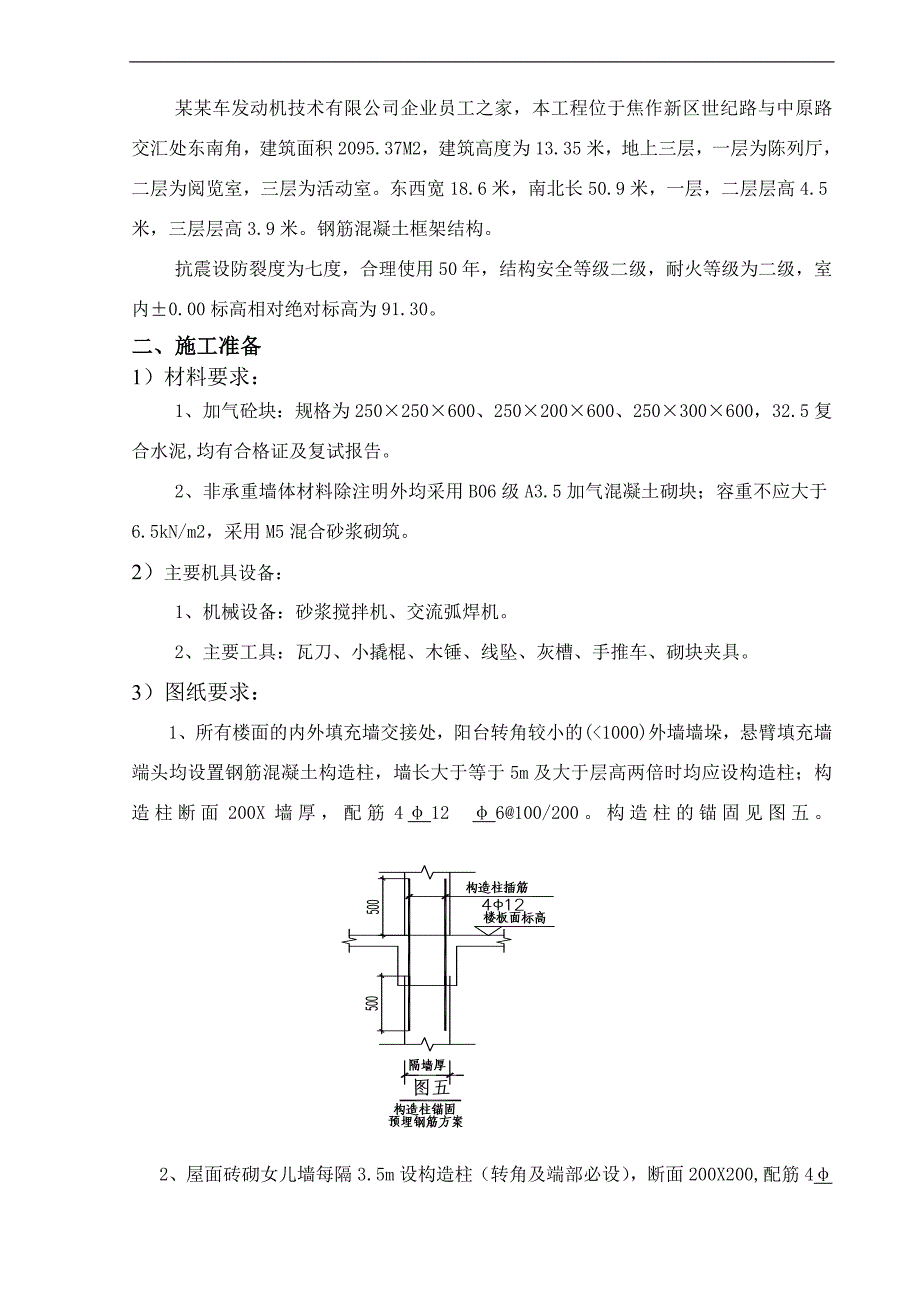

2、准备1)材料要求:1、加气砼块:规格为250250600、250200600、250300600, 32.5复合水泥,均有合格证及复试报告。2、非承重墙体材料除注明外均采用B06级A3.5加气混凝土砌块;容重不应大于6.5kN/m2,采用M5混合砂浆砌筑。2)主要机具设备:1、机械设备:砂浆搅拌机、交流弧焊机。2、主要工具:瓦刀、小撬棍、木锤、线坠、灰槽、手推车、砌块夹具。3)图纸要求:1、所有楼面的内外填充墙交接处,阳台转角较小的(1000)外墙墙垛,悬臂填充墙端头均设置钢筋混凝土构造柱,墙长大于等于5m及大于层高两倍时均应设构造柱;构造柱断面200X墙厚,配筋4126100/200。构造柱

3、的锚固见图五。2、屋面砖砌女儿墙每隔3.5m设构造柱(转角及端部必设),断面200X200,配筋412; 6100/200.钢筋下端锚入边梁内,上端锚入女儿墙压顶内。压顶断面200X120,配筋410; 6200。3、所有填充墙与混凝土抗震墙和柱、构造柱之间都必须采取以下拉结措施:沿填充墙高每隔500mm(砖墙)或二皮砌块。在墙宽范围留出26拉结钢筋,锚入抗震墙或柱、构造柱内30d,拉结钢筋沿墙体全长贯通。4、楼梯间和人流通道的填充墙,采用4150点焊,钢丝网M10的水泥砂浆面层25厚加强。三、操作工艺1、构造柱、墙拉筋的接长与处理。1)对于施工框架时已预埋的构造柱筋甩出搭接长度够49d时,均

4、采用搭接连接,要求搭接长度为49d。2)对于施工框架时已预埋的构造柱钢筋甩出搭接长度不够49d时,均采用焊接接长,要求焊接长度12d(单面焊)。3)对于施工框架时漏预埋的构造柱主筋、墙拉筋,均采用SHZ注射式植筋胶泥接长。植筋参数值钢筋直径(d)mm钻孔直径D(mm)植筋深度L(mm)610908121201216180植筋注意事项:(1)根据建筑50线结合砖墙及加气砼砌块模板,量出植筋位置。(2)根据植筋直径采用相应的钻头直径打孔。(3)采用毛刷与气筒清孔。(4)向孔内注胶。(5)注浆后立即插入钢筋。(6)插入后不准碰动已植入的钢筋,达到固化时间后,即可使用。植筋固化时间表(7)根据植筋批量

5、,按规范要求,进行拉拔试验,达到设计要求后方可使用。环境温度-50520安装时间25分钟20分钟15分钟6分钟凝胶时间60分钟50分钟20分钟10分钟固化时间6小时3小时2小时50分钟2、加气块墙体砌筑1)砌块砌筑时,向砌筑面适量浇水。2)根据楼板面至框梁底的尺寸,作皮数杆,并进行墙体放线。3)砌筑前,先根据砌块的尺寸与框柱间的净尺寸、门窗洞口进行排砖。4)砌砖时,砌块排列要上下皮错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块长度的1/3,也不应小于150mm.遇到小于150mm的情况,要在接缝处设500mm长26钢筋网片。5)砌筑时,垂直灰缝为20mm,水平灰缝为15mm.对于局部垂直缝

6、宽大于30mm的用C20细石砼灌实。6)制配的砂浆均采用UNW-250型搅拌机拌制,搅拌时间保证在2分钟以上。7)每砌筑一层后,要吊砌一皮,校正一皮,皮皮拉线控制砌体标高和墙面平整度。8)对于墙的底部要砌筑250mm高的砖砌体,对于墙体顶部及洞口局部用粘土砖补砌。9)待填充墙砌至顶部时,应留置一层砌块的空隙,待间隔七天后,再补砌。用木楔挤紧,填砌砂浆密实饱满.对于墙长大于5m的墙体.采取下图进行拉结处理。 3、构造柱框架填充墙构造柱采取墙体砌筑后现浇。1、墙体砌筑前,先将构造柱位置梁底部砼表面凿后,再进行构造柱钢筋绑扎;将构造柱钢筋绑扎完毕后,再进行墙体砌筑。2、墙体砌筑后,要及时将构造柱马牙

7、槎内残余的砂浆清理彻底,将下部用压力水冲刷干净。3、对于构造柱模板与砌体接触面,要钉设海绵胶条。砼浇筑口要高出梁底部10cm左右。4、构造柱模板支设如下:四、施工注意事项及保证措施1、施工注意事项1)作好基层的清理,将施工主体框架所残余的落地灰清理彻底。砌筑前,要将基层洒水湿润。2)在进行墙拉筋植筋时,要根据砖及砌块模数、分划的皮数杆确定墙拉筋的位置,防止与灰缝错位。3)在拌制砂浆时要控制好砂浆的搅拌时间,保证搅拌均匀。4)在砌筑至梁底时,要作好墙顶与梁底的连接工作。5)墙体砌筑完毕,构造柱马牙槎及其底部要彻底清理干净。6)构造柱及圈梁钢筋的接长要保证搭接长度及焊接长度。7) 每一检验批且不超

8、过250m3砌体的各种类型及强度等级的砂浆,每台搅拌机至少抽检一次。2、质量措施1)严把材料进场关,并作好各种材料的复试工作。2)实行道道程序报验及验收制。3)作好技术交底工作,保证落实到操作工人。五、成品保护措施1、砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。2、砌体墙上不得放脚手架排木,防止发生事故。3、支完模板后,保持模内清洁,防止掉人砖头、石子、木屑等杂物。4、墙体的拉结钢筋、框架结构柱预留锚固筋及各种预埋件、各种预埋管线等,均要注重保护,严禁任意拆改或损坏。5、砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱砼时要防止砂浆流淌

9、污染墙面。6、在吊放操作平台脚手架或安装模扳、搬运材料时,防止碰撞已砌筑完成的墙体。9、预留有孔洞的墙面,要用与原墙相同规格和色泽的砖嵌砌严密,不留痕迹。六、安全注意事项1、墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好安全带,安全带挂靠地点牢固。2、吊运时不得超荷,使用过程中要经常检查,若发现不符合规定者,要及时修理或更换。3、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。4、进入施工现场,要正确穿戴安全防护用品。5、施工现场严禁吸烟,不得酒后作业。6、从砖垛上取砖时,先取高处后取低处,防止垛倒砸人。3、墙高

10、大于4m时,在门洞顶标高处(或没开洞墙高的一半处)设通长圈梁一道,断面为墙厚200,主筋为410,箍筋为8200。4、砌体内的门窗均设砼过梁,过梁遇砼构件时改为现浇。5、洞口宽度900mm时,过梁断面为墙厚200100,配筋为下部筋26,分布筋f6100。6、洞口宽度1200mm时,过梁断面为墙厚200100,配筋为下部筋210,分布筋f6100。7、洞口宽度2000mm时,过梁断面为墙厚200150, 配筋为上部筋2f6,下部筋212,箍筋f6100。8、填充墙沿框架柱每隔500设2f8拉筋,沿墙通长设置。9、填充墙的长度大于5m时,在沿墙长每5m(或该填充墙的中间)加设墙厚180构造柱一个,主筋为4f12,箍筋为f6200。10、圈梁与构造柱中主筋的搭接长度均为49d。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
