《某客专项目部冬季施工方案.doc》由会员分享,可在线阅读,更多相关《某客专项目部冬季施工方案.doc(53页珍藏版)》请在第壹文秘上搜索。

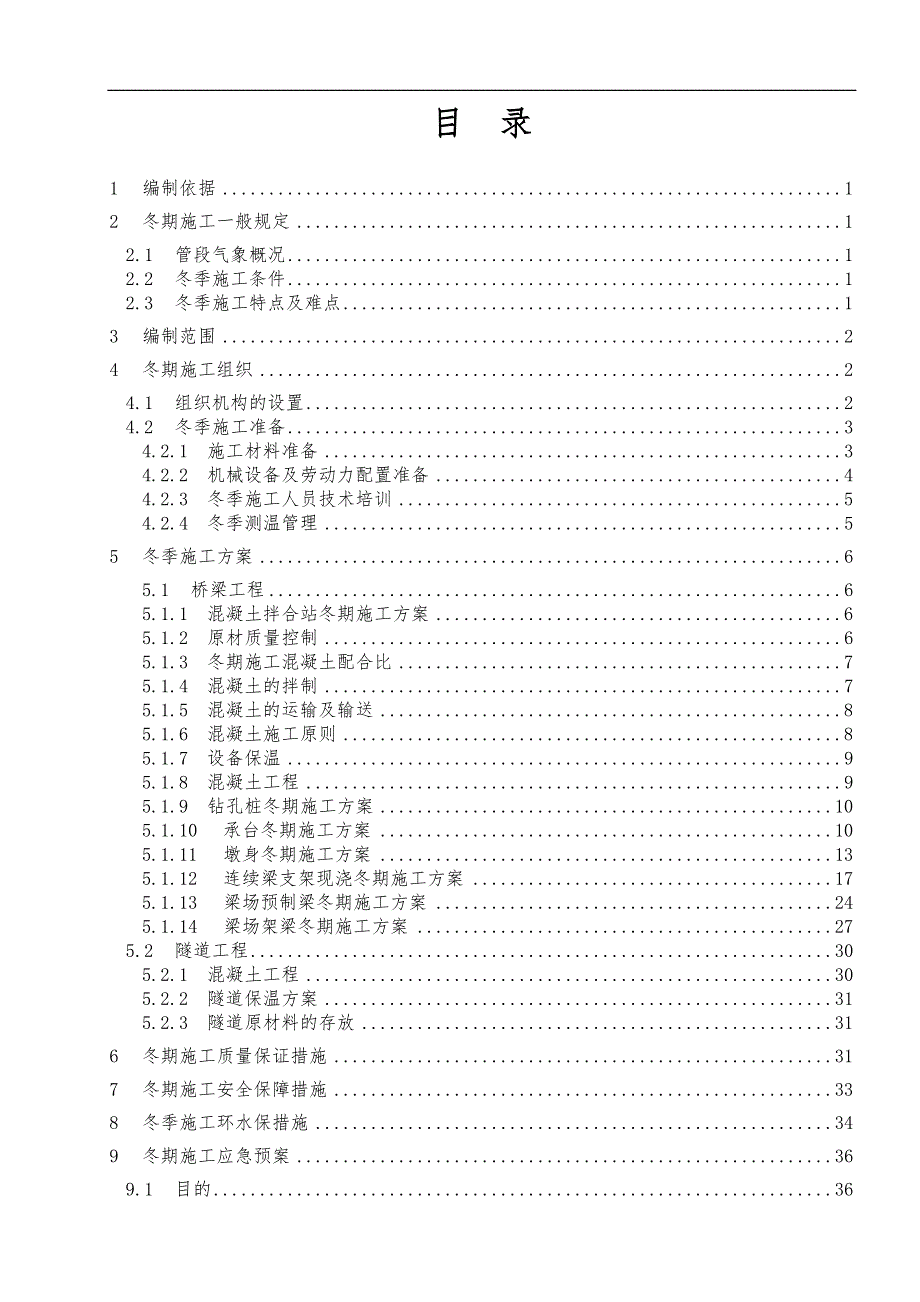

1、新建铁路西成客运专线某某至某某段(某某境内)X标段标段工程冬期施工方案编制: 审核: 审批: 批准: 中铁Y局西成客专项目部目 录1编制依据12冬期施工一般规定12.1管段气象概况12.2冬季施工条件12.3冬季施工特点及难点13编制范围24冬期施工组织24.1组织机构的设置24.2冬季施工准备34.2.1施工材料准备34.2.2机械设备及劳动力配置准备44.2.3冬季施工人员技术培训54.2.4冬季测温管理55冬季施工方案65.1桥梁工程65.1.1混凝土拌合站冬期施工方案65.1.2原材质量控制65.1.3冬期施工混凝土配合比75.1.4混凝土的拌制75.1.5混凝土的运输及输送85.1.

2、6混凝土施工原则85.1.7设备保温95.1.8混凝土工程95.1.9钻孔桩冬期施工方案105.1.10承台冬期施工方案105.1.11墩身冬期施工方案135.1.12连续梁支架现浇冬期施工方案175.1.13梁场预制梁冬期施工方案245.1.14梁场架梁冬期施工方案275.2隧道工程305.2.1混凝土工程305.2.2隧道保温方案315.2.3隧道原材料的存放316冬期施工质量保证措施317冬期施工安全保障措施338冬季施工环水保措施349冬期施工应急预案369.1目的369.2危险源分部情况及辨识369.3应急救援组织预案的使用范围379.4应急策划389.5应备有的人员、重大应急设备和

3、物资389.6应急救援组织结构及其职责419.7信息报告和现场保护459.8应急处理措施459.9冬季施工突发事故预防及抢救:46附:混凝土热工计算49桥梁、隧道工程冬期施工方案1 编制依据1.1 铁路混凝土工程施工技术指南(铁建设【2010】241号)1.2 铁路混凝土工程施工质量验收标准(TB 10424-2010)1.3 西成客专X标段桥梁、隧道施工设计图纸1.4 当地气象资料 1.5 其他有关技术资料1.6 西成、宝兰铁路客运专线冬期施工管理细则2 冬期施工一般规定2.1 管段气象概况本标段位于汉中盆地,为凉亚热带亚湿润季风气候,特点是温暖湿润,四季分明,降水量多集中在夏秋季节,常有暴

4、雨灾害。年平均气温15.2,极端最高气温38.4,极端最低气温-5.9,年平均降水量785.5mm,年平均蒸发量1160.5mm,最大风速19.6m/s,风向E,最大积雪厚度4cm。2.2 冬季施工条件按照铁路混凝土工程施工技术指南规定,当工地昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3天低于5或最低气温低于-3时,混凝土与砌体施工按照冬期施工办理。2.3 冬季施工特点及难点2.3.1 冬季混凝土特点: 04时,凝结时间比15延长3倍,温度降到0.30.5时,混凝土开始冻结后,反应停止,-10时,水化反应完全停止,混凝土强度不再增长。在负温条件下混

5、凝土中的游离水结冰,体积增加9%,硬化的砼结构遭到冻胀破坏。2.3.2 冬季施工安全、质量风险大。天气寒冷、场地结冰、升温取暖等方面易引发安全事故。防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题。路基填筑控制稍有不慎,会形成压实度不足或软弱夹层等病害。2.3.3 冬季施工成本投入高。冬季施工需要从混凝土原材料开始至预应力张拉完成的全过程实施防寒保温,需要对已施工的段落全部实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源。2.3.4 施工生产效率低下。寒冷气候条件下劳动产生率大幅下降,防寒保温消耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造

6、成生产效率低下。2.3.5 冬季施工由于气温较低,要降低到-5以下,则常温一套施工方法就不适应了,无论在材料、设备选择、施工方法确定等方面都需要一些特殊的措施。3 编制范围西成客专X标段管段内的桥梁、隧道工程。主要有钻孔桩、承台、墩柱、预制梁、现浇梁,隧道洞内开挖、支护、仰拱施工、二衬施工、钢筋加工厂和钢构厂及拌合站。 4 冬期施工组织4.1 组织机构的设置项目经理部成立相应的冬期施工领导小组,小组成员如下:组长:雷卫东副组长:陈远文 刘文军 张晓利 张静敏 姜全新组员:原忠良 魏军 李广利 宋荣华 陈宜林 王东亮 姜斌 曹景张成国 雷世斌 孙宝军 代勇 丁继刚 曹运祥 宋凤报4.1.1 领导

7、小组职责4.1.1.1 认证贯彻有关冬期施工的各项法律法规及规章制度和标准。4.1.1.2 负责组织制定、审查冬期施工方案和各项施工技术、安全质量保证措施;并督促下属工区或各自工区内的施工作业现场严格按照冬期施工方案和要求组织施工。4.1.1.3 对冬期施工过程进行监督检查,并对其进行指导。4.1.1.4 针对冬季施工的分部、分项工程有关人员进行施工技术、安全质量培训教育,并对其进行施工技术、安全质量交底。4.1.1.5 负责对冬期施工过程中出现的施工技术、安全质量等事故进行调查、分析和处理以及上报监理和业主。4.1.1.6 负责落实有关冬期施工的工程材料、防寒物资、能源和机具设备。4.1.1

8、.7 各工区按其各自的施工工程特点成立冬期施工领导小组。4.1.2 责任划分4.1.2.1 组长、副组长负责全标段的冬期施工全面工作。4.1.2.2 工程部和试验室负责冬期施工施工方案、施工技术的制定以及现场施工技术指导、落实和检查。4.1.2.3 物资设备部负责施工现场各种机械设备的安全管理以及工程材料、防寒物资、能源和机具等物资保障。4.1.2.4 安质部负责施工现场的安全、质量技术指导、落实和检查。4.1.2.5 各工区经理负责本工区冬期施工的督促和落实。4.1.2.6 冬期施工期间,安质部与汉中市气象台站取得联系,及时接收天气预报,防止寒流袭击。4.2 冬季施工准备4.2.1 施工材料

9、准备各工区工程部根据施工生产任务,及时向项目部物设部提出所需材料计划,并由工区材料员督促施工所需的保温、取暖等材料(物资)进场,做好物资准备工作。所用的保温材料要求其保温性能好、价格便宜、就地取材。必须要求具有良好的防火性能及满足环保要求。常用保温材料,根据其使用部位大致分为:4.2.1.1 混凝土表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的环保型岩棉被、草帘被等。4.2.1.2 管道保温:选用保温瓦、草绳等。4.2.1.3 小车、灰浆桶机具保温:选用棉布对外层进行包裹。4.2.1.4 风档、暖棚保温:一般选用厚帆布蓬或夹心彩钢板。4.2.1.5 门窗洞口封闭保温:选用塑料布、棉帘子等

10、。4.2.2 机械设备及劳动力配置准备4.2.2.1 进入冬期施工前,每个拌合站安装一台2t的热水锅炉,梁场拌合站安装一台4t蒸汽锅炉。各工区拌合站必须完成锅炉房的搭设,及埋设管道。埋入地下的管道其埋深为30cm,架空管道使用保温材料做好保温。4.2.2.2 检查拌合站封闭料仓,如发现有破损的地方或没有封闭完全的地方重新修补、缝补。封闭料仓仓门挂绵帘子。4.2.2.3 完成电热器等加热设备的安装。4.2.2.4 排除现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水及防滑措施,消除施工现场用水造成的场地结冰现象。4.2.2.5 施工现场临时用水管埋入地下30cm深以下,外露管线用

11、草帘包裹做好保温,防止供水管路冻结及管道冻裂。4.2.2.6 在进入冬期施工前,物设部要对所使用的机械设备,特别是大型机械设备和机具以及各种防护用的设施,进行一次检查、维修和保养,如有缺陷,及时维修、调整。车辆设备更换防冻液,低温用油,在冰雪天安装防滑链等措施。确保在冬施期间大型机械运转正常,严防各种机具、设施和机械设备事故的发生。4.2.2.7 冬期施工用电取暖注意将电气线路与照明线路分开,单位电源,取暖设备必须符合国家安全标准,检查变压器功率是否够用及用电线路状况。4.2.2.8 根据冬季施工任务,各工区分别组织安排,需要配备足够的测温人员、试验人员、消防人员、安全人员以及司炉人员,测温具

12、体由实验室负责。4.2.2.9 每个锅炉房配置司炉工两名。4.2.2.10 每个拌合站配备测温人员两名(可由试验或技术人员兼任),机械维修工两名。4.2.2.11 每个作业队需要专门配置冬季施工养护人员不少于4人。并且同时配置专业电工最少1人。4.2.3 冬季施工人员技术培训4.2.3.1 施工人员培训各工区自行组织施工人员学习本方案,并组织学习铁路混凝土工程施工技术指南及各工区编制的冬期施工方案等相关规范、标准、措施。4.2.3.2 专业人员培训计划4.2.3.2.1 测温、外加剂使用人员、现场试验员的培训工作由项目部中心试验室统一组织,并在2013年12月10日前完成。安全消防质检及其他技

13、术人员的培训工作由项目部安质部负责组织落实。特殊工种(包括:电气、架子、起重、锅炉、焊接、爆破、机械、车辆等工种)须经有关部门专业培训,考核发证后方可操作。并按国家(或地方)规定进行复审。4.2.3.2.2 对冬期施工的专业技术培训和施工技术交底。各工区要组织施工技术人员学习贯彻有关冬期施工的国家规范、规程、标准和有关技术文件,对冬期施工专业人员(包括技术人员、测温、试验、质检、安全、消防、司炉、外加剂使用人员等)进行专业知识及管理文件培训,尤其要重视对操作人员的培训。4.2.4 冬季测温管理冬期施工期间气温、原材料和混凝土温度的测量工作由试验室负责,按如下规定执行:4.2.4.1 安排专人对

14、结构物进行温度测量,并购置专用测温仪器,梁场一般用无线测温或有线测温方法。其它工区均需配置足够的金属长棒式测温仪(每个搅拌站、工区至少2台)。4.2.4.2 气温的测量,每昼夜8、12、14、20点共测4次。4.2.4.3 梁体的测温,静停、恒温阶段每1小时测温一次,升温和降温阶段每0.5小时测一次。4.2.4.4 对拌合用原材料温度的测量,使用红外线测温仪测定,每工作班不少于3次。4.2.4.5 对出搅拌机时的混凝土拌和物的温度,使用红外线测温仪测定,至少每2h测量一次。4.2.4.6 对灌筑前和振捣完毕的砼温度,使用红外线测温仪测定,至少每2h测量一次。4.2.4.7 从浇灌完毕起的12h内每隔2h测一次,12h后每隔4h测一次。4.2.4.8 在超过养护期后,混凝土温度可以在气温发生较大变化时抽测。4.2.4.9 每次测温后将数据及时填写,并由试验室负责归档管理。当养生过程中出现温度过低或砼受冻时,试验室必须及时通知工区总工,及时采取措施保证养生温度达到要求。5 冬季施工方案5.1 桥梁工程5.1.1 混凝土拌合站冬期施工方案5.1.2 原材质量控制5.1.2.1 水泥5.1.2.1.1 选用水化热较大的,水泥强度等级42.5及以上的普通硅酸盐水泥,其技术质量符合国家现行规范的有关规定。5.1.2.1.2 对于袋装水泥,进场后保存于封闭的水泥库内,施工时

展开阅读全文
