某山庄边坡(支护)施工方案.doc
《某山庄边坡(支护)施工方案.doc》由会员分享,可在线阅读,更多相关《某山庄边坡(支护)施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

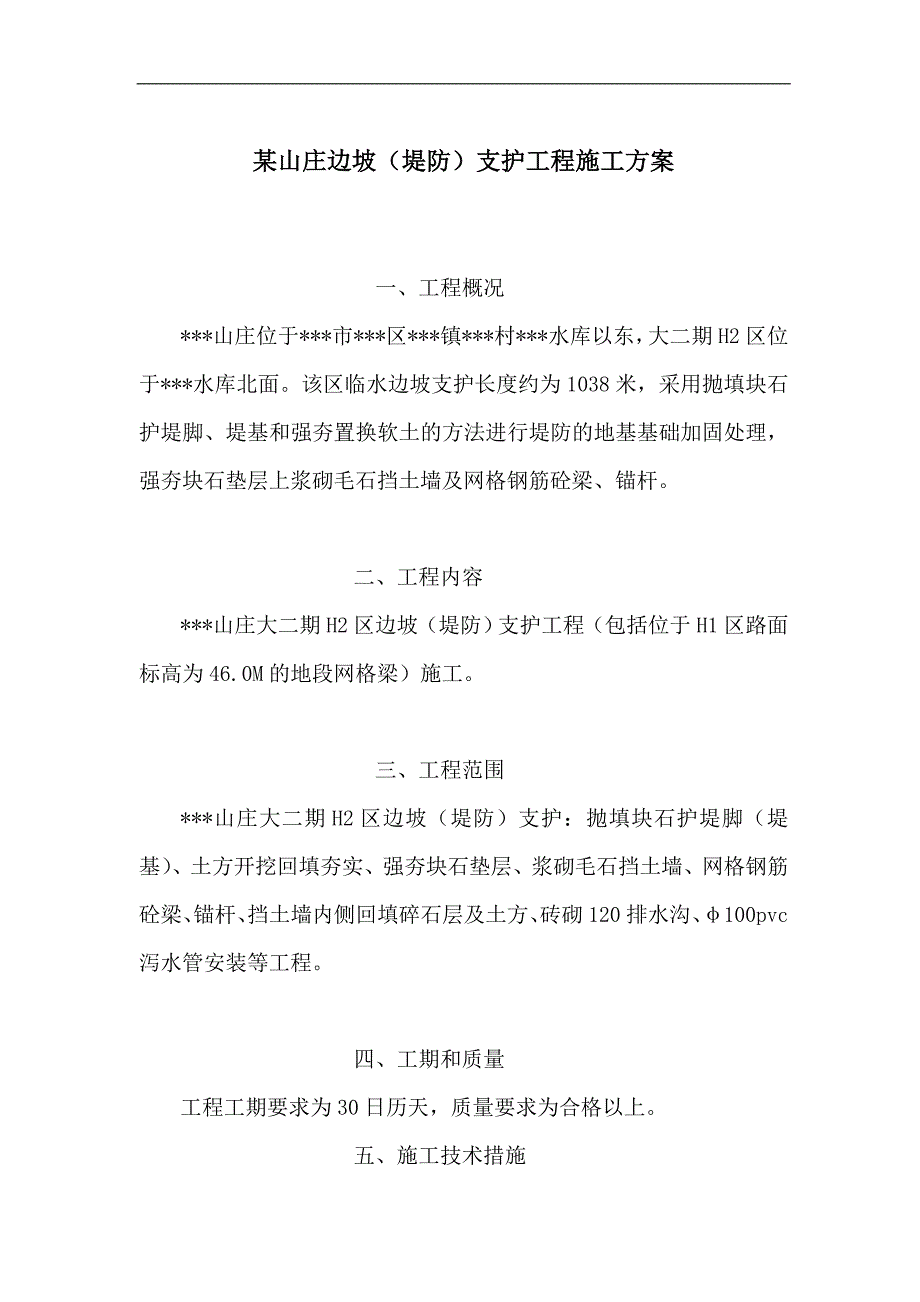

1、某山庄边坡(堤防)支护工程施工方案一、工程概况*山庄位于*市*区*镇*村*水库以东,大二期H2区位于*水库北面。该区临水边坡支护长度约为1038米,采用抛填块石护堤脚、堤基和强夯置换软土的方法进行堤防的地基基础加固处理,强夯块石垫层上浆砌毛石挡土墙及网格钢筋砼梁、锚杆。 二、工程内容*山庄大二期H2区边坡(堤防)支护工程(包括位于H1区路面标高为46.0M的地段网格梁)施工。 三、工程范围*山庄大二期H2区边坡(堤防)支护:抛填块石护堤脚(堤基)、土方开挖回填夯实、强夯块石垫层、浆砌毛石挡土墙、网格钢筋砼梁、锚杆、挡土墙内侧回填碎石层及土方、砖砌120排水沟、100pvc泻水管安装等工程。四、

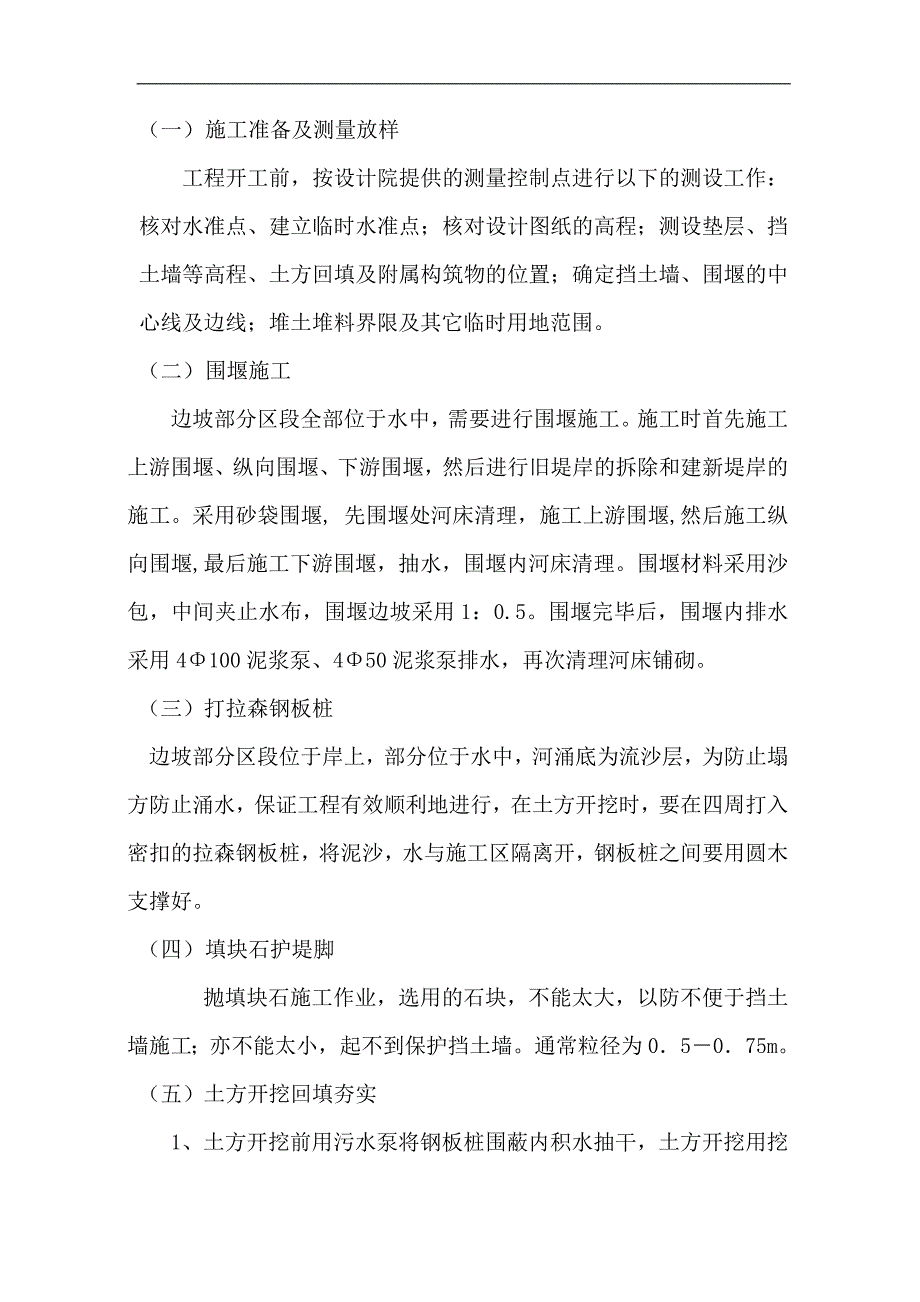

2、工期和质量工程工期要求为30日历天,质量要求为合格以上。五、施工技术措施(一) 施工准备及测量放样工程开工前,按设计院提供的测量控制点进行以下的测设工作:核对水准点、建立临时水准点;核对设计图纸的高程;测设垫层、挡土墙等高程、土方回填及附属构筑物的位置;确定挡土墙、围堰的中心线及边线;堆土堆料界限及其它临时用地范围。(二) 围堰施工边坡部分区段全部位于水中,需要进行围堰施工。施工时首先施工上游围堰、纵向围堰、下游围堰,然后进行旧堤岸的拆除和建新堤岸的施工。采用砂袋围堰, 先围堰处河床清理,施工上游围堰,然后施工纵向围堰,最后施工下游围堰,抽水,围堰内河床清理。围堰材料采用沙包,中间夹止水布,围

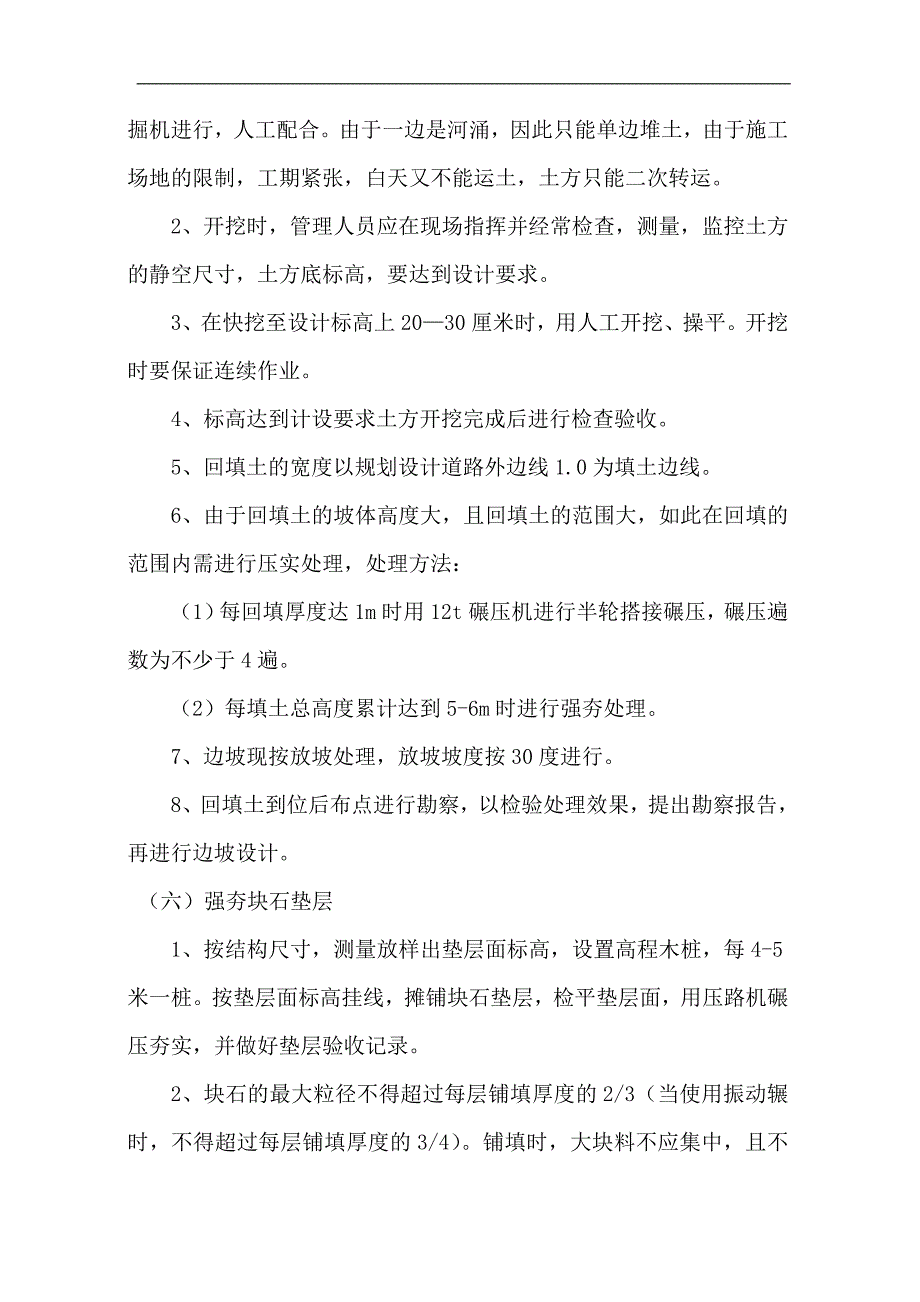

3、堰边坡采用1:0.5。围堰完毕后,围堰内排水采用4100泥浆泵、450泥浆泵排水,再次清理河床铺砌。(三)打拉森钢板桩边坡部分区段位于岸上,部分位于水中,河涌底为流沙层,为防止塌方防止涌水,保证工程有效顺利地进行,在土方开挖时,要在四周打入密扣的拉森钢板桩,将泥沙,水与施工区隔离开,钢板桩之间要用圆木支撑好。(四) 填块石护堤脚 抛填块石施工作业,选用的石块,不能太大,以防不便于挡土墙施工;亦不能太小,起不到保护挡土墙。通常粒径为05075m。(五)土方开挖回填夯实 1、土方开挖前用污水泵将钢板桩围蔽内积水抽干,土方开挖用挖掘机进行,人工配合。由于一边是河涌,因此只能单边堆土,由于施工场地的限
4、制,工期紧张,白天又不能运土,土方只能二次转运。2、开挖时,管理人员应在现场指挥并经常检查,测量,监控土方的静空尺寸,土方底标高,要达到设计要求。3、在快挖至设计标高上2030厘米时,用人工开挖、操平。开挖时要保证连续作业。4、标高达到计设要求土方开挖完成后进行检查验收。5、回填土的宽度以规划设计道路外边线1.0为填土边线。6、由于回填土的坡体高度大,且回填土的范围大,如此在回填的范围内需进行压实处理,处理方法:(1)每回填厚度达1m时用12t碾压机进行半轮搭接碾压,碾压遍数为不少于4遍。(2)每填土总高度累计达到5-6m时进行强夯处理。7、边坡现按放坡处理,放坡坡度按30度进行。8、回填土到
5、位后布点进行勘察,以检验处理效果,提出勘察报告,再进行边坡设计。(六)强夯块石垫层1、按结构尺寸,测量放样出垫层面标高,设置高程木桩,每4-5米一桩。按垫层面标高挂线,摊铺块石垫层,检平垫层面,用压路机碾压夯实,并做好垫层验收记录。2、块石的最大粒径不得超过每层铺填厚度的2/3(当使用振动辗时,不得超过每层铺填厚度的3/4)。铺填时,大块料不应集中,且不得填在分段接头处。3、块石填料辗压前宜充分洒水湿透,以提高压实效果。4、使用815吨重的振动平辗压实块石时,宜先静压、后振压,辗压遍数应由现场试验确定,一般为68遍。(七)浆砌毛石挡土墙1、毛石强度等级不小于mu50并用m5砂浆砌筑。挡土墙每间
6、隔1520m设置上下通长伸缩缝,缝宽5080。2、挡土墙设两层泄水孔,泄水孔用100PVC管,墙背处凸出15cm,水平间距2,层与层间相错布置,并在周边设500500500mm碎石反滤层。3、挡土墙支架钢平台采用40b工字钢作为立柱、40b工字钢作为纵梁及36b工字钢作为横梁搭设而成,钢平台面密铺20b槽钢(间距80cm),槽钢面铺20mm厚的钢板。立柱的纵横方向在河床处各用一条20b槽钢烧焊加固,并在纵横方向各用至少两条20b槽钢作为十字撑烧焊加固,提高钢平台的稳定性。钢平台四周用钢筋烧焊建造1米高的栏杆,确保高空施工安全。立柱采用一个50KW的振动锤配合一台50吨吊车振入强风化岩层2m。如
7、果长度不够,钢板桩则可以分段振压后烧焊驳接再振压至强风化岩层,故钢板桩的损耗大,机械台班增多。 4、毛石砌体的灰缝厚度控制,毛石砌体不宜大于mmm的规定,经多年实践是可行的,既便于施工操作,又能满足砌体强度和稳定性要求。 5、砂浆初凝后,如果再移动已砌筑的石块,砂浆的内部及砂浆与石块的粘结面的粘结力会被破坏,使砌体产生内伤,降低砌体强度及整体性。因此应将原砂浆清理干净,重新铺浆砌筑。 6、为使毛石基础和基础垫层粘结紧密,保证传力均匀和石块平稳,故要求砌筑毛石基础时的第一皮石块应座浆并将大面向下,砌筑料石基础时的第一皮石块应用于砌层座浆砌筑。7、砌体中一些容易受到影响的重要受力部位用较大的平毛石
