某工程冲孔灌注桩施工方案.doc

上传人:p** 文档编号:948830 上传时间:2024-05-15 格式:DOC 页数:40 大小:392.58KB
下载 相关 举报
某工程冲孔灌注桩施工方案.doc_第1页
第1页 / 共40页
某工程冲孔灌注桩施工方案.doc_第2页
第2页 / 共40页
某工程冲孔灌注桩施工方案.doc_第3页
第3页 / 共40页
某工程冲孔灌注桩施工方案.doc_第4页
第4页 / 共40页
某工程冲孔灌注桩施工方案.doc_第5页
第5页 / 共40页
某工程冲孔灌注桩施工方案.doc_第6页
第6页 / 共40页
某工程冲孔灌注桩施工方案.doc_第7页
第7页 / 共40页
某工程冲孔灌注桩施工方案.doc_第8页
第8页 / 共40页
某工程冲孔灌注桩施工方案.doc_第9页
第9页 / 共40页
某工程冲孔灌注桩施工方案.doc_第10页
第10页 / 共40页
亲,该文档总共40页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某工程冲孔灌注桩施工方案.doc》由会员分享,可在线阅读,更多相关《某工程冲孔灌注桩施工方案.doc(40页珍藏版)》请在第壹文秘上搜索。

1、编制依据国家、省市相关标准、规范、规程 1、本工程设计图纸2、工程测量规范(GB50026-93)3、工程测量基本术语标准(GB/T5022896)4、土工试验方法标准(GB/501231999)5、建筑地基基础设计规范(GB500072002)6、建筑抗震设计规范(GB500112001)7、混凝土结构工程施工及验收规范(GB50204-2011)8、建筑桩基技术规范(JGJ94-94)9、广东省建筑地基基础施工及验收规程(DBJ15-201-91)10、建筑地基处理技术规范(JGJ79-91)11、建筑工程质量检验评定标准(GBJ301-88)12、建筑地基基础工程施工质量验收规范(GB5

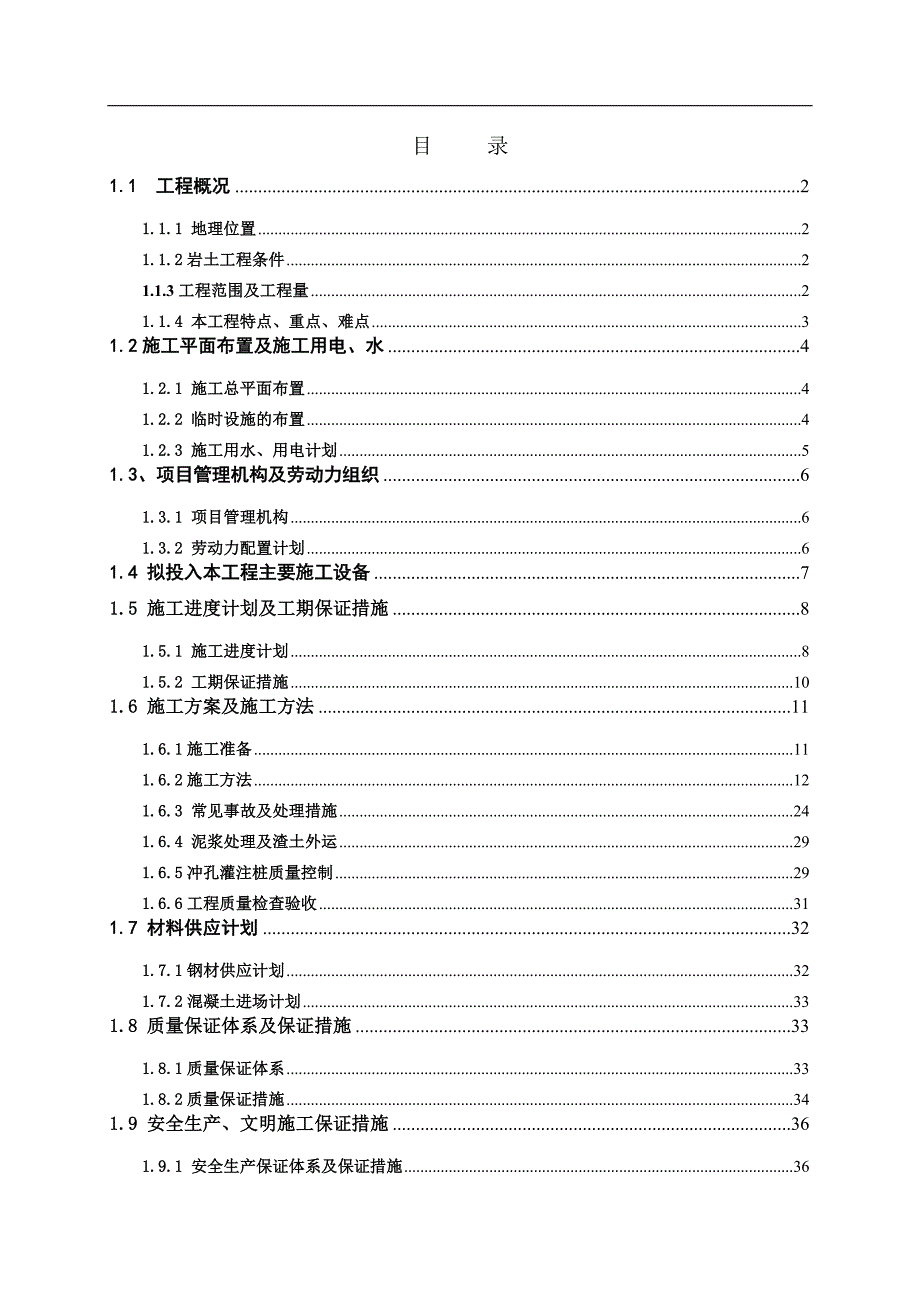

2、0202-2002) 13、建设工程监理规范(GB50319-2000)14、与本工程施工与验收有关的规程、规范和标准目 录1.1 工程概况21.1.1 地理位置21.1.2岩土工程条件21.1.3工程范围及工程量21.1.4 本工程特点、重点、难点31.2施工平面布置及施工用电、水41.2.1 施工总平面布置41.2.2 临时设施的布置41.2.3 施工用水、用电计划51.3、项目管理机构及劳动力组织61.3.1 项目管理机构61.3.2 劳动力配置计划61.4 拟投入本工程主要施工设备71.5 施工进度计划及工期保证措施81.5.1 施工进度计划81.5.2 工期保证措施101.6 施工方

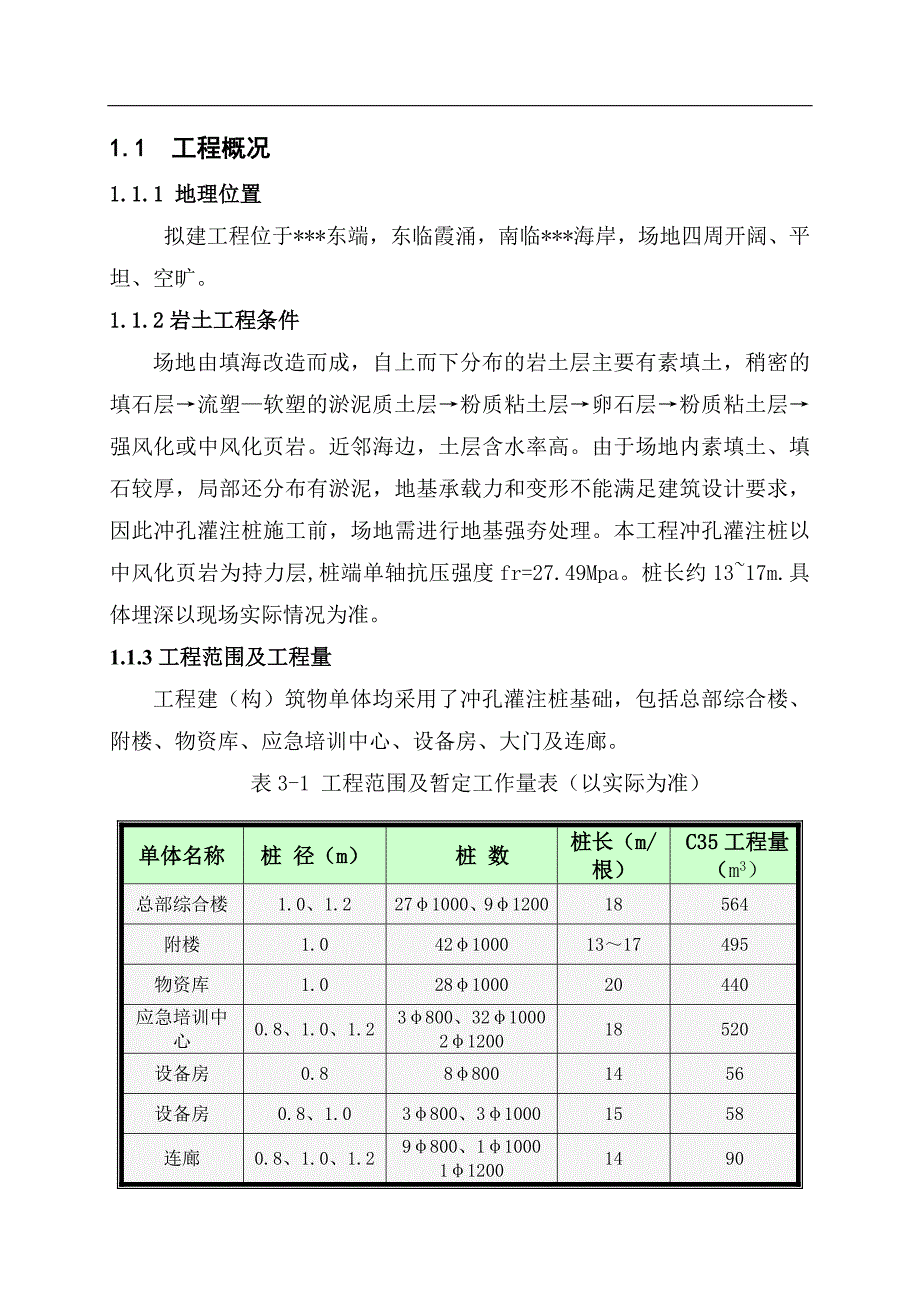

3、案及施工方法111.6.1施工准备111.6.2施工方法121.6.3 常见事故及处理措施241.6.4 泥浆处理及渣土外运291.6.5冲孔灌注桩质量控制291.6.6工程质量检查验收311.7 材料供应计划321.7.1钢材供应计划321.7.2混凝土进场计划331.8 质量保证体系及保证措施331.8.1质量保证体系331.8.2质量保证措施341.9 安全生产、文明施工保证措施361.9.1 安全生产保证体系及保证措施361.1 工程概况1.1.1 地理位置拟建工程位于*东端,东临霞涌,南临*海岸,场地四周开阔、平坦、空旷。1.1.2岩土工程条件场地由填海改造而成,自上而下分布的岩土层

4、主要有素填土,稍密的填石层流塑软塑的淤泥质土层粉质粘土层卵石层粉质粘土层强风化或中风化页岩。近邻海边,土层含水率高。由于场地内素填土、填石较厚,局部还分布有淤泥,地基承载力和变形不能满足建筑设计要求,因此冲孔灌注桩施工前,场地需进行地基强夯处理。本工程冲孔灌注桩以中风化页岩为持力层,桩端单轴抗压强度fr=27.49Mpa。桩长约1317m.具体埋深以现场实际情况为准。1.1.3工程范围及工程量工程建(构)筑物单体均采用了冲孔灌注桩基础,包括总部综合楼、附楼、物资库、应急培训中心、设备房、大门及连廊。单体名称桩 径(m)桩 数桩长(m/根)C35工程量(m3)总部综合楼1.0、1.2271000

5、、9120018564附楼1.04210001317495物资库1.028100020440应急培训中心0.8、1.0、1.23800、3210002120018520设备房0.888001456设备房0.8、1.03800、310001558连廊0.8、1.0、1.29800、11000112001490表3-1 工程范围及暂定工作量表(以实际为准)1.1.4 本工程特点、重点、难点(1) 工程特点本工程施工内容为钻(冲)孔灌注桩,总工程量约2223m3,工期60天。工程位于填海区地区,块石回填层厚、强度高(最高达50Mpa以上),成孔难度大,且容易导致工程质量事故。局部区域发育流塑软塑状淤

6、泥质土。因此,本工程具有工作量大、工期紧、成孔难度大、费用高等特点。(2) 工程重点因为上述特点,本工程的重点要放在工期保证上。为保证工期,应对可能影响施工进度的各种因素进行估计,制定相应的预防和处理措施;加强施工管理,确保因管理水平而影响施工进展的事情不发生;制定切实可行的工期保证措施。(3) 工程难点本工程施工场地第二层填石层和第三层淤泥质土将给桩基施工带来很大困难。第三层淤泥质土广泛分布于全场区,大部分还未完成其固结作用。在回填石层成孔时,由于填石层不均一、不密实,尤其在遇到探头石时,极易造成偏孔、孔口坍塌和护壁泥皮的破坏等事故。在施工中应根据勘探资料提供的地质情况,采取相应的措施。在浅

7、层填土层中,采用低锤密击且不停抛洒回填粘性土,以击碎填石并填充桩周土层空隙。在冲击过程中,应保持孔内泥浆面的稳定,及时清渣。对填石层厚的桩,在浅部成孔时,可考虑高冲程干冲击成孔,并不停回填黄土,以夯实下部填石,冲至2米时,再用优质泥浆清理孔内石粉并使孔壁形成保护泥皮。待孔内基本不消耗泥浆时,采用低锤密击继续冲击成孔。对地质条件特别差的桩,上部填石层将考虑下钢护筒等进行护壁。由于淤泥质土还未完成其固结作用,在上部填石的冲击成孔过程中,给淤泥质土带来很大的上覆压力,在此层的施工中,应采用低锤疏击的方法成孔,以便使上覆压力均匀载荷,避免淤泥质土层中产生大的塌方和挤压流动,影响周围桩基施工。在本场地施

8、工中,为避免桩机间相互影响,在施工中相邻桩距小于6米的桩不应同时施工。1.2施工平面布置及施工用电、水1.2.1 施工总平面布置施工场地总平面布置涉及到施工时该地区交通、环保、供电、供水及排污等设施的影响,施工前必须与有关部门协调落实,方能确保在本工程施工时,本地区交通和水电等设施正常运转。根据招标文件的有关条款,结合本场区地形、场地条件等实际情况,按以下原则进行施工总体布置: (1) 临时设施的布置尽量与工程施工顺序、施工进度相适应,使其不致于因为施工的进展而形成相互矛盾,妨碍永久建筑物的施工。(2) 保证交通运输方便,尽量减少各种材料在工地内部的运输距离和转运次数,避免运输线路互相干扰。(

9、3) 确保防火安全,满足文明施工要求。(4) 有利于生产,便于管理。进场施工前遵照以上原则,按业主指示进行施工总平面布置。1.2.2 临时设施的布置现场临时设施主要有现场办公室、员工宿舍、工人宿舍、厨房、厕浴间、停车场及仓库等。见图3-1:1.2.3 施工用水、用电计划(1) 施工用水 生产用水由于本工程桩基础冲孔灌注桩,混凝土采用商品砼,所以生产用水主要为制备泥浆和钻进过程中的泥浆循环用水:Q生产=K1Q2N2K3/8Q生产生产用水量;N2施工机械台班用水定额;K1施工用水系数(1.051.15);Q2同一种机械台数;K3施工机械用水不均匀系数;Q生产=1.15202.528=14 m3/h

10、 生活用水食堂、浴室、卫生间等生活用水量按下式计算:Q生活=PNK/24P施工现场人数;N施工现场生活用水定额;K施工现场用水不均衡系数;则Q生活=2001.58024=1000(l/h),即1.0(m3/h)。 总用水量Q总= Q生产+Q生活=15 (m3/h),采用DN100(供水压力为1.5KG/cm2)水管可以满足生产生活需要。(2) 施工用电 生产用电我公司拟进场7台钻(冲)孔桩机,额定功率为55KW,其它主要用电设备为电焊机,生产用电量为: 生产用电量为: P=0.7(755)=269.5KW 生活用电生活用电按生产用电的10%考虑:P3=P10%=26.95KW。 总用电量 P+

11、P3=596.45KW。施工用水、用电线路按业主批示从现场接驳,接驳点及路线走向详见施工总平面布置图。1.3、项目管理机构及劳动力组织1.3.1 项目管理机构我公司将全力投入本工程的施工,实行项目法施工管理,施工全过程由我公司施工队伍独立承担,并派出最优秀的管理人员负责本工程的施工管理工作。图3-2施工项目组织机构图”。项目经理部生产办公室材料管理办公室图3-2施工项目管理机构质安办公室施工班组施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,施工班组施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,1、2号机施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,5、6号机施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,3、4号机施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,7号机施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,电工机修工班施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,钢筋制作组施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,砼浇灌组施工班组图承担,并派出最优秀的管理人员负责本工程的施工管理工作,1.3.2 劳动力配置计划为了确保工程质量、安全及施工工期,我公司将组成一支技术过硬、经验丰富的项目班子,投入的人员及分工,见

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
