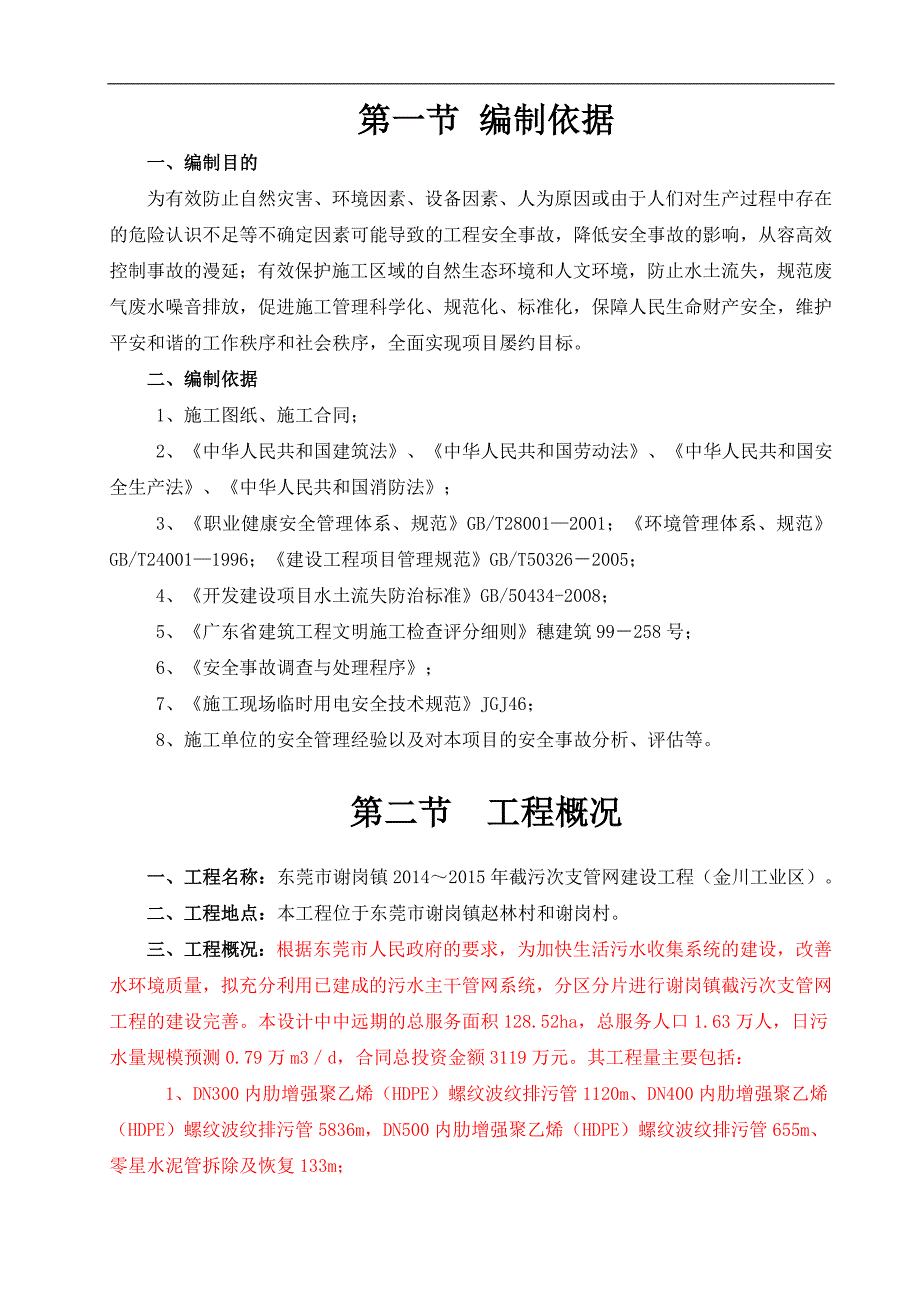

1、某某截污次支管网建设工程(标段1) 安全文明环保施工 专项方案 批准: 审核: 时间: 某某建设工程有限公司 目 录第一节 编制依据1第二节 工程概况1第三节 施工组织部署2第四节 工程安全性分析8第五节 安全生产管理8第六节 文明环保施工管理19第七节 安全文明环保施工方案的优化25 第一节 编制依据 一、编制目的为有效防止自然灾害、环境因素、设备因素、人为原因或由于人们对生产过程中存在的危险认识不足等不确定因素可能导致的工程安全事故,降低安全事故的影响,从容高效控制事故的漫延;有效保护施工区域的自然生态环境和人文环境,防止水土流失,规范废气废水噪音排放,促进施工管理科学化、规范化、标准化,
2、保障人民生命财产安全,维护平安和谐的工作秩序和社会秩序,全面实现项目屡约目标。 二、编制依据 1、施工图纸、施工合同; 2、中华人民共和国建筑法、中华人民共和国劳动法、中华人民共和国安全生产法、中华人民共和国消防法; 3、职业健康安全管理体系、规范GB/T280012001;环境管理体系、规范GB/T240011996;建设工程项目管理规范GB/T503262005; 4、开发建设项目水土流失防治标准GB/50434-2008; 5、广东省建筑工程文明施工检查评分细则穗建筑99258号; 6、安全事故调查与处理程序; 7、施工现场临时用电安全技术规范JGJ46; 8、施工单位的安全管理经验以及
3、对本项目的安全事故分析、评估等。 第二节 工程概况 一、工程名称:东莞市谢岗镇20142015年截污次支管网建设工程(金川工业区)。二、工程地点:本工程位于东莞市谢岗镇赵林村和谢岗村。三、工程概况:根据东莞市人民政府的要求,为加快生活污水收集系统的建设,改善水环境质量,拟充分利用已建成的污水主干管网系统,分区分片进行谢岗镇截污次支管网工程的建设完善。本设计中中远期的总服务面积128.52ha,总服务人口1.63万人,日污水量规模预测0.79万m3d,合同总投资金额3119万元。其工程量主要包括: 1、DN300内肋增强聚乙烯(HDPE)螺纹波纹排污管1120m、DN400内肋增强聚乙烯(HDP
4、E)螺纹波纹排污管5836m,DN500内肋增强聚乙烯(HDPE)螺纹波纹排污管655m、 零星水泥管拆除及恢复133m; 2、软基处理水泥搅拌桩约1447m、空桩821m; 3、沟槽土方挖弃4172m3; 4、石粉回填约31000m3、砂石粉垫层2900m3、中粗砂回填380m3、原土回填1100m3; 5、截流井检查井沉泥井270个; 6、23Cm厚混凝土支路面与基层拆除及恢复15000m2; 7、20Cm厚混凝土支路面与基层拆除及恢复16000m2; 8、碎石路面与基层拆除及恢复1000m2; 9、其他零星巷道人行道拆除及恢复约100m2; 10、道路植筋及传力杆约13000根; 11、
5、道路雨水口检查井加固700个; 12、树木迁移400根、花卉种植100m2; 13、支护钢板桩16795t; 14、沿线施工围挡7800m等。 四、工程地质:本工程开挖涉及的地基岩土自上而下为:素填土层、粉质粘土层。 五、工程质量:严格按施工图纸和相关规范的要求进行施工,确保一次性验收合格。 六、工程工期:2015年09月30日2016年03月07日。 七、履约目标: 1、工程质量目标:建设精品管道、道路、确保工程质量评定达到合格标准; 2、工程工期目标:确保合同工期于2016年03月07日前完成; 3、安全生产目标:无重伤及以上事故、无等级火警事故、无机械及重大交通事故; 4、文明施工目标:
6、机构健全、制度明确、措施完善、执行有力;场地清洁,标志齐全,料具有序,尊重民俗,文明施工; 5、环境保护目标:机构健全,制度明确,措施齐全,执行有力;控制扬尘,控制噪音,控制排污,创环境保护达标工地。第三节 施工组织部署一、 临时办公、生活用房及施工仓库安排部署:根据本工程现场实际情况,由于本工程所处区域位置有适合利用作为本工程项目部的连排商铺租赁,经同建设单位、监理单位等综合沟通协商,为尽快成功组建项目部,及早正式投入生产,拟就近租赁商铺,作为临时办公、生活用房及施工仓库。 二、现场交通条件利用:现场的交通条件基本完善,所有设备及原材料均可直达施工现场。三、水电搭接及通讯设施部署:由于施工现
7、场处于一个成熟的工业区,施工现场水电及通讯设施完善,经初步沟通,拟就近厂家搭接利用。四、现场拆迁协调配合部署:由于金川三路临赵林截洪渠边上涉临时板房,请建设单位协调进行拆迁完善。五、原材料组织采购部署: 1、按照招标文件的要求,本工程的主要材料内肋增强聚乙烯(HDPE)螺旋波纹排污管,需提前向招标文件约定的厂家订购,经监理单位、设计单位、建设单位确认,并经见证取样送检,合格后投入使用; 2、本工程的混凝土拟采用商品混凝土:预拌商品混凝土原本己是一个技术成熟的专业行业,可就近向周边的预拌混凝土厂家咨询,经监理单位、设计单位、建设单位考察确认,采购使用; 3、本工程涉及其它的材料均为普通建材,仅钢
8、筋、钢板桩、砂、水泥、石粉、水泥管、路缘石、人行道板砖等,均可就近向周边的厂家采购,适时入场,见证取样送检,合格后投入使用。 六、参建管理单位: 1、工程项目主管部门:东莞市水务局; 2、质量安全监督机构:东莞市水务工程质量安全监督站; 3、建设单位:东莞市谢岗镇水务工程建设运营中心; 4、监理单位:上海高科工程咨询监理有限公司; 5、设计单位:珠海市规划设计研究院; 6、勘察单位:广东省湛江地质工程勘察院; 7、施工单位:湖南高岭建设集团股份有限公司。七、施工组织管理机构组建部署:根据招标文件的精神,结合本工程的实际特点,为保证工程施工的顺利进行,全面实现项目屡约目标,拟成立以项目经理、项目
9、技术负责人、安全员为领导的强有力的项目领导小组,并组织精干、高效的项目管理团队,选派具有多年道路工程、管线工程施工经验的管理人员和技术人员,调集具有类似工程施工经验的专业施工队伍投入本工程的施工,确保项目屡约目标的全面实现。具体的施工团队组建如下表、组织管理机构如下图; 1、具体的施工团队组建及劳动力配备如下表:序号职务或专业班组主要职责范围或主要工作内容人数1项目经理施工调度组织、社会环境协调、全面统筹管理、全面实现屡约目标12技术负责人综合技术性全面管理、培训教育、技术方案及技术交底完善、跟踪检查落实等13施工技术员班组组织协调、质量安全文明环保全面全程落实跟踪、纠偏整改、施工日记等24安
10、全员安全技术交底、教育培训演练、安全文明环保全程跟踪、纠偏整改、安全日记15质检员当班技术交底、质量跟踪检查、纠偏整改、检测完善、单元分部验评签证完善16测量员交桩接桩、工程前期测量、当班测量交底、施工跟踪测量复核、测量资料完善27材料员供应商咨询订购、材料进场施工中整齐堆放、产品合格证存档、原材见证送检18资料员报监督及前期管理资料完善、安全资料验评资料峻工资料会议记录与工程同步19水电作业队按照规范和施工的实际要求,进行水电管线的配合完善、使用指导、安全监管210后勤配合队保障物资供应、 保障职工生活条件和饮食卫生健康、建立应急安全联络系统211支钢板桩作业队全程配合按照施工进度的要求进行
11、支护钢板桩的施打、加固、拆除、并再周转512土石方挖运队道路路面破除及管井坑(槽)土石方的开挖外运外弃、回填料内运填筑夯实等1313综合作业施工队施工围护、沟井底平整垫层、管道及井体安装加高完善、回填夯实、场地保洁2214井体作业队检查井、沉泥井、截流井的模板制作安装、钢筋制作安装、混泥土浇捣及养护2515道路作业队稳定层拌和摊铺压实、道路钢筋制安、钻孔植筋、路面混凝土的浇捣切缝养护1616机械维修队按实际需要即时外聘专业人员17赶工补充作业队按照工程赶工的实际需要,即时外聘部分技术性不强的劳动力,满足赶工需求18 2、具体的组织管理机构如下图: 项 目 经 理 杨国华 技 术 负 责 人 肖
12、春光技术部瞿友军安全部雷遵鑑质检部郑永玲环保部雷遵银后勤部张政尧资料部周文正支护施工队综合施工队土方施工队井体施工队道路施工队水电施工队 八、施工机械设备组织部署:按照合同工期的要求,结合施工现场实际情况,进行主要施工机械设备的统一调配,满足工程施工的需要。具体的机械设备配置如下表:序号设备名称型号规格数量产地制造年份额定功率(KW)1挖掘机PC2004日本2005106 2挖掘机PC1204日本200563 3挖掘机PC 401日本2005264自卸汽车东 风10东风200495518吨压路机YZ181中国洛阳200041156钢筋调直机TJ201中国汕头19992.57电焊机HJ4315中国广州2000158小型翻斗车DC-102山东曲阜1999109插入式振动棒HZ-50A4广东韶关2001410平板振动器PZ-503广东韶关2001411木工圆盘锯MJ1062中国韶关2000412电动打夯机HZD2503广东韶关1997413切割机J3GY
