某市政工程施工组织设计方案.doc

上传人:p** 文档编号:948908 上传时间:2024-05-15 格式:DOC 页数:54 大小:206.29KB
下载 相关 举报
某市政工程施工组织设计方案.doc_第1页
第1页 / 共54页
某市政工程施工组织设计方案.doc_第2页
第2页 / 共54页
某市政工程施工组织设计方案.doc_第3页
第3页 / 共54页
某市政工程施工组织设计方案.doc_第4页
第4页 / 共54页
某市政工程施工组织设计方案.doc_第5页
第5页 / 共54页
某市政工程施工组织设计方案.doc_第6页
第6页 / 共54页
某市政工程施工组织设计方案.doc_第7页
第7页 / 共54页
某市政工程施工组织设计方案.doc_第8页
第8页 / 共54页
某市政工程施工组织设计方案.doc_第9页
第9页 / 共54页
某市政工程施工组织设计方案.doc_第10页
第10页 / 共54页
亲,该文档总共54页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某市政工程施工组织设计方案.doc》由会员分享,可在线阅读,更多相关《某市政工程施工组织设计方案.doc(54页珍藏版)》请在第壹文秘上搜索。

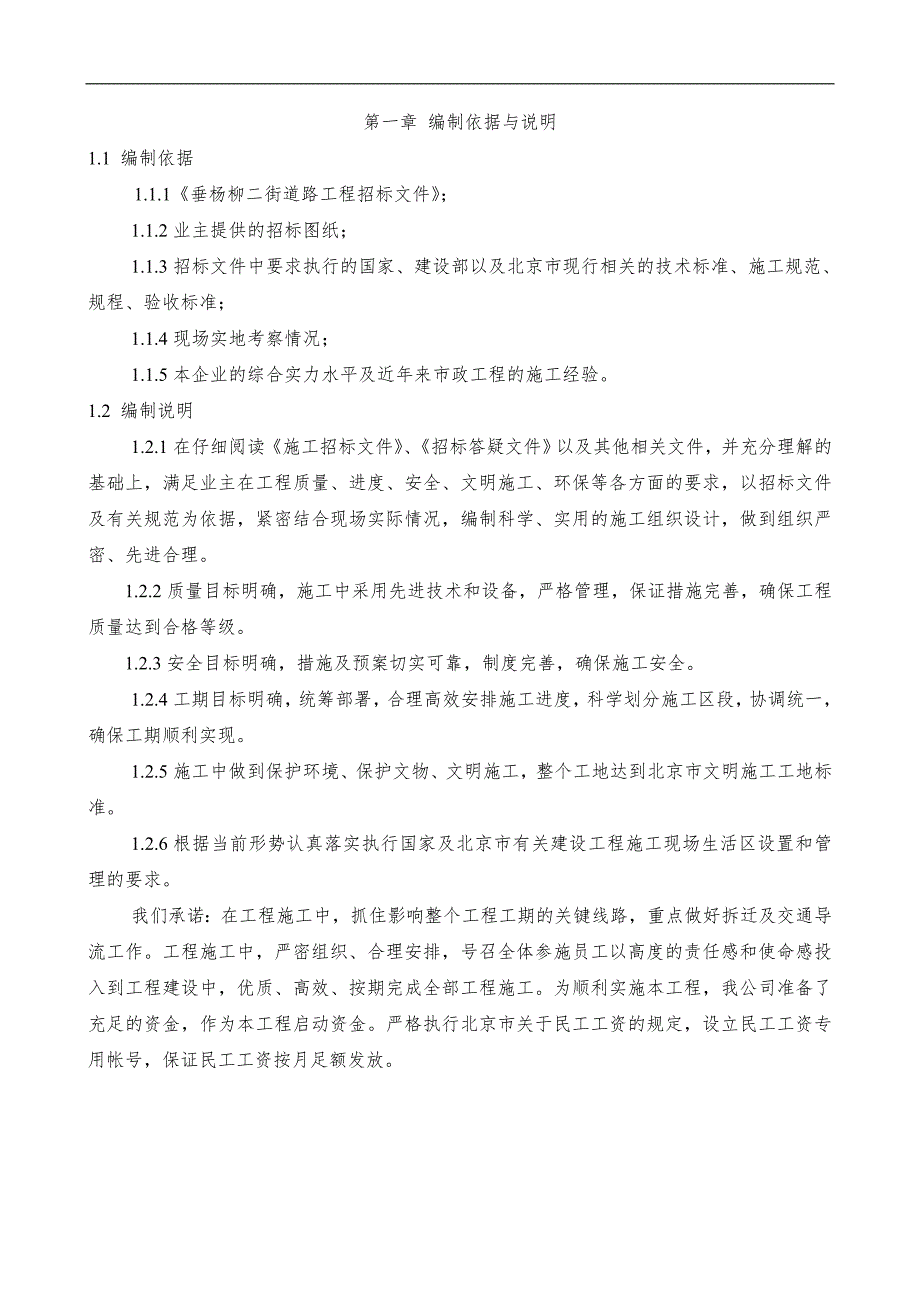

1、第一章 编制依据与说明1.1 编制依据1.1.1垂杨柳二街道路工程招标文件;1.1.2业主提供的招标图纸;1.1.3招标文件中要求执行的国家、建设部以及北京市现行相关的技术标准、施工规范、规程、验收标准;1.1.4现场实地考察情况;1.1.5本企业的综合实力水平及近年来市政工程的施工经验。1.2 编制说明1.2.1在仔细阅读施工招标文件、招标答疑文件以及其他相关文件,并充分理解的基础上,满足业主在工程质量、进度、安全、文明施工、环保等各方面的要求,以招标文件及有关规范为依据,紧密结合现场实际情况,编制科学、实用的施工组织设计,做到组织严密、先进合理。1.2.2质量目标明确,施工中采用先进技术和

2、设备,严格管理,保证措施完善,确保工程质量达到合格等级。1.2.3安全目标明确,措施及预案切实可靠,制度完善,确保施工安全。1.2.4工期目标明确,统筹部署,合理高效安排施工进度,科学划分施工区段,协调统一,确保工期顺利实现。1.2.5施工中做到保护环境、保护文物、文明施工,整个工地达到北京市文明施工工地标准。1.2.6根据当前形势认真落实执行国家及北京市有关建设工程施工现场生活区设置和管理的要求。我们承诺:在工程施工中,抓住影响整个工程工期的关键线路,重点做好拆迁及交通导流工作。工程施工中,严密组织、合理安排,号召全体参施员工以高度的责任感和使命感投入到工程建设中,优质、高效、按期完成全部工

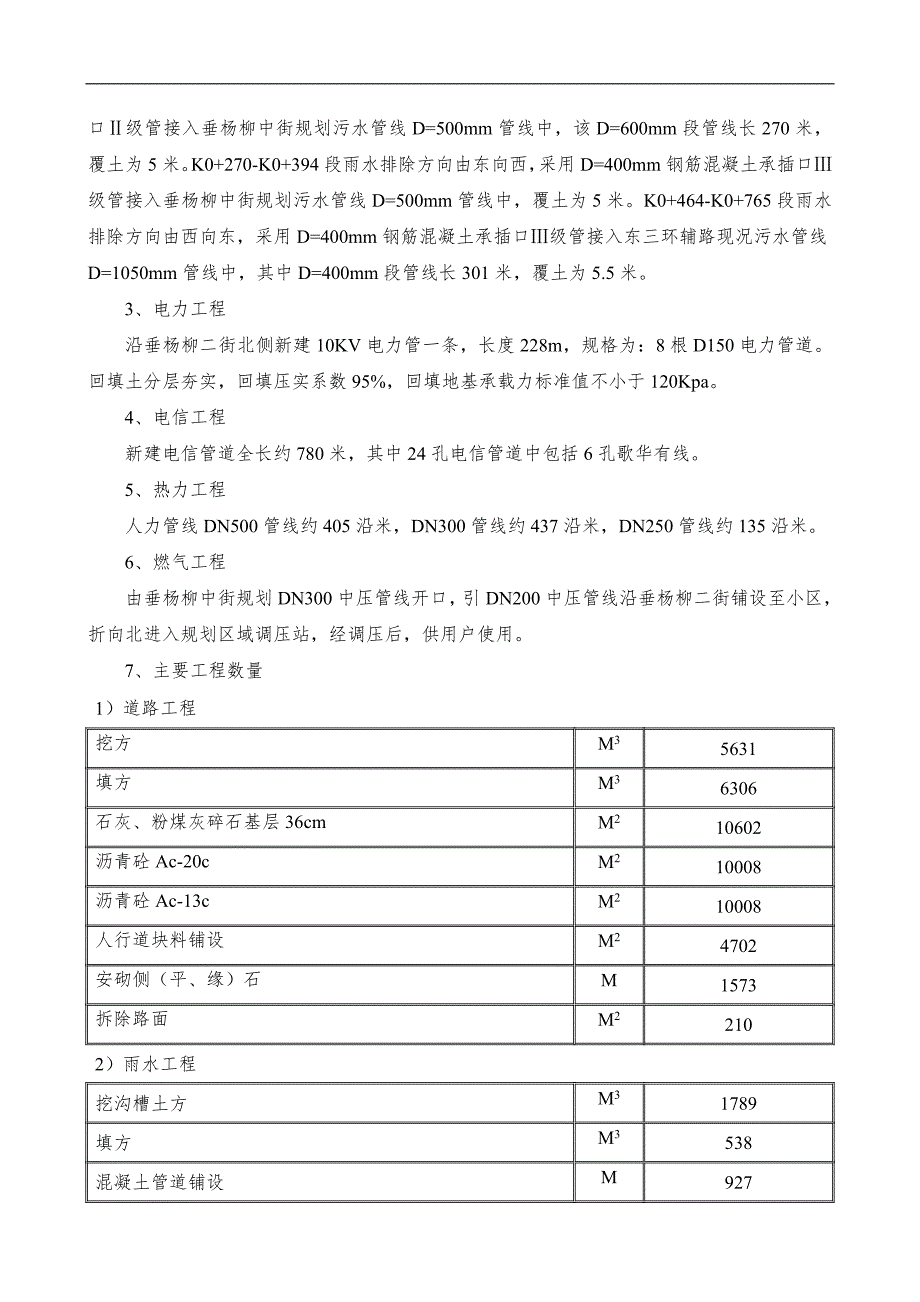

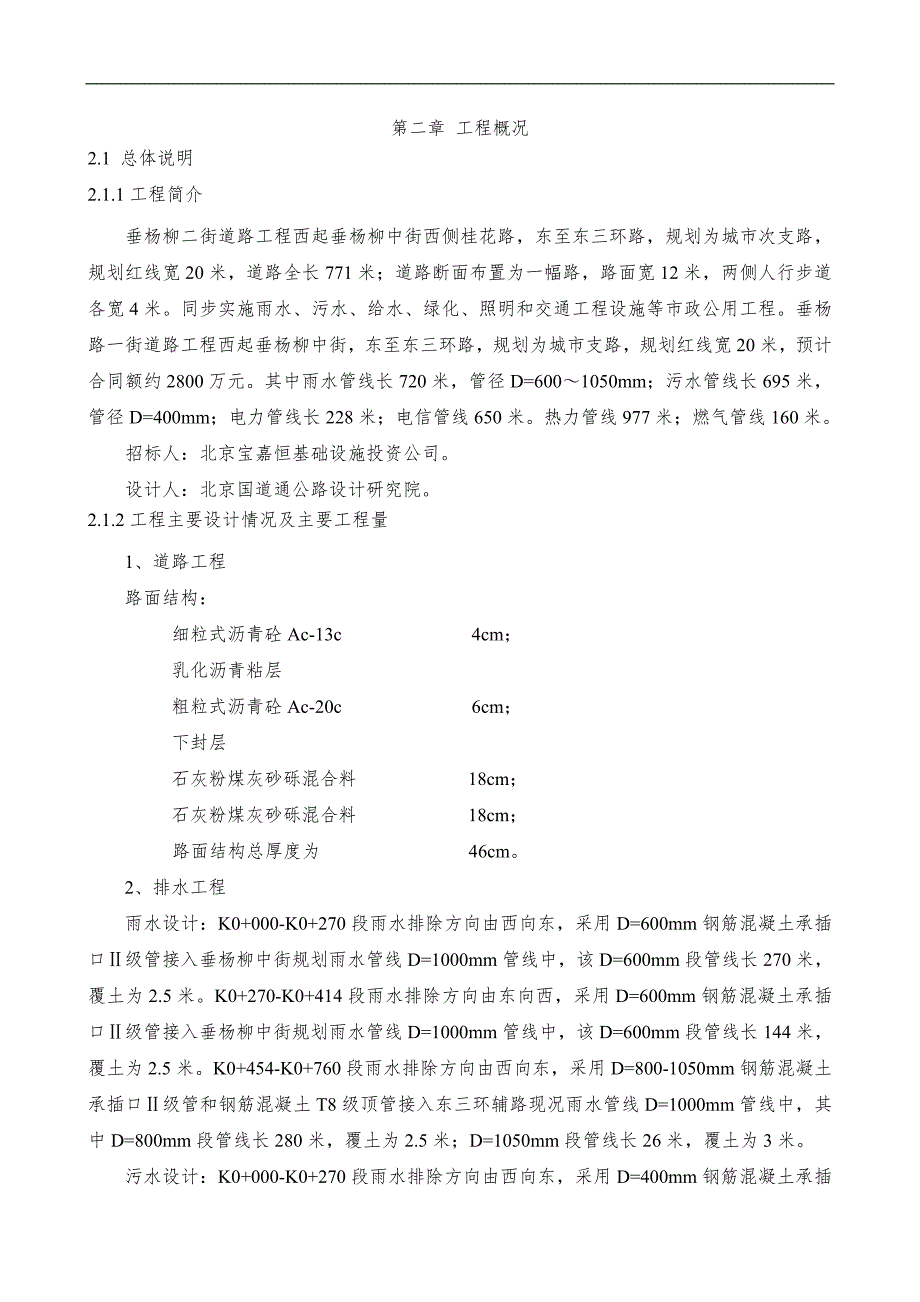

3、程施工。为顺利实施本工程,我公司准备了充足的资金,作为本工程启动资金。严格执行北京市关于民工工资的规定,设立民工工资专用帐号,保证民工工资按月足额发放。第二章 工程概况2.1 总体说明2.1.1工程简介垂杨柳二街道路工程西起垂杨柳中街西侧桂花路,东至东三环路,规划为城市次支路,规划红线宽20米,道路全长771米;道路断面布置为一幅路,路面宽12米,两侧人行步道各宽4米。同步实施雨水、污水、给水、绿化、照明和交通工程设施等市政公用工程。垂杨路一街道路工程西起垂杨柳中街,东至东三环路,规划为城市支路,规划红线宽20米,预计合同额约2800万元。其中雨水管线长720米,管径D=6001050mm;污

4、水管线长695米,管径D=400mm;电力管线长228米;电信管线650米。热力管线977米;燃气管线160米。招标人:北京宝嘉恒基础设施投资公司。设计人:北京国道通公路设计研究院。2.1.2工程主要设计情况及主要工程量1、道路工程路面结构:细粒式沥青砼Ac-13c 4cm;乳化沥青粘层粗粒式沥青砼Ac-20c 6cm;下封层石灰粉煤灰砂砾混合料 18cm;石灰粉煤灰砂砾混合料 18cm;路面结构总厚度为 46cm。2、排水工程雨水设计:K0+000-K0+270段雨水排除方向由西向东,采用D=600mm钢筋混凝土承插口级管接入垂杨柳中街规划雨水管线D=1000mm管线中,该D=600mm段管

5、线长270米,覆土为2.5米。K0+270-K0+414段雨水排除方向由东向西,采用D=600mm钢筋混凝土承插口级管接入垂杨柳中街规划雨水管线D=1000mm管线中,该D=600mm段管线长144米,覆土为2.5米。K0+454-K0+760段雨水排除方向由西向东,采用D=800-1050mm钢筋混凝土承插口级管和钢筋混凝土T8级顶管接入东三环辅路现况雨水管线D=1000mm管线中,其中D=800mm段管线长280米,覆土为2.5米;D=1050mm段管线长26米,覆土为3米。污水设计:K0+000-K0+270段雨水排除方向由西向东,采用D=400mm钢筋混凝土承插口级管接入垂杨柳中街规划

6、污水管线D=500mm管线中,该D=600mm段管线长270米,覆土为5米。K0+270-K0+394段雨水排除方向由东向西,采用D=400mm钢筋混凝土承插口级管接入垂杨柳中街规划污水管线D=500mm管线中,覆土为5米。K0+464-K0+765段雨水排除方向由西向东,采用D=400mm钢筋混凝土承插口级管接入东三环辅路现况污水管线D=1050mm管线中,其中D=400mm段管线长301米,覆土为5.5米。3、电力工程沿垂杨柳二街北侧新建10KV电力管一条,长度228m,规格为:8根D150电力管道。回填土分层夯实,回填压实系数95%,回填地基承载力标准值不小于120Kpa。4、电信工程新

7、建电信管道全长约780米,其中24孔电信管道中包括6孔歌华有线。5、热力工程人力管线DN500管线约405沿米,DN300管线约437沿米,DN250管线约135沿米。6、燃气工程由垂杨柳中街规划DN300中压管线开口,引DN200中压管线沿垂杨柳二街铺设至小区,折向北进入规划区域调压站,经调压后,供用户使用。7、主要工程数量1)道路工程挖方M35631填方M36306石灰、粉煤灰碎石基层36cmM210602沥青砼Ac-20cM210008沥青砼Ac-13cM210008人行道块料铺设M24702安砌侧(平、缘)石M1573拆除路面M22102)雨水工程挖沟槽土方M31789填方M3538混

8、凝土管道铺设M927砌筑检查井座23)污水工程挖沟槽土方M31929填方M31387混凝土管道铺设M774砌筑检查井座292.1.3工期要求根据业主招标文件要求,本工程计划2009年9月1日开工,2009年11月30日竣工;工期为91日历天。2.1.4质量目标本工程质量目标:达到北京市市政工程质量验收标准的合格等级。 2.2 项目环境2.2.1交通条件施工区域与三环辅路相接,交通便利。2.2.2地形地物及障碍物本工程红线内地上障碍物主要为树木及房屋。还涉及拆改道路两侧的架空电缆。2.2.3现况地下管线情况本工程现况地下管线错综复杂,部分现况管线与新建雨管交叉或顺向距离较近。施工时,需做好现况管

9、线加固,确保现况管线安全。2.2.4用水用电本工程施工用电可就近接入10KV高压线,经施工临时变压器后供施工使用。生活用水可从附近单位接入生活区,生产用水亦可就近从附近地区给水系统接至施工现场使用。2.2.5通讯施工现场周围以有了完善的通讯电话网络和移动通讯网络,因此,施工现场的对外有线通讯安装在向有关部门申请后,即可解决。计划在项目部办公区报装3部电话,主要管理人员配备移动电话。2.2.6医疗 本工程所处地段医疗卫生条件较好,施工期间人员疾病诊治可就近就医。2.3 施工重点及难点1、尽快完成拆迁是工程实施的先决条件拆迁工作的进展速度是直接影响施工的一个重要因素,是工程实施的先决条件。本工程现

10、况地上待拆物较多,进场后拆迁工作将作为项目部第一工作重点,以确保工程顺利进行。相应对策:详见第五章 拆迁工程方案2、交通导流为本工程施工前期的重点之一现况交通繁杂、机非混行。做好交通导流,保证社会交通顺畅,合理安排施工作业面是本工程的施工重点,也是保证工程顺利进行的前提条件。 应对措施:具体针对性措施详见第四章 交通导流方案3、综合管线的总体协调施工根据对本工程地下管线的实地调查,探明本工程现况地下管线数量和种类较多,主要有雨污水、电力和电信等,与新建管线线位顺向或交叉,施工过程中有可能出现高程与新建管线矛盾的问题。因此,做好现况管线的保护工作,协调现况管线与雨水以及各专业管线间的相互关系显得

11、尤为重要。应对措施:1)进场后立即进行现况管线的实地勘察,摸清各种管线的类型、走向、规格、位置、高程等具体数据,绘制综合管线平面示意图,对新建管线和现况管线的每个交叉点进行调查,对于高程矛盾的交叉点,根据计算结果绘制相互关系断面图,制定合理的拆改方案供相关单位参考。2)根据不同情况对现况地下管线采取加固、拆改、线位调整等措施,确保新建各种地下管线工程的顺利实施,为下一步道路施工创造条件。3)依据先深后浅的原则,管道间距、平面等相关信息,综合考虑各管道挖方土方工程量平衡与存放,施工作业面的预留,协调好各专业管线的前后作业顺序,相互配合,协调平衡施工,确保总体工期的实现,以及在保证质量、安全、工期

12、等前提下的效益最大化。4)制定总体施工进度计划,以总体施工进度计划为控制目标,制定分月进度计划和各专业管线工程施工进度计划,以合理、务实、控制有效的进度控制措施,确保雨水管线及各专业管线按期完工。4、本工程施工跨越雨期,道路施工、专业管线回填土压实度是该工程施工质量的关键,因此需制定完善的雨期施工措施。应对措施:详见第八章 雨期施工措施5、施工过程中文明施工和环境保护体系是否完善,方案是否合理将对周围居住环境影响甚大,同时环境保护与环境治理是北京市城市治理工作的重点,保持和维护城市的整治美观更成为施工控制的关键点。相应对策:1)成立以项目经理为组长环保领导小组,由专职环保负责扬尘治理工作。2)

13、各施工区、各施工作业队成立文明施工保洁小分队,由环保员及各施工区工长负责,配洒水设备,进行洒水降尘工作。通过文明施工劳动竞赛等形式下大力气整治现场施工环境。3)遇有4级以上大风天气,停止土方施工,并做好遮盖工作。工地出入处,必须要有防止车轮带泥出场措施,采用密目网折叠或钢筋篦子、草帘等放在出口处,并设专人清理。4)针对施工中的环保问题,我单位计划加大投入力量,土方作业期间各作业段均配备水车,适时洒水。具体针对性措施详见“第十一章 环境保护与文明施工保证措施”。第三章 总体部署3.1施工总目标3.1.1质量目标达到北京市市政工程质量验收标准的合格等级。杜绝一切质量事故,消除一切质量隐患。依据工程

14、招标文件的要求,并结合我公司在以往同类工程中的施工经验,制定本工程的质量目标。本工程在竣工交付业主使用时,质量达到下述目标:1、分项工程合格率达到100%;2、单位工程一次交验合格率:100%; 3、单位工程的优良率达到90%以上;3.1.2安全目标本工程施工严格按照建设部部颁标准施工,做到“五无”工程,即“无死亡、无重伤、无火灾、无中毒、无倒塌”,轻伤事故率控制在1.5以下。消防管理目标:无火灾事故,杜绝消防隐患。3.1.3工期目标响应业主招标文件的合同工期要求,于2009年9月1日开工,2009年11月30日竣工,工期为91日历天。3.1.4环境保护目标本项目工程将以维护北京市的良好自然环

15、境及业主的良好社会形象为中心思想,做到环境保护无投诉,最大限度降低施工区域的扬尘,做到施工现场散装材料和土方堆放覆盖率100%,办公生活区黄土不露天;施工现场噪声排放达标,固定使用机械设备100%采取降噪措施。3.1.5文明施工、绿色施工目标按建设部、北京市文明施工的管理规定要求,严格做好施工现场的各项文明施工措施,达到市级文明工地要求。3.2主导思想以“建精品工程”为主导思想并确保业主招标文件中要求的总体工期。以质量为中心,前期以拆迁工作及交通导流为重点,以道路施工为关键线路,施工过程中,对雨水管线、专业管线、道路等施工队伍间进行总体控制,使其紧密配合,并加强与周边友邻施工单位沟通协调,确保优质、高效、按期完成本工程。3.3施工总体部署根据市政工程的特点并结合本工程现场实际施工条件,合理布置、精心安排,优先实施具备施工条件或施工周期长的分项工程。本工程施工总原则为 “先地下、后地上

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
