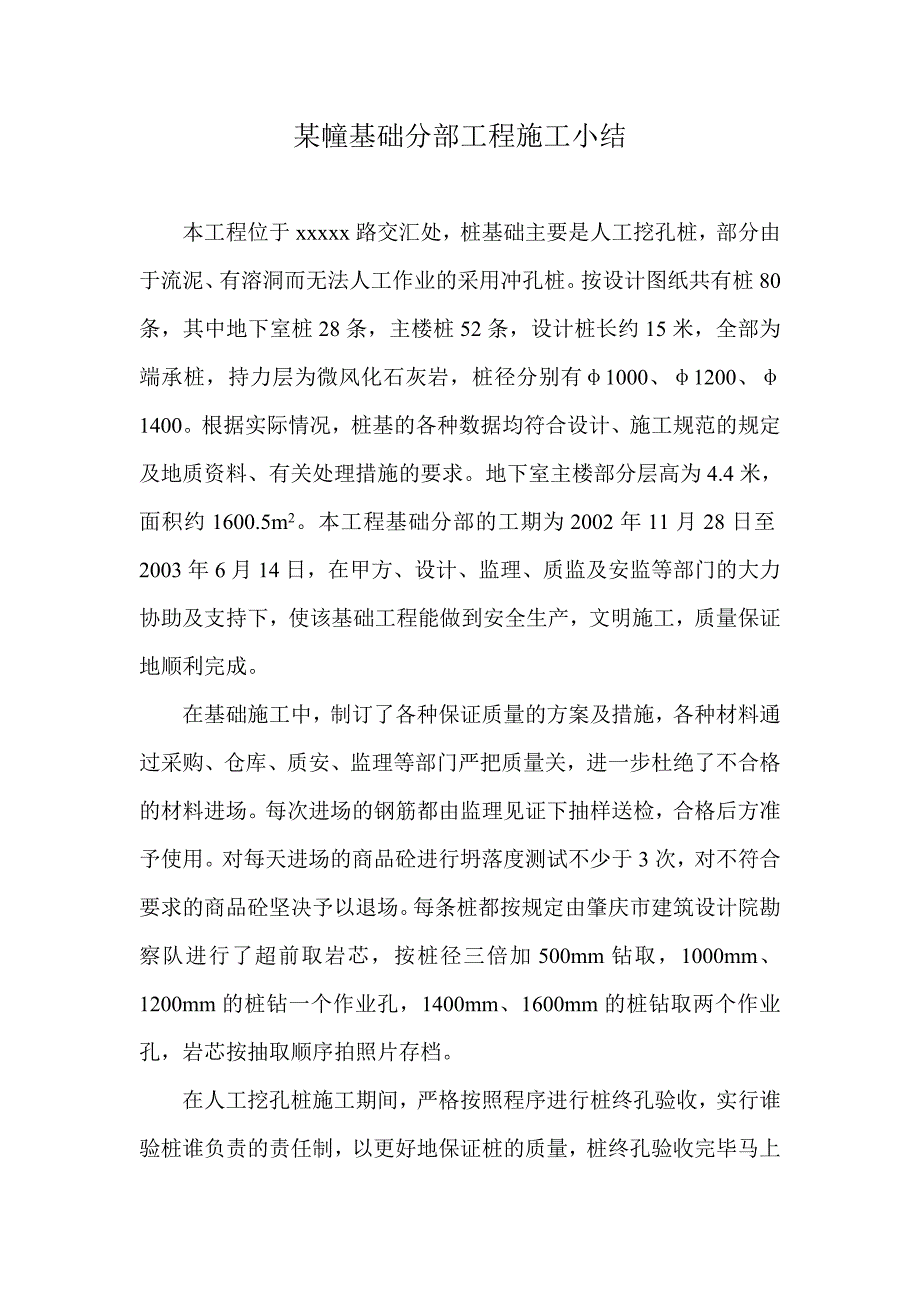

1、某幢基础分部工程施工小结本工程位于xxxxx路交汇处,桩基础主要是人工挖孔桩,部分由于流泥、有溶洞而无法人工作业的采用冲孔桩。按设计图纸共有桩80条,其中地下室桩28条,主楼桩52条,设计桩长约15米,全部为端承桩,持力层为微风化石灰岩,桩径分别有1000、1200、1400。根据实际情况,桩基的各种数据均符合设计、施工规范的规定及地质资料、有关处理措施的要求。地下室主楼部分层高为4.4米,面积约1600.5m2。本工程基础分部的工期为2002年11月28日至2003年6月14日,在甲方、设计、监理、质监及安监等部门的大力协助及支持下,使该基础工程能做到安全生产,文明施工,质量保证地顺利完成。

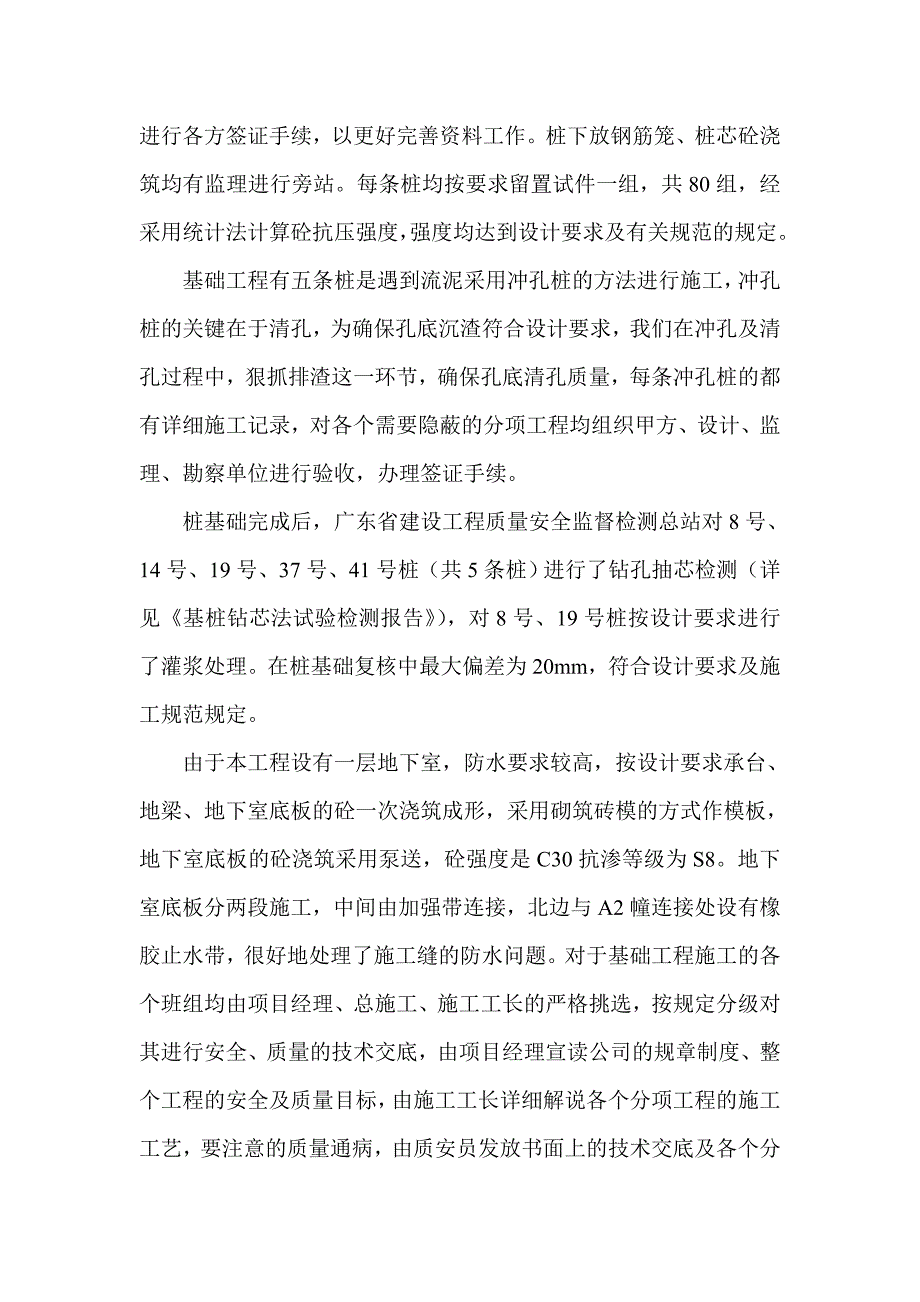

2、在基础施工中,制订了各种保证质量的方案及措施,各种材料通过采购、仓库、质安、监理等部门严把质量关,进一步杜绝了不合格的材料进场。每次进场的钢筋都由监理见证下抽样送检,合格后方准予使用。对每天进场的商品砼进行坍落度测试不少于3次,对不符合要求的商品砼坚决予以退场。每条桩都按规定由肇庆市建筑设计院勘察队进行了超前取岩芯,按桩径三倍加500mm钻取,1000mm、1200mm的桩钻一个作业孔,1400mm、1600mm的桩钻取两个作业孔,岩芯按抽取顺序拍照片存档。在人工挖孔桩施工期间,严格按照程序进行桩终孔验收,实行谁验桩谁负责的责任制,以更好地保证桩的质量,桩终孔验收完毕马上进行各方签证手续,以更
3、好完善资料工作。桩下放钢筋笼、桩芯砼浇筑均有监理进行旁站。每条桩均按要求留置试件一组,共80组,经采用统计法计算砼抗压强度,强度均达到设计要求及有关规范的规定。基础工程有五条桩是遇到流泥采用冲孔桩的方法进行施工,冲孔桩的关键在于清孔,为确保孔底沉渣符合设计要求,我们在冲孔及清孔过程中,狠抓排渣这一环节,确保孔底清孔质量,每条冲孔桩的都有详细施工记录,对各个需要隐蔽的分项工程均组织甲方、设计、监理、勘察单位进行验收,办理签证手续。桩基础完成后,广东省建设工程质量安全监督检测总站对8号、14号、19号、37号、41号桩(共5条桩)进行了钻孔抽芯检测(详见基桩钻芯法试验检测报告),对8号、19号桩按

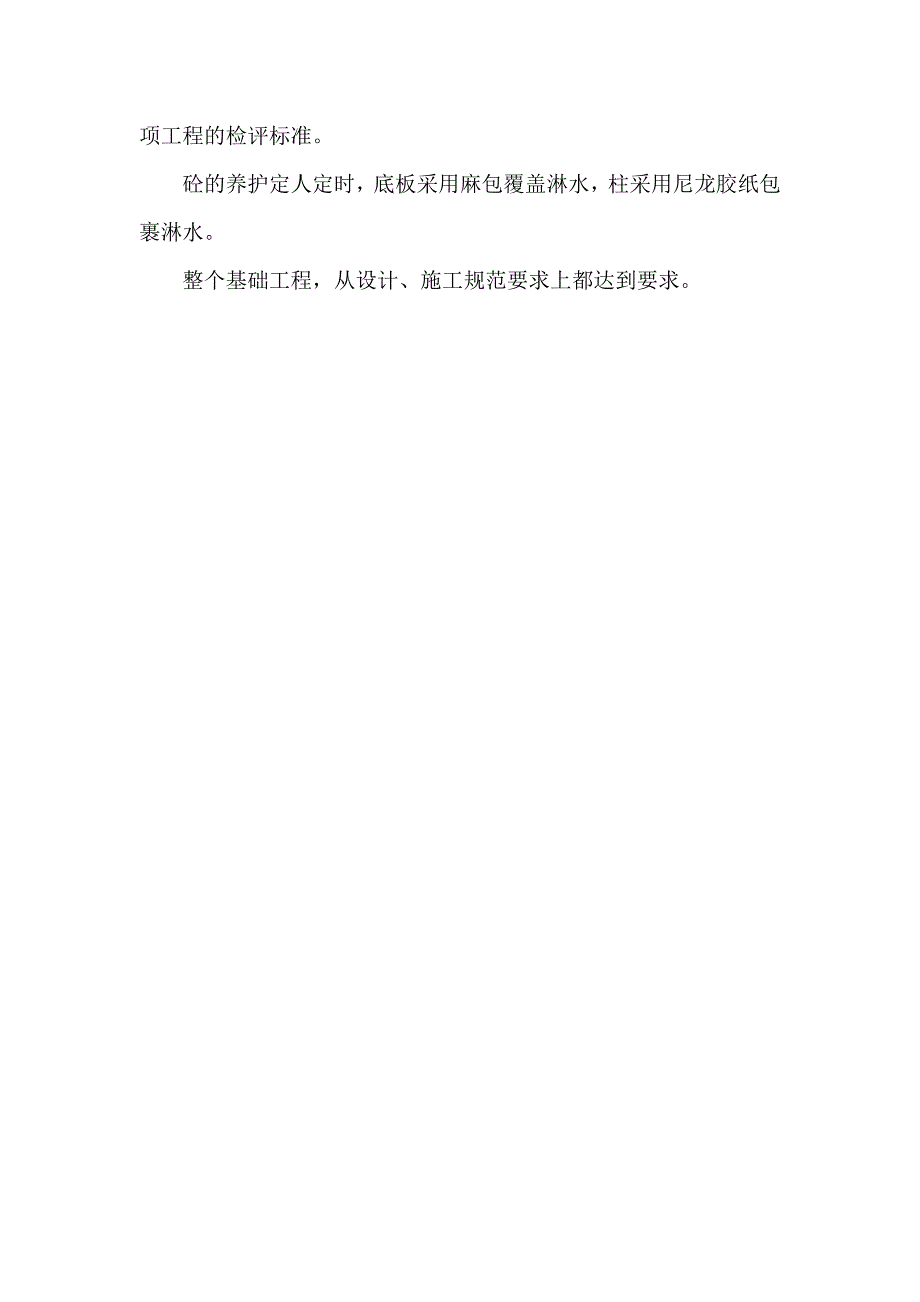

4、设计要求进行了灌浆处理。在桩基础复核中最大偏差为20mm,符合设计要求及施工规范规定。由于本工程设有一层地下室,防水要求较高,按设计要求承台、地梁、地下室底板的砼一次浇筑成形,采用砌筑砖模的方式作模板,地下室底板的砼浇筑采用泵送,砼强度是C30抗渗等级为S8。地下室底板分两段施工,中间由加强带连接,北边与A2幢连接处设有橡胶止水带,很好地处理了施工缝的防水问题。对于基础工程施工的各个班组均由项目经理、总施工、施工工长的严格挑选,按规定分级对其进行安全、质量的技术交底,由项目经理宣读公司的规章制度、整个工程的安全及质量目标,由施工工长详细解说各个分项工程的施工工艺,要注意的质量通病,由质安员发放书面上的技术交底及各个分项工程的检评标准。砼的养护定人定时,底板采用麻包覆盖淋水,柱采用尼龙胶纸包裹淋水。整个基础工程,从设计、施工规范要求上都达到要求。
