某广场工程临水施工方案.doc

上传人:p** 文档编号:948937 上传时间:2024-05-16 格式:DOC 页数:15 大小:352.78KB
下载 相关 举报
某广场工程临水施工方案.doc_第1页
第1页 / 共15页
某广场工程临水施工方案.doc_第2页
第2页 / 共15页
某广场工程临水施工方案.doc_第3页
第3页 / 共15页
某广场工程临水施工方案.doc_第4页
第4页 / 共15页
某广场工程临水施工方案.doc_第5页
第5页 / 共15页
某广场工程临水施工方案.doc_第6页
第6页 / 共15页
某广场工程临水施工方案.doc_第7页
第7页 / 共15页
某广场工程临水施工方案.doc_第8页
第8页 / 共15页
某广场工程临水施工方案.doc_第9页
第9页 / 共15页
某广场工程临水施工方案.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某广场工程临水施工方案.doc》由会员分享,可在线阅读,更多相关《某广场工程临水施工方案.doc(15页珍藏版)》请在第壹文秘上搜索。

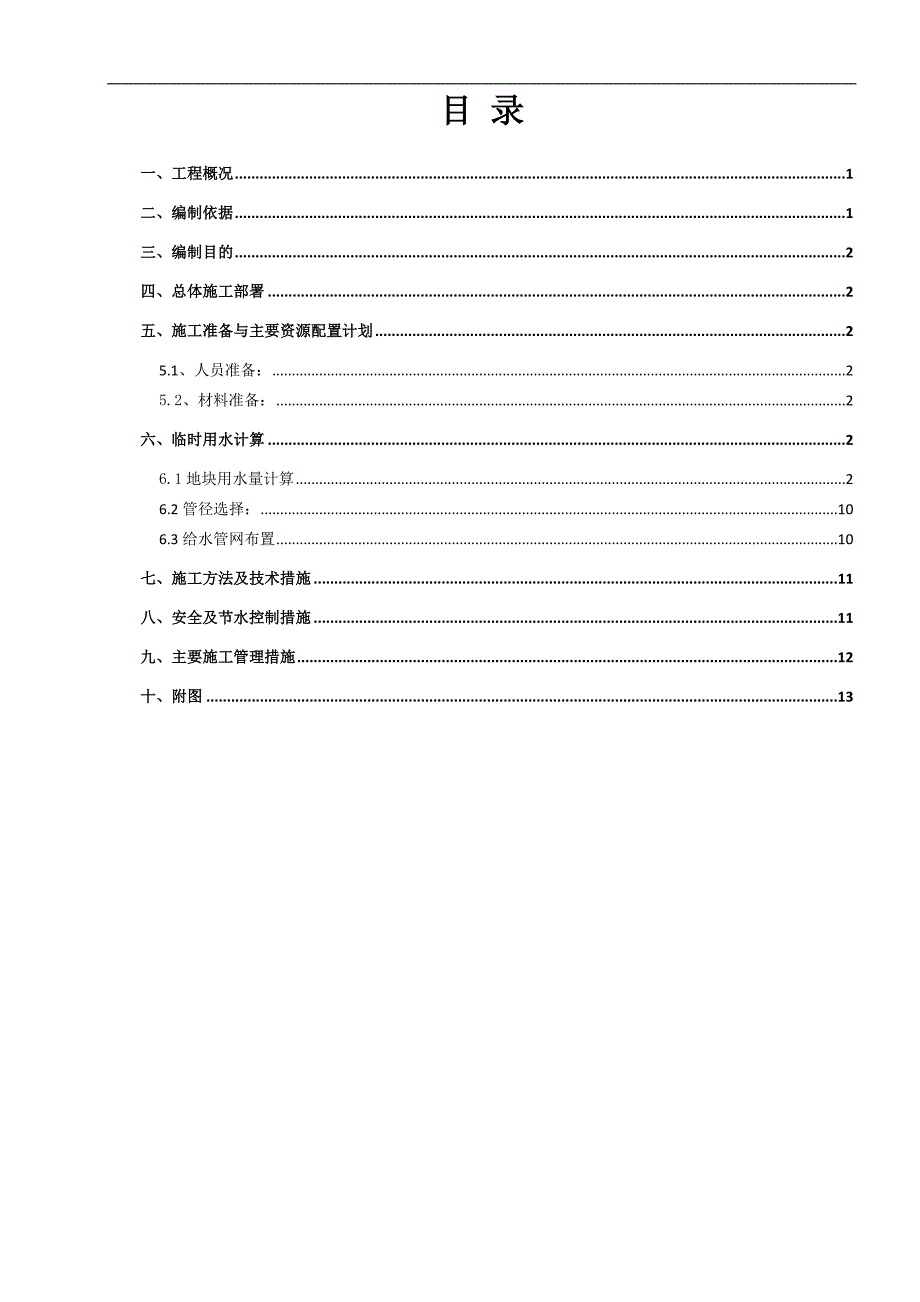

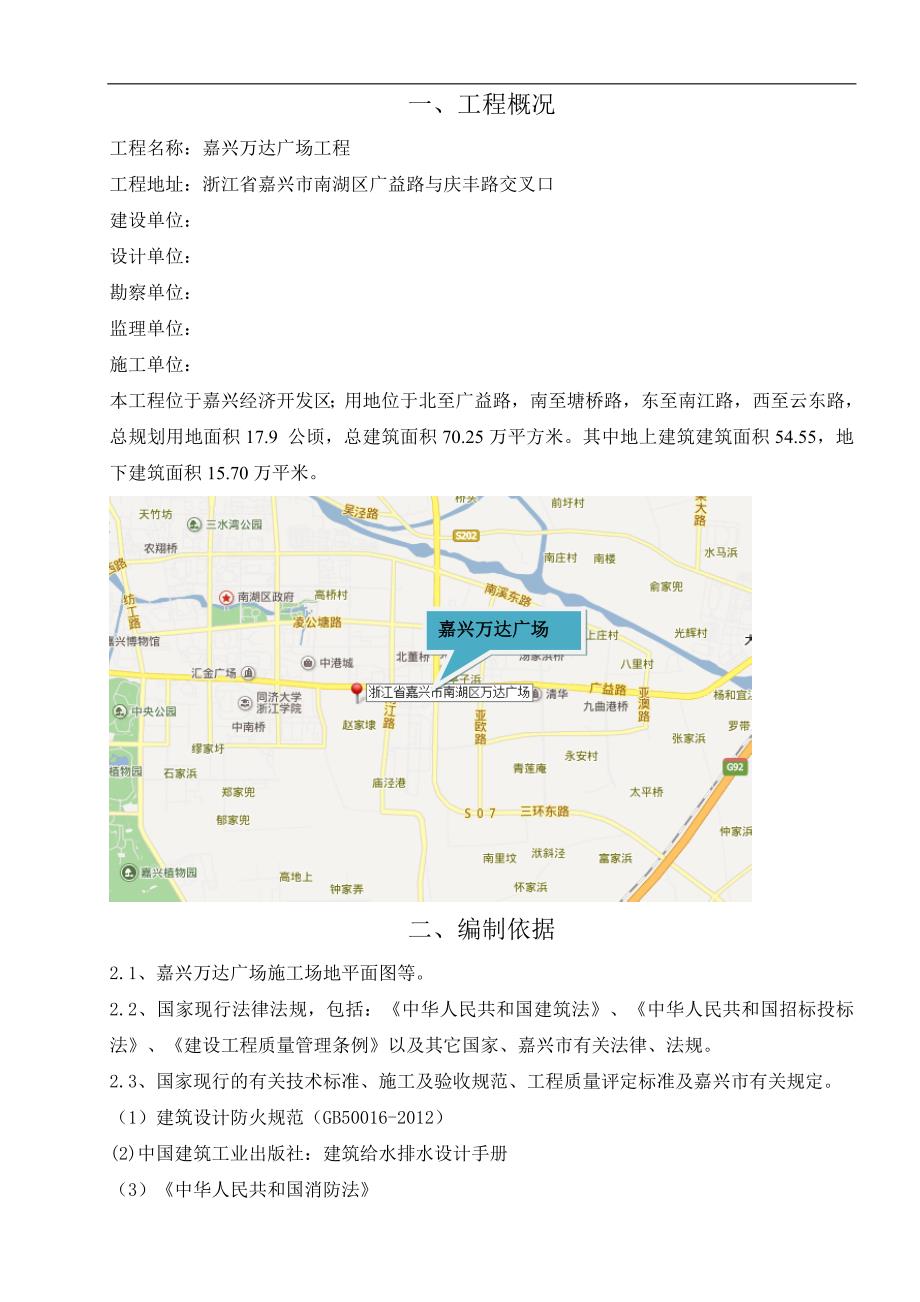

1、嘉兴万达广场临水施工方案 编制单位: 编 制 人: 审 核 人: 审 批 人: 编制时间: 目 录一、工程概况1二、编制依据1三、编制目的2四、总体施工部署2五、施工准备与主要资源配置计划25.1、人员准备:25.2、材料准备:2六、临时用水计算26.1地块用水量计算26.2管径选择:106.3给水管网布置10七、施工方法及技术措施11八、安全及节水控制措施11九、主要施工管理措施12十、附图13一、工程概况工程名称:嘉兴万达广场工程工程地址:浙江省嘉兴市南湖区广益路与庆丰路交叉口建设单位: 设计单位: 勘察单位: 监理单位: 施工单位: 本工程位于嘉兴经济开发区;用地位于北至广益路,南至塘桥

2、路,东至南江路,西至云东路,总规划用地面积17.9 公顷,总建筑面积70.25万平方米。其中地上建筑建筑面积54.55,地下建筑面积15.70万平米。嘉兴万达广场二、编制依据2.1、嘉兴万达广场施工场地平面图等。2.2、国家现行法律法规,包括:中华人民共和国建筑法、中华人民共和国招标投标法、建设工程质量管理条例以及其它国家、嘉兴市有关法律、法规。2.3、国家现行的有关技术标准、施工及验收规范、工程质量评定标准及嘉兴市有关规定。(1)建筑设计防火规范(GB50016-2012)(2)中国建筑工业出版社:建筑给水排水设计手册(3)中华人民共和国消防法2.4、国家现行的有关建设工程施工现场管理规定、

3、安全技术规范与操作规程,嘉兴市有关安全、文明、消防等规定。三、编制目的本工程主要包括桩基施工阶段和主体结构施工阶段,为满足工程整体和阶段性施工的需要,为了周密、合理地布置施工现场临时施工用水;合理地选择、配置施工设备;确保施工用水安全性、经济性及企业CI形象要求,特编制本方案。由于生活办公区相对于施工现场独立,因此本施工方案主要针对施工现场的临时用水进行设计,在具体作业中必须按本方案执行。四、总体施工部署见平面图五、施工准备与主要资源配置计划5.1、人员准备:根据临水的安装工程任务量,安排专业水暖工进行安装调试。人员安排具体为现场工长3名,质检员3名,水暖技工7人,壮工18名。5.2、材料准备

4、:DN200、DN150、DN100、DN50,水嘴DN15、焊接钢管DN65,DN25、八字阀门、PPR管卡、胀拴等。六、临时用水计算 本方案主要考虑桩基及主体阶段,内容如下:6.1地块用水量计算6.1.1打桩期间用水量计算工地施工工程用水量可按下式计算: 其中 q1 施工工程用水量 (L/s); K1 未预见的施工用水系数,取1.05; Q1 年(季)度工程量 (以实物计量单位表示),取值如下表; N1 施工用水定额,取值如下表; T1 年(季)度有效工作日(d),取110天; b 每天工作班数(班),取2; K2 用水不均匀系数,取1.5。工程施工用水定额列表如下:-序号 用水名称 用水

5、定额N1 工程量Q1 单位1 钻孔灌注桩 3000 20000 M32 二轴搅拌桩 300 30000 M33 高压旋喷桩 450 13000 M3-经过计算得到 q1 =1.05748500001.5/(110383600)=12.4L/S。b、机械用水量计算:施工机械用水量计算公式: 其中 q2 施工机械用水量 (L/s); K1 未预见的施工用水系数,取1.05; Q2 同一种机械台数(台),取值如下表; N2 施工机械台班用水定额,取值如下表; K3 施工机械用水不均匀系数,取2。本工程无大型施工用水设备,该部分用水量可忽略。(即q20)C、生活用水量计算:施工工地用水量计算公式: 其

6、中 q3 施工工地生活用水量 (L/s); P1 施工现场高峰期生活人数,取4000人; N3 施工工地生活用水定额,取值如下表; K4 施工工地生活用水不均匀系数,取1.3; b 每天工作班数(班),取2。施工工地用水定额列表如下:-序号 用水名称 单位 耗水量N1(L)1 施工现场生活用水 L/人 20 -经过计算得到 q3 = 4000201.3/(283600)=1.81 L/S。d、生活区用水量计算:生活区生活用水量计算公式: 其中 q4 生活区生活用水量 (L/s); P2 生活区居住人数,最高峰期取4000人; N5 生活区昼夜全部生活用水定额,取值如下表; K4 生活区生活用水

7、不均匀系数,取2; 本工程生活区用水单独布置,该部分用水量可忽略。(即q40)e、施工工地总用水量计算:施工工地总用水量Q可按以下组合公式计算:在此计算中得:Q =q1+q2+q3+q4 =12.4+0+1.81+0=14.2L/S;最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。最后Q还应增加10%,得出 Q =15.6L/S;f、供水管径计算:工地临时网路需用管径,可按下式计算: 其中: d 配水管直径(m); Q 施工工地用水量(L/S); V 管网中水流速度(m/s),取V=1.3(m/s);供水管径由计算公式:d=415.6/(3.141.51000)=0.115

8、mm115mm得临时网路需用内径最少为150mm的供水管。综合考虑,打桩期间用水量较大,本工程管径拟选用d=200mm的镀锌钢管。6.1.2 主体结构阶段用水量计算a、工程用水量计算:工地施工工程用水量可按下式计算: 其中 q1 施工工程用水量 (L/s); K1 未预见的施工用水系数,取1.15; Q1 年(季)度工程量 (以实物计量单位表示),取值如下表; N1 施工用水定额,取值如下表; T1 年(季)度有效工作日(d),取350天; b 每天工作班数(班),取1.5; K2 用水不均匀系数,取1.5。工程施工用水定额列表如下:地下室序号 用水名称 用水定额N1 工程量Q1 单位 1 砌

9、筑工程全部用水 250 16799 m 2 抹灰工程全部用水 30 403176 m2 3. 搅拌砂浆 300 12095 m 4. 混凝土自然养护 400 175055 m 经过计算得到写字楼 q1 =1.151713251.5/(83600)=10.3 L/S. -写字楼序号 用水名称 用水定额N1 工程量Q1 单位 1 砌筑工程全部用水 250 16065 m 2 抹灰工程全部用水 30 385560 m2 3. 搅拌砂浆 300 11567 m 4. 混凝土自然养护 400 45815 m 经过计算得到写字楼 q1 =1.15711981.5/(83600)=4.3 L/S.-室内街序号 用水名称 用水定额N1 工程量Q1 单位1 砌筑工程全部用水 250 6601 m2 抹灰工程全部用水 30 158424 m23. 搅拌砂浆 300 4753 m4. 混凝土自然养护 400 14760 m经计算得到大商业 q1=1.15261581.5/(83600)=1.6 L/S.-百货楼序号 用水名称 用水定额N1 工程量Q1 单位1 砌筑工程全部用水 250 2200 m2 抹灰工程全部用水 30 52800 m23. 搅拌砂浆 300 1584 m4. 混凝土自然养护 400 6880 m经计算得到百货楼 q1=1.15102121.5/(83600)=0.62 L/S.-

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
