某建筑楼墙地面砖施工方案.doc

上传人:p** 文档编号:948983 上传时间:2024-05-16 格式:DOC 页数:14 大小:483.57KB
下载 相关 举报
某建筑楼墙地面砖施工方案.doc_第1页
第1页 / 共14页
某建筑楼墙地面砖施工方案.doc_第2页
第2页 / 共14页
某建筑楼墙地面砖施工方案.doc_第3页
第3页 / 共14页
某建筑楼墙地面砖施工方案.doc_第4页
第4页 / 共14页
某建筑楼墙地面砖施工方案.doc_第5页
第5页 / 共14页
某建筑楼墙地面砖施工方案.doc_第6页
第6页 / 共14页
某建筑楼墙地面砖施工方案.doc_第7页
第7页 / 共14页
某建筑楼墙地面砖施工方案.doc_第8页
第8页 / 共14页
某建筑楼墙地面砖施工方案.doc_第9页
第9页 / 共14页
某建筑楼墙地面砖施工方案.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某建筑楼墙地面砖施工方案.doc》由会员分享,可在线阅读,更多相关《某建筑楼墙地面砖施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

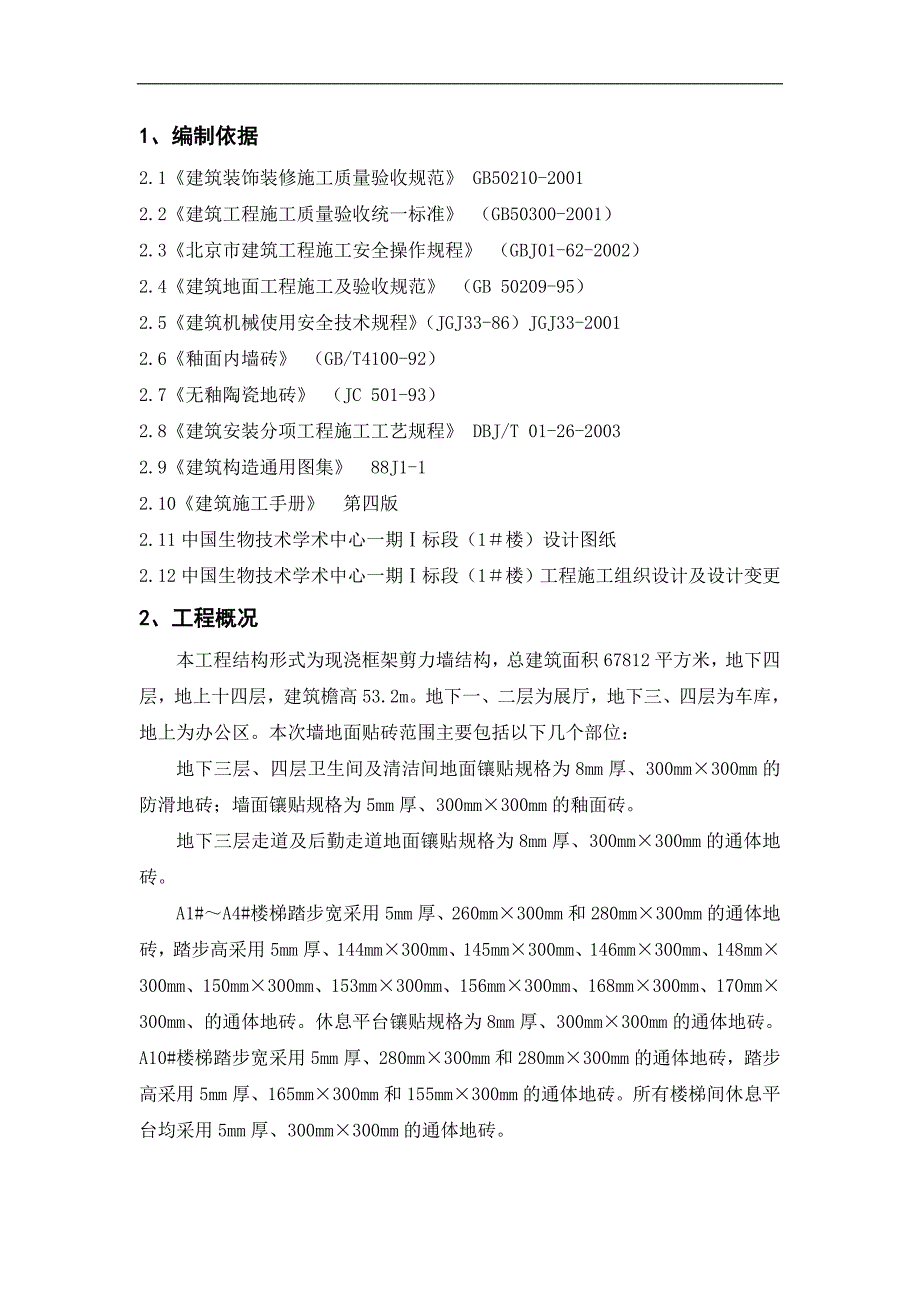

1、目 录 1、编制依据12、工程概况23、施工准备33.1材料准备33.2施工机具的配备33.3作业条件准备44.镶贴施工方法44.1施工顺序44.2墙砖(釉面砖)的镶贴44.3地面通体砖的镶贴74.4楼梯间踏步及休息平台通体地砖铺贴115.质量保证措施126.成品保护措施137.安全文明施工138.环保措施141、编制依据2.1建筑装饰装修施工质量验收规范 GB50210-20012.2建筑工程施工质量验收统一标准 (GB50300-2001)2.3北京市建筑工程施工安全操作规程 (GBJ01-62-2002)2.4建筑地面工程施工及验收规范 (GB 50209-95)2.5建筑机械使用安全技

2、术规程(JGJ33-86)JGJ33-20012.6釉面内墙砖 (GB/T4100-92)2.7无釉陶瓷地砖 (JC 501-93)2.8建筑安装分项工程施工工艺规程 DBJ/T 01-26-20032.9建筑构造通用图集 88J1-12.10建筑施工手册 第四版2.11中国生物技术学术中心一期标段(1楼)设计图纸2.12中国生物技术学术中心一期标段(1楼)工程施工组织设计及设计变更2、工程概况本工程结构形式为现浇框架剪力墙结构,总建筑面积67812平方米,地下四层,地上十四层,建筑檐高53.2m。地下一、二层为展厅,地下三、四层为车库,地上为办公区。本次墙地面贴砖范围主要包括以下几个部位:地

3、下三层、四层卫生间及清洁间地面镶贴规格为8mm厚、300mm300mm的防滑地砖;墙面镶贴规格为5mm厚、300mm300mm的釉面砖。地下三层走道及后勤走道地面镶贴规格为8mm厚、300mm300mm的通体地砖。A1#A4#楼梯踏步宽采用5mm厚、260mm300mm和280mm300mm的通体地砖,踏步高采用5mm厚、144mm300mm、145mm300mm、146mm300mm、148mm300mm、150mm300mm、153mm300mm、156mm300mm、168mm300mm、170mm300mm、的通体地砖。休息平台镶贴规格为8mm厚、300mm300mm的通体地砖。A10

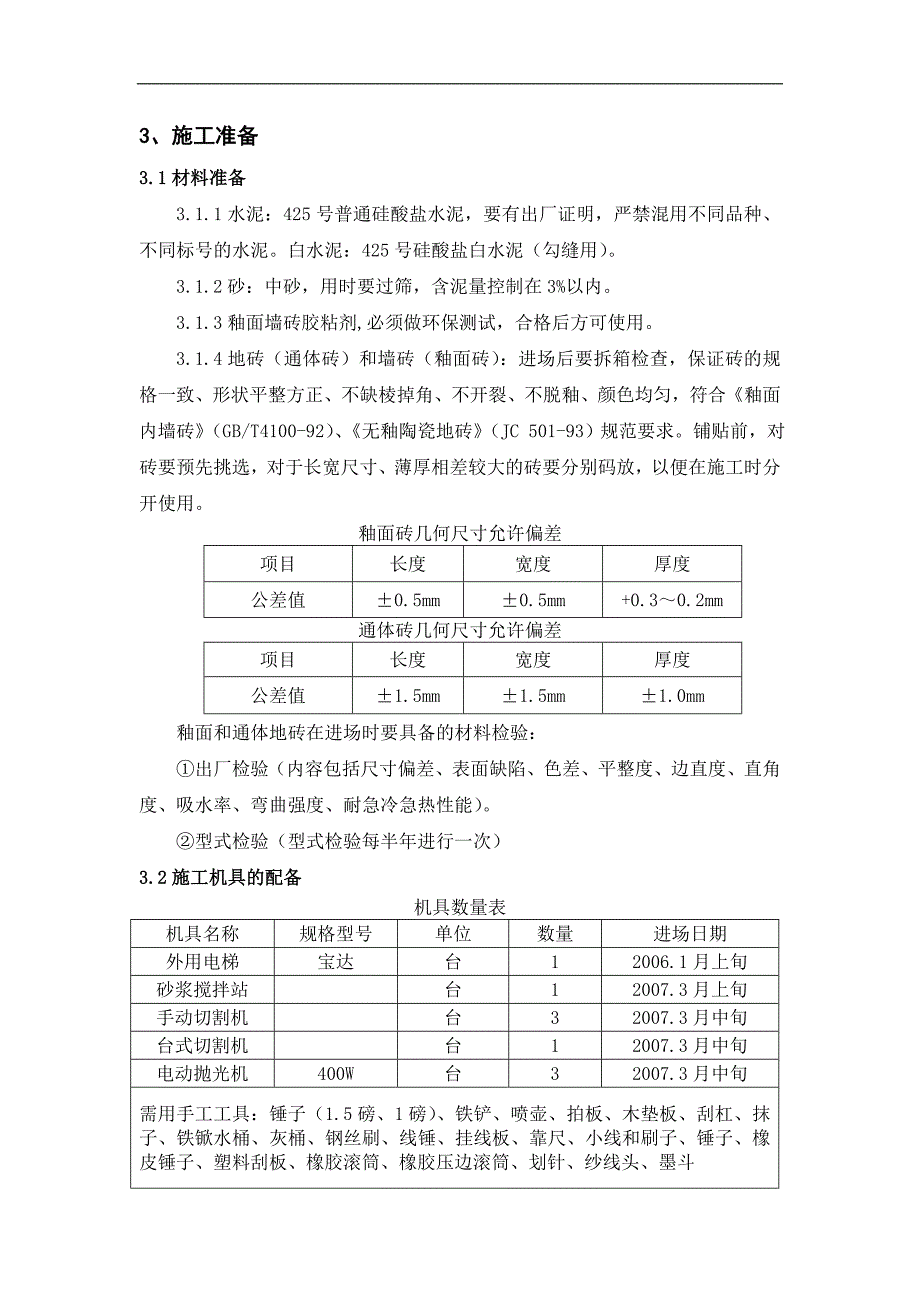

4、#楼梯踏步宽采用5mm厚、280mm300mm和280mm300mm的通体地砖,踏步高采用5mm厚、165mm300mm和155mm300mm的通体地砖。所有楼梯间休息平台均采用5mm厚、300mm300mm的通体地砖。3、施工准备 3.1材料准备3.1.1水泥:425号普通硅酸盐水泥,要有出厂证明,严禁混用不同品种、不同标号的水泥。白水泥:425号硅酸盐白水泥(勾缝用)。3.1.2砂:中砂,用时要过筛,含泥量控制在3%以内。3.1.3釉面墙砖胶粘剂,必须做环保测试,合格后方可使用。3.1.4地砖(通体砖)和墙砖(釉面砖):进场后要拆箱检查,保证砖的规格一致、形状平整方正、不缺棱掉角、不开裂、

5、不脱釉、颜色均匀,符合釉面内墙砖(GB/T4100-92)、无釉陶瓷地砖(JC 501-93)规范要求。铺贴前,对砖要预先挑选,对于长宽尺寸、薄厚相差较大的砖要分别码放,以便在施工时分开使用。釉面砖几何尺寸允许偏差项目长度宽度厚度公差值0.5mm0.5mm+0.30.2mm通体砖几何尺寸允许偏差项目长度宽度厚度公差值1.5mm1.5mm1.0mm釉面和通体地砖在进场时要具备的材料检验:出厂检验(内容包括尺寸偏差、表面缺陷、色差、平整度、边直度、直角度、吸水率、弯曲强度、耐急冷急热性能)。型式检验(型式检验每半年进行一次)3.2施工机具的配备机具数量表机具名称规格型号单位数量进场日期外用电梯宝达

6、台12006.1月上旬砂浆搅拌站台12007.3月上旬手动切割机台32007.3月中旬台式切割机台12007.3月中旬电动抛光机400W台32007.3月中旬需用手工工具:锤子(1.5磅、1磅)、铁铲、喷壶、拍板、木垫板、刮杠、抹子、铁锨水桶、灰桶、钢丝刷、线锤、挂线板、靠尺、小线和刷子、锤子、橡皮锤子、塑料刮板、橡胶滚筒、橡胶压边滚筒、划针、纱线头、墨斗3.3作业条件准备3.3.1墙面釉面砖的镶贴作业条件a)饰面砖镶贴前,卫生间内围护墙已砌筑完毕,并完成墙体抹灰工作。b)室内门窗框均已安装完毕。c)水电管线已安装完毕;卫生间的洗手液盒、烘手器盒、便盆、镜箱及脸盆架已放好位置线或已安装就位。d

7、)室内墙面已弹好+100cm水平线,并校核无误。f)釉面砖在镶贴前要清扫干净,放入清水中浸泡。要浸泡到不冒泡为止,且不少于2h,然后取出阴干备用。3.3.2地面通体砖镶贴的作业条件a)内墙+100cm水平标高线已弹好,并校核无误。b)墙面抹灰和门框已安装完成。待镶贴地面面层砖时,墙面的饰面工作已完成。c)地面已做好防水层,并打好垫层,完成蓄水试验办好检验手续。d)地面垫层以及预埋在地面内各种管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。4.镶贴施工方法4.1施工顺序卫生间铺砖的总顺序为:地面防水层施工 防水保护层施工 墙打底找平 铺贴墙面砖 铺贴地面砖排砖原则:墙地砖对缝;非整块砖排放在边

8、角,不明显部位;卫生洁具、开关、插座等部位要用整砖套割,不得用非整砖拼凑镶贴,以保证饰面的美观。墙砖:水平方向以门上口线为基准线上下呈整砖排布;竖直方向以门框边为基准线向两侧呈整砖排布。4.2墙砖(釉面砖)的镶贴4.2.1工艺流程:基层处理 套方、找规矩 抹灰饼、冲筋 打底 弹线分格 抹砂浆 镶贴墙砖 拍平、修整 擦缝 养护墙体釉面砖墙面做法4.2.2基层处理:对于基面为钢筋混凝土墙,用10%的火碱水将墙面的油污刷掉,随之用净水将其碱液冲洗干净,晾干后用素水泥浆一道并甩毛;对于砌块墙,将墙面清扫干净,突出墙面的砂浆剔去,浇水湿润墙面。4.2.3套方、找规矩:弹出吊顶线后,找出地面标高,按贴砖的

9、面积用水平尺找平,并弹出釉面砖的水平和垂直控制线。横向不足整块的部分,留在最下一皮与地面连接处。釉面砖按“直线”排列方法。并与墙面的腰线、阳角立边等部位面砖贴面排列方法对称,力求整体完美。4.2.4抹底层砂浆:用10厚1:3水泥砂浆打底,抹至与冲筋一致时,用大杠刮平,木抹子搓毛,终凝后浇水养护。4.2.5镶贴墙砖:4.2.5.1用墙砖胶粘剂镶贴墙砖a)按重量比,胶粉:水=4:1,二者倒入灰桶中,搅拌均匀,调成浆膏状,待10分钟后再次搅拌,即可开始使用,并在使用过程中常搅动。b)将基层表面的尘垢清除掉,并湿润表面。可将胶粘剂直接涂抹在墙砖背面上粘贴,也可在基层表面大面积涂抹厚度为2mm浆膏,用槽

10、形抹刀将胶层梳成肋状,立即铺贴墙砖就位,并用橡皮锤轻敲压实。注意勿使抹刀伤及基面。c)粘贴墙砖时,均需压紧、调移、对缝、取平,胶粉可调整时间为5-15分钟。4.2.5.2镶贴方法a)两块墙砖之间的镶贴缝隙为3mm,并采用墙砖先铺,地砖顶墙砖的镶贴方式,并使墙砖缝与地砖缝对齐。地面有1%的泛水坡度,则在最低点为整块砖外露,其它为地砖按坡度顶压相应高度墙砖。(见下图)b)在阳角处镶贴的墙砖要切割成450坡角,使镶贴此处墙砖时能形成严密的一条缝。(见下图)c)地下三层、四层卫生间及清洁间吊顶高度为2400mm,墙面镶贴釉面砖高度为2400mm。d)在洗脸盆、镜箱、小便器等部位釉面砖排砖按下图所示。e

11、)将卫生间的门框居中安装。这样,卫生间墙内侧将釉面砖镶贴到门洞口边即可。f)砖块排列自阳角开始,至阴角停止(收口)和自吊顶开始至楼地面停止(收口)。4.2.6修整:粘完釉面砖后及时检查有无粘上或粘接的密实程度,如发现不密实或未粘上的面砖,及时补粘面砖;对个别镶贴位置不准确、线条不直的,均要及时调整。4.2.7擦缝:用白水泥膏擦缝,要求缝内水泥膏密实、平整、光滑。随擦缝随将剩余水泥膏清走、擦净。4.2.8养护:铺完24h后,洒水养护,养护时间不得少于7d。4.3地面通体砖的镶贴4.3.1工艺流程防水层施工完毕 基层处理 找标高、弹线 抹找平层砂浆 弹铺砖控制线 贴砖 勾缝、擦缝 养护4.3.2基

12、层处理(地面防水层已施工完毕):将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。如基层有油污时,用10%火碱水刷净,并用清水及时将其上的碱液冲净。(地下三层、四层卫生间及清洁间地面做法见下图)4.3.3找标高、弹线:根据墙上的+100cm水平标高线,往下量测出面层标高,并弹在墙上。4.3.4抹找平层砂浆:a)洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。b)抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼的间距为1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋。卫生间地面用50厚(最薄处30mm)C15细石混凝土,找1%泛

13、水,坡向地漏。在防水及防水保护层施工完成后做20mm厚1:2干硬性水泥砂浆粘结层,用大杠将砂浆刮平,木抹子拍实,抹平整。找平层抹好达到抗压强度1.2Mpa后,在粘结层上量测房间内长宽尺寸,在房间中心弹十字控制线,根据排砖图布置地砖。c)装档(即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆粘结层,要随涂刷随铺砂浆。然后根据标筋的标高,用木抹子将已拌合的水泥砂浆铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24h后浇水养护。4.3.5弹铺砖控制线:当找平层砂浆抗压强度达到1.2

14、Mpa时,开始上人弹砖的控制线。砖之间的缝隙控制在1mm(见下图)。在房间中,从纵横两个方向排尺寸,当尺寸不足整砖倍数时,将非整砖用于边角处。根据已确定的砖数和缝宽,在地面上弹纵、横控制线。4.3.6铺地砖:为了找好位置和标高,从门口开始,纵向先铺2-3行砖,以此为标筋拉纵横水平标高线,铺时从里往外退着操作,人不得踏在刚铺好的砖面上,每块砖均要跟线。a)铺砌前将砖块放入半截水桶中浸水湿润,晾干后表面无明水,方可使用。b)找平层上洒水湿润,均匀涂刷素水泥浆,厚度为10mm,涂刷面积不要过大,铺多少刷多少。c)铺砌时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆找平层上,砖上楞略高出水平标高线,找

15、正、找直、找方后,砖上垫木板用橡皮锤拍实,顺序从内退着往外铺砌,做到面砖砂浆饱满、相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合,使地漏镶套在砖内(见下图)。铺地砖时要连续铺贴,一间要一次铺完。地漏处做法卫生间蹲位处的铺贴方法参照下图进行镶贴:蹲位处地面要高出150mm,此处台阶地砖铺贴方法如下图:卫生间门框安装位置见下图:d)拔缝、修整:铺完2至3行,要随时拉线检查缝格的平直度,如超出规定立即修整,将缝拔直,并用橡皮锤拍实。此项工作要在结合层凝结之前完成。4.3.7 A-3#卫生间墙地面排砖图详见附图1、2。4.3.8勾缝擦缝:面层铺贴要在24h内进行擦缝、勾缝工作,并采用同品种、同标号、同颜

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
