某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc

上传人:p** 文档编号:948985 上传时间:2024-05-16 格式:DOC 页数:16 大小:874.66KB
下载 相关 举报
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第1页
第1页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第2页
第2页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第3页
第3页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第4页
第4页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第5页
第5页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第6页
第6页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第7页
第7页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第8页
第8页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第9页
第9页 / 共16页
某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

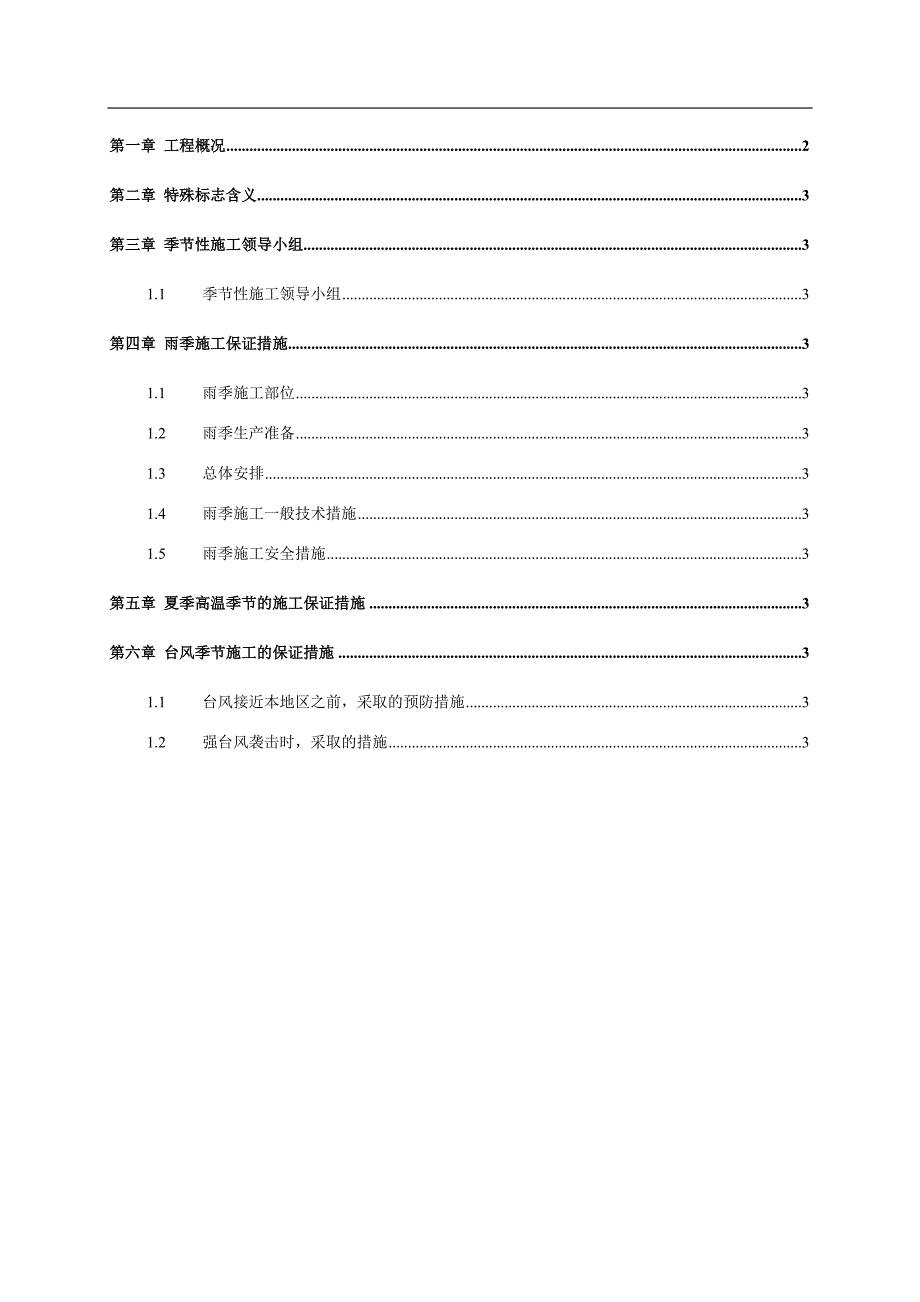

《某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc》由会员分享,可在线阅读,更多相关《某建筑工程项目雨季、台风及夏季高温季节等防自然灾害施工保证措施.doc(16页珍藏版)》请在第壹文秘上搜索。

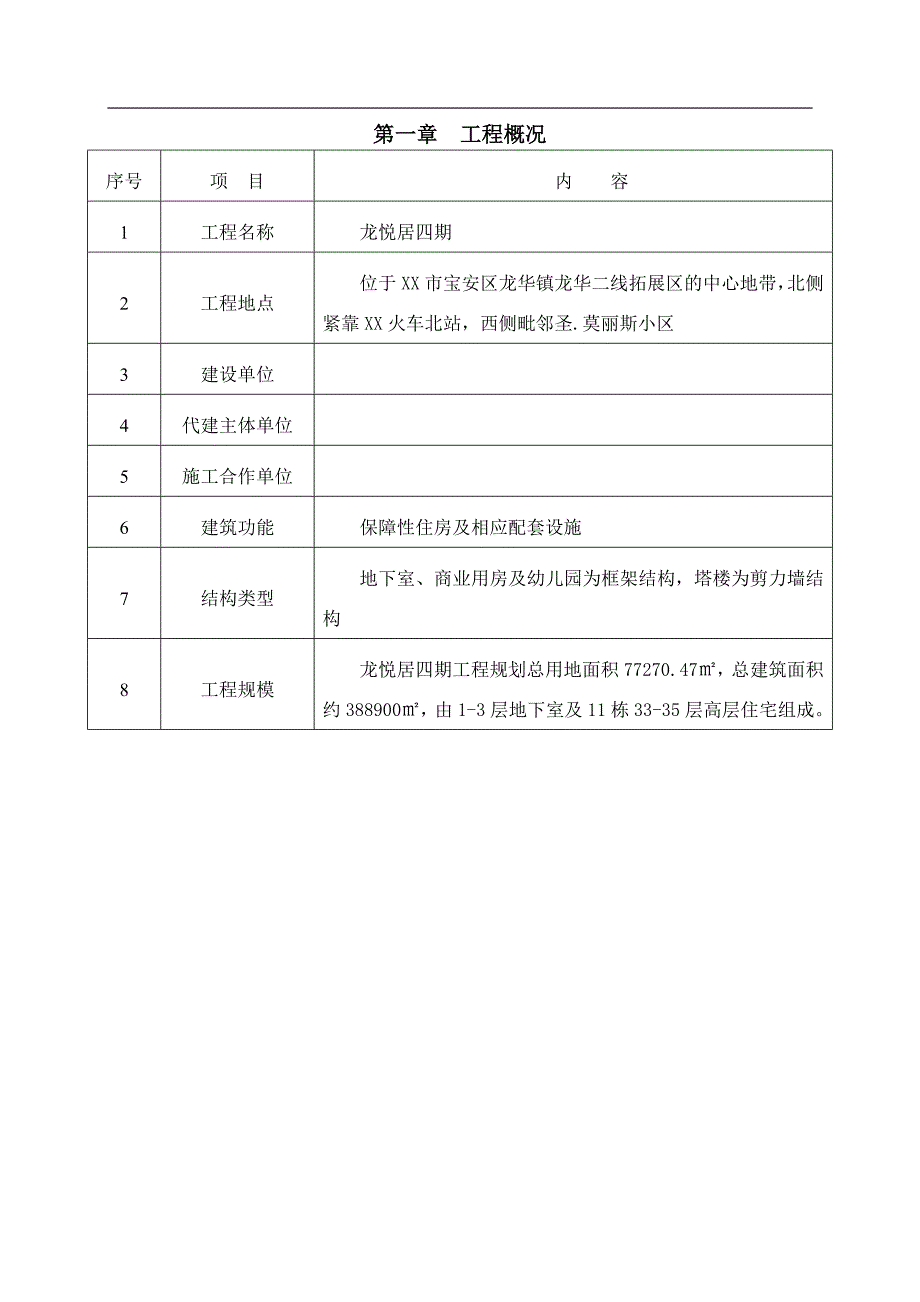

1、第一章 工程概况2第二章 特殊标志含义3第三章 季节性施工领导小组31.1季节性施工领导小组3第四章 雨季施工保证措施31.1雨季施工部位31.2雨季生产准备31.3总体安排31.4雨季施工一般技术措施31.5雨季施工安全措施3第五章 夏季高温季节的施工保证措施3第六章 台风季节施工的保证措施31.1台风接近本地区之前,采取的预防措施31.2强台风袭击时,采取的措施3第一章 工程概况序号项 目内 容1工程名称龙悦居四期2工程地点位于XX市宝安区龙华镇龙华二线拓展区的中心地带,北侧紧靠XX火车北站,西侧毗邻圣.莫丽斯小区3建设单位4代建主体单位5施工合作单位6建筑功能保障性住房及相应配套设施7结

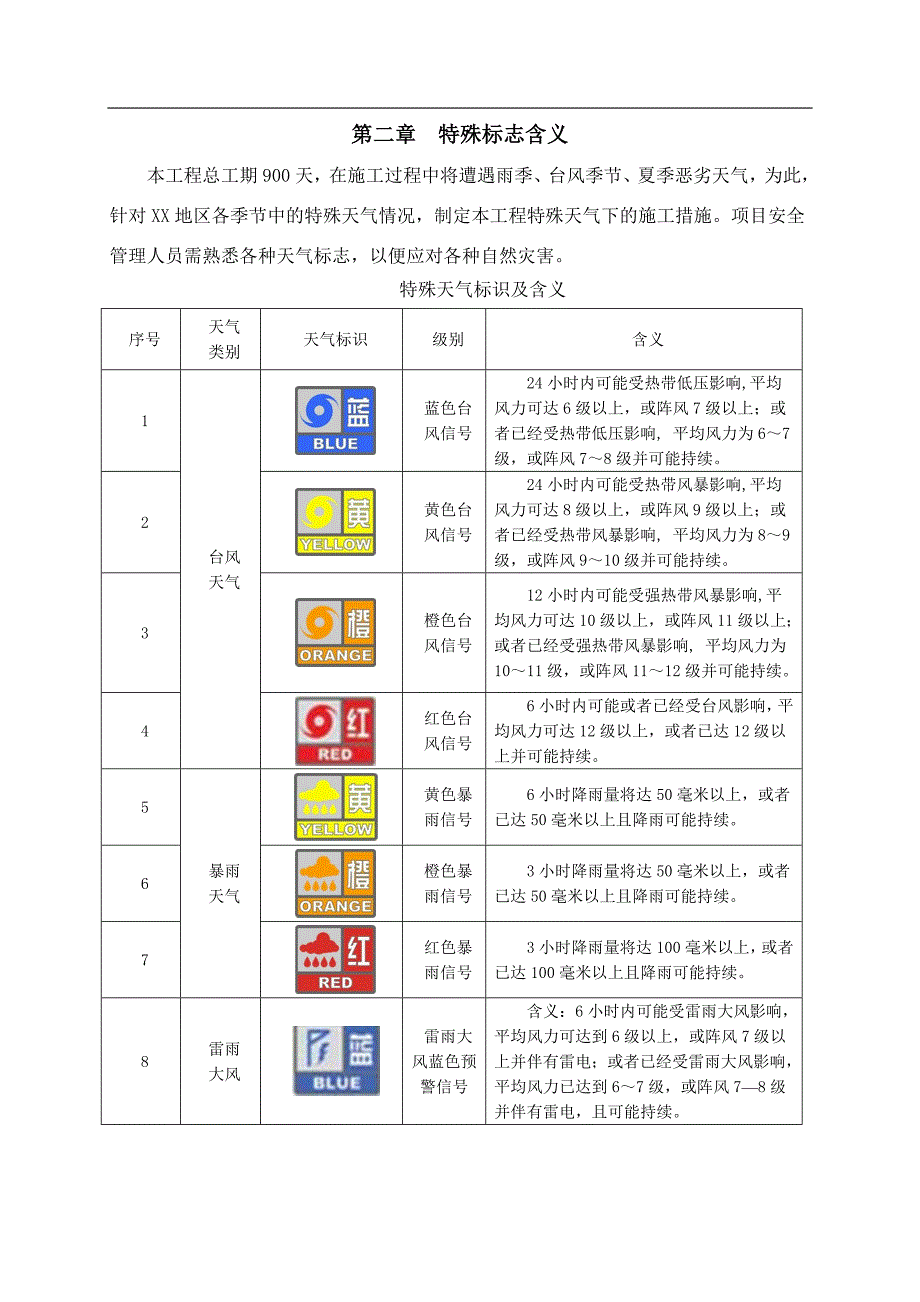

2、构类型地下室、商业用房及幼儿园为框架结构,塔楼为剪力墙结构8工程规模龙悦居四期工程规划总用地面积77270.47,总建筑面积约388900,由1-3层地下室及11栋33-35层高层住宅组成。第二章 特殊标志含义本工程总工期900天,在施工过程中将遭遇雨季、台风季节、夏季恶劣天气,为此,针对XX地区各季节中的特殊天气情况,制定本工程特殊天气下的施工措施。项目安全管理人员需熟悉各种天气标志,以便应对各种自然灾害。 特殊天气标识及含义序号天气类别天气标识级别含义1台风天气蓝色台风信号24小时内可能受热带低压影响,平均风力可达6级以上,或阵风7级以上;或者已经受热带低压影响, 平均风力为67级,或阵风

3、78级并可能持续。2黄色台风信号24小时内可能受热带风暴影响,平均风力可达8级以上,或阵风9级以上;或者已经受热带风暴影响, 平均风力为89级,或阵风910级并可能持续。3橙色台风信号12小时内可能受强热带风暴影响,平均风力可达10级以上,或阵风11级以上;或者已经受强热带风暴影响, 平均风力为1011级,或阵风1112级并可能持续。4红色台风信号6小时内可能或者已经受台风影响,平均风力可达12级以上,或者已达12级以上并可能持续。5暴雨天气黄色暴雨信号6小时降雨量将达50毫米以上,或者已达50毫米以上且降雨可能持续。6橙色暴雨信号3小时降雨量将达50毫米以上,或者已达50毫米以上且降雨可能持

4、续。7红色暴雨信号3小时降雨量将达100毫米以上,或者已达100毫米以上且降雨可能持续。8雷雨大风雷雨大风蓝色预警信号含义:6小时内可能受雷雨大风影响,平均风力可达到6级以上,或阵风7级以上并伴有雷电;或者已经受雷雨大风影响,平均风力已达到67级,或阵风78级并伴有雷电,且可能持续。9雷雨大风黄色预警信号6小时内可能受雷雨大风影响,平均风力可达8级以上,或阵风9级以上并伴有强雷电;或者已经受雷雨大风影响, 平均风力达89级,或阵风9-10级并伴有强雷电,且可能持续。10雷雨大风橙色预警信号2小时内可能受雷雨大风影响,平均风力可达10级以上,或阵风11级以上,并伴有强雷电;或者已经受雷雨大风影响

5、, 平均风力为1011级,或阵风1112级并伴有强雷电,且可能持续。11雷雨大风红色预警信号2小时内可能受雷雨大风影响,平均风力可达12级以上并伴有强雷电;或者已经受雷雨大风影响, 平均风力为12以上并伴有强雷电,且可能持续。12高温天气高温橙色预警信号24小时内最高气温将要升至37以上。高温红色预警信号24小时内最高气温将要升到40以上。13大风天气大风蓝色预警信号24小时内可能受大风影响,平均风力可达6级以上,或阵风7级以上;或者已经受大风影响, 平均风力为67级,或阵风78级并可能持续。14大风黄色预警信号12小时内可能受大风影响,平均风力可达8级以上,或阵风9级以上;或者已经受大风影响

6、, 平均风力为89级,或阵风910级并可能持续。15大风橙色预警信号6小时内可能受大风影响,平均风力可达10级以上,或阵风11级以上;或者已经受大风影响, 平均风力为1011级,或阵风1112级并可能持续。16大风红色预警信号6小时内可能出现平均风力达12级以上的大风,或者已经出现平均风力达12级以上大风并可能持续。17大雾天气大雾黄色预警信号12小时内可能出现能见度小于500米的浓雾,或者已经出现能见度小于500米、大于等于200米的浓雾且可能持续。18大雾橙色预警信号6小时内可能出现能见度小于200米的浓雾,或者已经出现能见度小于200米、大于等于50米的浓雾且可能持续。 第三章 季节性施

7、工领导小组1.1 季节性施工领导小组(1)成立季节性施工的领导小组,保证季节性施工正常进行。各分包单位也应成立相应的领导小组,明确各自分工,抓好季节性施工各项工作的落实。本项目总包领导小组人员名单:组长:戴斌副组长:闫兵、张修军、李献杰、蔡三水组员:各部门负责人、各分包单位负责人季节性施工组织机构图第四章 雨季施工保证措施1.1 雨季施工部位土方的开挖及回填 、防水工程、基础结构施工(含底板及0.000以下的其他结构)、主体结构施工、装修工程、屋面工程及脚手架工程等。1.2 雨季生产准备(1) 、项目材料部应按材料计划在雨施前准备好雨施材料如彩条布、雨衣、水泵、抽水软管、薄膜等,提前准备。 (

8、2)、雨季前将临时排水系统与城市排水系统连通,使施工现场排水系统畅通,雨水井、沉淀池及雨水管道应已定期清理,保证雨水畅。(3)、在雨季到来前,做好脚手架和塔吊的防雷接地工作,并进行全面检查,确保防雷安全。(4)、对相关的管理人员及工人做好交底工作。1.3 总体安排(1)根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减少防雨措施的资金消耗,保证工程质量,加快施工进度。(2)施工期间,要及时掌握气象情况,遇有恶劣天气,及时通知现场负责人员,以便及时采取应急措施。重大吊装,高空作业、混凝土浇筑等更要事先了解天气预报,确保作业安全和施工质量。(

9、3)雨季之前和大雨后施工之前,应对工程和现场进行全面检查,特别是塔吊基础、脚手架、基槽、电器设备、机械设备等检查,现场道路、排水沟的形成、人防出入口和通道的封堵、仓库等施工用房的防漏防淹均应在雨期施工之前做好,发现问题,及时解决,防止雨期施工期间发生事故。雨期施工期间,还应每月检查至少一次。(4)总平面的排水及楼层内的的排水通过集中收集并排放到集水井、水箱,作为施工用水,多余则排放到市政管网。1.4 雨季施工一般技术措施1.5.1、混凝土工程混凝土在雨季施工中塌落度偏大,以及雨后模板及钢筋淤泥太多,影响混凝土质量,本工程混凝土为商品混凝土,因此我们将在雨期施工前对混凝土搅拌站做出雨季施工要求,

10、同时砼浇筑尽量避开雨天,如遇下雨,应采取如下措施:1.5.1.1、进行大面积混凝土浇筑前,要准确掌握天气预报,避免浇筑时遇大雨,现场准备充足防雨材料,以备浇筑时突然遇雨进行覆盖;1.5.1.2、墙、柱砼浇筑中遇到大雨时,应立即停止浇筑混凝土,将已浇筑的砼振捣密实(留好接搓)后用塑料布覆盖,并将塑料布绑扎牢固,防止被风吹走,现浇混凝土应根据结构情况和可能,多考虑几道施工缝的留设位置;1.5.1.3、梁、板砼浇筑遇大雨时,及时留置施工缝,边浇筑边振捣密实(用抹子抹平),同时用塑料布覆盖,严禁砼内的水泥浆流失,浇筑到位后立即停止浇筑;1.5.1.4、雨期施工时,应加强对到场混凝土的坍落度的测定,根据

11、实际情况及时通知搅拌站调整用水量,为把好预拌砼的质量关,定期派人去搅拌站检查其砂、石堆料场,水泥仓库,检查砂、石的含泥量、水泥的防雨情况;严禁将含泥量超标的砂、石和失效的水泥用于本工程中;要求砼搅拌站加强对砂、石的含水率的检测,根据实际情况调整砼的用水量;1.5.1.5、如遇小雨时及时振捣抹压和覆盖,保证水泥浆不流失;1.5.1.6、雨后应将模板及钢筋上淤泥、积水清除掉;1.5.1.7、混凝土继续施工前,应检查板、墙模板内是否有积水,若有积水,应清理后再浇筑混凝土;1.5.1.8、混凝土的雨季施工措施落实的责任人为各个区的工长。1.5.2、钢筋工程1.5.2.1、钢筋装卸、运输时,应注意保护钢

12、筋清洁,钢筋装卸时下面加垫木枋,尽量避免钢筋被泥浆污染,遇雨时, 用彩条布临时加以遮盖;1.5.2.2、现场严格贯彻文明施工要求,所有人员进入钢筋绑扎区域,必须将鞋底污物清理干净;1.5.2.3、现场焊接操作尽量避开大风大雨天气,不得让雨水淋溅,以防止降低焊接质量,雨中严禁进行焊接作业,露天场所电焊机必须搭设防雨棚,防护棚的搭设按项目安全策划执行。1.5.2.4、对于放置时间长的钢筋要进行覆盖,锈蚀比较严重的要除锈并重新送检,不合格的降级使用。1.5.3、模板工程1.5.3.1、模板脱模剂涂刷后遇雨应覆盖塑料布,以防隔离层被雨水冲掉;1.5.3.2、模板堆放场地应堆放在混凝土地面上,以防雨后下

13、沉,导致模板失稳倾斜;1.5.3.3、钢管架料如支撑在地面原土上,雨后及时检查有无下沉,如有异常要及时进行加固,确定无安全隐患后方可继续使用;1.5.3.4、制作模板的胶合板和木枋要堆放整齐,而且须用塑料布覆盖防雨;1.5.3.5、支立好的顶板模或墙模,如遇大雨未浇筑砼,应用塑料布进行遮盖,防止因雨淋而造成脱模剂的失效,雨后要认真检查其平整度、垂直度和脱模剂附着情况,及时清理干净淤泥。1.5.3.6、木制模板堆放不宜过高,底部应有垫木。模板拆下后必须清理修复,涂刷油性脱模剂。1.5.4、砌体工程 1.5.4.1、砖、砌块在雨季必须集中堆放,不宜浇水,砌墙时要求干湿砖、砌块合理搭配,砖、砌块湿度

14、较大时不可上墙,砌筑高度不宜超过1m; 1.5.4.2、雨季遇上大雨必须停工,砌砖收工时应在砖墙顶盖一层干砖,避免大雨冲刷灰浆,大雨过后受雨水冲刷过的新砌墙体应翻砌最上面两皮砖; 1.5.4. 3、刚砌筑的稳定性较差的窗间墙、独立砖柱,应加设临时支撑或及时浇筑圈梁(过梁),以增加墙体稳定性。1.5.5、屋面工程 1.5.5.1、屋面应尽量在雨季前施工,当在雨季施工时,屋面应及时安装雨落管,预防雨水对外立面的冲刷。 1.5.5.2、严禁在雨天进行聚氨酯涂抹、保温材料等材料的施工。1.5.5.3、雨季里当基层难以干燥时,防水卷材基层处理剂采用固化型粘胶、潮湿界面隔离剂。1.5.5.4、及时掌握天气情况,注意屋面材料的存放防潮,同时注意流水段的划分,分小段,多流水,保证突然降雨有准备时间。1.5.6、抹灰工程1.5.6.1、雨天严禁进行室外抹灰,至少将预计12d的天气变化情况,对已施工的墙面,应注意防止雨水污染;1.5.6.2、室内抹灰尽量在做完屋面后进行,至少做完屋面找平层,并铺一道卷材;1.5.6.3、雨天不宜作罩面油漆。1.5.6.4、本工程装修施工跨越2个雨季。堆放在现场的各种装修材料,必须有可靠的覆盖,防止雨淋。1.5.6.5、已安装好的门窗必须有专人负责,风

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
