《某某k6+000~k9+000软基处理专项施工方案.doc》由会员分享,可在线阅读,更多相关《某某k6+000~k9+000软基处理专项施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

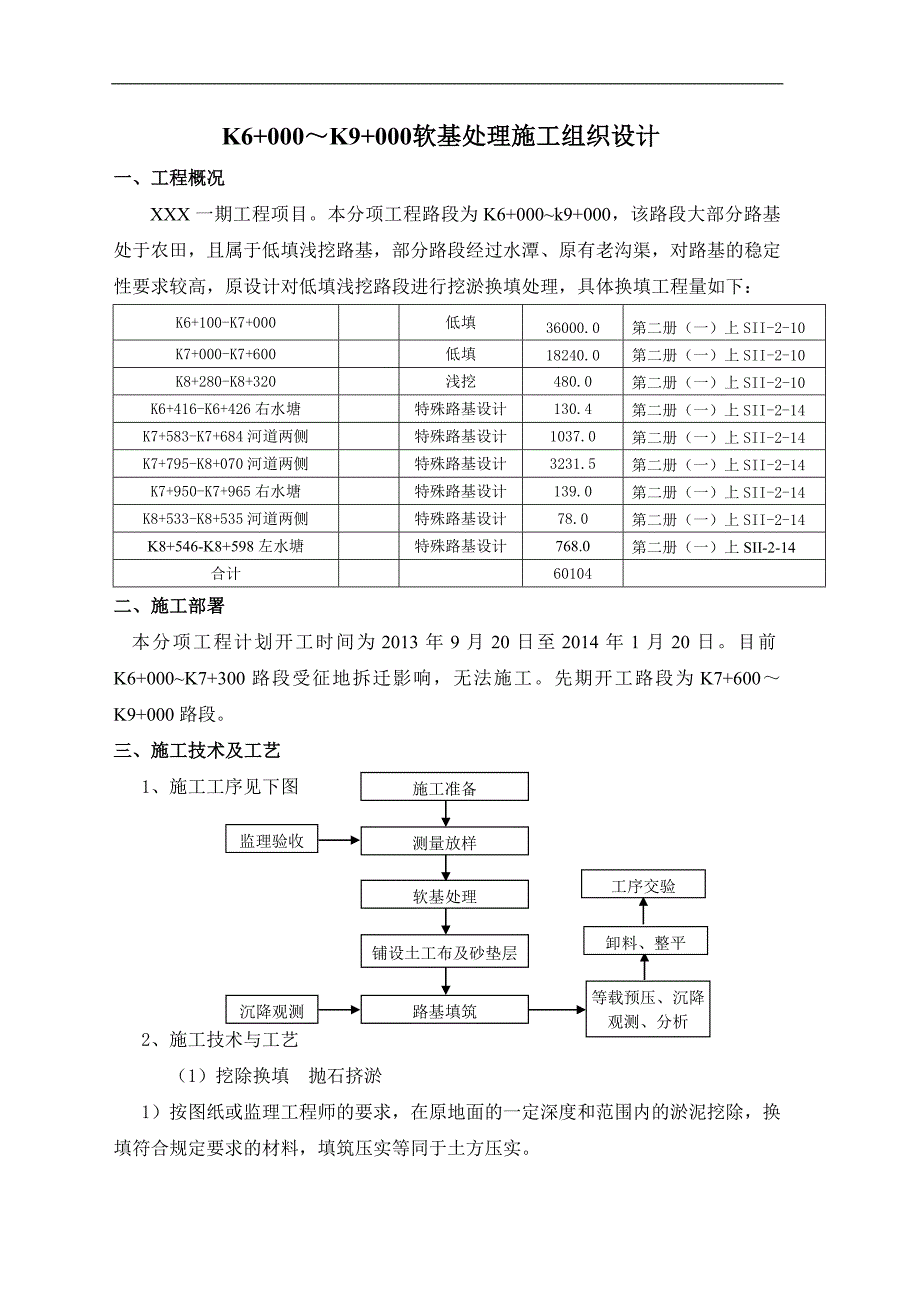

1、 K6+000K9+000软基处理施工组织设计一、工程概况XXX一期工程项目。本分项工程路段为K6+000k9+000,该路段大部分路基处于农田,且属于低填浅挖路基,部分路段经过水潭、原有老沟渠,对路基的稳定性要求较高,原设计对低填浅挖路段进行挖淤换填处理,具体换填工程量如下:K6+100-K7+000低填36000.0 第二册(一)上SII-2-10K7+000-K7+600低填18240.0 第二册(一)上SII-2-10K8+280-K8+320浅挖480.0 第二册(一)上SII-2-10K6+416-K6+426右水塘特殊路基设计130.4 第二册(一)上SII-2-14K7+583
2、-K7+684河道两侧特殊路基设计1037.0 第二册(一)上SII-2-14K7+795-K8+070河道两侧特殊路基设计3231.5 第二册(一)上SII-2-14K7+950-K7+965右水塘特殊路基设计139.0 第二册(一)上SII-2-14K8+533-K8+535河道两侧特殊路基设计78.0 第二册(一)上SII-2-14K8+546-K8+598左水塘特殊路基设计768.0 第二册(一)上SII-2-14合计60104二、施工部署本分项工程计划开工时间为2013年9月20日至2014年1月20日。目前K6+000K7+300路段受征地拆迁影响,无法施工。先期开工路段为K7+6

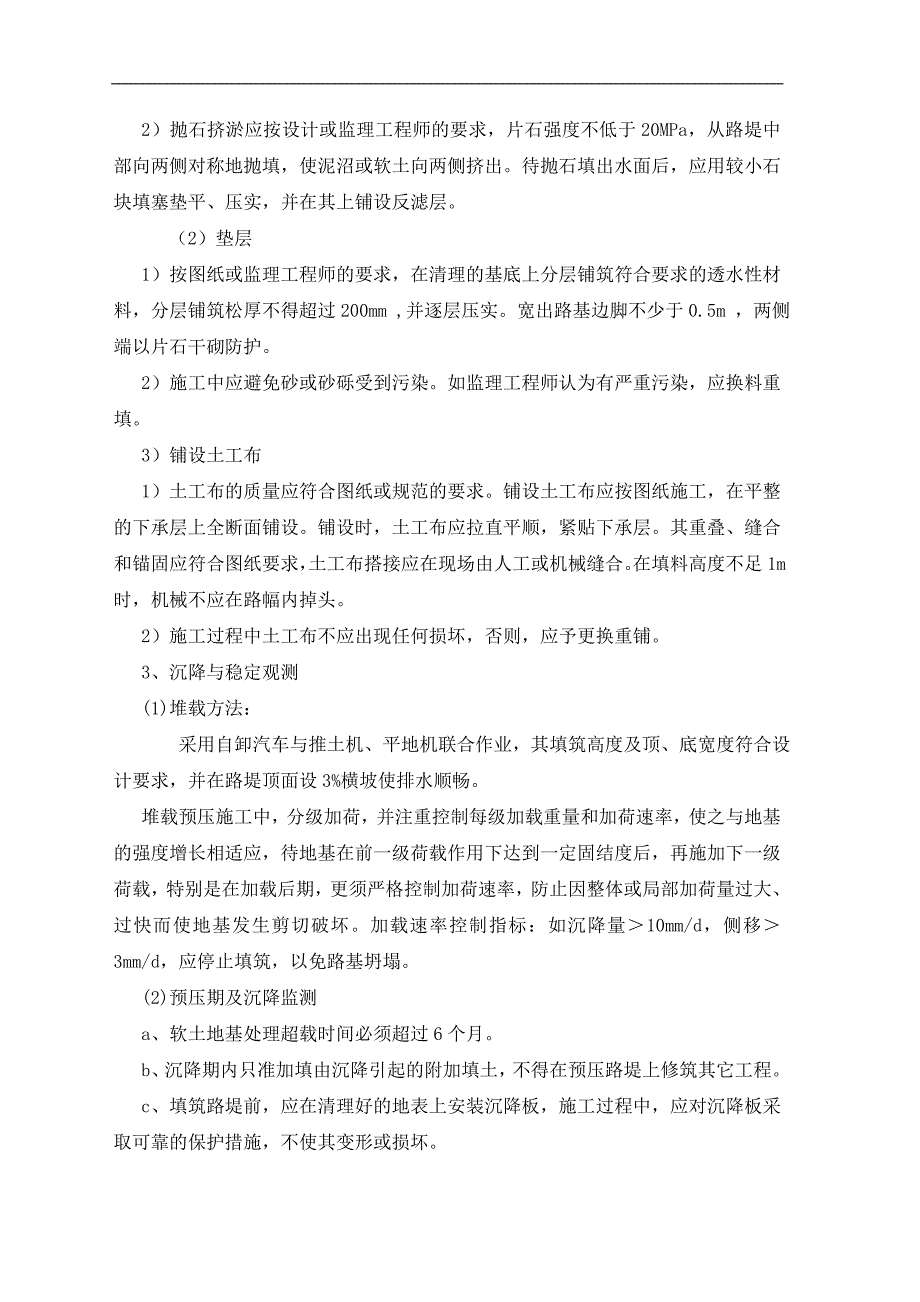

3、00K9+000路段。三、施工技术及工艺施工准备测量放样软基处理铺设土工布及砂垫层监理验收路基填筑沉降观测等载预压、沉降观测、分析卸料、整平工序交验1、施工工序见下图2、施工技术与工艺 (1)挖除换填 抛石挤淤1)按图纸或监理工程师的要求,在原地面的一定深度和范围内的淤泥挖除,换填符合规定要求的材料,填筑压实等同于土方压实。2)抛石挤淤应按设计或监理工程师的要求,片石强度不低于20MPa,从路堤中部向两侧对称地抛填,使泥沼或软土向两侧挤出。待抛石填出水面后,应用较小石块填塞垫平、压实,并在其上铺设反滤层。 (2)垫层1)按图纸或监理工程师的要求,在清理的基底上分层铺筑符合要求的透水性材料,分层
4、铺筑松厚不得超过200mm ,并逐层压实。宽出路基边脚不少于0.5m ,两侧端以片石干砌防护。2)施工中应避免砂或砂砾受到污染。如监理工程师认为有严重污染,应换料重填。3)铺设土工布1)土工布的质量应符合图纸或规范的要求。铺设土工布应按图纸施工,在平整的下承层上全断面铺设。铺设时,土工布应拉直平顺,紧贴下承层。其重叠、缝合和锚固应符合图纸要求,土工布搭接应在现场由人工或机械缝合。在填料高度不足1m 时,机械不应在路幅内掉头。2)施工过程中土工布不应出现任何损坏,否则,应予更换重铺。3、沉降与稳定观测(1)堆载方法: 采用自卸汽车与推土机、平地机联合作业,其填筑高度及顶、底宽度符合设计要求,并在
5、路堤顶面设3%横坡使排水顺畅。堆载预压施工中,分级加荷,并注重控制每级加载重量和加荷速率,使之与地基的强度增长相适应,待地基在前一级荷载作用下达到一定固结度后,再施加下一级荷载,特别是在加载后期,更须严格控制加荷速率,防止因整体或局部加荷量过大、过快而使地基发生剪切破坏。加载速率控制指标:如沉降量10mm/d,侧移3mm/d,应停止填筑,以免路基坍塌。(2)预压期及沉降监测a、软土地基处理超载时间必须超过6个月。b、沉降期内只准加填由沉降引起的附加填土,不得在预压路堤上修筑其它工程。c、填筑路堤前,应在清理好的地表上安装沉降板,施工过程中,应对沉降板采取可靠的保护措施,不使其变形或损坏。d、沉
6、降和稳定观测点设在同一横断面上,并且保护好测点。施工期间,每填筑一层填料进行一次观测。如两次填筑时间间隔较长,应每三天观测一次。路堤填筑完毕后,应每14天进行一次观测,直到预压期完成,多余填料卸除为止。e、在路堤两侧趾部及距路堤两侧趾部5m处设置砼侧向变位桩,其纵向间距50m,对侧向变位桩按三维控制,与沉降同步观测。f、当路基稳定出现异常情况而可能失稳时,应立即停止加载并采取果断措施,待路基恢复稳定后,方可继续填筑。每次观测后及时整理、汇总测量结果,并报监理工程师;预压期完成前14天,将监测原始资料、沉降记录汇总表、沉降曲线图等资料以及完成预压期的分析报告上报监理工程师批准。g、沉降变形达到设
7、计预期值后,经监理工程师批准,才能进行下一步施工。 (3)路堤填土速率应满足以下要求: a填筑时间不小于地基抗震强度增长需要的固结时间。 b路堤中心沉降量每昼夜不得大于10-15mm,边桩位移量每昼夜不得大于5mm。4、卸载时间确定 要求推算的工后沉降量小于设计容许值,同时要求连续2个月观测的沉降量每月不超过5mm方可卸载开挖路槽并开始路面铺筑。四、工期保证措施:制定周密的施工进度计划,健全施工管理机构、合理安排各工序、组织协调好各工序的衔接。管理人员经常深入到施工现场,调查完成计划的措施、劳力、材料及机械设备的配置能否满足施工要求,并检查工程完成情况,做到心中有数;分析查找完不成指标的原因,
8、制定补救措施,并对各班组的施工计划进行平衡调整后下达到各班组,不得因人为因素造成工期延误。加大奖罚力度,克服拖拉作风,广开工作面实施平行流水作业,实现有序、均衡生产,抓好施工全过程管理,加强预见性,使计划安排切合实际,最后应做到设备到位,材料到位、人员到位、使工地管理制度化、规范化、科学化、力求做到严按施工计划,确保工期。五、质量、安全、环保措施及组织管理体系一、管理组织机构1、施工组织机构图路基施工队2、人员分工及职责序号姓名职位职 责1XXX项目经理负责路基施工的总体工作,全面领导各项事物。2XXX项目总工负责路基施工的技术和质量工作。3XXX现场负责人负责路基施工的工期计划工作。4XXX
9、工程部长具体负责路基的现场施工技术,编制路基施工计划及现场协调。5XXX安全部长负责路基施工的各项安全工作及路基施工的环保工作。6XXX试验主任负责路基施工的各项试验工作。3、组织机构管理措施(1)本组织负责路基施工的各项管理,包括技术、质量、安全和工期要求。(2)提前从各方面做好施工准备,让作业队伍无后顾之忧,迅速掀起施工高潮。(3)采取切实可行的措施克服各种不利施工的因素和自然灾害的影响,与当地气象部门密切联系,对各种不利气候预防为先,尽量做到遇灾不受害,节约工期。六、质量、安全、环保保证措施1、质量保证工程质量控制实行主管领导把关,项目经理负责,项目总工程师代管的质量一票否决制。 在质量
10、管理上,尊重科学及客观实际,严格按照设计图纸进行施工,全面具体监控工程质量,严把每一道工程质量关,加强对工程质量的控制,并把好工程检查验收关。加强全过程质量控制活动,坚决杜绝因工程不合格而造成的工程返工。1.1质量保证体系框图1.2质量保证措施(1)健全质量保证体系:项目经理部以工程质检科为质量管理体制,职能部门工程队成立以主任工程师为首的专职质检员、测量员、试验员组成的质量检查小组。(2)成立以总工程师为首的内部质量检查组织机构,设置质量管理领导小组,建立各工序质量管理环节,控制各工序质量。(3)施工时严格按图纸和施工规范进行施工。(4)严格控制填料质量及填料粒径,要求填料有一定的级配、岩性
11、相差不大。选择合适的压实时间。(5)现场测量试验时,认真、及时、真实地填写试验过程中的各类数据,以保证填方试验段成果的真实性、可靠性。(6)认真做好技术交底,把好质量关。(7)每道工序完成并自检合格后,上报监理工程师,认可签字后,才能进行下一工序施工。虚心接受监理工程师及业主提出的指导意见,积极请教完善质量保证措施。2、安全保证2.1安全保证体系框图2.2安全保证措施(1)加强领导、强化教育。严格按照有关人工挖孔桩安全操作规程,建立现场施工负责人直至现场作业人员在内的全员安全责任制,健全检查制度,把安全教育工作,做到安全要求人人知,安全措施人人做,警钟长鸣,防患于未然。(2)现场各种机构设备必
12、须由专业人员操作,机械设备要认真维护保养,严禁带病运行。(3)现场施工用电采用三相五线制,并坚持一机一闸的原则,在用电区域内严格接地,接零和安装漏电保护器,各开挖孔分闸用电。施工区内电线电缆要具有良好的绝缘性,并严禁拖地埋地,防止磨损。(4)施工现场人流入口处要有明显的标志,并应有醒目的标语、警句提醒进入施工区域人员注意安全。(5)现场便道要顺畅无阻,作好排水工作,现场要有足够的照明设施,主要入口和通道处均应设有照明装置,生产危险地段必须设警线,做上明显的标记,夜间设红灯示警。(6)大雨、大风等恶劣气候禁止施工。3、环境保护3.1环境保护组织体系框图3.2环保措施(1)实行各级人员环境保护责任制(2)制定具体的环保措施,在生活区、施工区以及船舶上张贴环境宣传海报以及环保要求的规章制度。(3)组织各种形式的环境大检查,并坚持每月一次安全环境例会,研究和解决存在的问题,消除隐患,确保保护环境。(4)施工现场垃圾、污水及时清理出现场,运到指定的垃圾区和排污区。(5)除设有符合规定的装置外,禁止在施工现场焚烧油毡、塑料、橡胶等有毒,有害烟尘和恶臭气体的物质。(6)建筑垃圾、生活垃圾固定地点堆放,及时清理,生活垃圾进行必要地生化处理后排放。(7)严格控制人为噪声,限制高音喇叭的使用,最大限度地减少噪声扰民。(8)加强对小型机具及边角料的管理,防止落入水中。
