某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc

上传人:p** 文档编号:949121 上传时间:2024-05-16 格式:DOC 页数:6 大小:2.14MB
下载 相关 举报
某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc_第1页
第1页 / 共6页
某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc_第2页
第2页 / 共6页
某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc_第3页
第3页 / 共6页
某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc_第4页
第4页 / 共6页
某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc_第5页
第5页 / 共6页
某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc》由会员分享,可在线阅读,更多相关《某某广场一期工程基础底板砖胎模施工方案(图文并茂) .doc(6页珍藏版)》请在第壹文秘上搜索。

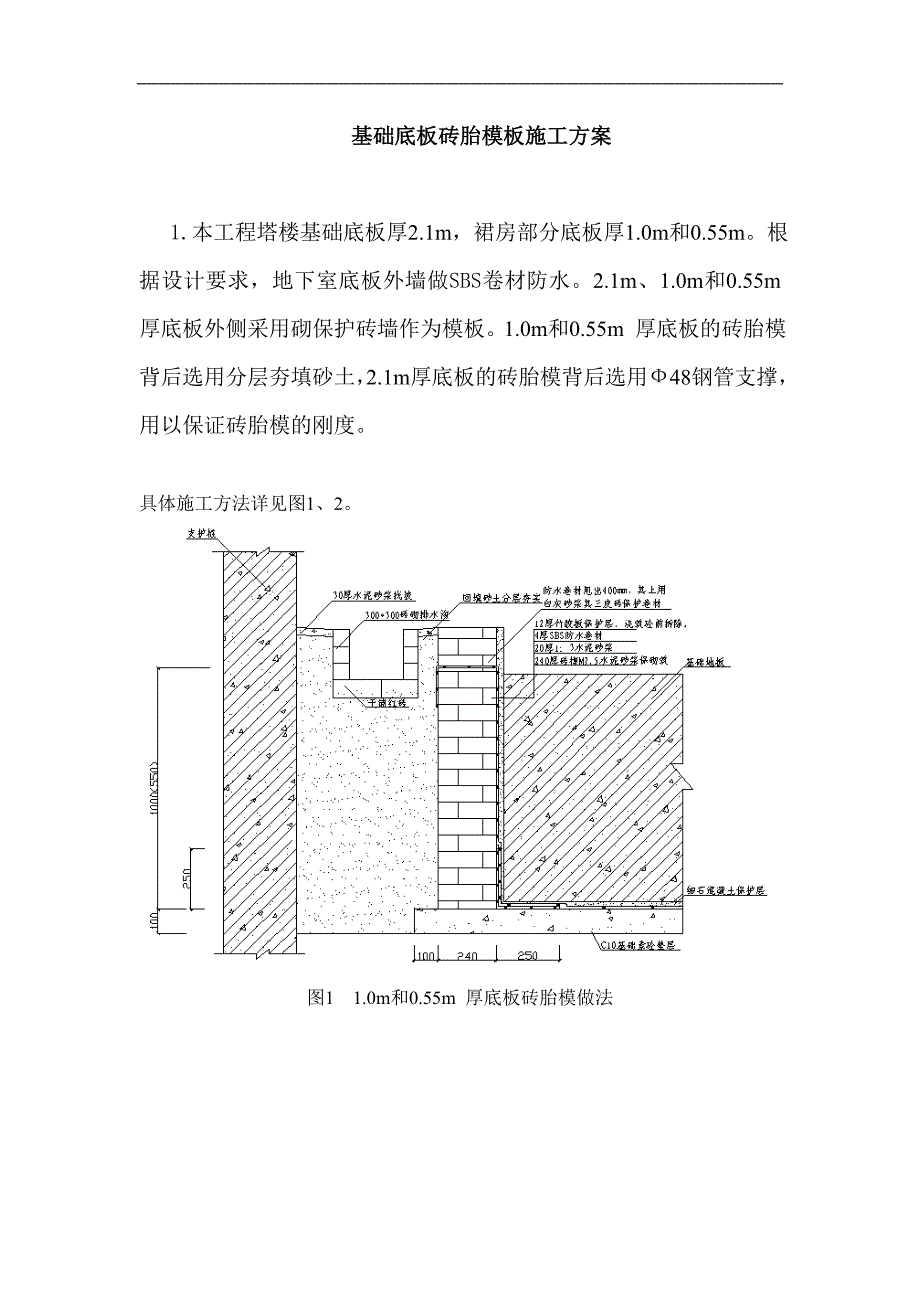

1、*世界广场一期工程基础底板砖胎模板施工方案编制: 审核:批准:*建筑工程公司 年 月 日基础底板砖胎模板施工方案 1.本工程塔楼基础底板厚2.1m,裙房部分底板厚1.0m和0.55m。根据设计要求,地下室底板外墙做SBS卷材防水。2.1m、1.0m和0.55m 厚底板外侧采用砌保护砖墙作为模板。1.0m和0.55m 厚底板的砖胎模背后选用分层夯填砂土,2.1m厚底板的砖胎模背后选用48钢管支撑,用以保证砖胎模的刚度。 具体施工方法详见图1、2。图1 1.0m和0.55m 厚底板砖胎模做法图 2 2.1m厚底板砖胎模做法2.施工要点:粘土砖在砌筑前一天应浇水湿润,一般以水浸入砖四边15mm为宜。

2、砌筑时应上下错缝,搭接长度不宜小于60mm。灰缝应横平竖直,砂浆饱满,垂直缝宜用挤缝法。水平灰缝厚度不得大于12mm,垂直灰缝一般为10mm。砂土回填应待砖砌体达到强度后方可回填。3.质量标准:A.一般项目:(1)砖砌体组砌方法应正确,上下错缝,内外搭接。(2)砖砌体的灰缝应横平竖直,厚薄均匀。水平厚度宜为10mm,但不应小于8mm,也不应大于12mm。B.主控项目:(1)砌块何砌筑砂浆的强度等级应符合设计要求。(2)检验方法:检查砌块的产品合格证书,产品性能检测报告和砂浆试验报告。C. 允许偏差允许偏差应符合下表的规定项次项目允许偏差(mm)检验方法1轴线位移10用尺检查垂直度小于或等于3m

3、5用2m托线板或吊线检查大于3m102表面平整度8用2m靠尺和楔形塞尺检查砌体的砂浆饱满度及检验方法应下表的规定灰 缝砂浆饱满度检 验 方 法砖砌体水 平80%采用百格网检查块材底面砂浆的粘结痕迹面积垂 直检查数量:每步架子不少于3处,且每处不应少于3块。4.安全措施(1)建立健全安全环保责任制度、技术交底制度、检查制度等各项管理制度。(2)现场施工用电严格按照施工现场临时用电安全技术规范JGJ46执行。(3)施工机械严格按照建筑机械使用安全技术规程JGJ33执行。(4)现场各施工面安全防护设施齐全有效,个人防护用品使用正确。(5)砌筑外架临时架搭设完毕,须经安全员检查验收后方可使用。(6)操作层的脚手架必须满铺跳板,严禁搭设有探头板。(7)砌体中的落地灰及碎砌块应及时清理成堆,装车或装袋运输。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
