某框架结构供电所土建安装工程施工方案.doc

上传人:p** 文档编号:949171 上传时间:2024-05-16 格式:DOC 页数:20 大小:217.42KB
下载 相关 举报

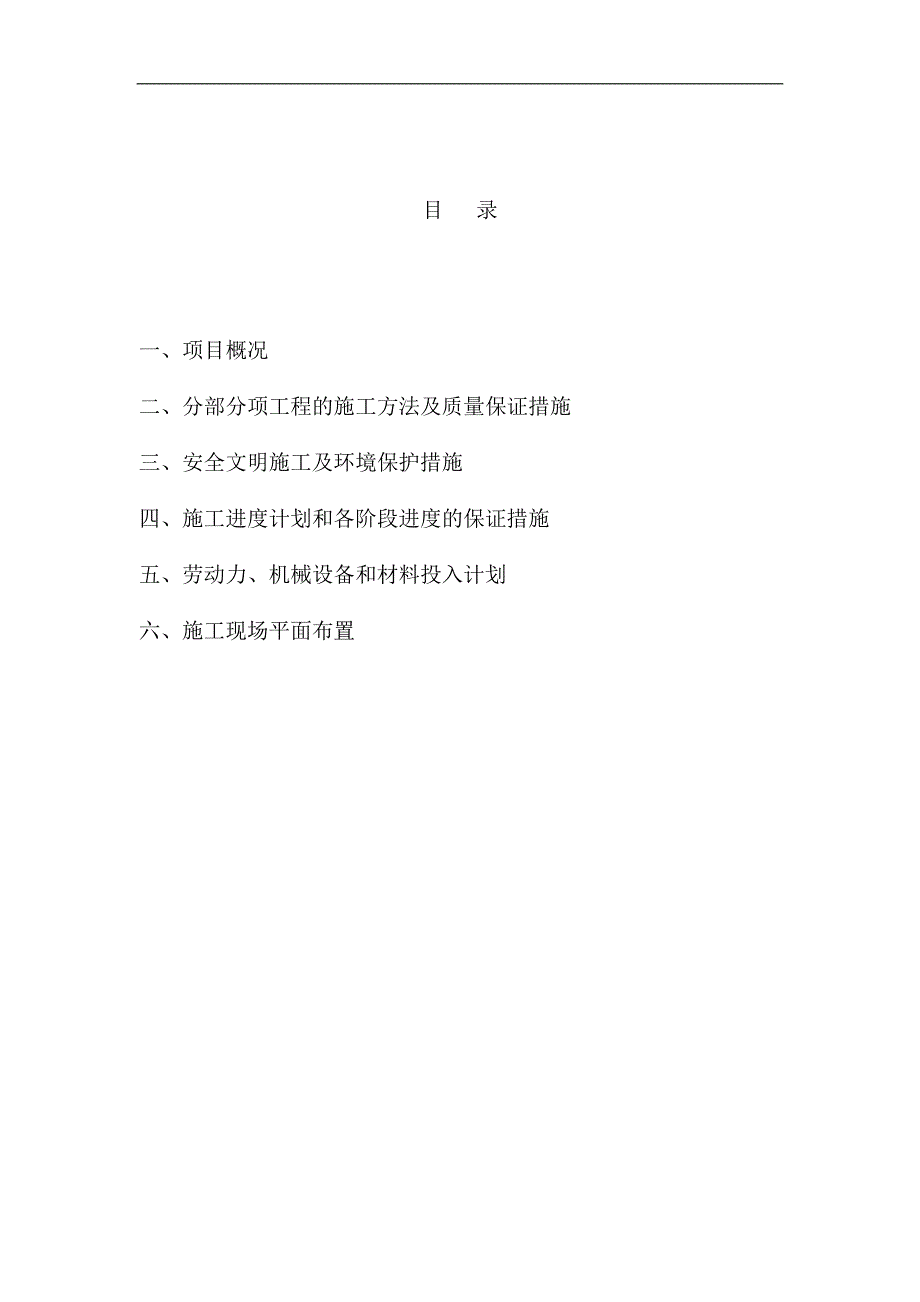

某框架结构供电所土建安装工程施工方案.doc_第1页
第1页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第2页
第2页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第3页
第3页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第4页
第4页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第5页
第5页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第6页
第6页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第7页
第7页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第8页
第8页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第9页
第9页 / 共20页
某框架结构供电所土建安装工程施工方案.doc_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某框架结构供电所土建安装工程施工方案.doc》由会员分享,可在线阅读,更多相关《某框架结构供电所土建安装工程施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

1、目 录一、项目概况二、分部分项工程的施工方法及质量保证措施三、安全文明施工及环境保护措施四、施工进度计划和各阶段进度的保证措施五、劳动力、机械设备和材料投入计划六、施工现场平面布置一、项目概况 一、工程概况 招标单位招标项目招标范围土建、安装建筑面积1370m2招标方式公开招标承包方式包工包料招标工期120日历天投标工期120日历天计划开工2012年9月30日计划竣工2013年1月27日招标质量等级合格竞标质量等级合格二、建筑设计概况 建筑层数二层建筑面积(m2)1370建筑最高点高度(m)8.700.00相当于1985国家高程(m)2.500装饰概况外墙水泥砂浆、陶瓷保温板、乳胶漆内墙混合砂

2、浆、乳胶漆楼地面地砖屋面SBS防水卷材、发泡陶瓷板保温顶棚混合砂浆、乳胶漆门窗塑钢门窗、实木装饰木门、全玻自由门等三、结构设计概况结构安全等级二级防火等级二级基础形式承台地梁基础主体结构框架结构钢筋HPB300钢,设计强度fy=270N/mm2;HRB335钢,设计强度fy=310N/mm2;HRB400钢,设计强度fy=360N/mm2。钢板、型钢采用Q235B混凝土垫层采用C15商品砼,其余采用C25商品砼。墙体0.00以下采用240厚MU10砼实心砖,0.00以上采用240厚A5.0加气砼砌块。砂浆0.00以下采用M7.5水泥砂浆; 0.00以上墙体Mb5.0混合砂浆。四、安装设计概况

3、分部内 容电气部分电气部分主要包括低压配电系统、照明配电系统及防雷与接地系统等。给排水部分给排水部分主要包括生活给水系统、生活污水、雨水排水系统。五、总体设想我公司将把本项目作为公司重点工程项目,选派具有类似工程经验的项目经理担任本工程项目经理,配备施工经验丰富、技术素质高的管理人员组成项目管理班子进驻现场施工。超常规地投入周转材料,钢模板、木模板、钢管、扣件等按全部施工面积的投入量配齐配足,不能因周材的周转不灵而影响工期。根据本工程操作面大及宜铺开作业的特点,集中投入本公司最优秀的劳务队伍,施工高峰期劳动力极限值约需60人,日平均用工约为40人。本工程计划采用井架1台,汽车吊适时进场,以解决

4、主体建筑施工垂直和水平运输问题,提高施工效率。六、施工段划分本工程划分为2个施工段,A-D轴为一施工段,D-J轴为一施工段,施工中采用流水搭接施工。二、分部分项工程的施工方法及质量保证措施一、测量方案测量流程:为确保本工程建筑物平面位置的准确及高程控制的精度,施工测量应严格遵守测设和复核程序。轴线平面控制:本工程应建立建筑物平面控制轴线,确定控制网,并按规定做好标桩,并加以保护,以确保测量工作自始至终的一致性和准确性。1、高程控制现场测量员根据业主提供的水准点引测至现场,经精测、复核准确无误后,在现场设立控制施工的高程控制桩。本工程土方开挖阶段,可从现场水准点引测至基坑内侧壁上,应采用小竹桩标

5、定并控制开挖深度。上部主体结构水平标记,应按各层不同设计层高,计算后用钢卷尺丈量。应在每层周围外角主控轴线处设置水平标记。建筑物的沉降观测:为及时掌握本工程结构施工期间地基在逐渐加荷过程中的变形量及其实际累计沉降量,必须对本工程的沉降进行长期观测。一般应符合下列要求:沉降观测前应在测区范围内,距离建筑物不少于30m之处设置三个基准控制点,基准控制点的位置应在不易碰动的地方。沉降测点设置部位应考虑设置在每个区段的沉降缝两侧,荷载变化比较大的部位,外墙大角及间隔20m设一处,设置高度一般离地50cm。二、基础工程基础施工顺序:本工程基础施工大致可按照下面的顺序进行施工,对于特殊部位可适当调整。测量

6、放线规划单位、业主、监理方复验土方机械开挖人工修土砼垫层基础钢筋绑扎基础模板支设基础砼浇筑基础短柱施工拆模及养护地梁施工土方回填1、土方开挖施工开挖方式:本工程基础采用承台条形基础,基础土方开挖考虑采用满堂式开挖,机械进行开挖,然后采用人工修整。挖土机械的选择:根据有关反铲挖土机的技术性能,以及本工程特点,同时综合考虑施工进度和我公司机械配备能力等因素,本工程准备配备1台反铲挖掘机进行土方开挖。边坡确定:由于本工程基底不深,土方开挖不用考虑放坡开挖,基础每边加放50cm工作面,以利于模板支撑。挖土处理:根据现场的施工条件及场区开挖土方的土质情况,开挖出的土方可以按照业主指定的场地进行堆放。基础

7、混凝土垫层施工:本工程垫层设计采用100厚素混凝土(采用商品混凝土),素混凝土垫层采用臂长36m的混凝土汽车输送泵直接输送到浇筑地点,能满足整个垫层砼浇筑的需要,垫层施工可根据土方工程的施工情况,配合基坑挖土的进度穿插施工。浇筑垫层前,要设置标高基准,以控制基础垫层的标高。浇筑时,基坑要保持无积水,排水措施到位。2、钢筋工程施工钢筋制作:钢筋应严格按设计图纸要求的规格数量及几何形状、尺寸精心制作。如需变更,事先请设计部门作相应的代换修改,以确保施工质量。 钢筋绑扎:工程钢筋绑扎原则上按常规分三次进行:第一次绑扎独立柱基、条基钢筋;第二次绑扎基础柱钢筋;第三次绑扎地梁钢筋。钢筋绑扎前应按施工进度

8、,分阶段向施工班组进行施工交底,内容包括绑扎顺序、钢筋规格、间距位置、保护层垫块、接头形式与错开位置柱子钢筋接头考虑采用机械连接。柱钢筋绑扎:柱子主筋考虑一次直接绑扎至顶板面以上,并留设接头长度。焊接接头的质量必须符合国家现行标准混凝土结构工程施工质量验收规范的要求。3、基础模板施工基础模板施工:所有矩形柱子均采用木胶合板,柱箍采用双根483.5钢管间距为400500。模板支好后,应复核其轴线、标高。模板的强度、刚度及其稳定性必须符合施工要求。柱插筋位置经复核后,可使其与模板支撑连牢并扶正固定,确保位置准确无误。4、混凝土的浇捣由于基础混凝土较厚,为确保上下层混凝土的密实。振捣棒的操作应做到“

9、快插慢拔”,在振捣过程中,宜将振捣棒上下略有抽动,以使上下振捣均匀。砼浇筑时可按轴线依次浇筑,要求基础一次浇筑到顶,不允许留设施工缝。砼的浇筑用插入式振动器振捣密实,表面用木蟹拍打抹平。混凝土浇筑完毕后,在12小时以内加以覆盖草包和浇水,并由专人负责养护。每天浇水次数应能保持混凝土有足够的润湿状态。5、基础回填土施工基础施工完毕并经过隐蔽工程验收签证后,应尽早组织回填以保证基础,并为后续工程开创工作面。本工程土方采用机械开挖,四周回填土的数量较大,为此回填土工程应考虑以小型机械回填夯实为主,人工夯实为辅。雨天不宜进行回填施工,必须回填时,应分段尽快完成,且宜采用砂土、石屑等填料,周围应有防雨和

10、排水措施。三、上部结构施工方案施工顺序:放线施工缝清理钢管脚手搭设柱插筋校正梁底模安装、校正柱保护层控制点设置梁模板复核与验收柱钢筋绑扎及埋件安装梁钢筋绑扎、插筋预设隐蔽工程验收平台模板铺设柱模板安装校正梁钢筋隐蔽工程验收柱模板复核验收板钢筋绑扎及埋件安装柱砼浇筑板钢筋隐蔽工程验收施工缝清理和浇水湿润梁板砼浇捣砼养护拆模及脚手拆除每层施工工艺流程图1、模板施工方案模板安装的原则要求框架结构的梁、板、柱、支撑体系采用483.5钢管扣件排架结构支撑体系,钢管扣件排架立杆的间距不大于1000,纵横水平系杆步高不大于1800。跨度大于4m的梁板模板在安装中应按13跨度起拱,若设计有规定起拱,则按设计规

11、定起拱。钢筋制作与绑扎、安装方法钢筋制作:钢筋制作,经详细翻样后,安排在现场钢筋车间集中制作,分类堆放,以便按施工进度情况,及时吊运至工作面交付绑扎、安装。制作时,钢筋的尺寸要严格按照设计要求,并符合抗震构造要求。钢筋绑扎、安装柱钢筋绑扎各层柱钢筋绑扎前,要根据轴线垂直传递后弹出的柱位置线,在允许误差范围内进行绑扎,并要注意校正柱钢筋位置,确保柱轴线上下各层均在同一铅垂线上。框架柱中的竖向受力钢筋均采用滚压式等强度直螺纹机械连接技术。为保证框架柱的纵横轴线位置的正确性,应在框架柱在楼层或屋面层处设置加强箍筋,并把加强箍筋与板内钢筋电焊固定。各层楼(屋)面梁板钢筋绑扎主、次梁钢筋绑扎时,在支撑好

12、的模板上按常规搭设钢筋绑扎支架,支架间距视梁的断面大小、重量而定。连续绑扎不得少于34条,以便于按顺序逐条梁落放。框架梁中纵向通长钢筋的连接要求采用滚压式镦粗式等强度直螺纹连接,在同一截面内钢筋接头数不得超过钢筋总数的50,错开间距大于36d,且不小于500,接头应尽量避开受拉区。非框架次梁,钢筋接头按设计规定。上直筋一般由中间架立筋搭接连通,下直筋接头设在支座。2、混凝土工程根据工程实际情况,楼面混凝土宜一次性浇捣,柱头混凝土考虑先行浇灌,为避免混凝土产生缩缝,浇灌速度要适当放慢,浇灌时可几只柱子同时交叉轮流浇灌,同时要求混凝土覆盖时间不得超过混凝土的初凝时间。钢筋混凝土柱子的混凝土,先行浇

13、筑,至梁底或板底标高以下50mm左右。楼面混凝土的浇灌以沿次梁方向行进为宜,期间的间隙时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土连续浇筑,混凝土的最长间隙时间应符合规范要求。混凝土浇捣时应认真细致,保证振捣密实,浇筑后拟采用JS型混凝土养护剂养护。三、砼砌块施工方案工艺流程:墙体放线、砌块浇水制备砂浆砌块排列铺砂浆砌块就位校正砂浆镶砖竖缝灌砂浆勒缝砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm。按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,采用重量比,计量精度为水泥土2,砂、灰膏控制在土5以内,应采用机械搅拌,搅拌时

14、间不少于1.5min。砌筑就位应先远后近、先下后上、先外后内,每层开始时,应从转角处或定位砌块处开始,应吊砌一皮、校正一皮,皮皮拉线控制砌体标高和墙面平整度。每砌一皮砌块,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勒缝(原浆勾缝),深度一般为35mm。四、楼地面工程施工方案1、地砖楼地面工艺流程:基层处理找平层排砖弹线贴标准点刷素水泥浆抹浇结合铺贴地砖镶缝清洁养护。施工要点混凝土垫层铺设时,宜采用平板振动器,混凝土的浇筑应连续进行,一般不应超过2h,混凝土垫层浇筑12h 后可以浇水养护,养护时间不得少于7d。在抹灰找平之前需将基层表面的浮灰、砂浆疙瘩、油污等清除干净,高出部分凿平。铺贴地面砖时首先检查找平层是否按设计标高要求,再按地面标高做标准点,由前往后逐行铺贴,并要随铺随用木柄锤击,贴好后扫去表面石灰,用竹签划缝、棉布擦净。抹结合层:根据+50cm水平线,打灰饼(打墩)及用刮尺(靠尺)推好冲筋(打栏)。浇水湿润基层,再刷水灰比为0.5素水泥浆。五、屋面工程施工方案工艺流程:基层清理验收水泥砂浆找平保温层施工水泥砂浆找平涂布基层处理剂增强层处理铺设卷材卷材密封处理淋(蓄)水试验水泥砂浆找平细石砼施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
