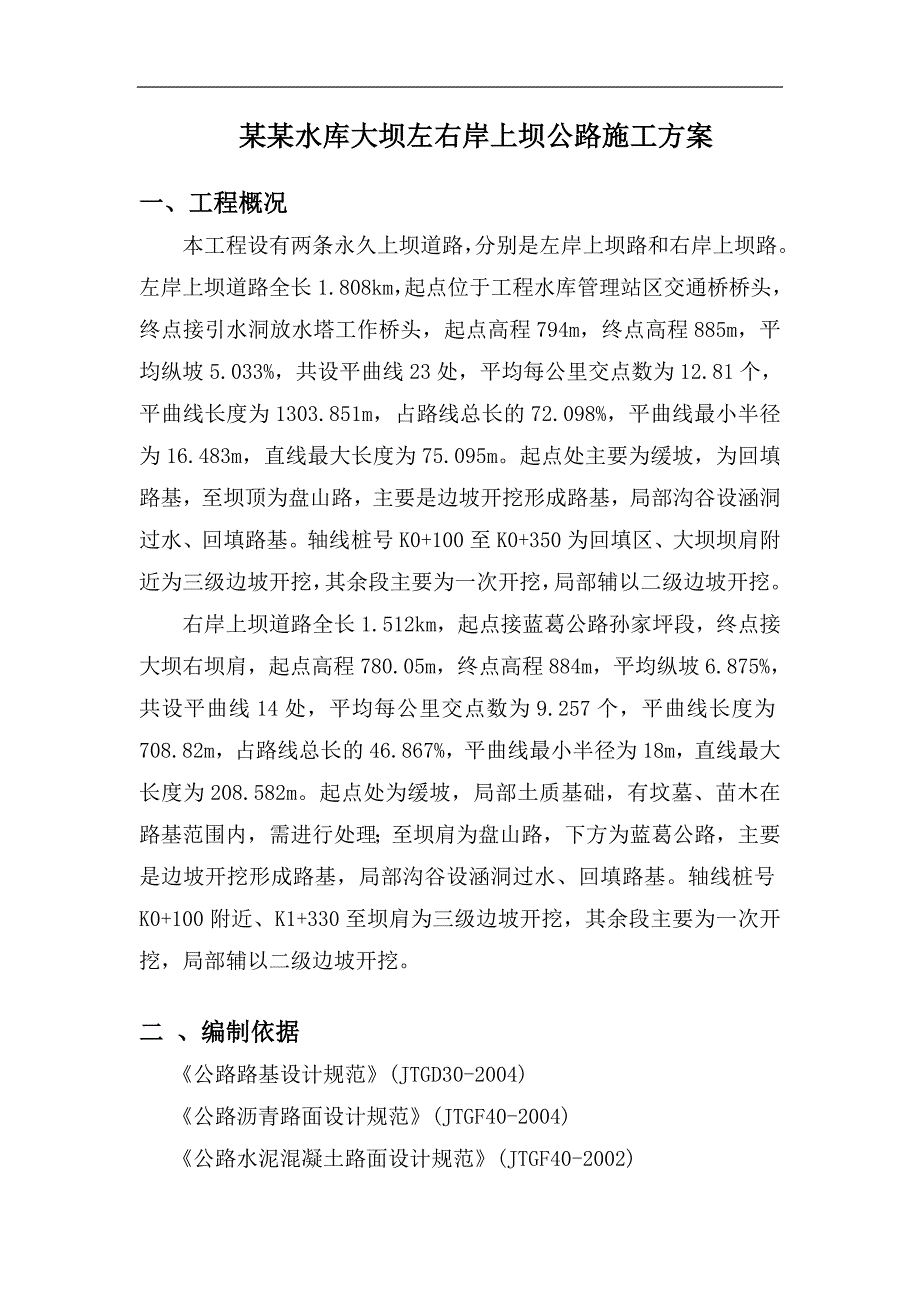

1、某某水库大坝左右岸上坝公路施工方案一、工程概况本工程设有两条永久上坝道路,分别是左岸上坝路和右岸上坝路。左岸上坝道路全长1.808km,起点位于工程水库管理站区交通桥桥头,终点接引水洞放水塔工作桥头,起点高程794m,终点高程885m,平均纵坡5.033%,共设平曲线23处,平均每公里交点数为12.81个,平曲线长度为1303.851m,占路线总长的72.098%,平曲线最小半径为16.483m,直线最大长度为75.095m。起点处主要为缓坡,为回填路基,至坝顶为盘山路,主要是边坡开挖形成路基,局部沟谷设涵洞过水、回填路基。轴线桩号K0+100至K0+350为回填区、大坝坝肩附近为三级边坡开挖
2、,其余段主要为一次开挖,局部辅以二级边坡开挖。右岸上坝道路全长1.512km,起点接蓝葛公路孙家坪段,终点接大坝右坝肩,起点高程780.05m,终点高程884m,平均纵坡6.875%,共设平曲线14处,平均每公里交点数为9.257个,平曲线长度为708.82m,占路线总长的46.867%,平曲线最小半径为18m,直线最大长度为208.582m。起点处为缓坡,局部土质基础,有坟墓、苗木在路基范围内,需进行处理;至坝肩为盘山路,下方为蓝葛公路,主要是边坡开挖形成路基,局部沟谷设涵洞过水、回填路基。轴线桩号K0+100附近、K1+330至坝肩为三级边坡开挖,其余段主要为一次开挖,局部辅以二级边坡开挖

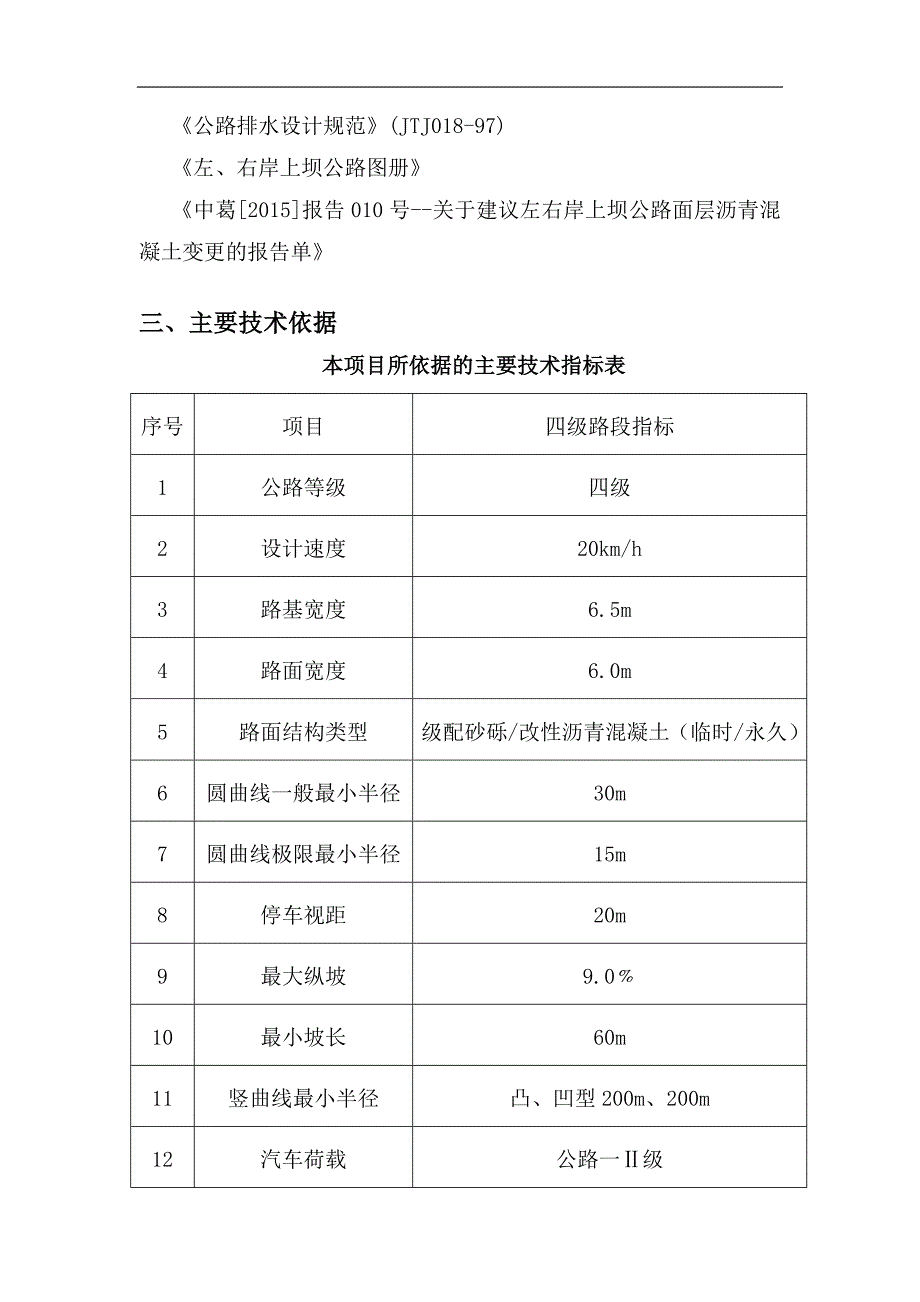

3、。二 、编制依据 公路路基设计规范(JTGD30-2004)公路沥青路面设计规范(JTGF40-2004)公路水泥混凝土路面设计规范(JTGF40-2002)公路排水设计规范(JTJ018-97) 左、右岸上坝公路图册中葛2015报告010号-关于建议左右岸上坝公路面层沥青混凝土变更的报告单三、主要技术依据本项目所依据的主要技术指标表序号项目四级路段指标1公路等级四级2设计速度20km/h3路基宽度6.5m4路面宽度6.0m5路面结构类型级配砂砾/改性沥青混凝土(临时/永久)6圆曲线一般最小半径30m7圆曲线极限最小半径15m8停车视距20m9最大纵坡9.010最小坡长60m11竖曲线最小半径

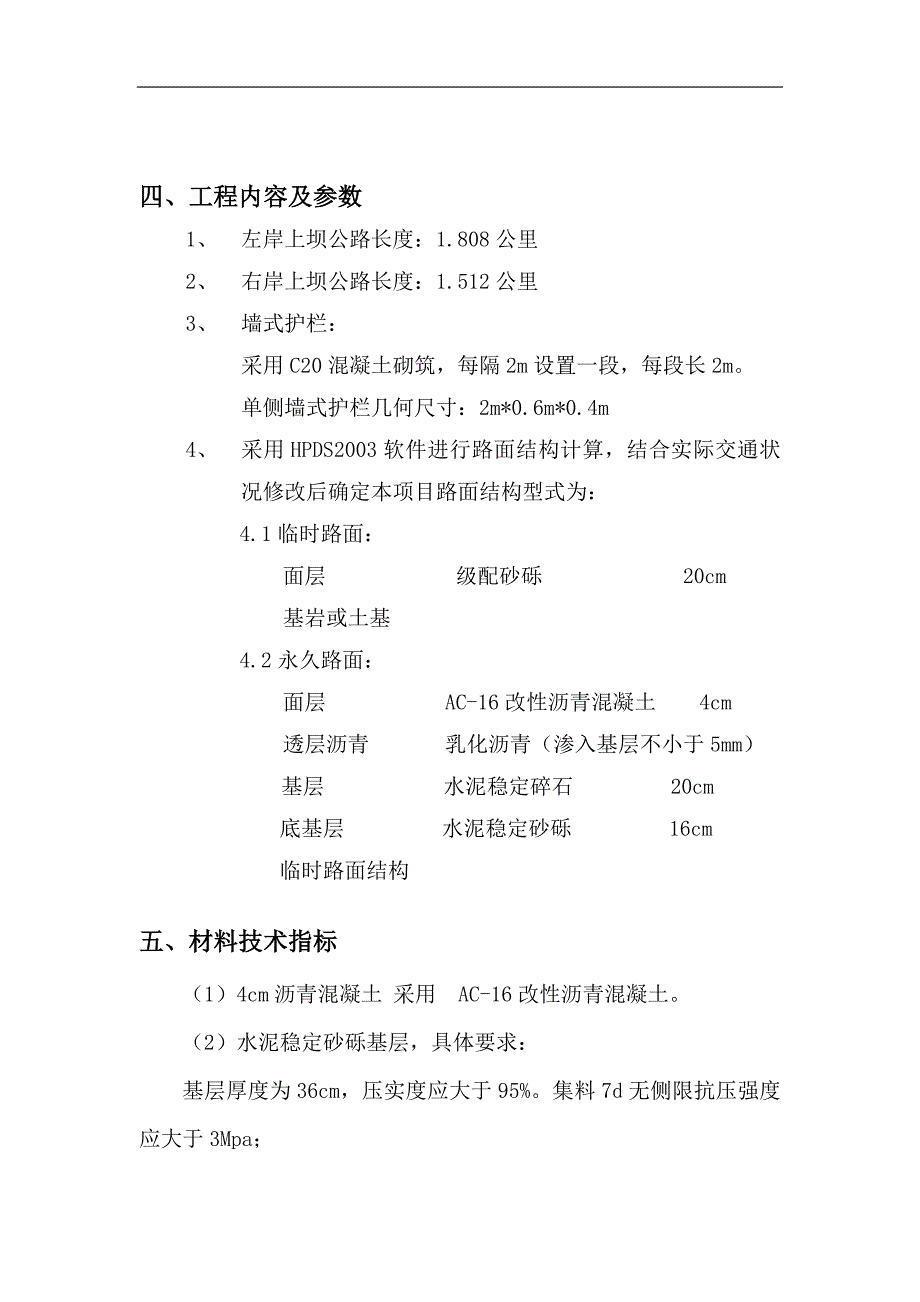

4、凸、凹型200m、200m12汽车荷载公路一级四、工程内容及参数1、 左岸上坝公路长度:1.808公里 2、 右岸上坝公路长度:1.512公里3、 墙式护栏:采用C20混凝土砌筑,每隔2m设置一段,每段长2m。单侧墙式护栏几何尺寸:2m*0.6m*0.4m4、 采用HPDS2003软件进行路面结构计算,结合实际交通状况修改后确定本项目路面结构型式为:4.1临时路面: 面层 级配砂砾 20cm 基岩或土基4.2永久路面: 面层 AC-16改性沥青混凝土 4cm 透层沥青 乳化沥青(渗入基层不小于5mm)基层 水泥稳定碎石 20cm 底基层 水泥稳定砂砾 16cm 临时路面结构五、材料技术指标(1
5、)4cm沥青混凝土 采用 AC-16改性沥青混凝土。(2)水泥稳定砂砾基层,具体要求:基层厚度为36cm,压实度应大于95%。集料7d无侧限抗压强度应大于3Mpa;水泥强度等级采用32.5级;砂砾中最大粒径不超过31.5mm,砾石的压碎值应不小于30%,有机质含量不超过2%,硫酸盐含量不超过0.25%,水泥稳定混合料应采用厂拌法。5.1、水泥,终凝时间应在6小时以上;快硬、早强水泥以及受潮结块变质的水泥不得使用。5.2、砂砾,最大粒径31.5mm(方孔筛)。基层集料压碎值不大于35%,有机质含量不超过2%,硫酸盐含量不超过0.25%,水泥稳定混合料应采用厂拌法。 5.3、粗集料必须使用坚韧的、
6、粗糙的、有棱角的优质石料,必须严格限制集料中的扁平颗粒含量,所使用的粒石不允许用颚板式轧石机破碎,需用锤击式或锥式碎石机破碎。 粗集料质量技术要求指标单位技术要求石料压碎值%26洛杉矶磨耗损失%28表观相对密度2.6吸水率%2.0与沥青的粘附性级4坚固性%12针片状颗粒含量%15水洗法0.075mm颗粒含量%1软石含量%35.4、细集料细集料应具有良好的棱角性和嵌挤性能。建议采用机制砂,或采用机制砂和天然砂混合使用,天然砂含量不大于10%。细集料质量技术要求指标单位技术要求表观相对密度2.50坚固性%12砂当量%60含泥量%35.5、填料集料中的填料采用磨细石灰石粉。石粉料质量技术要求指标单位
7、技术要求表观相对密度2.50含水率%1.0粒度范围0.6mm0.15mm0.075mm%1009010075100外观无团粒、结块亲水系数1填料的塑性指数%45.6、沥青混合料沥青砼配合比应按照公路沥青路面施工技术规范(JTGF-2004)中热拌沥青混合料配合比设计的规定,来确定集料级配和沥青用量。采用马歇尔试验设计方法,技术要求如下:密级配沥青混凝土混合料马歇尔试验技术标准(适用于公称最大粒径26.5mm的密级配沥青混凝土混合料)试验指标单位中轻交通重载交通其它等级公路行人道路击实次数(双面)次755050试件尺寸mm101.6mm63.5mm空隙率VV深约90mm以内%35463624深约
8、90mm以下%3636稳定度MS不小于KN853流值FLmm2415424.525矿料间隙率VMA(%)不小于设计空隙率(%)相应于以下公称最大粒径(mm)的最小VMA及VFA技术要求(%)26.5199.54.75210111315311121416412131517513141618614151719沥青饱和度VFA(%)557065757085沥青水稳定性、沥青与石料粘附性不低于4级。六、配合比设计6.1、目标配合比设计阶段首先计算出各种材料的用量比例,配合成符合要求的矿料级配范围。然后,遵照试验规程模拟生产实际情况,以6个不同的沥青用量(间隔0.5%),采用实验室小型沥青混合料拌和机与
9、矿料进行混合料拌和成型及马歇尔试验(包括浸水马歇尔试验)测定的各项指标应符合下表所示的热拌沥青混合料马歇尔试验技术标准的要求,确定最佳沥青用量。该阶段极为重要,应由技术过硬的试验工程师,在总工的指导下完成,要保证试验方法正确,结果可靠。以此矿料级配及沥青用量作为目标配合比,供确定各冷料仓向拌和机的供料比例,进料速率及试拌使用。该项工作是技术与经验的反映,为保险起见,应作平行试验。热拌沥青混合料马歇尔试验配合比及检验指标 项目细粒式沥青砼(I)中粒式沥青砼(I)粗粒式沥青砼(I)击实次数(次)两面各75两面各75两面各75稳定度(KN)7.57.56.5流值(0.1毫米)204020402040
10、空隙率()263636沥青饱和度()708570857085动稳定度(次/mm)非改性800800800改性25002500浸水残留马歇尔稳定度非改性707070改性8080冻融劈试验残留强度比非改性707070改性80806.2、生产配比设计阶段必须从筛分后进入拌和机冷、热料仓的各种材料的进行取样筛分试验、调整,使生产时的各种材料满足目标配比的要求,以确定各热料仓的材料比例,供拌和机控制室使用,同时反复调整冷料仓进料比例以达到供料平衡,并取目标配合比设计的最佳沥青用量、最佳沥青用量0.3%等三个沥青用量进行马歇尔试验,确定生产配合比的最佳沥青用量。6.3、生产配比验证阶段拌和机采用生产配合比
11、进行试拌并铺筑试验段,并用拌和的沥青混合料及路上钻取的芯样进行马歇尔试验和矿料筛分、沥青用量检验,检验生产产品的质量符合程度,由此确定生产用的标准配合比,作为生产控制的依据和质量检验的标准。标准配合比的矿料级配至少应包括0.074MM、2.36MM、4.75MM三档的筛孔通过率接近要求级配的中值。满足要求后,即作为生产配合比,施工过程中,不得随意更改,保证各项指标符合要求并相对稳定,标准偏差尽可能的小。七、水稳层施工7.1、准备下承层水泥稳定级配砂砾施工前,必须按规范对下承层进行检测,下承层必须密实、均匀、稳定,在达到设计要求后方可进行水泥稳定级配砂砾基层施工。水泥稳定级配砂砾基层施工前还应对
12、下承层进行彻底清扫干净,清除各类杂物及散落材料,支好边模,水泥稳定级配砂砾摊铺时,要保证下承层表面湿润。7.2、运输摊铺摊铺用自动找平具有振捣夯实功能的摊铺机摊铺;采用15T自卸汽车运至施工现场。摊铺前应对下承层洒水,使其表面湿润。两侧均挂上钢丝作基准线、控制高程。摊铺机行进速度要均匀,中途不得变速(不管何时),其速度要和拌和机拌和能力相适应,最大限度地保持均速前进、保证摊铺不停顿、间断。7.3碾压7.3.1、采用18T振动式压路机、16T双钢轮压路机和胶轮压路机组合式碾压,其方法为首先用16T双钢轮压路机静压一遍,然后振动碾压一遍,再用18T压路机碾压(使中下层达到压实度),达到要求的压实度
13、,最后用胶轮压路机稳压收光一遍,保证表面无轮迹(碾压遍数和方法由试验段来确定 )。基层碾压时,按匀速行驶、先慢后快、从两边向中间的碾压方式进行,第一、二遍速度控制在1.51.7km/h之间,以后可在22.5km/h之间。每遍碾压的折返点不应在同一横断面上,横向相邻两次碾压要重叠12轮宽。7.3.2、碾压过程中,水泥稳定级配碎(天然砂砾)石的表面应始终保持潮湿,如表面水蒸发得快,应及时补洒少量的水。7.3.3、严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证水稳层表面不受破坏。7.3.4、施工中,从加水拌和到碾压终了的延迟时间不得超过水泥初凝时间,全部碾压过程控制在水泥终凝前及试验确定迟延时间以内。7.3.5、摊铺和碾压现场设专人检验,修补缺陷。7.4、检验碾压完成后,应及时对水稳层的各项质量指标进行自检,自检合格后,报驻地监理工程师复检。要求在下一层施工前,对水稳基层的标高逐段进行复测,凡高出标高部分,必须铲除。7.5、养生养生是水泥稳定级配砂砾非常重要的一道工序,它直接影响结构层的成型强度和表观质量,应设专人和专用设备进行养生。7.5.1、覆盖草袋、洒水养生要不少于7天,且必须保持结构层表面湿润。7.5.2
