资源描述

《某派出所业务用房临时用电专项施工方案.doc》由会员分享,可在线阅读,更多相关《某派出所业务用房临时用电专项施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

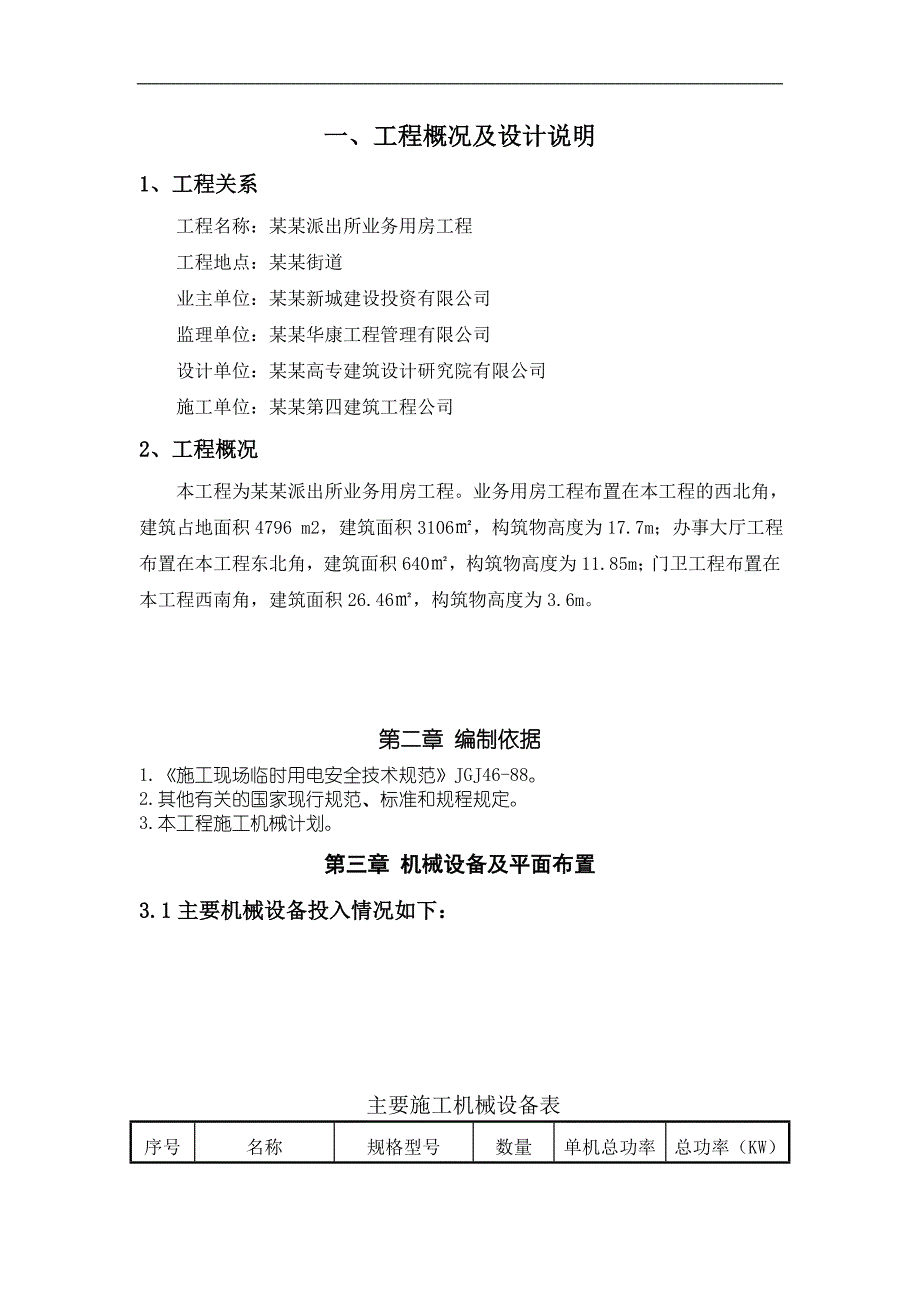

1、一、工程概况及设计说明1、工程关系工程名称:某某派出所业务用房工程工程地点:某某街道业主单位:某某新城建设投资有限公司监理单位:某某华康工程管理有限公司设计单位:某某高专建筑设计研究院有限公司施工单位:某某第四建筑工程公司2、工程概况本工程为某某派出所业务用房工程。业务用房工程布置在本工程的西北角,建筑占地面积4796 m2,建筑面积3106,构筑物高度为17.7m;办事大厅工程布置在本工程东北角,建筑面积640,构筑物高度为11.85m;门卫工程布置在本工程西南角,建筑面积26.46,构筑物高度为3.6m。第二章 编制依据1.施工现场临时用电安全技术规范JGJ46-88。2.其他有关的国家现

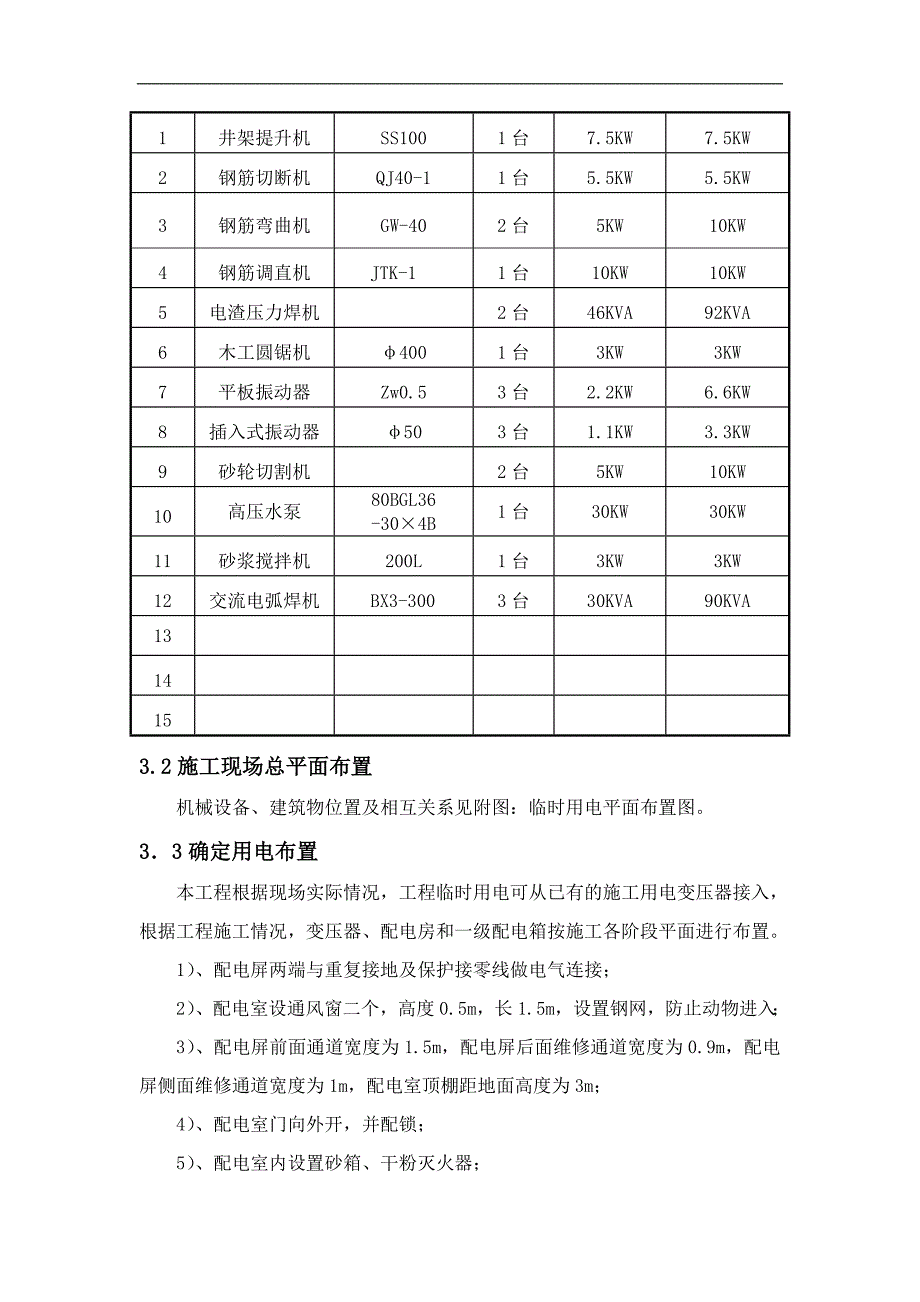

2、行规范、标准和规程规定。3.本工程施工机械计划。第三章 机械设备及平面布置3.1主要机械设备投入情况如下:主要施工机械设备表序号名称规格型号数量单机总功率总功率(KW)1井架提升机SS1001台7.5KW7.5KW2钢筋切断机QJ40-11台5.5KW5.5KW3钢筋弯曲机GW-402台5KW10KW4钢筋调直机JTK-11台10KW10KW5电渣压力焊机2台46KVA92KVA6木工圆锯机4001台3KW3KW7平板振动器Zw0.53台2.2KW6.6KW8插入式振动器503台1.1KW3.3KW9砂轮切割机2台5KW10KW10高压水泵80BGL36-304B1台30KW30KW11砂浆搅

3、拌机200L1台3KW3KW12交流电弧焊机BX3-3003台30KVA90KVA1314153.2施工现场总平面布置机械设备、建筑物位置及相互关系见附图:临时用电平面布置图。33确定用电布置本工程根据现场实际情况,工程临时用电可从已有的施工用电变压器接入,根据工程施工情况,变压器、配电房和一级配电箱按施工各阶段平面进行布置。1)、配电屏两端与重复接地及保护接零线做电气连接;2)、配电室设通风窗二个,高度0.5m,长1.5m,设置钢网,防止动物进入;3)、配电屏前面通道宽度为1.5m,配电屏后面维修通道宽度为0.9m,配电屏侧面维修通道宽度为1m,配电室顶棚距地面高度为3m;4)、配电室门向外

4、开,并配锁;5)、配电室内设置砂箱、干粉灭火器;6)、各回路编号,并标明用途。3.4 线路敷设本工程对整个现场进行配电,其走向为、总配电屏分配电箱开关箱用电设备,根据现场实际情况,为确保用电安全、防止机械损伤,现采用2001001.0镀锌箱式桥架,沿围墙进行敷设,高度1m。大门、过道用钢管保护、采用埋地敷设。建筑主体逐步增高,沿管道井敷设。3.5用电负荷计算电力负荷可按负荷性质分组需要系数法计算:P=Kp(K1P1/COS+K2P2+K3P3+K4P4)式中P总的电力负荷(KVA)Kp有功负荷的同期系数,取0.8P1电动机额定功率(KW)P2电焊机额定功率(KVA)P3室内照明总容量P4-室外

5、照明总容量COS电动机的平均功率因素K1、K2、K3、K4需要系数其中照明用电量按动力用电量的5%估算用电设备组的Kx、COS及tg用电设备组名称KXCOStg类电动机组10台以上10台以下0.750.850.820.780.700.80类电动机组10台以上10台以下0.650.700.780.750.800.88类电动机组10台以上10台以下0.500.600.730.700.941.02类电动机组10台以上10台以下0.400.500.700.671.021.11类电动机组10台以上10台以下0.200.300.700.651.021.17类电焊机组10台以上10台以下0.350.450.

6、470.431.882.10类焊动机组10台以上10台以下0.350.450.650.601.171.33生活用电及照明组综合室内室外0.900.801.000.900.950.850.480.330.62用电设备组分组明细表用电设备组名称用电设备类电动机组离心泵、真空泵、潜水泵、增压泵类电动机组搅拌机电机、砂浆机电机、砼输送泵电机类电动机组砂轮机电机、圆锯电机、打夯机电机类电动机组平板振动器、插入式振动器、切断机、弯曲机、调直机、套丝机、台钻、手电钻、类电动机组塔吊电机、施工电梯、井架电机类电动机组交流弧焊机类电动机组直流焊机、对焊机、电渣压力焊机生活用电及照明组电风扇、电热水器、空调、白炽

7、灯、荧光灯、镝灯3.6按需要系数确定计算负荷4.1.2电焊机负荷计算Pe1= PeKx =900.85=76.5(KW)4.1.3电渣压力焊机负荷计算Pe2= PeKx =920.85=78(KW)4.1.5钢筋加工机械负荷计算Pe加=Pe/COSKx=25.5/0.70.4=14.5(KW)4.1.7井架提升机负荷计算Pe井=Pe/COSKx=7.5/0.650.3=3.5(KW)4.1.8木工圆盘锯、砂轮机负荷计算Pe木=Pe/COSKx=13/0.730.5=9(KW)4.1.10搅拌机、砂浆机负荷计算Pe搅=Pe/COSKx=3/0.750.7=2.8(KW)4.1.11平板振动器、插

8、入式振动器负荷计算Pe振=Pe/COSKx=9.9/0.70.4=5.5(KW)3.7总负荷计算Pe机总=Kp(Pe塔+Pe焊+Pe输+Pe加+Pe梯+Pe井+Pe木+Pe增+Pe搅+Pe振)=0.8113=94(KW)Pe照=Pe机总5=945=4.7(KW)Pe总=Pe机总+Pe照=113+4.7=118(KW)式中Kp为有功负荷的同期系数,取0.8以上用电量计算为用电高峰期最大用电量。3.8变压器确定现场需要提供大于120KW的用电量,来保证满足工程高峰期施工现场用电要求。第四章 安全用电技术措施4.1制定安全用电责任制,做好施工用电安全技术交底。4.2按TN-S系统设计要求设置保护接零

9、系统,实施三相五线制,杜绝疏漏。所有接零地处必须保证可靠的电气连接。保护线PE必须采用绿/黄双色线。严格与相线,工作零线相区别,严禁混用。4.3在高低压线路下方,不得搭设作业棚,或堆放构件,架具,材料及其它杂物。4.4设置总配电室,门向外开,配锁,并应符合下列要求:4.4.1各级配电箱、开关箱应有防雨措施,加门锁,并有专人负责。安装位置周围不得有杂物,便于操作。4.4.2配电装置的上端距天棚不小于0.5m。4.4.3配电(屏)(盘)正面的操作通道宽度,单列布置不小于1.5m,双列布置不小于2m。4.5配电屏(盘)后的维修通道宽度不小不于0.8m(个别地点有建筑物结构凸出的部分,则此点通道宽度可

10、不小于0.6m)。4.6配电箱、开关箱在使用过程中的操作顺序。送电操作:总配电屏分配电箱开关箱用电设备。停电操作:用电设备开关箱分配电箱总配电屏。4.7各种电器应安装在绝缘电器安装板上。电器及熔断器的熔丝规格必须与电流量相一致。4.8各级配电箱必须固定设置,配电箱,开关箱应统一编号,喷上电气标志与施工单位名称。固定式配电箱箱中心距地面1.4m1.6m,移动式配电箱箱中心距地面0.8m1.6m。4.9配电箱或配电线路维修时,应悬挂停电标志牌,停送电必须由专业电工负责。4.10设备与开关电箱间距不大于3m,与配电箱间距不大于30m。各级开关箱应装漏电保护器,单机所使用的漏电保护开关的额定漏电动作电

11、流为30mA,额定漏电动作时间应小于0.1S,特别潮湿场所,以及振动器、潜水泵及各种手持电动工具应选用15mA漏电动作电流的防溅型产品。4.11作防雷接地电气设备,必须同时作重复接地,同一台电气设备的重复接地与防雷接地可使用并联于基础防雷接地网,所有接地电阻值4。4.12保护零线的截面应不小于工作零线的截面,同时必须满足机械强度要求,保护零线不得装设开关或熔断器.4.13与电气设备相连接的保护零线应为截面不小于4mm2的绝缘多股铜线,保护零线的统一标志为绿/黄双色。在任何情况下不准使用绿/黄双色线作负荷线。4.14正常情况时,下列电气设备不带电的外露导电部分应作保护接零:4.14.1电机、变压

12、器、电器、照明器具,手持电动工具的金属外壳;4.14.2电气设备的传动装置的金属部件;4.14.3配电屏(箱)与控制屏的金属框架;4.14.4电力线路的金属保护管需设一组重复接地装置;4.15保护零线除必须在配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。4.16总配电箱,应装设隔离开关和分路隔离开关,总熔断器和分路熔断器(或总自动开关与分路自动开关),以及漏电保护器。若漏电保护器同时具备过负荷和短路保护功能,则可不设分路熔断器或分路自动开关,总开关电器的额定值,动作整定值应与分路开关电器的额值,动作整定值相适应。4.17每台用电设备应有专用的开关箱,必须实行“一机、一闸、一

13、漏、一箱”制。严禁用同一个开关直接控制二台及二台以上用电设备。4.18配电箱、开关箱的导线进线和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或门处。移动式配电箱的进、出线必须采用橡皮绝缘电缆。4.19所有配电箱、开关应每月检修一次,维修人员必须是专业电工。检查维修时必须按规定穿绝缘鞋、戴手套、使用电工绝缘工具。4.20一般场所应选用类手持电动工具,并应装设额定动作电流不大于15mA,额定漏电动作时间小于0.1s的漏电保护器.若采用类手持电动工具,还必须作保护接零。4.21手持电动工具的外壳、手柄、负荷线、插头、开关等,必须完好无损,使用前必须作空载检查,运转正常方可使用。4.22

14、水泵的负荷线必须采用YHS型防水橡皮护套电缆,不得承受任何外力。4.23在潮湿和易触及带电体场所的照明电源不得大于24V,在特别潮湿的场所、导电良好的地面工作的电源电压,不得大于12V。4.24使用行灯的电源电压不得超过36V,灯体与手柄应坚固,绝缘应良好。灯头与灯体结合牢固,灯头无开关,灯泡外部有保护网。第五章 安全用电组织措施5.1建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。5.2建立技术交底制度向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,载明交底日期。5.3建立安全检测制度从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并作好检测记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
