某脚手架工程施工方案.doc

上传人:p** 文档编号:949412 上传时间:2024-05-16 格式:DOC 页数:18 大小:76KB
下载 相关 举报
某脚手架工程施工方案.doc_第1页
第1页 / 共18页
某脚手架工程施工方案.doc_第2页
第2页 / 共18页
某脚手架工程施工方案.doc_第3页
第3页 / 共18页
某脚手架工程施工方案.doc_第4页
第4页 / 共18页
某脚手架工程施工方案.doc_第5页
第5页 / 共18页
某脚手架工程施工方案.doc_第6页
第6页 / 共18页
某脚手架工程施工方案.doc_第7页
第7页 / 共18页
某脚手架工程施工方案.doc_第8页
第8页 / 共18页
某脚手架工程施工方案.doc_第9页
第9页 / 共18页
某脚手架工程施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某脚手架工程施工方案.doc》由会员分享,可在线阅读,更多相关《某脚手架工程施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

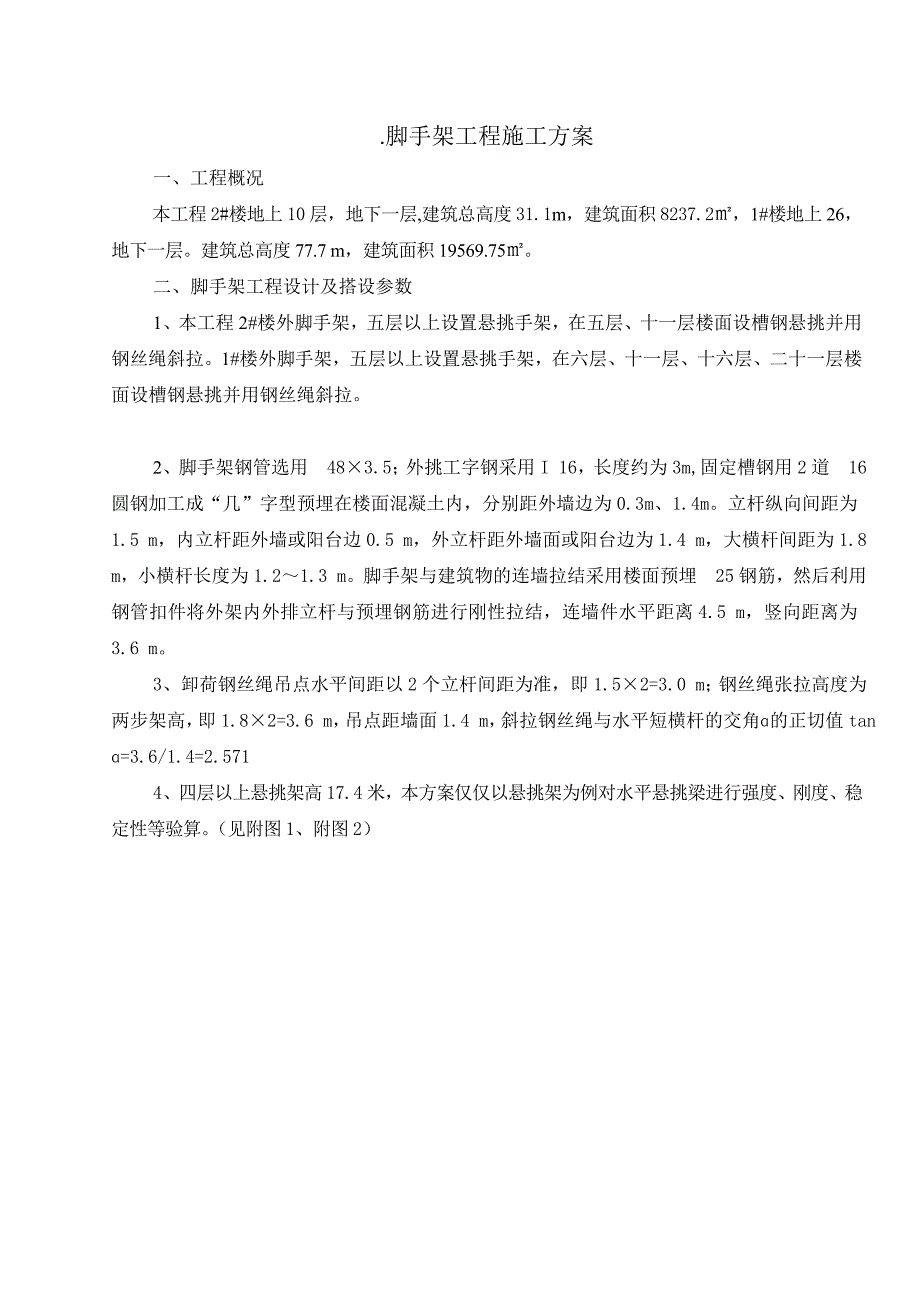

1、.脚手架工程施工方案一、工程概况本工程2#楼地上10层,地下一层,建筑总高度31.1m,建筑面积8237.2,1#楼地上26,地下一层。建筑总高度77.7 m,建筑面积19569.75。二、脚手架工程设计及搭设参数1、本工程2#楼外脚手架,五层以上设置悬挑手架,在五层、十一层楼面设槽钢悬挑并用钢丝绳斜拉。1#楼外脚手架,五层以上设置悬挑手架,在六层、十一层、十六层、二十一层楼面设槽钢悬挑并用钢丝绳斜拉。2、脚手架钢管选用483.5;外挑工字钢采用I 16,长度约为3m,固定槽钢用2道16圆钢加工成“几”字型预埋在楼面混凝土内,分别距外墙边为0.3 m、1.4 m。立杆纵向间距为1.5 m,内立

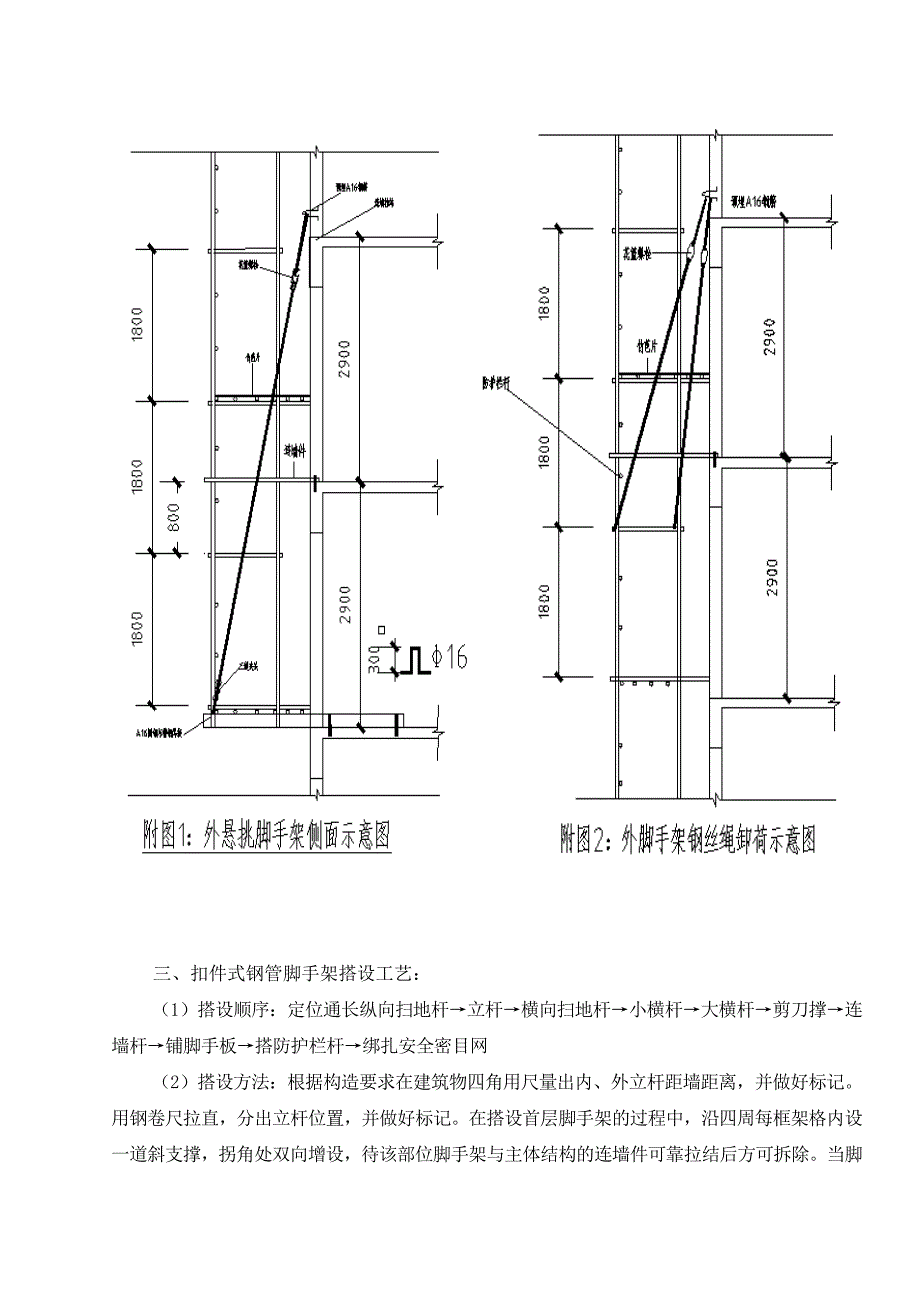

2、杆距外墙或阳台边0.5 m,外立杆距外墙面或阳台边为1.4 m,大横杆间距为1.8 m,小横杆长度为1.21.3 m。脚手架与建筑物的连墙拉结采用楼面预埋25钢筋,然后利用钢管扣件将外架内外排立杆与预埋钢筋进行刚性拉结,连墙件水平距离4.5 m,竖向距离为3.6 m。3、卸荷钢丝绳吊点水平间距以2个立杆间距为准,即1.52=3.0 m;钢丝绳张拉高度为两步架高,即1.82=3.6 m,吊点距墙面1.4 m,斜拉钢丝绳与水平短横杆的交角的正切值tan=3.6/1.4=2.5714、四层以上悬挑架高17.4米,本方案仅仅以悬挑架为例对水平悬挑梁进行强度、刚度、稳定性等验算。(见附图1、附图2)三、

3、扣件式钢管脚手架搭设工艺:(1)搭设顺序:定位通长纵向扫地杆立杆横向扫地杆小横杆大横杆剪刀撑连墙杆铺脚手板搭防护栏杆绑扎安全密目网(2)搭设方法:根据构造要求在建筑物四角用尺量出内、外立杆距墙距离,并做好标记。用钢卷尺拉直,分出立杆位置,并做好标记。在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直至连墙件搭设完毕后方可拆除。双排架宜先立里内排立杆,后立外排立杆。每排立杆宜先立两头,再立中间的一根,互相看齐后再立中间部分各立杆。双排架内、外排两立杆的连线要与墙面垂直。

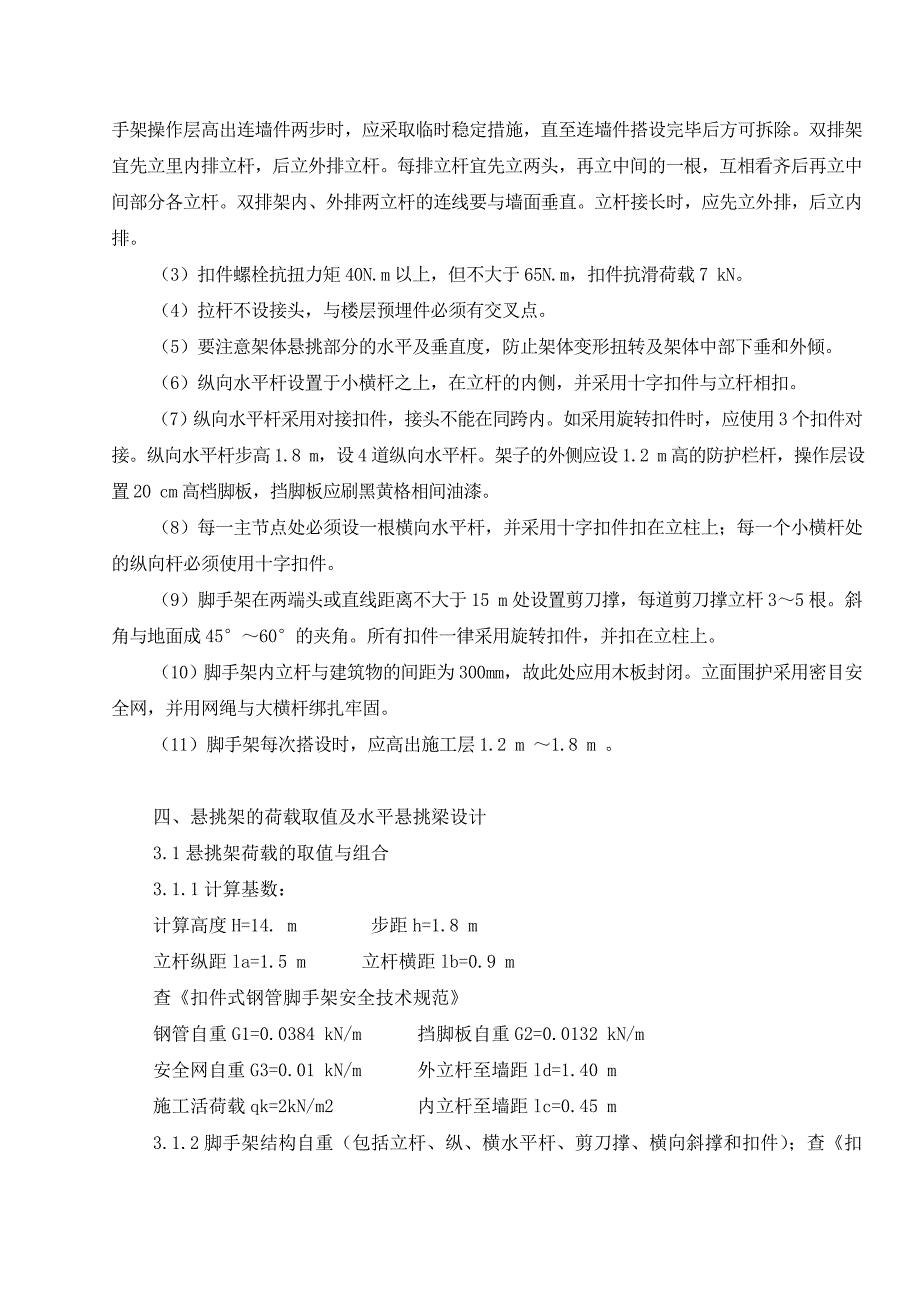

4、立杆接长时,应先立外排,后立内排。(3)扣件螺栓抗扭力矩40N.m以上,但不大于65N.m,扣件抗滑荷载7 kN。(4)拉杆不设接头,与楼层预埋件必须有交叉点。(5)要注意架体悬挑部分的水平及垂直度,防止架体变形扭转及架体中部下垂和外倾。(6)纵向水平杆设置于小横杆之上,在立杆的内侧,并采用十字扣件与立杆相扣。(7)纵向水平杆采用对接扣件,接头不能在同跨内。如采用旋转扣件时,应使用3个扣件对接。纵向水平杆步高1.8 m,设4道纵向水平杆。架子的外侧应设1.2 m高的防护栏杆,操作层设置20 cm高档脚板,挡脚板应刷黑黄格相间油漆。(8)每一主节点处必须设一根横向水平杆,并采用十字扣件扣在立柱上

5、;每一个小横杆处的纵向杆必须使用十字扣件。(9)脚手架在两端头或直线距离不大于15 m处设置剪刀撑,每道剪刀撑立杆35根。斜角与地面成4560的夹角。所有扣件一律采用旋转扣件,并扣在立柱上。(10)脚手架内立杆与建筑物的间距为300 mm,故此处应用木板封闭。立面围护采用密目安全网,并用网绳与大横杆绑扎牢固。(11)脚手架每次搭设时,应高出施工层1.2 m 1.8 m 。四、悬挑架的荷载取值及水平悬挑梁设计3.1悬挑架荷载的取值与组合3.1.1计算基数:计算高度H=14. m 步距h=1.8 m立杆纵距la=1.5 m 立杆横距lb=0.9 m查扣件式钢管脚手架安全技术规范钢管自重G1=0.0

6、384 kN/m 挡脚板自重G2=0.0132 kN/m安全网自重G3=0.01 kN/m 外立杆至墙距ld=1.40 m施工活荷载qk=2kN/m2 内立杆至墙距lc=0.45 m3.1.2脚手架结构自重(包括立杆、纵、横水平杆、剪刀撑、横向斜撑和扣件);查扣件式钢管脚手架安全技术规范附表A-1得:架体每米高度一个立杆纵距的自重qk1=0.1248kN/mNG1k=Hqk1=17.40.1248=2.172N3.1.3构配件自重(包括脚手板、防护栏杆、挡脚板、密目网等)(1)外立杆.脚手架,按2步设一层计,共6层,单位荷重按0.14kN/m2(按实计);NG2k-1=(6lalb0.103)

7、/2103=(120.91.50.14)/2103=1134N.栏杆、挡脚板(按12层计,栏杆每步架1根)NG2K-2=(212laG1+14G2)103=(2121.50.0384+140.0132)103=1567.2N.安全网NG2K-3=HlaG3103=77.71.50.01103=1165.5N.合计NG2K=1323+1797.6+646.5=3866.7N(2)内立杆.脚手架NG2K-1=(12lalb0.14)/2103+(12lalc0.14)/2103=(120.91.50.14+121.50.40.14)/2103=1638N.纵向横杆(搁置悬挑部分的竹脚板用)NG2K

8、-2=12laG1=121.50.0384180=1244.16N.合计NG2K=1638+1244.16=2882.2N3.1.4施工均布活荷载按规范要求,取最不利情况,按荷载最大的装修脚手架考虑,即同时3层作业层施工:外立杆NQK外=3lalbqk/2=31.50.92/2=4.05KN内立杆NQK内=3lalbqk/2+3lalcqk=4.05+31.50.452=8.1KN3.1.5垂直荷载组合(1)外立杆N1=1.2(NG1K+NG2K)+0.9NQK外=1.2(2.172+3.8667)+0.94.05=10.89KN(2)内立杆N2=1.2(NG1K+NG2K)+0.9NQK内=

9、1.2(2.172+2.882)+0.98.1=13.355KN3.2水平悬挑梁设计本工程悬挑架采用钢丝绳张拉型钢悬臂式结构,水平悬挑型钢梁采用16槽钢,长4 m。(1)16槽钢截面特性:Wx=152.2103mm3,I=1369.9104 mm4,自重q=0.2299kN/m,弹性模量E=206103N/ mm2,翼缘宽度b=70 mm,翼缘平均厚度=10.5 mm,高度h=160 mm。(2)最大弯矩Mmax=N11.35+N20.45+q1.52/2=10.891.35+13.3550.45+0.22991.52/2=20.89KNm(3)强度验算= Mmax/(xWx)x-截面发展系数

10、,对【形截面,查表得:x=1.05;Wx-对x轴的净截面抵抗矩,查表得:Wx=152.2103 mm3f-型钢的抗弯强度设计值,Q235钢,取f=215N/mm2=27.648106/(1.05152.2103)=173.005N/ mm2f=215N/ mm2因此安全。(3)整体稳定验算根据钢结构设计的规范钢结构设计规范,轧制普通槽钢受弯要考虑整体稳定问题。本悬臂梁跨长1.35米折算成简支梁,其跨度为21.40=2.7米,按下列公式计算整体稳定系数:=(570b/11h)235/s=【5706510.5/(2700160)】235/215=0.9843则悬挑梁弯曲应力为:= Mmax/(Wx

11、)=27.648106/(0.9843152.2103)=184.553N/mm2f=215N/mm2因此安全。(5)刚度验算=N113/3EI+N2a2(3l-a)/6EIN1、N2-作用于水平悬挑梁上的内、外立杆荷载(KN)E-弹性模量,E=206103N/mm2I-钢材的抗弯强度设计值,Q235钢,取f=215N/mm2=(15.16610314003)/(32.061051369.9104)+18.3901033502(31400-350)/(62.061051369.9104)=5.428mmL/250=1400/250=5.6mm,满足要求。(6)16号槽钢后部锚固钢筋设计.固钢筋

12、的承载力验算锚固选用216圆钢预埋在二层平板上,吊环承受的拉力为:N3=Mmax/1.3=27.928/1.3=21.48KN吊环承受的拉应力为:=N/A=21.48103/(20.785162)=53.45N/mm2=215N/mm2因此满足要求.锚固钢筋的焊缝验算=F/(1W)F-作用于锚固钢筋上的轴心拉力设计值,F=F3=17297N; 1W-焊缝的计算长度,取1W=160-10=150mm-21.48103/(15016)=8.95N/mm2=160N/mm2因此满足要求。(7)由计算结果可知,当挑梁采用16号槽钢时,其强度、挠度、稳定性均符合要求,为安全计本工程另设置钢丝绳拉索,作为

13、安全储备。五、立杆稳定性计算4.1无风荷载时,立杆稳定性计算:N/(A)fN -计算立杆最大垂直力设计值,取N=N2=18.390KN;-轴心受压构件的稳定系数,根据长细比查(JGJ130-2001)附录C表C取值;根据第5.3.3条规定:立杆计算长度10=Kh=1.1551.5180=312cm长细比:=10/I(钢管回转半径)=312/1.58=197.5查附录C,=0.185A-立杆的截面面积,查本规范附录B表B 采用:A=489mm2立杆稳定计算:N/(A)=18390/(0.185489)=203.28N/mm2f=215N/mm2,安全。4.2在风荷载作用下,立杆稳定性计算:N/(

14、A)+MW/WfMW由风荷载设计值产生的弯矩,按本规范(5.3.4)式计算;W-钢管立杆的截面模量,查附录B表B:W=5.08cm3(1)由风荷载产生的弯矩计算.水平风荷载标准值k=0.7zs0z-风压高度变化系数,查建筑结构荷载规范(GBj9)B类地区,脚手架高35.35m,查表得:z=1.495;s-脚手架风荷载体型系数,按本规范规定采用:查表得:敞开式脚手架的挡风面积为1.81.50.089=0.2403m2密目网的挡风系数取0.5,则在脚手架外立杆里侧满挂密目网后,脚手架综合挡风面积为:(1.81.5-0.2403)0.5+0.2403=1.47015 m2其综合挡风系数为=1.47015/(1.81.5)=0.5455查规范表4.2.4,背靠开洞墙、满挂密目网的脚手架风载体型系数为1.3,即:s=1.30.5455=0.7092;0-基本风压。根据建筑结构荷载规范(GBJ9)规定:0=0.45k=0.70.451.4950.7092=0.334kN/m.由风荷载产生的弯矩计算MW=0.851.4k la h2/10=0.851.40.3341.51.8

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
