某裙土方开挖及灰土回填施工方案.doc

上传人:p** 文档编号:949433 上传时间:2024-05-16 格式:DOC 页数:13 大小:241.05KB
下载 相关 举报
某裙土方开挖及灰土回填施工方案.doc_第1页
第1页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第2页
第2页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第3页
第3页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第4页
第4页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第5页
第5页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第6页
第6页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第7页
第7页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第8页
第8页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第9页
第9页 / 共13页
某裙土方开挖及灰土回填施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某裙土方开挖及灰土回填施工方案.doc》由会员分享,可在线阅读,更多相关《某裙土方开挖及灰土回填施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

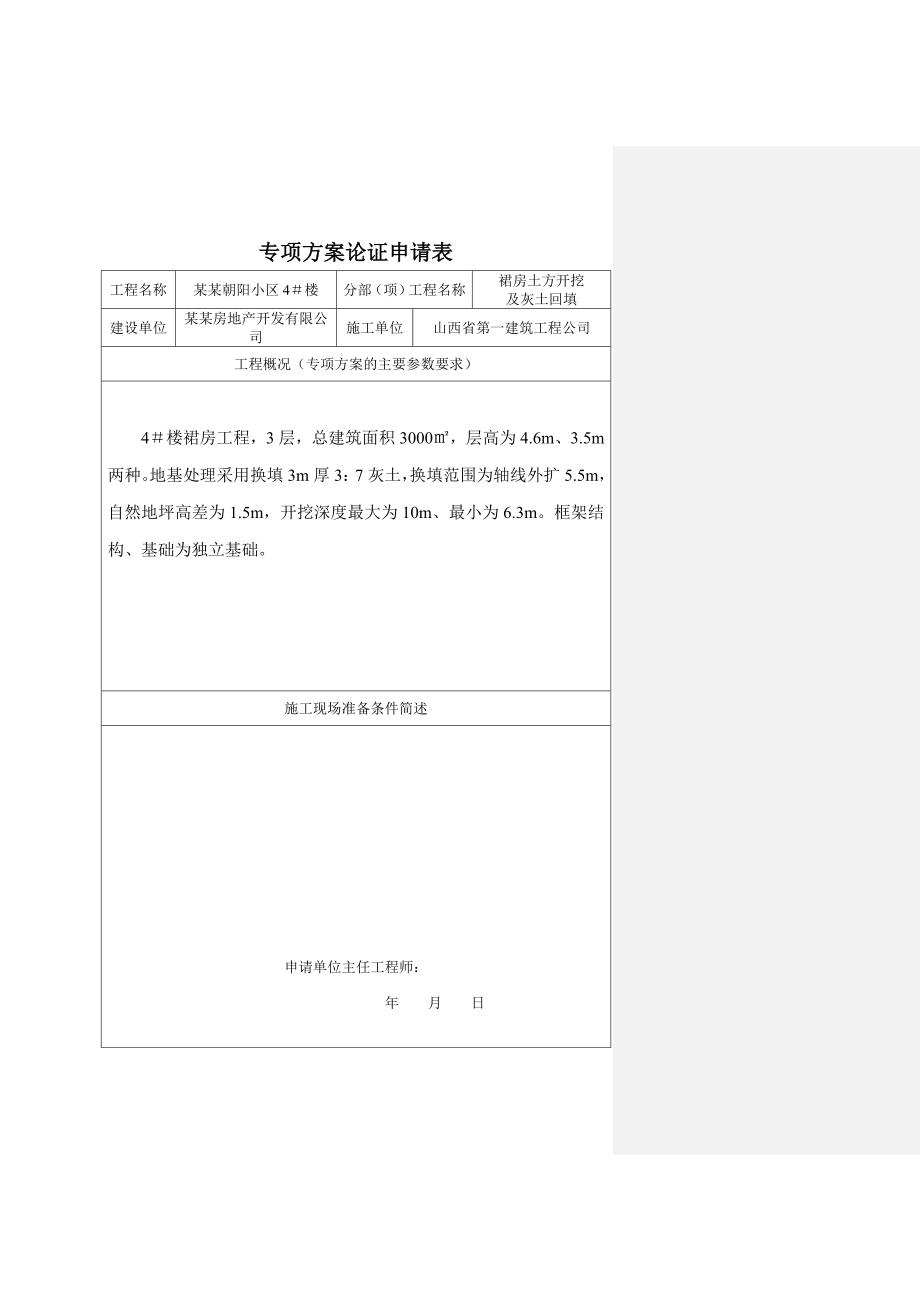

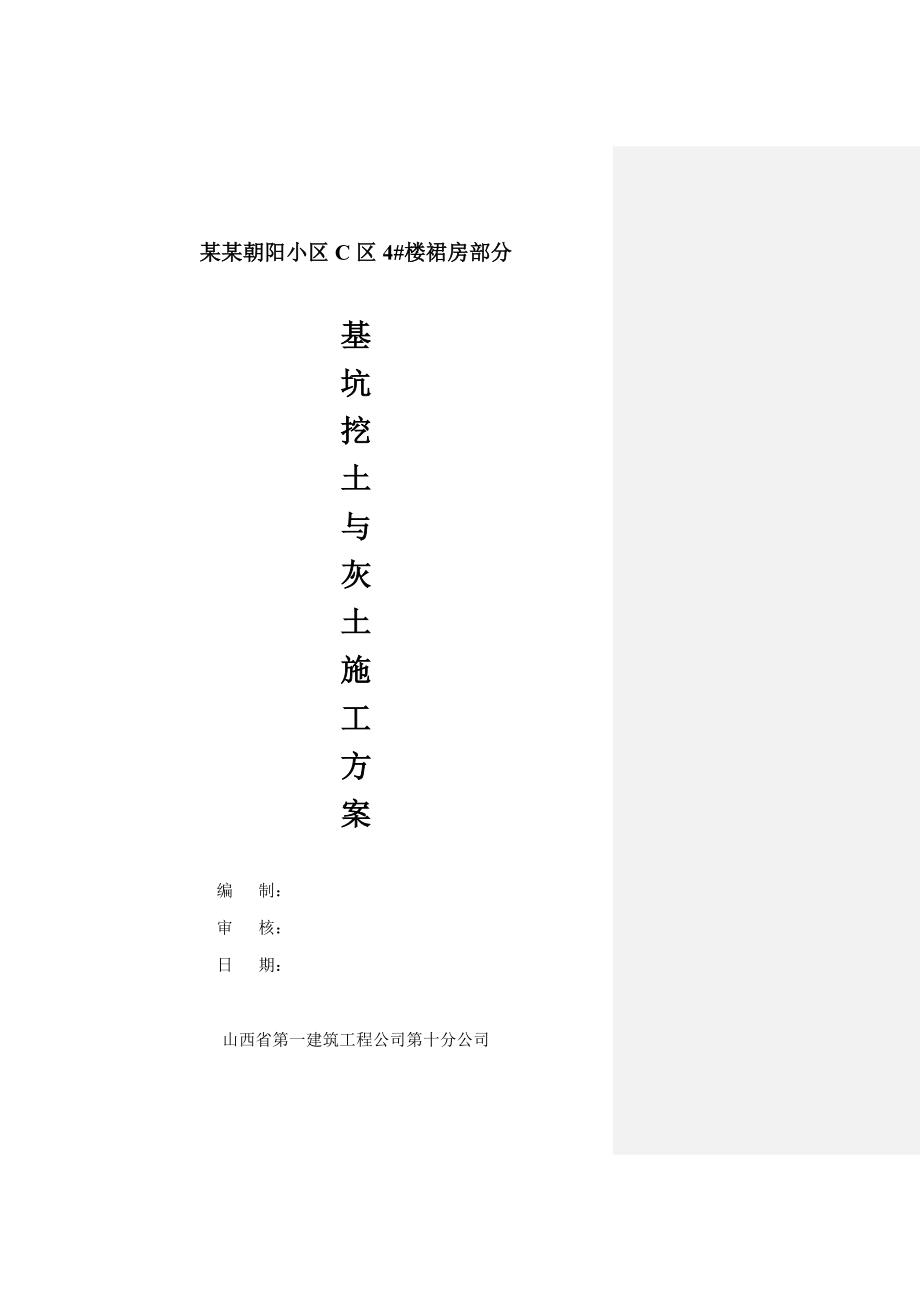

1、专项方案论证申请表工程名称某某朝阳小区4楼分部(项)工程名称裙房土方开挖及灰土回填建设单位某某房地产开发有限公司施工单位山西省第一建筑工程公司工程概况(专项方案的主要参数要求)4楼裙房工程,3层,总建筑面积3000,层高为4.6m、3.5m两种。地基处理采用换填3m厚3:7灰土,换填范围为轴线外扩5.5m,自然地坪高差为1.5m,开挖深度最大为10m、最小为6.3m。框架结构、基础为独立基础。施工现场准备条件简述申请单位主任工程师: 年 月 日某某朝阳小区C区4#楼裙房部分基坑挖土与灰土施工方案编 制:审 核:日 期:山西省第一建筑工程公司第十分公司4#楼裙房部分基坑挖土与灰土施工方案一、工程

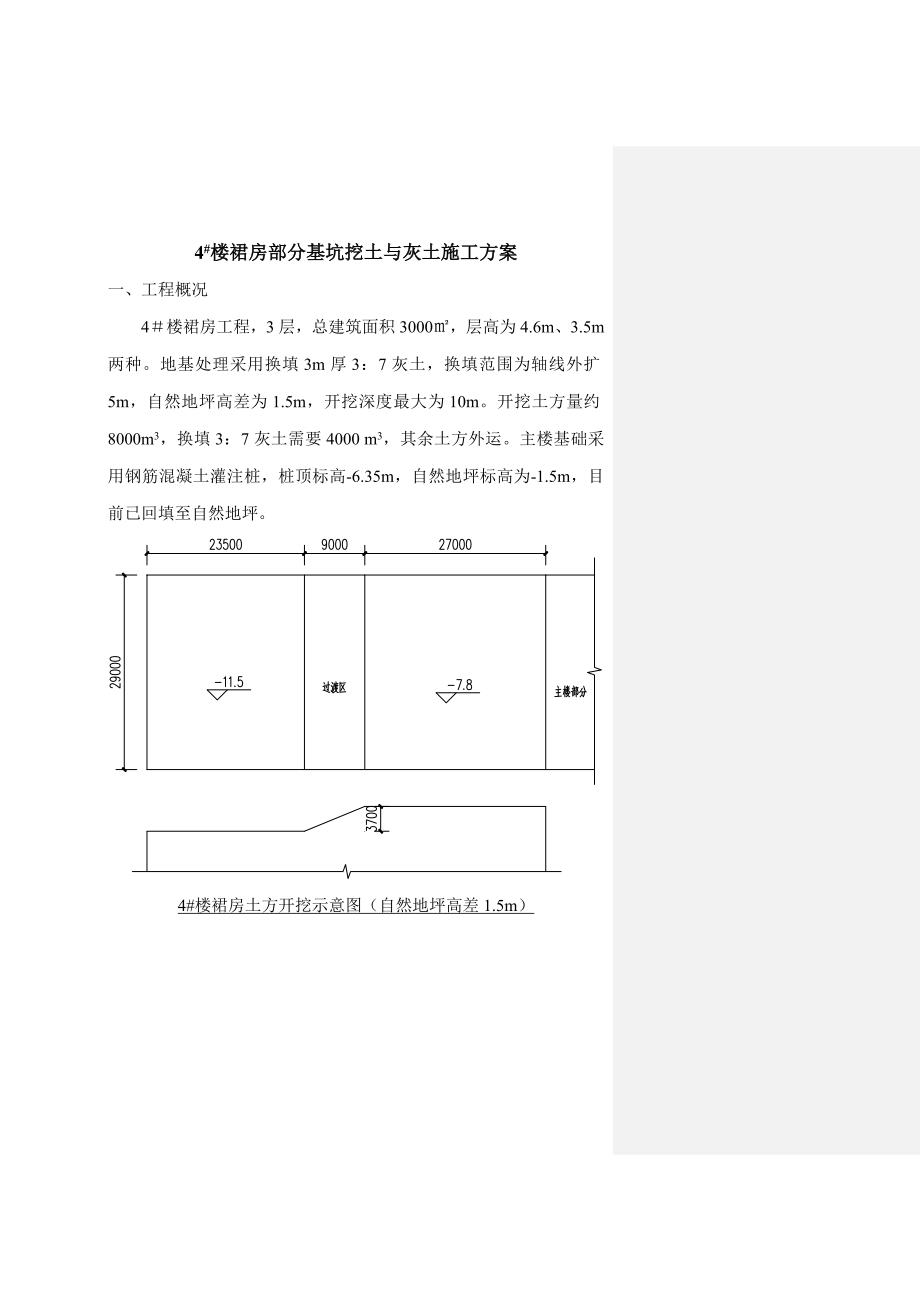

2、概况4楼裙房工程,3层,总建筑面积3000,层高为4.6m、3.5m两种。地基处理采用换填3m厚3:7灰土,换填范围为轴线外扩5m,自然地坪高差为1.5m,开挖深度最大为10m。开挖土方量约8000m3,换填3:7灰土需要4000 m3,其余土方外运。主楼基础采用钢筋混凝土灌注桩,桩顶标高-6.35m,自然地坪标高为-1.5m,目前已回填至自然地坪。4#楼裙房土方开挖示意图(自然地坪高差1.5m)过渡区做法示意与设计院和甲方做过沟通,想修改一下过渡区的做法,不答应从图上看与裙房连接处是一块1.9m的悬挑板,和一段悬挑梁,此处做法是最终如此,前一段时间已与设计院和甲方沟通,由于甲方欠设计院设计费

3、用,致今没有答复,甲方说做完基础再说由于画图比较费劲,只画出了和裙房连接有关系的板图裙房二、三层已和主楼没有任何关系基坑开挖与周围围墙关系详见下图:二、工程地质情况第层杂填土:厚度0.3-3.3m,平均1.07m第-1层素填土:厚度0.5-2.6m,平均1.4m第层黄土状粉土:厚度5.2-11.5m,平均8.45m第层粉质粘土:厚度4.2-13.4m,平均8.81m地下水位-39m,施工过程中不需考虑地下水因素。从1、2、3、4楼主楼施工情况来看,开挖部位主要为粉质粘土,主楼最大开挖深度为8m,土质较好,没有湿陷性。三、开挖方案4楼裙房开挖采用分段开挖、分段控制的办法。首先开挖-11.5m部分

4、、然后开挖-7.8m、阶梯式向下开挖。考虑现场没有太多的堆土地点,待-11.5m挖至标高后,随即进行灰土回填,-11.5m部分回填完毕后,即进行-7.8m部分的灰土回填。最底层3m厚的灰土部分基坑暴露时间极短,加上地质条件较好,确定放坡系数为1:0.05。3m灰土以上部分确定放坡系数为1:0.4,靠近基坑顶部,坡度适当增大,底部可以适当减少,总体满足1:0.4的放坡系数要求(1:0.4放坡起点为灰土换填层的顶部)。开挖采用一台反铲挖掘机挖土,6辆自卸汽车运土,首先将多余的土方外运,将基坑回填灰土需要土方堆放至平面图指定位置备用。坑底预留500mm厚余土由人工挖运,防止挖掘机扰动原土。基坑开挖后

5、进行钎探,探点梅花形布置,点距1.5m,深3m。然后进行3m厚3:7灰土回填。先用压路机进行原土碾压,将装载机拌合好的三七灰土倒入基坑,人工摊铺平整,厚度不大于250mm,用压路机碾压密实。分层碾压,取样试验合格后进行下一步灰土施工。四、施工准备1.技术准备:(1)根据土方工程技术规范和现场土质实际情况,确定放坡系数为1:0.4(3m灰土部分为1:0.05)。 (2)基础开挖前组织施工员、测量员熟悉施工图纸和有关技术规范,编制土方开挖平面图和施工现场平面布置图;对挖机司机和现场工人进行交底。(3)在裙房西北角及西边设置挖土施工坡道。(4)建立标高控制网:利用主楼现有的水准点,挖土时传递至坑内工

6、程桩和边坡上,便于及时控制检查挖土标高。2.机具准备 选择EX220反铲一台和运输车6辆,进行挖运;灰土回填采用一辆装载机进行灰土拌合,坑下人工摊铺,15t压路机碾压密实,分层厚度250mm;两台蛙式打夯机夯填压路机碾压不到的边角地带,准备钢管二吨进行基坑围护。3.劳动力准备 根据进度计划安排,准备挖运土力工30人配合机械进行施工作业。五、施工方法和技术措施 1.机械挖运土方由专业土方施工队作业,余土弃运由该队办理有关手续;施工员根据技术交底,用水准仪现场控制挖土标高,按轴线(控制线)放出坑口边线和坑底边线;要求坑底留300厚余土由人工挖运,防止挖机超挖和扰动原土,尤其是汽车坡道的斜坡处,要做

7、好控制点,防止超挖。 2机械挖土作业时,要严格按照1:0.4的坡度要求进行放坡,防止机械挖掘挖成直立土壁。工长要做好技术交底,保证边坡稳定。 3基坑四周要设置0.5m高的挡水土坝,防止雨水或施工用水流入基坑。四周要设置好防护栏杆。4基坑开挖完毕后,进行基槽验收。验收完毕后方进行钎探工作。钎探严格按设计探孔平面布置图放线,按钎孔顺序编号,将锤击数填入钎探记录表格内,字迹清楚,经过专业技术负责人、专业工长、质检员、打钎人员签字后归档。钎探中若有异常情况,应与设计单位等有关单位协商处理。打完的钎孔,经过质检人员和有关工长检查孔深与记录无误后,即进行灌砂。灌砂采用中砂,灌砂时每填入30cm左右,可用钢

8、筋棒捣实一次。5.三七灰土原料要求:土料:宜采用旧地基槽中挖出的原土,其粒经含量不得大于15mm。含水量应符合压实要求(现场以手握成团,两手清捏即散为宜)。熟化石灰:使用前12d将生石灰洒水充分熟化并过筛,其粒经不得大于5mm。6. 灰土拌合使用一辆装载车进行,在堆土点附近拌合完毕后,即从基坑边倒入坑内,坑内灰土摊铺也采用装载车,少量人工配合。灰土拌和要求:石灰、土料应严格控制配合比。灰土拌和时应均匀一致,至少翻拌23次,以达到颜色一致。7. 灰土回填前,应进行击实试验,确定填料含水量控制范围、每层铺填厚度、压实遍数等参数。每层夯(压)实后应按规定进行环刀取样,测出土的干密度,达到设计要求后方

9、可进行上一层施工。8压路机碾压不到的边缘地带,应使用蛙式打夯机夯打密实。9基坑围栏采用架管,立杆打入土内500600深,间距2m,外露1.5m,水平杆横杆(高1.2M)用黄黑油漆涂刷安全线,用扣件绑扎水平杆时拉通找平、找直。10.安全措施(1)要求全部施工人员必须戴安全帽,并执行其他安全制度。(2)要求挖斗半径范围内禁止站人,防止挖斗碰伤工人。(3)派人清除基坑边坡上的砖块等浮土块,防止砖块、土块掉落伤人。(4)施工照明用移动灯具,必须使用防水线,由专业电工接拆。(5)基坑上口边缘用土堆设土堤,高300,宽400,防止雨水流入基坑而塌方。土堤施工在挖掘机开挖土方时,随即沿坑边堆放一条土堤,人工修整平整,在其上搭设防护栏杆。(6)基坑监测:采用仪器观测和肉眼观测相结合的办法,沿基坑周边每隔12-20m设置一个观测点,观测桩顶位移;在远离基坑边线30m外选定基准点,在基坑周边设定观测点,并记录观测点到基准点之间的原始数据,根据时间与变形增量绘制位移曲线。当肉眼观测坑边变形明显或观测数值发生突变时,应停止施工并采取相应措施。观测周期:施工阶段观测周期开挖阶段、灰土施工阶段12h观测一次,1天两次基坑回填以前或结构在自然地坪以下施工时第一周12h观测一次,1天两次第二周1天观测一次第三、四周2天观测一次四周1周观测一次

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
