《某铁路专用线X标框架涵工程施工组织方案.doc》由会员分享,可在线阅读,更多相关《某铁路专用线X标框架涵工程施工组织方案.doc(18页珍藏版)》请在第壹文秘上搜索。

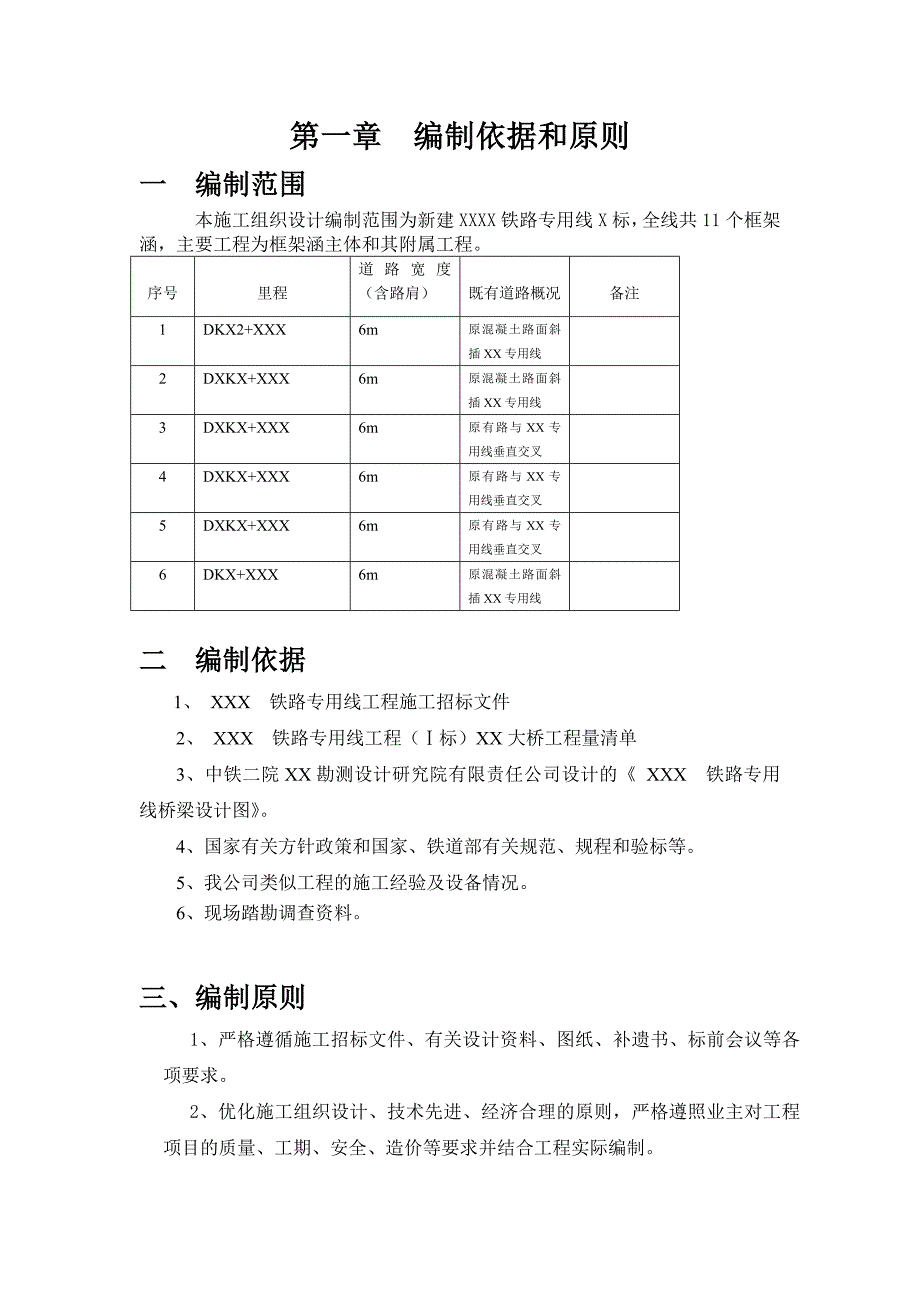

1、XXXXXXXXXXXXXX铁路专用线X标框架涵工程方案XX铁路专用线X标项目部XXXX年X月第一章 编制依据和原则一 编制范围本施工组织设计编制范围为新建XXXX铁路专用线X标,全线共11个框架涵,主要工程为框架涵主体和其附属工程。序号里程道路宽度 (含路肩)既有道路概况备注1DKX2+XXX6m原混凝土路面斜插XX专用线2DXKX+XXX6m原混凝土路面斜插XX专用线3DXKX+XXX6m原有路与XX专用线垂直交叉4DXKX+XXX6m原有路与XX专用线垂直交叉5DXKX+XXX6m原有路与XX专用线垂直交叉6DKX+XXX6m原混凝土路面斜插XX专用线二 编制依据 1、 XXX 铁路专用

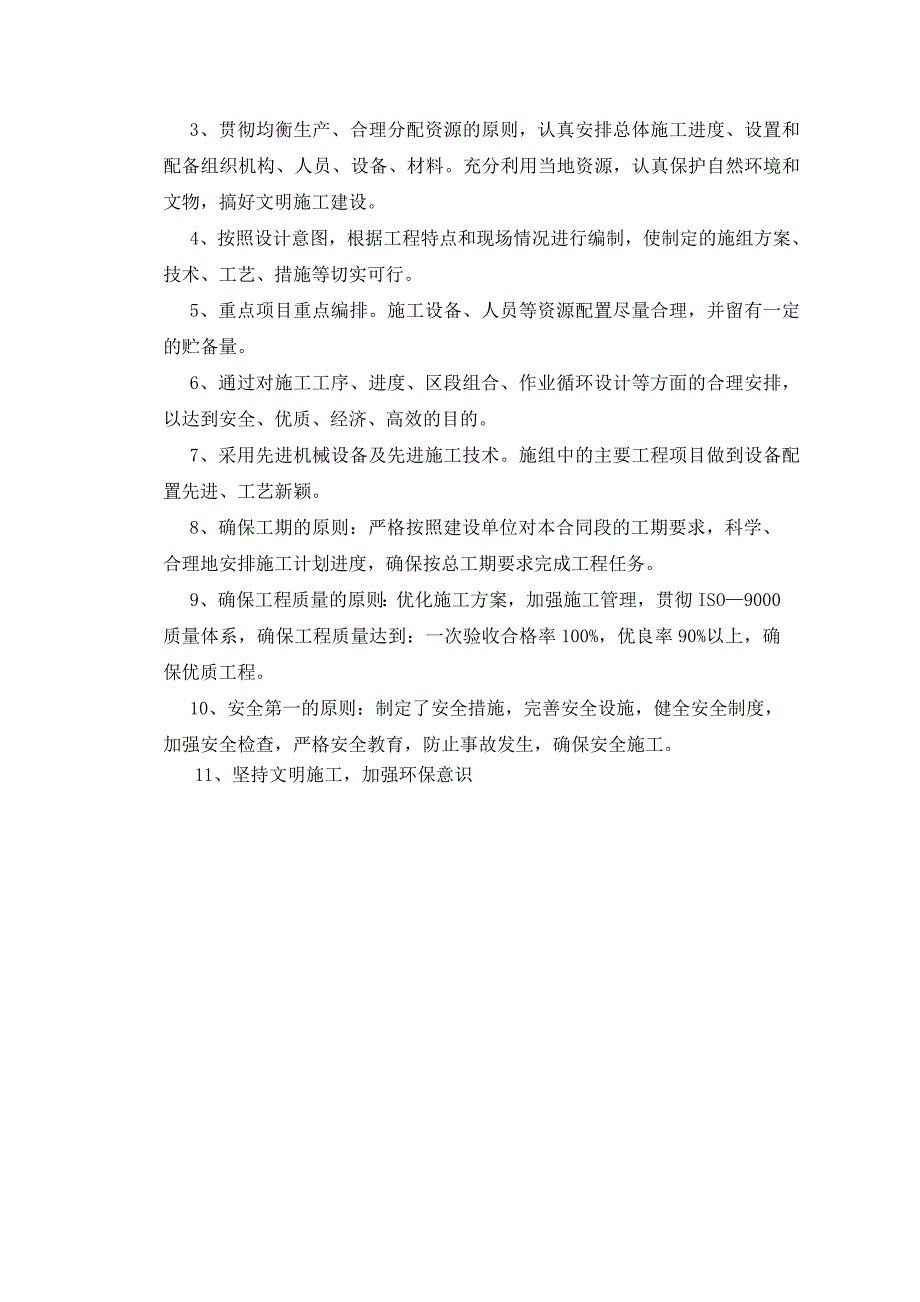

2、线工程施工招标文件2、 XXX 铁路专用线工程(标)XX大桥工程量清单3、中铁二院XX勘测设计研究院有限责任公司设计的 XXX 铁路专用线桥梁设计图。4、国家有关方针政策和国家、铁道部有关规范、规程和验标等。5、我公司类似工程的施工经验及设备情况。6、现场踏勘调查资料。 三、编制原则1、严格遵循施工招标文件、有关设计资料、图纸、补遗书、标前会议等各项要求。2、优化施工组织设计、技术先进、经济合理的原则,严格遵照业主对工程项目的质量、工期、安全、造价等要求并结合工程实际编制。3、贯彻均衡生产、合理分配资源的原则,认真安排总体施工进度、设置和配备组织机构、人员、设备、材料。充分利用当地资源,认真保
3、护自然环境和文物,搞好文明施工建设。4、按照设计意图,根据工程特点和现场情况进行编制,使制定的施组方案、技术、工艺、措施等切实可行。5、重点项目重点编排。施工设备、人员等资源配置尽量合理,并留有一定的贮备量。6、通过对施工工序、进度、区段组合、作业循环设计等方面的合理安排,以达到安全、优质、经济、高效的目的。7、采用先进机械设备及先进施工技术。施组中的主要工程项目做到设备配置先进、工艺新颖。8、确保工期的原则:严格按照建设单位对本合同段的工期要求,科学、合理地安排施工计划进度,确保按总工期要求完成工程任务。9、确保工程质量的原则:优化施工方案,加强施工管理,贯彻ISO9000质量体系,确保工程
4、质量达到:一次验收合格率100%,优良率90%以上,确保优质工程。10、安全第一的原则:制定了安全措施,完善安全设施,健全安全制度,加强安全检查,严格安全教育,防止事故发生,确保安全施工。11、坚持文明施工,加强环保意识第二章 工程概况及主要工程量一、地理位置 XXX 铁路专用线在XX车站都江堰端咽喉区最外侧道岔接轨后,线路并行于成汶正线(间距5.0米),线路在DK2+155.335米处采用半径R=1600米的曲线与成汶正线分开,分开后的线路转向北面,经过双洞村,在DK3+282.95米处向北再转约60,半径600米,穿越XX及安(德镇)XX(州)公路后,在DK4+618.05米处转向正北,再
5、经七星村十一组与七星村一组,一直向北,再经青光村六组,兰家村三、四组,同德村三、四组,九九村后,跨越XX(州)白(水河)公路,再经过西北村二组与新建的XXX编组站相连二、工程地质、地貌 XXX 铁路专用线位于XX平原西北部边缘,地貌单元属山麓斜坡堆积成因的冲、洪积坡、洪积组成的洪积扇地貌。地形总体由西北向东南缓倾,地势起伏不大,区内公路、高速公路、铁路纵横交错,交通方便。 XXX 铁路专用线所经地段的区域构造环境属杨子地台西北边缘的龙门山的山前凹褶带,地层主要为第四系上的中更新统冲、洪积层,局部有人工填土式种植土。三、技术标准a.铁路等级:工业企业 级;b.正线数目:单线;c.最小曲线半径:6
6、00m(困难200 m);d.限制坡度: 12;e.到发线有效长度:850m(双机880m);f.牵引种类:内燃;g.闭塞方式:继电半自动;h.机车类型:DF4Bi、人行道宽度:1.05m四、主要工程量编号工程细目及材料规格单位数量备注1框架 C35钢筋混凝土框架桥身m33782HPB235钢筋kg5134.83HRB335钢筋kg71613.64C35钢筋混凝土人行道悬壁板m327.85HPB235钢筋/HRB335钢筋kg1024.4/2607.263mm厚合成高分子双面自粘防水卷材m27157C15混凝土找坡层m34.28C30混凝土挡墙及基础m314169C30混凝土m32610C30
7、混凝土帽石m32711挖土方m36095.612回填土m32927.213抗弯拉5MPA混凝土路面24cmm2496145%水泥稳定沙砾石基础20cmm249615级配碎石垫层20cmm2496162cm素水泥砂浆m2613.1175cm水泥砂浆保护层m2613.118C15混凝土垫层15cmm2270.219人行道栏杆C25混凝土栏杆m37.220C25混凝土纵梁m26.521C25混凝土卧梁m38.322M10水泥砂浆抹面2cm厚m24523M10水泥砂浆抹面3cm厚m218.624HPB235钢筋kg452.225HRB335钢筋kg1118.226C30混凝土人行道板m24.4527H
8、PB235钢筋kg834.428附属工程盲沟M10浆砌片石m288.629碎石夹砂m233.130其他限高防护架处12第三章 施工场地布置及准备1、根据地形、线路走向、工程分布,合理布置施工场地,在满足生产的前提下,尽量少占耕地和农田,最大限度地减少生产、生活等临时工程数量,项目部办公、生活房屋租用当地空闲房屋。2、充分考虑环境保护的要求,降低对当地居民的干扰和影响。3、维持原有交通、不封锁交通。4、做到方便、节约运输和装卸的时间和费用。5、注重职工的生活、文化娱乐要求和必要的医疗急救设施。6、注意易燃易爆等危险品的存放。7、保障河道及各个施工区水道的畅通。二、施工场地布置根据工程分布情况,为
9、便于管理、重点突出、并能全面开花,对施工场地特作如下规划:施工队的驻地选在XX马路边上,就近租用当地空余闲民房,方便与管理和工作。 施工场地就近布置与道旁农田,搭建器具、钢筋堆放点及作业点。搭建时应保证质量,搭建规模按工程所需进行建设。三、施工准备 施工现场是施工的全体参加者为实现优质、高效、低消耗的目标,有节奏、均衡连续地组织生产的活动空间。施工现场的准备工作,主要是给工程的施工创造有利的施工条件和物资保证,具体内容如下:1、及时的组织技术交底技术交底的目的是把工程的设计内容、施工计划安排、技术特点等内容,详尽地向施工人员交代清楚,这是落实施工计划和技术责任制的有效措施,要在单位工程或分部分
10、项工程开工前及时进行,保证工程严格地按照设计图纸、施工组织设计、安全操作规程和施工验收规范等要求组织施工。2、做好施工场地的控制网测量组织有关人员全面认真熟悉、核对设计文件,充分了解设计意图,核对地形地质资料,会同设计、业主按照设计单位提供的各有关技术资料完成现场交桩。组织测量部门定期进行中线贯通和水准基点的闭合复测,对施工人员进行专项培训等。3、进场道路本工程区域内道路布局基本已构成网络状,进场道路较为畅通,但是,为更好地保证车辆、行人安全,减少干扰,我们将在施工期间积极配合业主及有关管理部门适时进行施工通道调整,并加强管理,保证交通和施工两不误。施工过程中确保地方公路及其它设施完好,并不得
11、损坏,以保证施工用机械设备、材料等能顺利进出场地。施工路段原有道路,应设便道,便道宽度按情况设计宽度,排水与原有的排水沟连通,便道应经常检修,以确保材料、设备的运输和周边居民的通行的畅通。4、施工用水安排施工用水在现场就近寻找水源,定时进行水质检验及处理工作,使水质达到工程施工和饮用水标准。确保安全饮用并对混凝土拌和及养护无害。5、施工用电安排施工用电就近搭接电源,搭接电源应按工地的用电设备来找寻,以免出现断电,影响施工进度。6、通讯设施施工队和班组工班间采用手机与外界保持联系,保证每个专业队与施工工班及施工队通讯畅通,生产指挥协调、方便、灵活,施工生产有序进行。7、安装、调试施工机具按照施工
12、机具进场计划,组织施工机具及时进场,并安置在规定的地点或仓库存放。对于固定的机具要进行就位、搭棚、接电源、保养和调试等工作。对所有施工机具都必须在使用前组织检查和试运转。8、做好雨季施工安全,设置消防、保安设施。第四章、施工组织机构安排及主要劳动力安排一、工组织机构概述为实现工期、质量、安全和成本目标,本项目按项目法施工的原则组建项目部,按项目法进行管理和施工。成立“成铁XX XXX 铁路专用线标项目部”, 项目部设置三部一室,即工程技术部、安全质检部、物资设备部和综合部。同时设立两个专业化的施工作业队。成铁XX XXX 铁路专用线工程I标项目部工程技术部安全质检部物资设备部综合办公室涵洞施工
13、一队涵洞施工二队二、主要职责范围1、项目经理、总工岗位职责(1)、项目经理岗位职责 具体领导和实施项目管理,保证质量体系在项目部的持续有效运行,执行国家、铁道部有关的质量方针和目标;对承担工程项目的质量,施工过程中负直接领导责任,建成及交付使用后负终身责任;组织制定并上报、实施工程项目质量计划;负责对所提供资源的合理调配及内外关系的协调,具体领导实施建设方(业主)的合同要求。(2)、总工的岗位职责协助项目经理具体执行质量体系文件及质量计划;对工程项目施工过程进行技术指导和监督检查;具体组织新技术、新工艺、新材料的应用;具体组织对不合格品的纠正和预防措施的实施。2、各部门分工职责(1)、工程技术部:负责本工程项目的施工技术管理、技术控制、施工测量、现场试验、进度计划制定和控制、施工生产安排及人员、物资、机械设备等的协调与调拨等工作。(2)、安全质检部:负责本工程项目的施工安全、质量管理、质检工作和办理质量检查的签证工作。(3)、计划财务部:负责本项目的成本控制、验工计价、合同管理、财务管理等。(4)、办公室:负责日常办公、后勤保障及对外协调等工作。3、施工作业队的职责 工程的施工由两个专业施工队在项目部领导协调下进行。 第五章、总体施工方案及进度安排一、 主体工程施工、基础(1)基坑开挖主体涵身基坑与出入口基坑开挖可分步进行,基坑开挖采用机械开挖,人工清理。机械开挖时,基底预留0.
