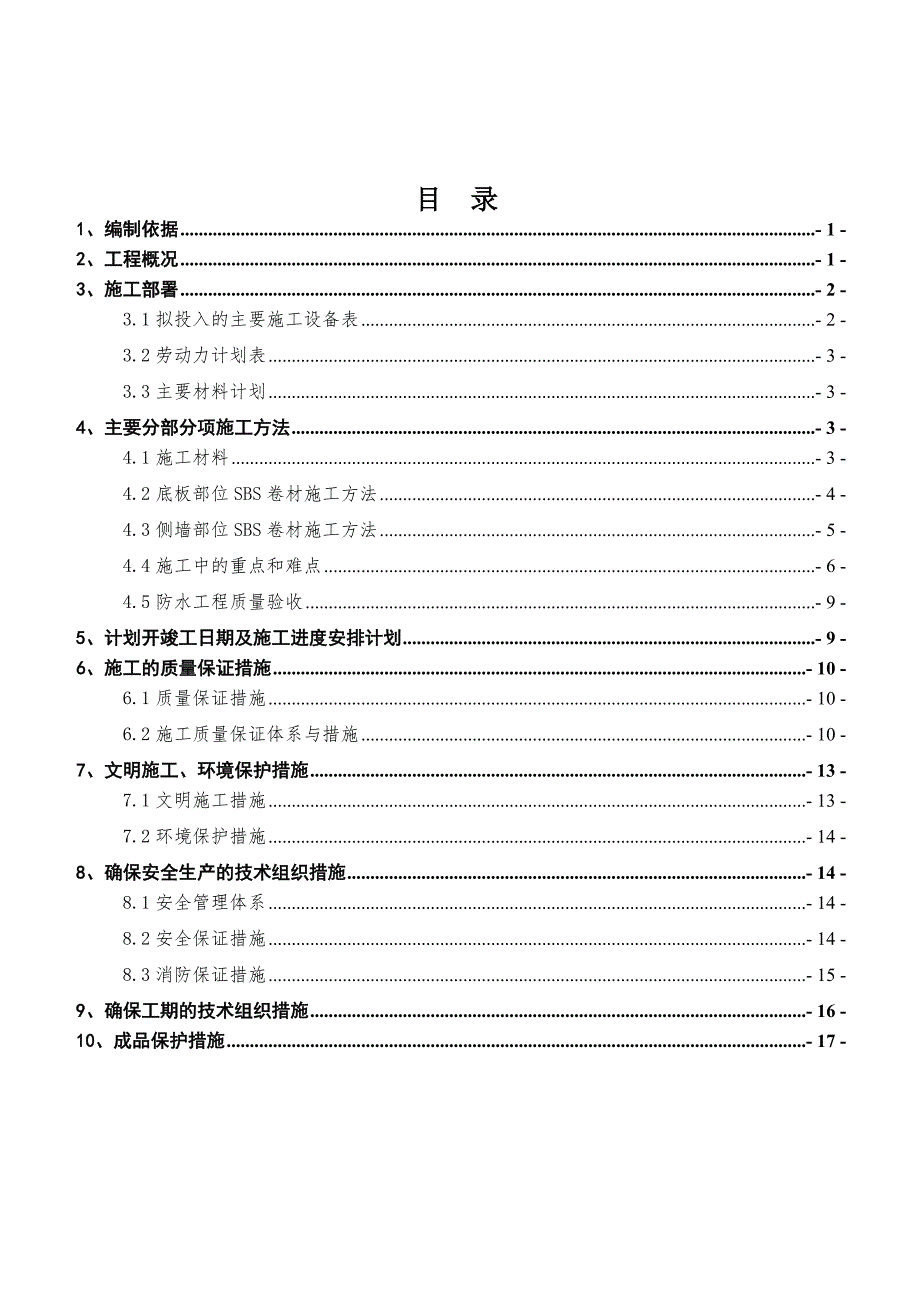

1、目 录1、编制依据- 1 -2、工程概况- 1 -3、施工部署- 2 -3.1拟投入的主要施工设备表- 2 -3.2劳动力计划表- 3 -3.3主要材料计划- 3 -4、主要分部分项施工方法- 3 -4.1施工材料- 3 -4.2底板部位SBS卷材施工方法- 4 -4.3侧墙部位SBS卷材施工方法- 5 -4.4施工中的重点和难点- 6 -4.5防水工程质量验收- 9 -5、计划开竣工日期及施工进度安排计划- 9 -6、施工的质量保证措施- 10 -6.1质量保证措施- 10 -6.2施工质量保证体系与措施- 10 -7、文明施工、环境保护措施- 13 -7.1文明施工措施- 13 -7.2环
2、境保护措施- 14 -8、确保安全生产的技术组织措施- 14 -8.1安全管理体系- 14 -8.2安全保证措施- 14 -8.3消防保证措施- 15 -9、确保工期的技术组织措施- 16 -10、成品保护措施- 17 - 1、编制依据国家现行法律、法规、规范、规程标准、*省地方法规、及相关文件序号名称标准号1中华人民共和国建筑法2中华人民共和国消防法3中华人民共和国环境保护法4建设工程质量管理条例国务院令第279号5弹性体改性沥青防水卷材GB 18242-20096地下工程防水技术规范GB50108-20017地下防水工程质量验收规范GB50208-20022、工程概况2.1工程概况序号项
3、目内 容1工程名称2工程地点3建设单位4设计单位5建筑面积6质量标准7要求工期8防水开工时间 本工程我单位承建其中15个栋号,包括6栋联排和9栋双拼。2.2、地下防水工程施工设计特点及难点:本工程防水设计为混凝土结构自防水与柔性防水层相结合的方式。地下室底板、外墙均为抗渗混凝土,抗渗等级基础为P6,防水等级为二级。外墙卷材防水设计为1层4mm厚SBS型聚酯胎改性沥青防水卷材、4mm厚闭孔聚乙烯泡沫片板。本工程采用外防外贴法。其中4#、5#、7#三栋为全地下室,基础带抗水板,地下防水为全封闭防水层,其余栋号均为开放式地下室。3、施工部署项目管理部的组成:项目部共设五个方面的管理层,分别为技术、安
4、全、施工、物资、质检每个方面各有一个人负责,分工明确,责任明确。建立以下组织机构体系, 现场经理技术负责生产经理技术员质检员资料员施工工长安全员采购员 施工班组长3.1拟投入的主要施工设备表项目机具名称规格用途运输工具货运汽车1.5吨材料转运小型材料采购中型客车19座人员运输吉普车2500管理用车卷材热熔专用机具汽油喷灯大口径喷嘴大面卷材热熔粘贴燃油火焰加热器燃油式立面铺贴单头喷灯小口径喷嘴细部处理基层清理专用机具小平铲清理基层吹灰器清除细部灰尘扫帚清扫基层或卷材滚动刷涂刷基层处理剂基层处理剂涂刷专用工具毛刷长300mm细部涂布基层处理剂壁纸刀切割卷材卷材展铺器用于卷材展开和铺贴卷材铺贴施工专
5、用机具弹线盒弹基准线小压辊50mm,长100mm搭接边及复杂细部滚压专用腻子刀或嵌缝枪嵌填密封材料3.2劳动力计划表我们将根据施工技术要求和施工进度的计划要求,确定劳动力需要量,并建立队组领导体系,合理确定队组内部工人技术等级比例,并确保满足劳动组合优化要求。 在施工中,公司将统一协调,合理穿插,精心部署。各个施工班组会紧密配合,并根据总包进度计划、现场施工工作面条件组织好材料、劳动力进工作面,充分利用平面、空间和时间组织交叉作业,避免出现突击施工,确保总工期的实现。为确保工期目标的实现,公司还将配备后备补充人员,根据现场意外情况变化可随时调度、补充现场施工力量。3.3主要材料计划对于该工程的
6、施工,主要材料用量见表3。材料名称单位数 量3mmSBS型改性沥青防水卷材4000基层处理剂15004、主要分部分项施工方法4.1施工材料4.1.1 防水主材SBS PY PE 4mm改性沥青防水卷材。4.1.2辅助材料改性沥青卷材专用基层处理剂BPS-201专门研制的渗透能力强,粘接强度高的基层处理剂,其组成主要为SBS改性剂、液体石油沥青和溶剂油。由于其组成与SBS改性沥青防水卷材相同,所以可以提高防水系统的设防能力。4.1.3沥青基防水卷材密封膏(外墙卷材收口密封处理)4.1.4耐腐蚀螺钉及金属压条(外墙卷材收口加固定位)4.2底板部位SBS卷材施工方法4.2.1 施工方法(1)底板部位
7、铺贴于砼垫层上的SBS卷材大面采用热熔满粘法施工。(2)卷材的搭接,卷材长边搭接宽度为100mm,短边搭接宽度为100mm(3)阴阳角、转角处及细部节点部位加设与主材同材质的附加层,宽度为500mm。4.2.2施工工艺(1)工艺流程:基层处理阴阳角、细部节点等部位涂刷基层处理剂细部节点附加层施工附加层验收弹线第一层SBS卷材检查验收SBS卷材第二层SBS卷材检查验收SBS卷材成品保护。(2)卷材的铺贴及搭接卷材长边搭接宽度为100mm,短边搭接宽度为100mm,搭接缝要保证挤出熔融沥青油,大面卷材短边错开不少于1.5m,见图1:(3)操作要点及技术要求 基层处理:将基层清扫干净,基层应平整、清
8、洁、基层含水率小于9%。(干燥程度的简易检测方法:将1卷材平坦地干铺在找平层上,静置34h后掀开检查,找平层覆盖部位与卷材上未见水印) 涂刷基层处理剂:将专用基层处理剂涂刷在已处理好的基层表面(具体部位见上述),并且要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加卷材的热熔施工。 一般细部附加处理:附加层卷材结合现场实际的结构转角、三面阴阳角等部位进行附加层裁制,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空
9、鼓,并压实铺牢。(注:结构底板与外立墙转角处附加层采用空铺) 弹线空铺施工SBS卷材:在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长边100mm、短边为100mm),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。 接缝处理。用汽油喷灯充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成匀质沥青条,达到封闭接缝口的目的。 检查验收SBS卷材:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,上下层卷
10、材长边错开1/31/2幅宽卷材,同层短边错开不少于1.5m,检查合格后方可进入下一道工序施工, 用汽油喷灯距离卷材350mm左右往返均匀加热,并保持匀速推滚(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实,保证卷材搭接缝热熔密实。分工序自检合格后报请总包、监理及建设方按照国标地下防水工程质量验收规范(GB 50208-2002)验收,验收合格后方可进入下一道工序施工。4.3侧墙部位SBS卷材施工方法4.3.1施工方法:侧
11、墙部位防水层采用SBS II PY PE 4mm改性沥青防水卷材,热熔法施工。(1)首先清理干净要施工部位的建筑垃圾,仔细地拆除临时保护墙,必要时用吸尘器吸除灰尘。(2)直接在结构侧墙上涂刷专用基层处理剂(3)热熔满粘内层预留卷材,然后热熔满粘侧墙SBS卷材(4)卷材的搭接拼接均采用热熔满粘,卷材长边搭接宽度为100mm,短边搭接宽度为100mm。(5)阴阳角、转角处及细部节点部位加设500mm宽卷材附加层。4.3.2施工工艺(1)工艺流程基层处理涂刷基层处理剂卷材附加层弹线铺贴SBS卷材收头处理防水层验收成品保护。(2)操作要点及技术要求 基层处理:将基层清扫干净,基层应平整、清洁、干燥。
12、涂刷基层处理剂:用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷均匀,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行热熔施工,以避免失火。 一般细部附加增强处理:用附加层卷材两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。 弹线:在已处理好并干燥的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长边100mm、短边为100mm),将铺贴卷材的基准线弹好,以便
13、按此基准线进行卷材铺贴施工。 卷材由下往上推滚卷材进行熔粘铺贴,将起始端卷材粘牢后,持火焰加热器对着待铺的整卷卷材,使喷嘴距卷材及基层加热处0.30.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),应加热均匀,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进行粘铺,后随一人施行排气压实工序。 接缝处理。用热熔法充分烘烤搭接边上卷材底面,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成匀质沥青条。 检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补
14、,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道工序施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。 必须注意同层卷材的短边接缝应错开小于500mm。待自检合格后报请监理及建设方按照地下防水工程质量验收规范(GB 50208-2002)进行验收,验收合格后及时进行保护层的施工。4.4施工中的重点和难点4. 4. 1底板和侧墙防水施工间歇阶段甩头处理(东边外防外贴法)底板卷材施工到永久保护墙位置时,考虑到与侧墙接茬问题,因此底板卷材施工到此时要预留,具体做法如下:(1)第一层卷材施工到此以导墙内侧为准,出200mm位置预留;第二层卷材比第一层卷材多150mm预留,为了保证此部位卷材后继施工的洁净和不被破坏,我方在砖模侧墙上的放置多层板,待钢筋绑扎完毕,混凝土浇筑前将多层板撤掉。上面铺设5cm厚木支架板,再进行两层石灰砂浆砖墙的临时硬质保护。(2)在此底板和侧墙过度部位卷材施工,对其此处短边施工接茬按150mm施工。4.4.4防水卷材的搭接边处理改性沥青防水卷材的搭接边处理在工程中是极为重要的一环。公司在施工中是按照“接缝部位必须溢出沥
