某高层建筑群地下室基坑土方开挖施工方案.doc

上传人:p** 文档编号:949656 上传时间:2024-05-17 格式:DOC 页数:29 大小:126.88KB
下载 相关 举报
某高层建筑群地下室基坑土方开挖施工方案.doc_第1页
第1页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第2页
第2页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第3页
第3页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第4页
第4页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第5页
第5页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第6页
第6页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第7页
第7页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第8页
第8页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第9页
第9页 / 共29页
某高层建筑群地下室基坑土方开挖施工方案.doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某高层建筑群地下室基坑土方开挖施工方案.doc》由会员分享,可在线阅读,更多相关《某高层建筑群地下室基坑土方开挖施工方案.doc(29页珍藏版)》请在第壹文秘上搜索。

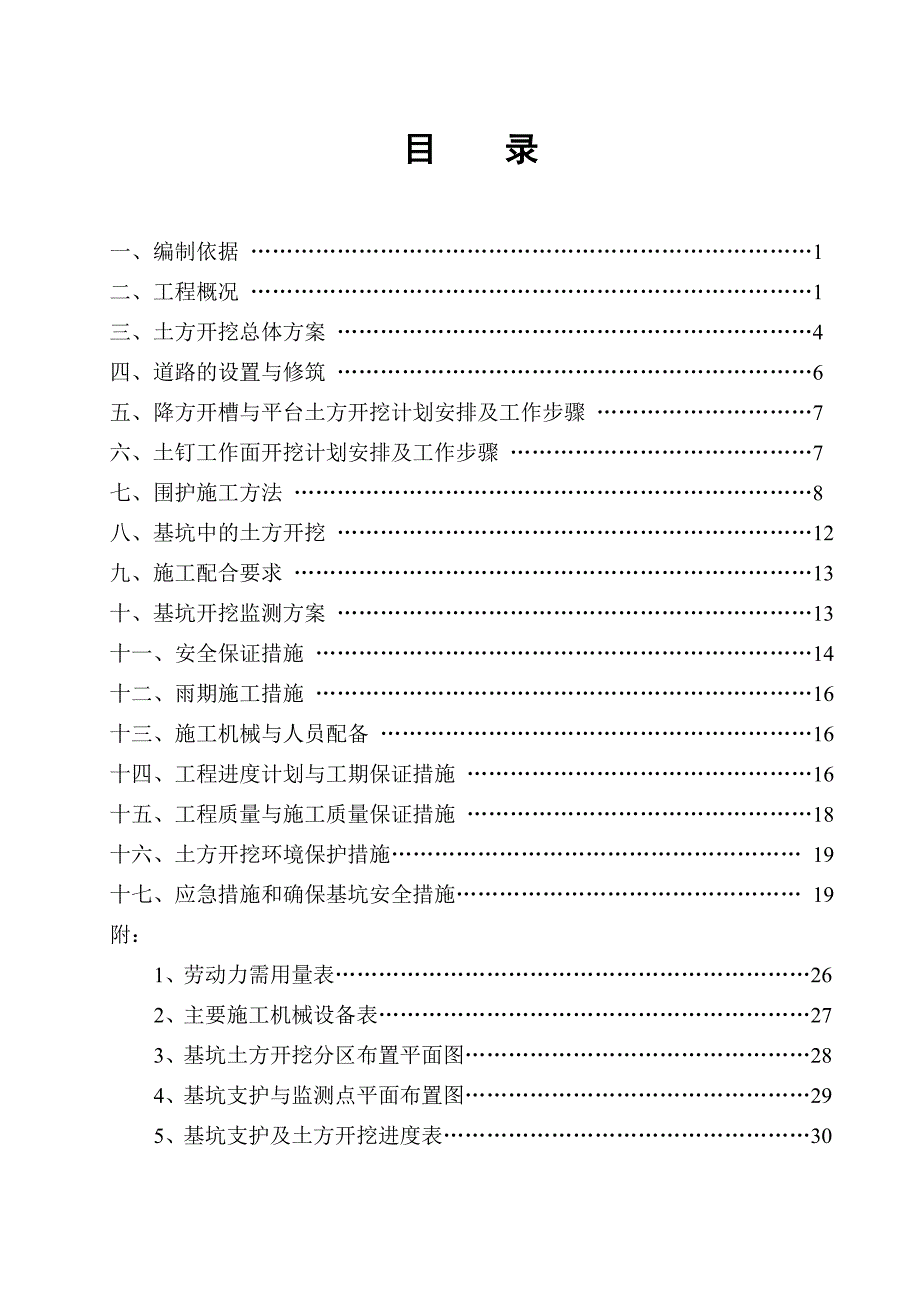

1、某高层建筑群地下室基坑支护及土方开挖 专项 施 工方案(修)某某*某某建筑工程有限公司目 录一、编制依据 1二、工程概况 1三、土方开挖总体方案 4四、道路的设置与修筑 6五、降方开槽与平台土方开挖计划安排及工作步骤 7六、土钉工作面开挖计划安排及工作步骤 7七、围护施工方法 8八、基坑中的土方开挖 12九、施工配合要求 13十、基坑开挖监测方案 13十一、安全保证措施 14十二、雨期施工措施 16十三、施工机械与人员配备 16十四、工程进度计划与工期保证措施 16十五、工程质量与施工质量保证措施 18十六、土方开挖环境保护措施 19十七、应急措施和确保基坑安全措施 19附: 1、劳动力需用量

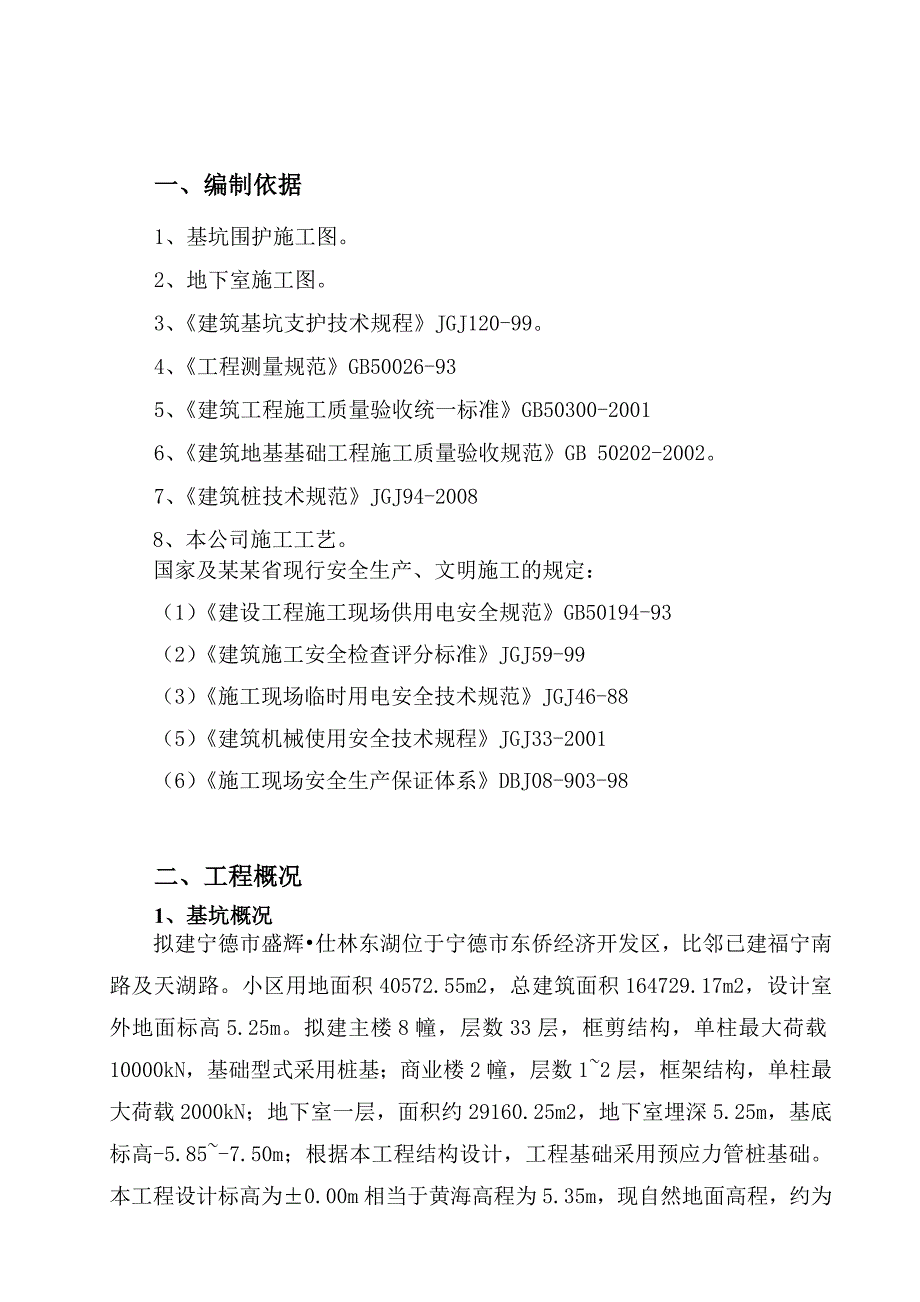

2、表262、主要施工机械设备表273、基坑土方开挖分区布置平面图284、基坑支护与监测点平面布置图295、基坑支护及土方开挖进度表30一、编制依据1、基坑围护施工图。2、地下室施工图。3、建筑基坑支护技术规程JGJ120-99。4、工程测量规范GB50026-935、建筑工程施工质量验收统一标准GB50300-20016、建筑地基基础工程施工质量验收规范GB 50202-2002。7、建筑桩技术规范JGJ94-20088、本公司施工工艺。国家及某某省现行安全生产、文明施工的规定:(1)建设工程施工现场供用电安全规范GB50194-93(2)建筑施工安全检查评分标准JGJ59-99(3)施工现场临

3、时用电安全技术规范JGJ46-88(5)建筑机械使用安全技术规程JGJ33-2001(6)施工现场安全生产保证体系DBJ08-903-98二、工程概况1、基坑概况拟建宁德市盛辉仕林东湖位于宁德市东侨经济开发区,比邻已建福宁南路及天湖路。小区用地面积40572.55m2,总建筑面积164729.17m2,设计室外地面标高5.25m。拟建主楼8幢,层数33层,框剪结构,单柱最大荷载10000kN,基础型式采用桩基;商业楼2幢,层数12层,框架结构,单柱最大荷载2000kN;地下室一层,面积约29160.25m2,地下室埋深5.25m,基底标高-5.85-7.50m;根据本工程结构设计,工程基础采用

4、预应力管桩基础。本工程设计标高为0.00m相当于黄海高程为5.35m,现自然地面高程,约为3.70m。自然地面相对标高-1.65m,基础板垫面标高-5.40m,板厚340,垫层100,主楼位置承台厚2.00m,群房位置承台垫层底标高为-5.85m,基坑开挖按板及承台垫层底考虑,挖深为4.19m-5.85m. 2、地质条件依据盛辉仕林东湖岩土工程勘察报告,该场地基坑开挖影响深度范围内的土层分布大致如下: 土质情况根据提供的工程情况报告显示,基坑开挖及其影响范围内的工程地质情况为:(1)素填土:第四系全新统人工素填土(Q4ml):灰黄色,松散,湿饱和。成分主要为砂粒及粘粉粒、碎石,碎石含量一般10

5、25,局部含量4050%,粒径一般2060mm(其中ZK2钻孔2.503.90m、JK20钻孔3.204.10m夹块石,粒径可达250mm),呈中风化状,堆填时间约2年,欠固结,局部表层为人工堆填建筑垃圾。广泛分布于场地表层,层厚1.405.10m,顶板坡度小于4。 (2)淤泥:第四系全新统海积成因淤泥(Q4m):分布广泛,各孔均有揭示,层厚5.9020.80m,顶板埋深1.405.10m,顶板标高-1.73-2.18m,顶板坡度一般小于2,最大坡度约为12。土体呈深灰色,主要成分为粘粒,质纯,具滑感,干强度高,韧性高,无摇震反应,光泽反应稍有光泽,强污手,具腥臭味,海积成因,流塑,饱和。(3

6、)卵石:第四系上更新统冲洪积成因卵石(Q3al-pl):分布广泛,各孔均有揭示,揭示厚度1.1313.70m,顶板埋深11.0013.88m,顶板标高-6.98-10.09m。土体呈深灰色、灰色,稍密中密,饱和,卵石含量多在6065%之间,粒径多在30100mm之间,一般上部6m个别粒径大于150mm,该层上部56m充填物为砂粒,下部充填物主要为粘粒,胶结程度一般,冲洪积成因。(4)残积成因砂质粘性土:为残积成因砂质粘性土(Qpel):场地内广泛分布,各主楼钻孔(除商业楼及基坑孔未揭示至该层外)均有揭示,层厚2.0017.10m,顶板标高-17.08-21.42m。土体呈黄灰色,主要成分为花岗

7、岩风化残留粘性土,含石英颗粒,粘性一般,强砂感,干强度中等,韧性中等,无摇震反应,光泽反应稍有光泽,可塑,饱和,残积成因。结合现场标贯试验实测击数小于30击(未经杆长修正)。 地下水状况拟建场地内无地表水体,西南侧接近东湖,与场地地下水具水力联系,场地内地下水按其埋藏条件和性质可分为上部土层潜水、中部卵石层中的弱承压水和下部基岩及其风化带孔隙裂隙水三种类型。上层潜水赋存于素填土层中,补给来源主要为大气降水,其渗透性差,富水性一般较弱,受大气影响较大;赋存于卵石层中的弱承压水,承压水水头标高约-7.09-6.48m,富水性好,补给来源主要为同一含水层的侧向补给,通过地下径流方式往低洼处排泄;下部

8、基岩风化带孔隙裂隙水主要赋存于全强风化花岗岩孔隙裂隙中,其孔隙、裂隙发育程度不均,其透水性和富水性很不均匀,主要接受上部弱承压水的垂向渗透补给,沿地势向低处排泄。其土层透水性较好,属孔隙潜水含水层,基坑开挖时易出现流砂,涌水现象,基坑开挖时应加强对该层地下水的控制。3、周边环境拟建场地比邻已建福宁南路比邻已建福宁南路及坪塔路,交通便利,地形开阔平坦,适于大型机械进出,场地内无地上、地下建(构)筑物,场地外暂无人文活动,施工条件较好。4、围护结构设计要求基坑围护工程采用复合土钉墙、水泥搅拌桩相结合的支护型式。 沿基坑四周,1.82.5米范围内自然放坡降方1.82.5m,然后采取相应的支护型式;基

9、坑东北侧(3-3剖面),采用的土钉墙(即锚喷以下相同)+松木桩支护型式;基坑南侧 ,北侧(2-2,4-4剖面),采用水泥搅拌桩+复合土钉墙的支护型式;基坑的西侧(1-1同2-2剖面,3-3同4-4剖面做法)土钉墙作为支护型式。三、土方开挖总体方案为确保基坑安全,最大可能的缩短工期,应制订合理的开挖顺序和开挖方法。1、安排开挖顺序的原则 为水泥搅拌桩和土钉施工及时提供工作面,不影响围护工程正常施工。 既要优先安排土方开挖并力求其连续施工,又不能破坏土方施工的作业程序,确保土方工程顺利施工。 为垫层和底板施工提供条件。2、开挖区的划分根据该项土方工程的实际情况,将土方工程划为降方与工作面及I,II

10、开挖区和中心岛III开挖区。水泥搅拌桩工作面带状开挖槽段该槽段(即沿基坑四周)挖土首先为水泥搅拌桩开槽,开挖宽1.4米,深1.01.5米的水泥搅拌桩工作面;水泥搅拌桩施工完成1个月回填后,开始开挖。1-1,2-2剖面均分四次挖至设计标高,该区开挖深度为5.85米,基坑四周经降方2.0米后,开挖降方平台。开挖平台后,平台做完喷砼后,分三层挖到基坑底标高(-7.50米),每层开挖深度为1.3米。并结合土钉墙锚喷,逐层分段往下施工。放坡土钉墙工作面开挖面 该区域的挖土分3-3,4-4剖面土钉墙的工作面开挖。该区域的挖土必须要遵循分层分段的开挖原则,不得超挖;该区域的开挖在基坑内挖土自然放坡降方1.8

11、米后,降方完成后3-3,4-4剖面分三层挖至基坑底标高(5.84米), 首先降方1.8米至平台后,第一层挖深1.2米,第二层挖深1.2米至基坑底标高(-4.65米)。中心岛开挖区该区为最后进行开挖。先期作为土方运输车进出道路和基坑施工临时材料堆场及设备安放处。3、开挖的基本方法 开槽、土钉工作面的开挖,宜分层挖至设计标高。土钉工作面必须按土钉施工要求,分段分层开挖,不得超挖。 采用以机械开挖为主、人工配合的开挖方法。为加快施工进度,采用机械进行分层开挖时,机械开挖拟挖至坑底设计标高以上0.3m然后使用人工清理至设计标高。当挖深超过挖掘机最大挖掘深度时,挖掘机可下卧1.01.5m,下垫挖土板,直

12、接给汽车装土外运。坑中坑土方尽最大可能采用机械开挖,配备足够普工,与大基坑开挖同步施工,无法采用机械开挖时,应使用人工施工,自卸汽车外运。4、基坑排水考虑本工程地质条件,土方开挖后,底板下采用盲沟排水,盲沟采用300300,内填充碎石,盲沟排水坡度采用3,每间隔10m设置一条盲沟,在基坑周围设置明排水沟及集水井500500800实心砖砌筑。并在基坑顶部设置明沟截水,以防地表水流入基坑内,排水沟采用500500,排水沟与场区主排水相连。基坑上边缘设置3m通道,外侧开挖排水沟(600500深)四周环通。且每隔30m设集水坑(100010001000深),坑内设潜水泵抽出,排向场区总排水沟道。排水沟

13、、通道做法:排水沟采用C20砼,厚80mm。通道宽度3m,路基采用100厚C20砼,与排水沟连结。护坡采用80厚C20砼,配筋8250双向设置。5、基坑安全通道因本工程基坑面积大,深度较深,在基坑内设置五座之字形爬梯作为施工及安全通道;钢管安全栏杆高度1.2m,基坑四周和道路四周各设一道。四、道路的设置与修筑1、道路设置根据土方施工的实际需要须设置固定的施工道路。拟设2个出土并道口,道口设置在东北侧位置。2、道路的修筑要求为合理组织土方工程施工,应按“土方开挖分区布置平面图”的道路位置修筑场内道路。修路时,道路及道口的有效宽度不得小于8.0m,路面铺设块石的厚度不宜小于0.5m,并用机械平整压

14、实。五、降方开槽与平台土方开挖计划安排及工作步骤按各剖面的设计要求,为给水泥搅拌桩和土钉施工提供工作面,计划分别在I,II区,各拟配备2台挖掘机、10台自卸汽车,按各剖面的设计要求和本设计的工程进度计划组织施工。为确保开槽、平台标高以及边坡质量符合设计规定,应按如下要求组织施工。1、派专人指挥施工,防止超挖;2、在机械开挖的同时,配备足够数量的普工,人工修整边坡和平台。六、土钉工作面开挖计划安排及工作步骤本设计所称土钉工作面开挖是指专为设置土钉提供工作面的沟槽开挖。在I,II区内,各拟配备2台挖掘机10台自卸汽车配合施工。为满足土钉施工要求,土钉工作面应按围护工程施工要求分段分层按如下要求开挖:1、每层工作面宽度不

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
