《某高速路初步施工组织计划.doc》由会员分享,可在线阅读,更多相关《某高速路初步施工组织计划.doc(20页珍藏版)》请在第壹文秘上搜索。
1、九、初步施工组织设计一、施工组织结构、施工总平面布置图、施工总进度计划表1.1、施工组织结构施工组织机构请见图1-1:施工组织结构图;1.2、施工总平面布置图施工总平面布置请见图1-2:施工总平面布置图;1.3、施工总进度计划表施工总体计划请见表1-1:施工总体进度计划表。二、质量目标、工期目标(包括总工期、节点工期)、安全目标2.1、质量目标标段工程交工验收的质量评定:合格;竣工验收的质量评定:优良。2.2、工期目标根据资格预审文件要求,计划工期为26个月,计划开工时间为2010年4月20日。本单位将按资格预审文件要求,在2010年4月20日按时开工,并确保2012年6月19日前完成所有合同

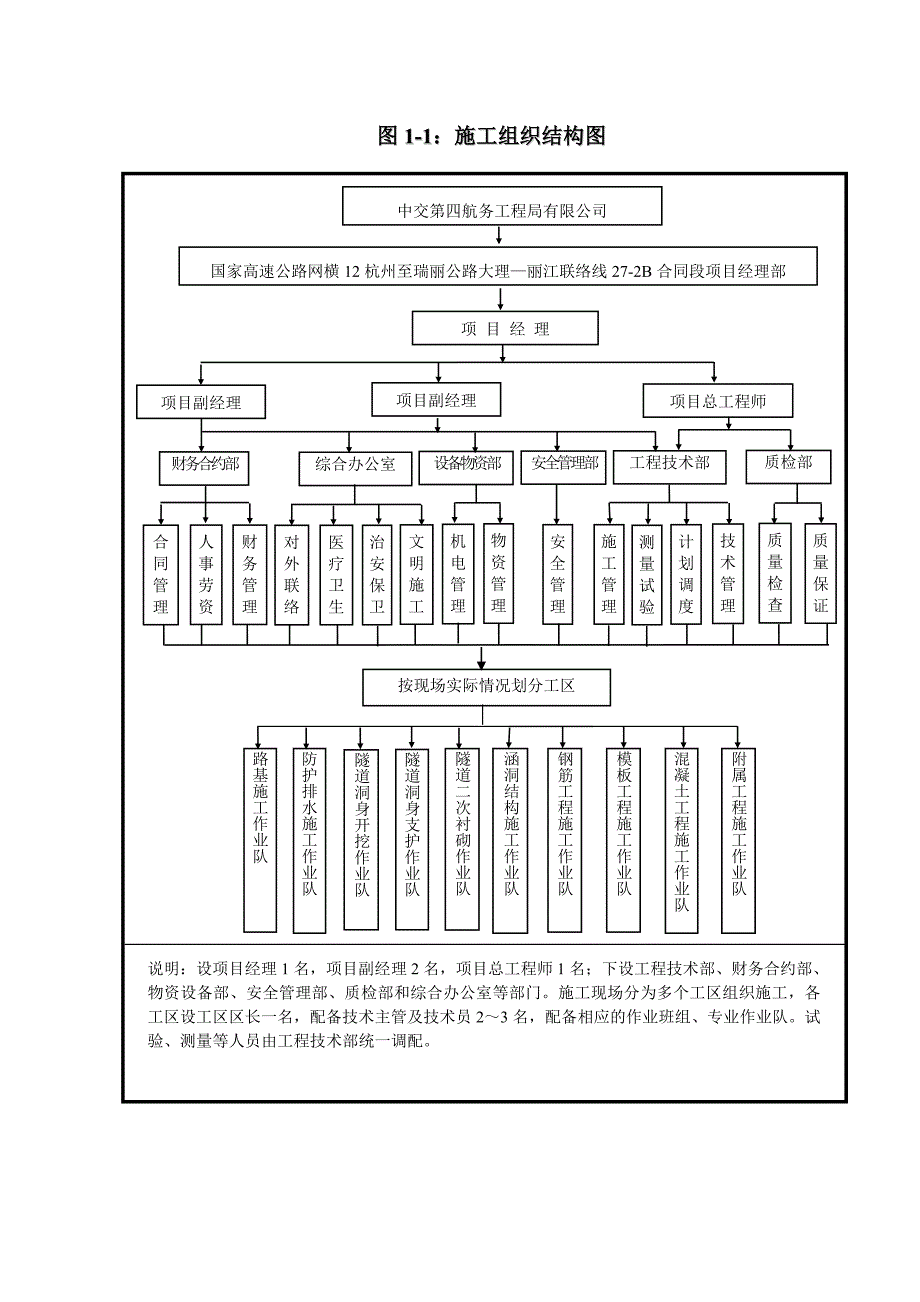

2、工程项目。2.3、安全目标安全目标为:无重、特大安全事故。杜绝因工死亡,现场施工人员的年负伤率不大于0.05%;不发生工程事故,不发生高空坠落、支架坍塌的责任事故;不发生重大及设备操作事故、重大交通事故和重大火灾事故。图1-1:施工组织结构图说明:设项目经理1名,项目副经理2名,项目总工程师1名;下设工程技术部、财务合约部、物资设备部、安全管理部、质检部和综合办公室等部门。施工现场分为多个工区组织施工,各工区设工区区长一名,配备技术主管及技术员23名,配备相应的作业班组、专业作业队。试验、测量等人员由工程技术部统一调配。按现场实际情况划分工区附属工程施工作业队隧道洞身开挖作业队涵洞结构施工作业
3、队钢筋工程施工作业队模板工程施工作业队混凝土工程施工作业队隧道洞身支护作业队隧道二次衬砌作业队防护排水施工作业队路基施工作业队中交第四航务工程局有限公司国家高速公路网横12杭州至瑞丽公路大理丽江联络线27-2B合同段项目经理部项 目 经 理项目副经理设备物资部财务合约部综合办公室机电管理物资管理对外联络医疗卫生治安保卫文明施工财务管理合同管理人事劳资项目总工程师工程技术部技术管理计划调度质量保证测量试验质量检查安全管理安全管理部质检部施工管理项目副经理施工总平面布置图1-2施工总体计划表1-1三、对项目重点、难点工程的理解及施工方案、工艺流程3.1、工程概况本合同段工程里程范围YK174+38
4、5YK178+241.5,线路总长3.857km,设计速度80km/h高速公路。主要工程量为:土石方61997m3、不良地质0.669Km、挡墙1314.5m3、边坡防护10404m2、排水工程1947m2、涵洞30.1m/2道、特长隧道1940m/1座以及通道85.05m/4处。根据我单位对本工程资审文件的理解及我单位以往的施工经验,认为本工程的重点、难点工程为路基填筑的质量控制以及不良地质段隧道施工。3.2、路基填筑的质量控制1、对材料的粒径进行严格控制,派专人在料场进行监督和检查,发现不合格碎石块采用破碎机进行轧碎或人工解小。当块石含量较大时,块石间隙用土或石屑铺撒填充。路基横向外侧1m
5、范围内,用较细的材料铺筑,确保边坡稳定。2、摊铺时,粗细颗粒做到分布均匀,严禁用四齿耙等工具进行摊铺。松铺厚度不大于规范要求。3、路基的压实,采用重型振动压路机分层碾压。压实厚度和压实遍数根据现场压实试验确定,压实度的测定视颗粒组成而定。4、控制路基的填筑速度,以防破坏原土地基的稳定,影响工程质量。5、路基两侧填筑宽度各至少比设计宽30cm,考虑修整边坡,以使路基宽度符合设计要求,且保证路基边缘的压实度。6、路基填筑期间,保证排水沟通畅,以免影响路基的填筑质量。7、路基填筑期间,经常安排人工修整边坡,保证施工过程中的路基外观质量。8、路基填筑期间,经常检测路线中桩位置,以防路堤偏位。9、路基填
6、筑的分层厚度严格按规范要求执行,保证路基的压实度。3.3、不良地质段隧道施工隧道施工时严格按照“弱爆破、短进尺、勤量测、强支护、管超前”的施工方法进行。1、断层破碎带不良地质地段施工方案及技术措施、隧道开挖至断层破碎带距离510m左右时,采用超前地质预报手段加强塌方的预测,必要时对该段地层运用先进探测手段,探明地层的含水情况及判断影响程度,制定切实可靠的开挖方案及安全保证措施。、在该区域内隧道掘进时,采用超前小导管注浆或钢插管预加固措施。当开挖出工作面后,及时有效地完成喷锚支护。、采用浅眼低药量弱振控制爆破,缩短循环进尺,开挖后必须立即封闭围岩,防止围岩松弛出现掉块、塌方事故。、建立严密的围岩
7、突变及支护状况变形监视系统,按照施工监测要求,收集信息,分析处理,及时反馈,指导施工。2、岩溶地段的施工(1)、在隧道施工至该区域10m前做超前钻孔探测,探明该段的岩溶地层涌水量,采用预注浆止水或埋管疏导排放措施。(2)、对不同形状小溶洞、水流较小的溶洞处理:采用块石、片石、砼回填封闭、或采用钢筋砼护拱。(3)、当溶洞与隧道相交规模较大洞体,需采用超前长管棚对充填物进行高压劈裂注浆使其固结稳定,根据隧道底部充填物分布情况在无法采用换填处理措施后可采用桩基托梁跨越和工程处理措施。围岩初期支护请见图3-6:级、级围岩初期支护施工工艺框图以及图3-7:级围岩初期支护施工工艺框图。3.4、工艺流程图3
8、-1:普通路基填方施工工艺流程图路堤放样清理地表选择土场击实试验填前压实清除表土压实度检查测量标高击实试验监理签认路堤上土土方运输含水量检查平整压实软基处理压实度检查边坡修整防护、排水填上层料监理检查不合格项目重做不合格项目重做不目合重格做项不合格项目重做施工测量资料整理中线水平边桩挡墙水沟护桩断面合格不合格项目重做不合格项目重做不合格项目重做场地清理土方处理确定运往以挖作填地段工程师检查签证砍树挖树根杂草施工排水台阶土方开挖场地检查土方处理检查测量复核签证审核资料工程师检查查分项质量评定划分挖土工点确定开挖量确定运输路线开挖运土排水、防护分项质量评定施工记录边坡整修修路面整修浆砌片石水沟分项
9、质量评定合格检查验收工程师检查分项质量评定图3-2:普通路基挖方施工工艺流程图爆破区及四周环境调查(包括管线、建筑物等)炮位设计及报批配备专业爆破作业人员和设备机械或人工清除爆破区覆盖层和强风化岩石根据爆破设计方案采用人工或机械打眼爆破器材检查与试验炮孔(或坑道、药室)检查与废碴清理装药并安装引爆器材布置安全岗哨和施爆区安全员炮孔堵塞撤离施爆区和飞石、强地震影响区内的人、财、物发出起爆信号后起爆检查和消除瞎炮、测定爆破效果图3-3:石方爆破施工工艺流程图图3-4:高填路堤施工工艺流程图施工准备测量放样原地面碾压处理挖台阶分层填筑分层压实分层检测整修路基清除表土挖方或借土开挖分级防护稳定观测图3
10、-6:级、级围岩初期支护施工工艺框图超前支护上部留核心土开挖初喷混凝土立型钢拱架中空注浆锚杆、挂网施工复喷混凝土初喷混凝土立型钢拱架中空注浆锚杆、挂网施工下半部左右错开挖复喷混凝土下一循环 图3-7:级围岩初期支护施工工艺框图全断面开挖初喷混凝土药卷式锚杆、挂网施工复喷砼至设计厚度下一循环施工四、保证措施4.1、质量体系与保证措施4.1.1、质量保证体系质保体系运行机制见图4-1:质保体系运行机制图,质量管理组织机构见图4-2:质量保证管理组织机构图。图4-1:质保体系运行机制图组织技术交流和落实,确保按计划保质保量完成任务,并进行图纸会审,编制施工计划,组织隐检、预检和验收。进行资金发放,有
11、权不发放不合格工程的有关资金。 以“百年大计,质量为本”为中心开展教育活动。实行以管好、用好、维修好机械设备为中心的质量责任制,做好设备鉴定,填好运行记录。提供合格材料及构件并提供质量证明,搞好材料的限额发放管理。做好材料进场验收和抽检,负责现场试验工作。配合搞好工程控制测量和复测,保证施工测量精度。开展QC小组管理活动。每月底组织工程质量检查评比。不定期进行质量评定分析会。工程部定期开展有针对性的质量教育活动并组织考核。施工组材料组核算组测量组设备组试验组宣教组质量领导小组成员:项目经理、总工程师、工程部长、质检、试验工程师制度保证质 量 保 证 体 系施工保证工序质量质量检验材料构件设备核
12、验工序质量检验子项工程质量检验单位工程质量检验工程质量检验工程质量评定达到目的进行日常质量管理,负责组织协调督促、检查和综合各级质量活动并进行质量反馈。质量组组织保证总经理总工程师室公司质保办公司各业务部门项目经理项目总工程师项目质保部项目部质检工程师项目部测量班项目部试验室各工区负责人公司技术处试验室公司质检处根据本合同段情况,施工现场分为二个工区:分别负责K0+000K0+620、K0+620K1+260范围内路基、管涵、防护与排水工程、路面工程的施工。项目部驻地设在K0+400附近,现场设2座60m3/h水泥砼拌和站。工程师业务指导线管理线图4-2:质量保证管理组织机构图4.1.2、质量保证措施(1)建立健全质量管理组织机构,从组织上确保质量目标的落实。(2)建立周密严格的质量管理工作制度,从管理上确保质量目标的实现。(3)落实项目法人质量终身责任制,建立健全各级各岗位的质量责任制。(4)严格按GB/T19001-2000质量体系建立起完善的质量管理制度。(5)加强质量监控制度。(6)建立健全各种原材料的质量控制制度。(7)制定质量奖罚制度。(8)加强计量测试管理制度。(9)严格执行监理程序制度。(10)坚决实行质量一票否决权制度。(11)、建立质量保证记录系统。4.2、工期保证措施1、本工程列为本单位的重点工程本工程所需的工、料、机给予
