《楼冬季施工方案.doc》由会员分享,可在线阅读,更多相关《楼冬季施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

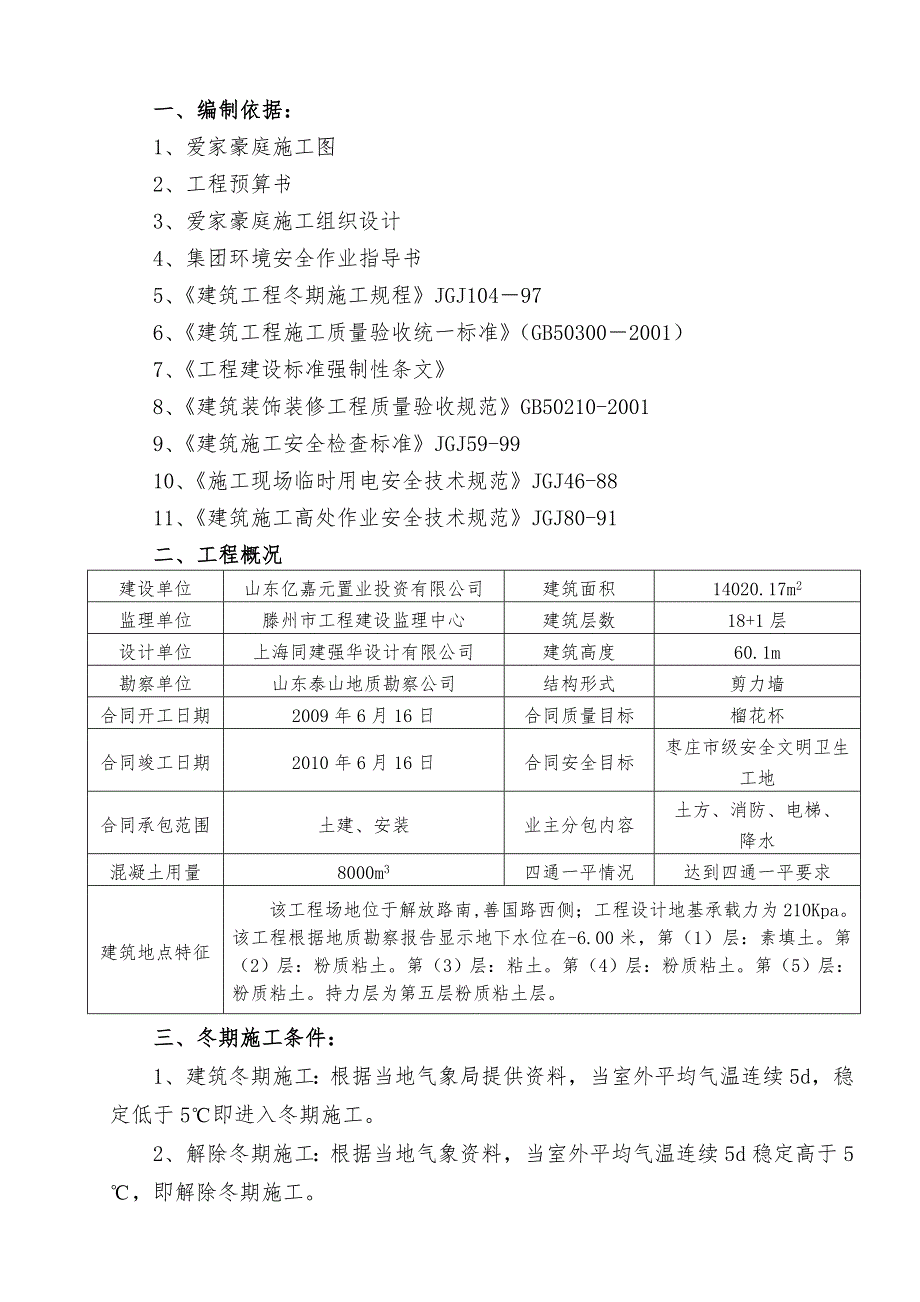

1、某某 豪 庭 9# 楼冬季施工方案某某建设集团有限公司第四建筑工程公司三项目目 录一、编制依据2二、工程概况2三、冬期施工条件2四、气象特点及冬期施工概况3五、冬期施工必要性、可行性分析3六、分项工程冬期施工及方法技术措施3七、冬期现场准备方案及实施计划7八、质量控制措施7九、主要机具、材料仪表计划、施工准备计划7十、安全防火及防火技术措施8十一、冬期施工领导小组10一、编制依据:1、爱家豪庭施工图2、工程预算书3、爱家豪庭施工组织设计4、集团环境安全作业指导书5、建筑工程冬期施工规程JGJ104976、建筑工程施工质量验收统一标准(GB503002001)7、工程建设标准强制性条文8、建筑装
2、饰装修工程质量验收规范GB50210-20019、建筑施工安全检查标准JGJ59-9910、施工现场临时用电安全技术规范JGJ46-8811、建筑施工高处作业安全技术规范JGJ80-91二、工程概况建设单位山东亿嘉元置业投资有限公司建筑面积14020.17m2监理单位滕州市工程建设监理中心建筑层数18+1层设计单位上海同建强华设计有限公司建筑高度60.1m勘察单位山东泰山地质勘察公司结构形式剪力墙合同开工日期2009年6月16日合同质量目标榴花杯合同竣工日期2010年6月16日合同安全目标枣庄市级安全文明卫生工地合同承包范围土建、安装业主分包内容土方、消防、电梯、降水混凝土用量8000m3四通
3、一平情况达到四通一平要求建筑地点特征该工程场地位于解放路南,善国路西侧;工程设计地基承载力为210Kpa。该工程根据地质勘察报告显示地下水位在-6.00米,第(1)层:素填土。第(2)层:粉质粘土。第(3)层:粘土。第(4)层:粉质粘土。第(5)层:粉质粘土。持力层为第五层粉质粘土层。 三、冬期施工条件:1、建筑冬期施工:根据当地气象局提供资料,当室外平均气温连续5d,稳定低于5即进入冬期施工。2、解除冬期施工:根据当地气象资料,当室外平均气温连续5d稳定高于5,即解除冬期施工。3、本工程预计施工日期:根据临沂气象局提供资料,本工程预期冬期施工时间为2009年11月15日2010年3月15日,
4、约120天,施工视情况具体而定。四、气象特点及冬期施工概况:1、气象特点:根据滕州市气象资料,冬季最低气温为-15,一般为-5,最深冻土深度50cm,冬期主导风向西北风。2、冬期施工工程概况:根据工程施工进度计划,在2009年11月15日至2010年3月15日期间施工的分部分项工程有主体剪力墙、梁板工程、砌体工程,其主要工程量如下:序号分项工程名称工程量1模板工程340002钢筋工程470T3砼工程3100m34砌体工程100m33、冬施期间工程进度计划、2009.11.152010.3.15完成基础、主体工程。、2009.1.152010.3.15完成3-13层填充墙工程。五、冬期施工必要性
5、、可行性分析1、工程在冬季施工期间主要施工的分项工程为混凝土结构,填充墙砌筑,冬施工艺成熟,适合冬期施工。2、冬施期间使用的主要材料为鲁宏中联水泥厂生产的复合普通硅酸盐42.5级水泥、山亭城头中砂均经试验检测,符合冬季施工要求。3、结构构件采用塑料布及毡片保温。六、分项工程冬期施工方法及技术措施:(一)模板工程:1、本工程剪力墙模板采用定型钢模板,冬期施工时,为减小模板的导热系数,减少砼的热量损失,对冬期浇筑的砼起到保温作用,定型钢模板背楞之间采用聚苯板填塞密实,梁板模板选择腹膜胶合板模板进行支设。混凝土表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的毡片等。2、拆模后及时覆盖一层塑料薄膜
6、和至少两层毡片保温,边角余量大于300mm并压牢,以防砼受冻,达到受冻临界强度后撤除。(二)钢筋工程:1、原材保护:在负温使用的钢筋,施工时加强检验,且钢筋在加工和运输中防止撞击和刻痕,对原材料用塑料膜及草帘子覆盖,避免雨雪淋湿发生锈蚀,并按规定截取试样到试验室做完试验,合格后方可使用。2、钢筋调直:级钢筋调直采用控制冷拉率的方法,冷拉率控制在2以内,钢筋进行冷拉调直后,逐根进行外观质量检查,其表面不得有裂痕和颈缩现象,钢筋冷拉温度-20。(三)砼工程:本工程混凝土采用商品混凝土,混凝土配合比必须具有相应资质的检测单位提供的冬季施工配合比,混凝土运输采用混凝土运输车,为减少混凝土在运输过程中热
7、量的散发,运输车罐体采用岩棉板进行保温,混凝土采用温度80热水进行搅拌。泵站防护棚采用保温板进行封闭,周围覆盖塑料薄膜做防风措施。1、混凝土泵送和浇筑:在地泵的出料口以外的输送管包裹两层毡片进行保温,输送第一盘混凝土时应先用热水对输送管道进行预热。混凝土浇注前应清除掉模板内及钢筋上的霜雪杂物,可采用含有防冻剂的热水清除,浇筑时在楼层的迎风面挡彩条布进行保温,同时应加强混凝土的振捣、加快混凝土的施工速度,保证混凝土浇筑完后覆盖前的温度5。2、混凝土的保温;混凝土浇筑完后,立即在浇注后的混凝土上覆盖保温材料。先覆盖一层塑料膜,在加盖保温材料,当不能满足热工计算要求时,应适当加厚保温材料或表面附加塑
8、料膜层。为减少混凝土的热量散失,梁板模板均采用导热系数较小的木模板或胶合板,并在胶合板上附加保温材料。3、混凝土测温:测温孔设置在有代表性的部位,采用底部封闭的铜管,孔深1015cm后板厚的一半,管内不得有水。测温时温度计放入测温孔内大于3min,而且温度计表面与外界气体隔离,测温应详细认真记录。在砼达到受冻临界强度前每间隔2小时测温一次,达到受冻临界强度每隔6小时测量一次,撤除保温后停止测温。4、试块留置:砼试块除按GB 50204-2002砼结构工程施工验收规范留置试块外再多设两组与砼同条件养护的试块,一组用以检验受冻临界强度,一组用来确定转常温砼强度。(四)、砌筑工程:1、技术要求:本工
9、程在冬期施工期间填充墙均采用M5混合砂浆,加气砼砌块砌筑。2、材料要求:(1)采用临沂某某建强外加剂厂生产的JQE-D4型防冻剂,材料应有出厂合格证、说明书,测试合格后报总工办审批,审批通过后方可使用。(2)砌块:经检验合格后,表面无霜雪,不得受水浸和遭冻。(3)水泥:采用复合普通硅酸盐42.5级水泥且试验合格。(4)白灰:符合标准,熟化期符合要求,无冻结。(5)砂:采用中砂,不得含有大于1cm冰块和冻块,且不含有机杂物。(6)水:清洁自来水,加热使用水温80,水温经常检查,每小时不少于一次,温度计停留水中不少于1分钟。3、施工方法:本工程采用外加剂法,砌筑砂浆内掺加JQE-D型防冻剂,掺加量
10、由试验室配比而定,同时采用加热水的方法,使用砌筑砂浆温度不低于5,砌筑完毕后,用草帘子等保温材料覆盖。4、施工方案:(1)砌筑前检查原材料,当砌块或白灰膏有冰块时,应用热水清除。(2)施工准备:加热锅炉加热施工用水,温度计100支,砌体用塑料薄膜20000m2,毡片4000m2,冬期施工前进场。(3)砂浆拌制:砂浆拌制必须保证配比正确,严格计量,外加剂加入必须有专人负责掺加,防冻剂和水泥一同加入,水温加热80,防止水泥出现假凝现象,拌制时应先加入部分砂子,再加入水泥、砂,拌制时间宜适当延长,稠度适量加大。(4)为减少砂浆在搅拌运输、存放过程中的热量损失,应采取如下措施:a、砂浆搅拌棚除出料口、
11、进料口处,均先在搅拌棚上覆盖一层塑料薄膜,再覆盖二层草帘子保温,并用铁丝将草帘子及塑料布绑扎牢固,顶部用模板压实,草帘子、塑料布长于搅拌棚30cm,用粘土砖压实,防止被风吹起。冬季施工砂浆随拌随运,不可积存和二次倒运。b、砂浆的运输和储存采用双轮车外覆保温泡沫板(厚度50mm)包裹保温,储存时间不得大于20分钟。c、如砂浆搅拌棚温度低于5,则在搅拌前采用锅炉取暖,达到5后再进行搅拌,并保持温度高于5。d砌筑工艺:多孔砖砌体采用“三一”砌砖法进行砌筑,水平厚度在8-12mm之间,竖缝在8-12mm之间,砌筑前先将基层上的霜雪及杂物清除干净,每天的砌筑高应1.2米。 e砌体保温:砌体每天收工后,上
12、面覆盖不少于一层塑料布两层草帘子,将墙体包严,并用砖压实,塑料布和草帘子长于墙体不少于30cm。f试块留设:冬期施工除常规留置的试块外,尚留设二组与砌体同条件养护的试块。g砌体测温:冬期施工应加强对大气温度的测量,并应测量水的使用温度搅拌棚温度、,砂浆的使用温度。(五)、越冬工程维护:本工程在冬期施工期间,依据下列措施对工程进行维护。1、施工现场周围做好排水沟,防止地基础被水浸泡。2、支架在基土上的雨蓬的临时支柱,必须采取加措施。3、复工时,对工程进行全面检查,出现异常及时会同有关部门处理。七、冬期现场准备方案及实施计划:1、进入冬期施工前,(2009年11月15日)由施工队长王雷安排有关人员
13、进行冬期施工的准备工作,砼、砂浆搅拌机处用脚手架搭设好保温棚,周围用草帘子包裹,以保证搅拌棚温度。2、水泥库把门窗封闭严密,除正常使用水泥外,门禁止打开,并接好电源,发现温度低于5时,用电炉取暖。石灰膏池覆盖一层塑料布二层草帘子保温,防止灰膏冻结。3、及时接收天气预报,掌握天气变化情况,防止寒流突然袭击。4、施工现场在办公区、泵站及楼层上设置大气测温点,定时、定人进行观察记录。5、水箱底部用50mm厚木板垫起,用草帘子包裹二层保温,水箱口盖木板。6、根据材料计划,提前组织水泥、外加剂、砂、石、钢筋、模板、石灰膏、毡片、塑料布等材料的进场。7、进入冬季施工前,对掺外加剂人员、测温保温人员,专门组
14、织技术业务培训,学习本工作范围内的有关知识,明确职责。8、工地的临时供水管道、砼输送管均用聚氨酯或岩棉保温材料进行保温处理。八、质量控制措施:1、钢筋工程:因冬期施工期间,外界气温、环境恶劣,对钢筋原材料用塑料膜及草帘子覆盖,避免雨雪淋湿发生锈蚀。2、砼工程:加强对砼出机温度、入模温度的检测工作及砼保温措施控制。3、砌体工程:加强砌筑砂浆的砂材料计量、原材料温度及砌体保温进行控制。使用砌筑砂浆温度不低于5,砌筑完毕后,用草帘子等保温材料覆盖。九、主要机具、材料仪表计划、施工准备计划:(一)主要材料:序号名称规格数量1水泥P.c42.5260T2多孔砖KP-12万块3钢材6.525585T4防冻剂JQED450T5木材100m3(二)机具计划:序号名称规格数量1砼输送泵HPR8012砂浆搅拌机SJ-20023锅炉3T1(三)仪表有保温材料计划:序号名称规格单位数量1
