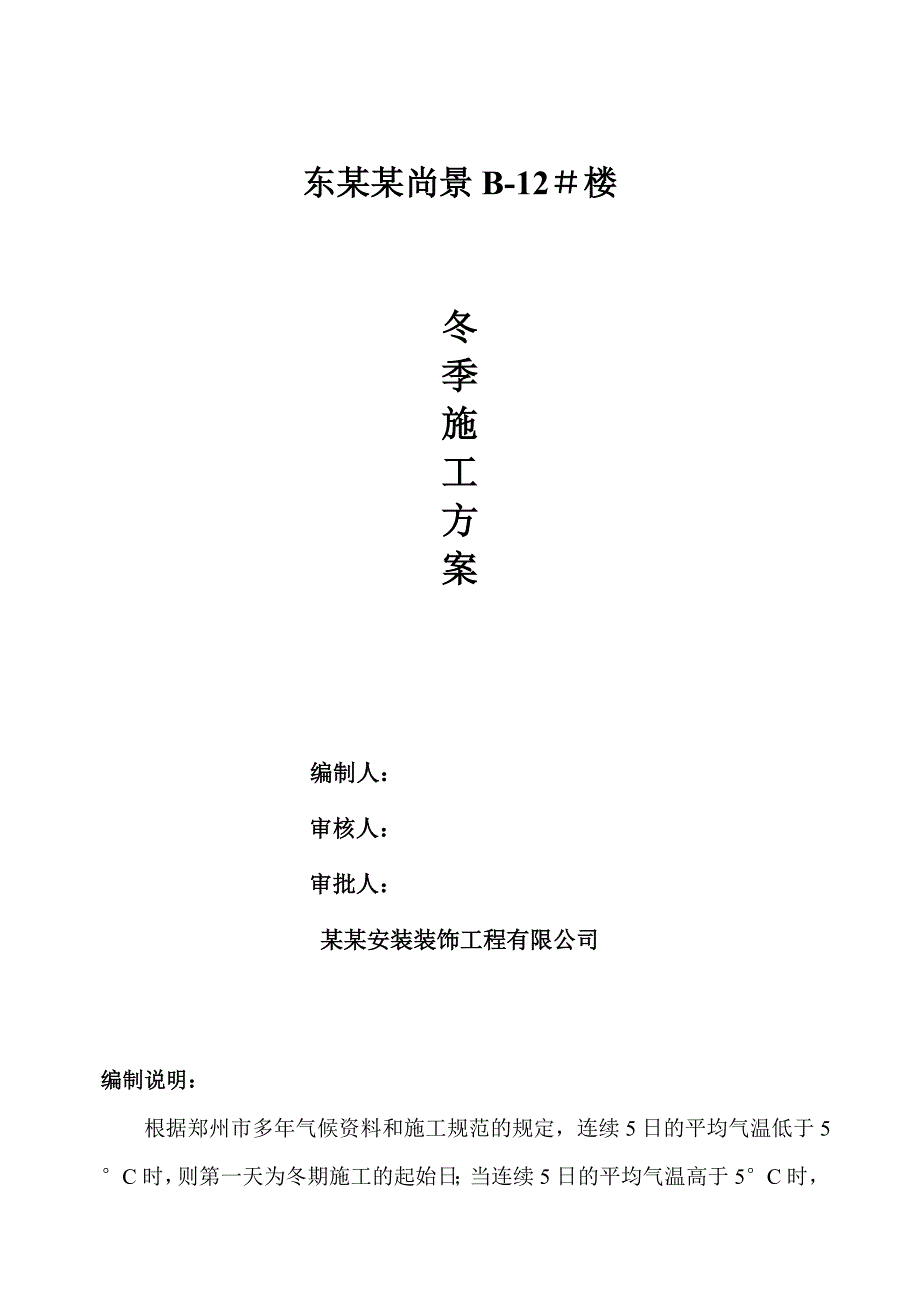

1、东某某尚景B-12楼冬季施工方案编制人:审核人:审批人:某某安装装饰工程有限公司编制说明: 根据郑州市多年气候资料和施工规范的规定,连续5日的平均气温低于5C时,则第一天为冬期施工的起始日;当连续5日的平均气温高于5C时,则最后一天为冬期施工的结束日。郑州地区一般在每年的11月15日左右进入冬期施工,到次年3月15日冬期施工结束。根据郑州市气象局历年观测值统计,郑州市冬期施工的最低日平均温度值为-11.4,极端最低温度为-17.9,极端最低温度平均值为-12.5,日平均温度+5期间内的平均温度为1.6。在本工程中,根据实际施工进度,处在冬期施工的主要分项工程包括:钢筋工程(包括加工制作)、砼工

2、程、模板工程等,需要编制专项的冬期施工方案和防护措施。 本方案主要针对施工需要和施工进度而编制,在冬期施工期间物资部门应根据冬期施工的具体要求,提前准备好所需材料和防护用品。目录1. 工程概况2. 施工部署3. 主要施工技术措施4. 安全与防火防电措施5. 冬期施工保温用材料、机具一览表1.工程概况 本工程为东某某尚景B-12#楼工程,位于郑州市文化路与新柳路交叉口东南角。本工程为高层住宅建筑,建筑面积6845.46m2,地下1层,地上17层,地下室层高3.3m,地上商业建筑层高一层4m,二层3.6m,标准层层高2.9m,主体高度51.55m,室内外高差1.200m,结构形式为剪力墙结构。目前

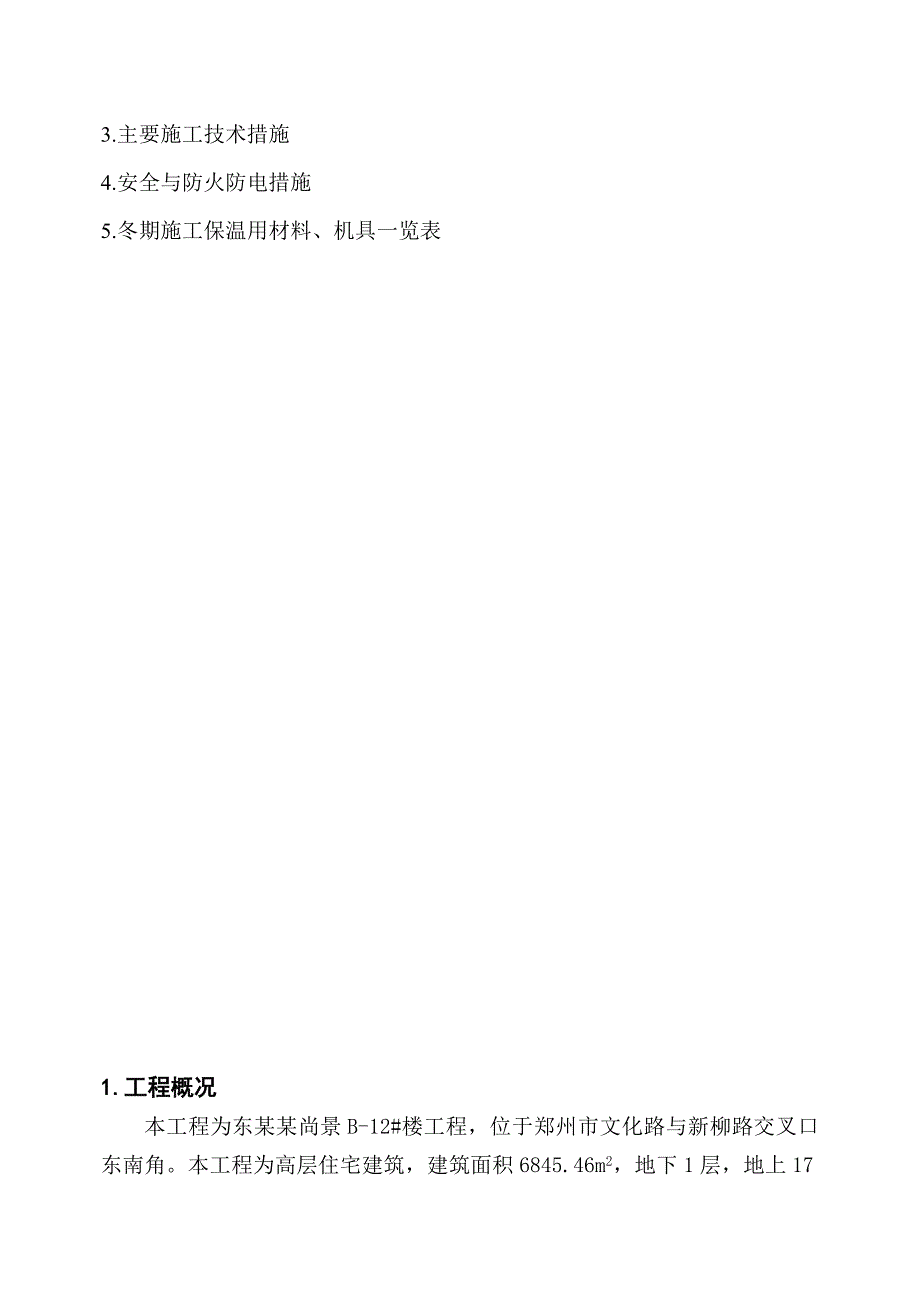

3、正进行基础工程施工。 结合本工程的实际情况,本工程处于冬期施工的主要分项工程如下:1.1钢筋工程,包括钢筋加工制作、绑扎; 1.2模板工程,包括大模板、竹胶合板支设拆除等; 1.3砼工程,包括砼搅拌、运输、浇注、拆模、养护等; 1.4回填土工程本方案将根据这些分项工程的特点,进行针对性的说明。2.施工部署 本工程处于冬期施工的工程包括基础、回填土施工、涉及范围广、牵涉工种繁多、施工难度大,因此冬期施工尤为重要,为此项目成立了以项目经理为首的冬期施工领导小组,来全面负责整个冬期施工的质量、进度、安全和各方面的协调工作。小组的主要成员及分工情况如下: 人员名单 项目担任职务 冬期施工期间主要负责范
4、围 王振乾 项目经理 全面负责质量、安全、进度 李广安 项目副经理兼质保部长 负责项目整个生产胡亚度 项目总工 负责技术指导、质量控制 陈文新 物资部长 材料控制、砼质量控制 陈文虎 安全部长 现场安全监督陈明远 工长 现场全面管理项目针对冬期施工的特点,成立质量、安全执法小组,以质安部为管理中心,全面负责施工现场的一切活动,跟踪检查和监督。进入冬期前,组织现场管理人员学习冬季施工方案,对掺外加剂人员、测温保温人员、明火管理人员,进行专门技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。安排专人测量施工期间的施工环境温度,混凝土的温度并做好记录。与郑州市气象站保持
5、联系,及时接收天气预报,防止寒流突然袭击。3.主要施工技术措施3.1对冬期施工的生产及生活临时设施、机具,如供水管网、热水管、消防水管、电暖气、电水加热器、电子测温计、干粉灭火器等进行全面检查维修,保证一切正常运转。外露地面的水管、混凝土泵管等均用草绳贴紧缠绕保温。3.2办公室、职工宿舍仍采用电暖气供热,会议室采用空调机供热。3.3养生间用水采用电热管加热,临时增加的保温棚及其它需用保温的设施采用无烟煤炉供热。3.4钢筋工程(1)钢筋原材的加工,由于冬季气温低,钢筋的脆性增加,在冷拉调直时,伸长率应适当调整,一级钢筋控制在3%;二级钢筋控制在0.5-1%的范围。(2)当温度低于-20时,严禁对
6、低合金级钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。(3)钢筋冬季负温条件下的焊接应尽量安排在室内进行,如必须在室外焊接,其环境温度不宜低于-20,风力超过3级时应有挡风措施。焊后未冷却的接头,严禁直接触地,应设木方或竹胶合板作为垫木,其表面不应有积雪和冻冰。负温闪光对焊:负温闪光对焊,宜采用预热闪光对焊或闪光-预热-闪光焊工艺。钢筋端面比较平整时,宜采用预热闪光对焊;端面不平整时,宜采用闪光-预热-闪光焊。负温闪光对焊应采取如下措施:调伸长度增加10%20%,以利于增大加热范围,增加热储备量,降低冷却速度,改善接头性能;变压器级数应降低1 2级,以保证闪光顺利为准;在闪光过程
7、开始以前,可将钢筋接触几次,以使钢筋温度上升,以利于闪光过程顺利进行,烧化过程中期的速度适当减慢;预热时的接触压力适当提高,预热间歇时间适当增长。负温电弧焊性能参数见下表焊接种类钢筋直径(mm)焊接层数 平 焊 立 焊焊接速度(mm/min)焊条直径(mm)焊接电流(A)焊条直mm)焊接电流(A)帮条搭接10-14132130-1403290-11090-10040150-17040110-13016-20232130-1403290-11080-9040150-17040120-14022-40340150-17032100-12070-9050180-24040140-180坡口18-20
8、132140-16032120-13022-40232140-16032120-13040160-18040150-170为防止接头热影区的温度梯度突然增大,进行搭接电弧焊时,第一层焊缝先从中间引弧,再向两端运弧;立焊时,先从中间向上方运弧,再从下端向中间运弧。以使接头端部的钢筋达到一定的预热效果。在以后各层焊缝的焊接时,采取妥层控温施焊。层间温度控制在150-350度之间,以起到缓冷的作用。负温电渣压力焊 负温电渣压力焊的焊接步骤与常温相同,但焊接参数需做适当调整:参见下表钢筋直径(mm)焊接温度()焊接电流(A)焊接通电时间(s)渣池电压(V)12正温-10-202503503504505
9、50650121315253516正温-10-20300400400500600700161719254022正温-10-204005505006507008502223252546 在负温条件下进行电渣压力焊时,接头药盒拆除的时间宜延长2分钟左右;接头的渣壳宜延长5分钟,方可打渣。(4)钢筋加工成型后,应尽快使用;对于钢筋表面存在积雪或冻冰的钢筋,在绑扎前,必须清理干净。(5)钢筋半成品应尽量避免集中堆放,以免由于降雪造成钢筋冻结到一起,影响绑扎。(6)进场的原材,用塑料薄膜覆盖。(7)钢筋加工设备包括对焊机、成型机、切断机等均用防护棚进行隔离防护。3.5模板工程 本工程主体所用的模板为木模
10、板。在使用中,应认真清扫模板基层表面,不能有残存的积雪和冻冰,如果存在用热水清洗。模板表面应刷脱模剂,不得洒水湿润,以免模板表面结冰影响混凝土工程质量。剪力墙根部和梁板模板顶面严禁有积雪,若有,必须用热水清洗干净。木工在模板安装及拆除过程中应有可靠的防滑安全措施。3.6砼工程 新浇筑的混凝土如果遭冻,由于拌合水结成冰后的体积增加约9%,同时水泥的水化作用也停止进行。在恢复正温养护以后,水泥浆体中的孔隙将比正常凝结的混凝土显著增加,从而使混凝土的各项物理学性能全部下降。因此从保证混凝土工程全面质量出发,要求冬季施工中必须防止混凝土在硬化初期遭受冻害。361混凝土质量的控制本工程全部采用商品砼。砼
11、浇筑前一个月,项目技术部门要根据工程实际情况、设计和施工规范要求,对砼的质量等方面提出书面的技术要求,递交给商品砼厂家,商品砼厂家根据技术要求进行试验,并出配合比报项目技术部,经总工审批后,商品砼厂家才能按此配合比生产砼,并严格按照此配合比执行,搅拌过程中不得随意改动。如果现场条件变化或原材料改动而需变动配合比,变动后配合比仍需总工审批后才能执行。对商品砼搅拌的控制,浇筑砼时,派专人到商品砼厂家,监督配合比执行情况,特别是如早强型外加剂和防冻剂等外加剂的添加量,必须监督厂家严格按照审批过的配合比中的含量添加。如果发现厂家有偷工减料现象,将对厂家采取严厉的惩罚。砼配合比和采用何种外加剂和外加剂的
12、添置,除设计和施工规范的特殊要求(在技术要求中反映)外,原则上由商品砼厂家自行试验确定,报我项目监理公司、业主审批。现场对商品砼的验收,现场质检、试验人员,严格按照技术要求验收砼质量,验收砼要从浇筑地点取样试验,特别是坍落度。商品砼厂家必须考虑运距、浇筑速度、气候等综合因素,来确定出机时的坍落度。混凝土浇筑时,试验人员按要求做试块,试块数量较平时多做二组,此二组与结构同条件养护,分别用于检查受冻前砼强度和转入常温养护28天的强度。3.6.2运输过程中的保温 由于本工程砼采用商品砼,从搅拌站到施工现场需要15分钟时间,应考虑运输过程中的保温问题。将罐车的进出料口用岩棉被覆盖,尽可能的减少热量损失
13、。砼泵车搭设防护棚隔离。3.6.3混凝土的浇筑混凝土浇筑前,如果模板和钢筋上有积雪或污垢,必须先清除后才能浇筑砼。入模温度要求不低于5。3.6.4砼的养护主要采取负温混凝土施工工工艺,砼中掺加防冻剂,砼浇筑后立即采用草袋和塑料薄膜覆盖养护。负温下养护,砼表面严禁浇水。3.6.5模板拆除模板和保温层的拆除:对于承重结构(满膛架)、悬臂板梁等要待砼强度达到设计强度的100%之后方棵拆除;其它一切模板都必须等到混凝土的强度达到设计强度的70%后方可拆除。当混凝土与外界温差超过20时,拆模后的混凝土表面,应临时覆盖,使其缓慢冷却。砼结构的模板的拆除必须经技术部门同意。技术部门根据砼的强度和砼的温度与大
14、气温度确定拆模时间和拆模后是否需要增加保温措施。3.7土方工程冬期土方工程主要包括室外回填土。把回填土预先保温。在入冬以前,将挖土堆积一处进行严密保温,等冬季需要回填时,将内部含有一定热量的土挖出进行回填。在冬季挖土中,将不冻土堆在一起加以覆盖,防止冻结,留作回填之用。回填前将基底的积雪和保温材料打扫干净,方可开始回填。用人工夯实时,每层铺土厚度不得超过20CM,夯实厚度为10-15CM。适当减少回填土方量。在冬季进行回填土时,可在保证基底土不遭受冻结的条件下,尽量少填一些,留待春暖时再继续回填。回填土夯实应按照规范要求进行取样试验。4.安全与防火防电措施4.1安全保证措施冬期来临之前,由冬期施工领导小组组织对项目进行全面的冬期施工大检查,对不符合要求的项目,安排专人去落实整改,特别是有重大安全隐患的项目,更要检查落实情况,对冬期施工的准备工作还不到位的地方,安排人员马上落实。大雪后专职工长负责及时组织人员清理架子上的积雪。现场操作工人必须穿防滑鞋。室
