楼盘雨季三防施工措施.doc

上传人:p** 文档编号:949872 上传时间:2024-05-17 格式:DOC 页数:7 大小:51.50KB
下载 相关 举报
楼盘雨季三防施工措施.doc_第1页
第1页 / 共7页
楼盘雨季三防施工措施.doc_第2页
第2页 / 共7页
楼盘雨季三防施工措施.doc_第3页
第3页 / 共7页
楼盘雨季三防施工措施.doc_第4页
第4页 / 共7页
楼盘雨季三防施工措施.doc_第5页
第5页 / 共7页
楼盘雨季三防施工措施.doc_第6页
第6页 / 共7页
楼盘雨季三防施工措施.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《楼盘雨季三防施工措施.doc》由会员分享,可在线阅读,更多相关《楼盘雨季三防施工措施.doc(7页珍藏版)》请在第壹文秘上搜索。

1、某某房地产“东山御府”项目1#12#楼雨季“三防”施工方案一、工程概况及编制目的本工程为某某房地产开发项目,项目地址为太原迎泽区枣园新区,紧邻恒大山水城,项目为12栋联排叠式别墅,分别是1#12#楼。其中7#、8#、11#、12#为前期六建施工,这四栋楼大部分主体完成,我项目部进场将继续完成六建未完工程,其余1#、2#、3#、4#、5#、6#、9#、10#八栋为新建工程。本工程结构形式主要为钢筋混凝土剪力墙结构,基础形式为筏板基础。地下1层,地上4层,总高度16.2m;各标准层层高3.3m。总建筑面积59272.89。人防设在12#楼,该楼为地下2层,地上2层,为商业楼。为保证雨季施工生产安全

2、,特编制本方案。二、编制依据1、建筑物防雷设计规范 GB50057-20102、中华人民共和国安全生产法(2011修正)3、中华人民共和国防洪法三、组织措施3.1项目经理部成立雨季三防领导小组,具体如下(联系方式见后附): 组 长:3.2雨季施工期间夜间设专职值班人员,保证昼夜有人值班并做好值班记录。3.3每周由领导小组结合生产安全工作,检查三防备战情况,装备、器具和物资情况,将物资补充齐全。3.4将雨季三防工作纳入日常安全生产管理当中,在每天的生产例会中对三防工作进行安排,对现场存在的问题,及时采取有效措施进行整改。四、施工过程措施4.1模板工程4.1.1施工现场模板堆放要下设垫木,上部采取

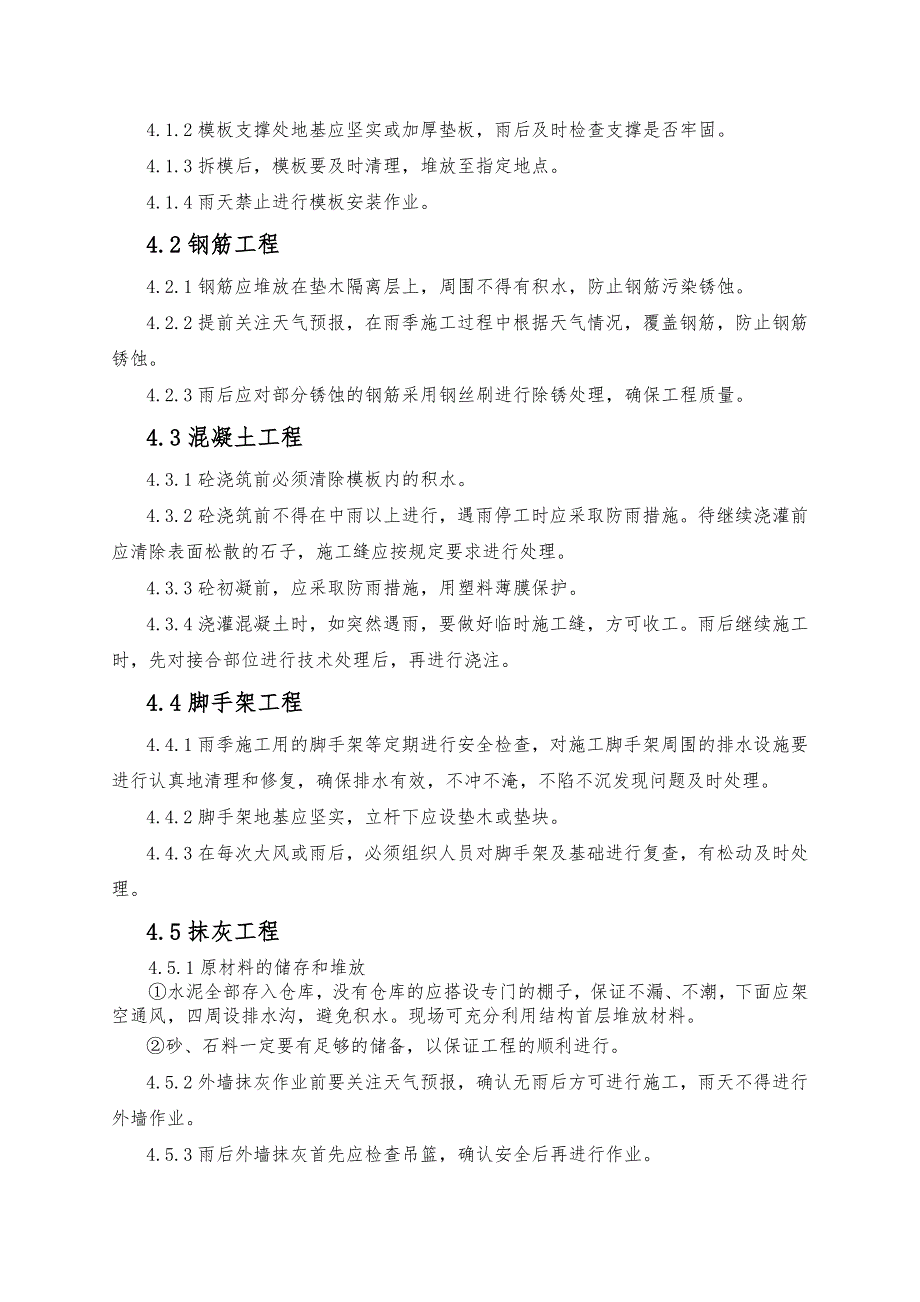

3、防雨措施,周围不得有积水。4.1.2模板支撑处地基应坚实或加厚垫板,雨后及时检查支撑是否牢固。4.1.3拆模后,模板要及时清理,堆放至指定地点。4.1.4雨天禁止进行模板安装作业。4.2钢筋工程4.2.1钢筋应堆放在垫木隔离层上,周围不得有积水,防止钢筋污染锈蚀。4.2.2提前关注天气预报,在雨季施工过程中根据天气情况,覆盖钢筋,防止钢筋锈蚀。4.2.3雨后应对部分锈蚀的钢筋采用钢丝刷进行除锈处理,确保工程质量。4.3混凝土工程4.3.1砼浇筑前必须清除模板内的积水。4.3.2砼浇筑前不得在中雨以上进行,遇雨停工时应采取防雨措施。待继续浇灌前应清除表面松散的石子,施工缝应按规定要求进行处理。4

4、.3.3砼初凝前,应采取防雨措施,用塑料薄膜保护。4.3.4浇灌混凝土时,如突然遇雨,要做好临时施工缝,方可收工。雨后继续施工时,先对接合部位进行技术处理后,再进行浇注。4.4脚手架工程4.4.1雨季施工用的脚手架等定期进行安全检查,对施工脚手架周围的排水设施要进行认真地清理和修复,确保排水有效,不冲不淹,不陷不沉发现问题及时处理。4.4.2脚手架地基应坚实,立杆下应设垫木或垫块。4.4.3在每次大风或雨后,必须组织人员对脚手架及基础进行复查,有松动及时处理。4.5抹灰工程4.5.1原材料的储存和堆放水泥全部存入仓库,没有仓库的应搭设专门的棚子,保证不漏、不潮,下面应架空通风,四周设排水沟,避

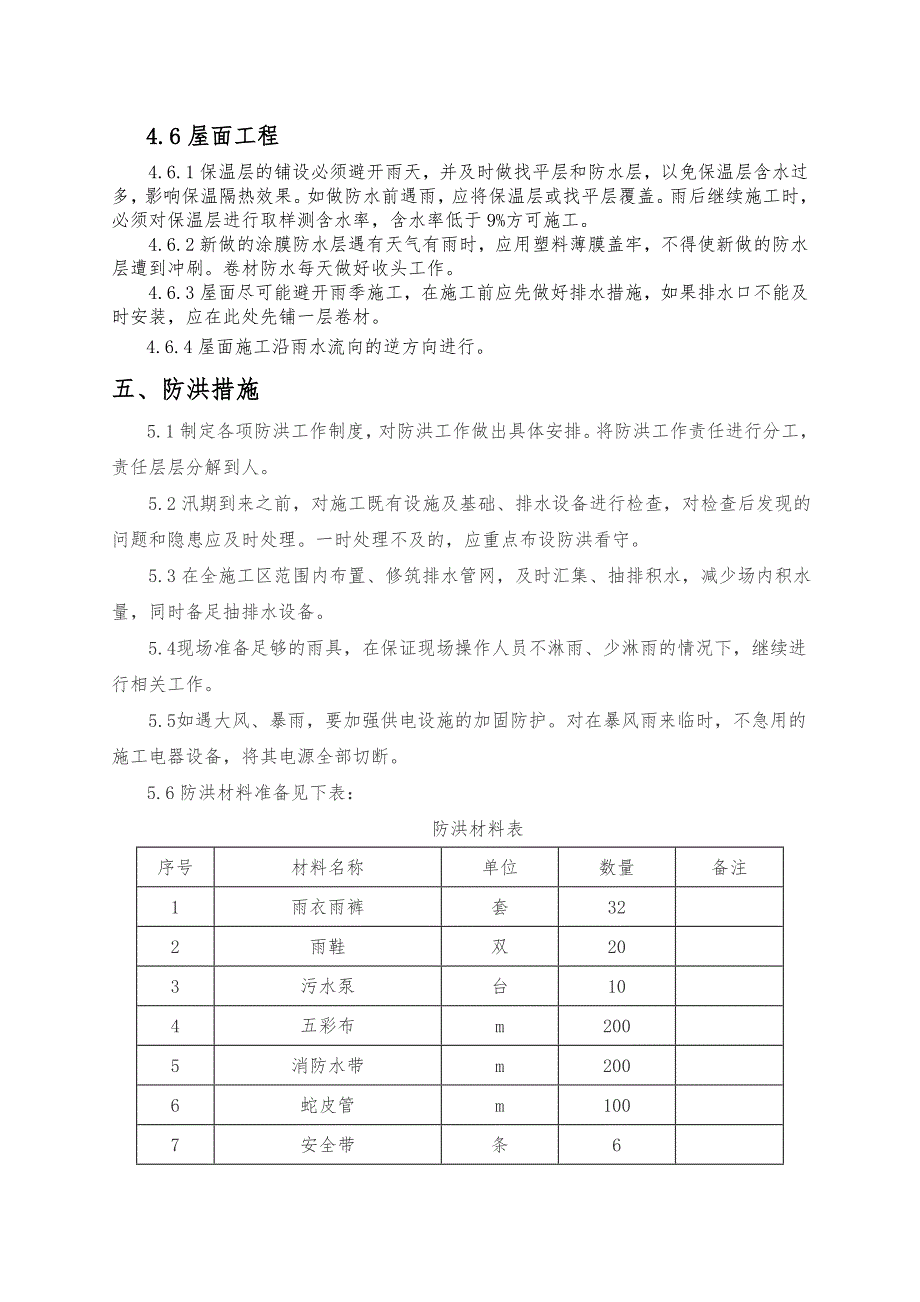

5、免积水。现场可充分利用结构首层堆放材料。砂、石料一定要有足够的储备,以保证工程的顺利进行。4.5.2外墙抹灰作业前要关注天气预报,确认无雨后方可进行施工,雨天不得进行外墙作业。4.5.3雨后外墙抹灰首先应检查吊篮,确认安全后再进行作业。4.6屋面工程4.6.1保温层的铺设必须避开雨天,并及时做找平层和防水层,以免保温层含水过多,影响保温隔热效果。如做防水前遇雨,应将保温层或找平层覆盖。雨后继续施工时,必须对保温层进行取样测含水率,含水率低于9%方可施工。4.6.2新做的涂膜防水层遇有天气有雨时,应用塑料薄膜盖牢,不得使新做的防水层遭到冲刷。卷材防水每天做好收头工作。4.6.3屋面尽可能避开雨季

6、施工,在施工前应先做好排水措施,如果排水口不能及时安装,应在此处先铺一层卷材。4.6.4屋面施工沿雨水流向的逆方向进行。五、防洪措施5.1制定各项防洪工作制度,对防洪工作做出具体安排。将防洪工作责任进行分工,责任层层分解到人。 5.2汛期到来之前,对施工既有设施及基础、排水设备进行检查,对检查后发现的问题和隐患应及时处理。一时处理不及的,应重点布设防洪看守。 5.3在全施工区范围内布置、修筑排水管网,及时汇集、抽排积水,减少场内积水量,同时备足抽排水设备。5.4现场准备足够的雨具,在保证现场操作人员不淋雨、少淋雨的情况下,继续进行相关工作。5.5如遇大风、暴雨,要加强供电设施的加固防护。对在暴

7、风雨来临时,不急用的施工电器设备,将其电源全部切断。5.6防洪材料准备见下表:防洪材料表序号 材料名称 单位 数量 备注 1雨衣雨裤 套 322雨鞋 双 203污水泵 台 104五彩布 m2005消防水带m 2006蛇皮管m 1007安全带 条68编织袋 个 3009消防接头个1110铁锹把1411镐把1212铅丝kg100六、防排水措施6.1工程开工之前,现场做好“三通一平”。6.2合理严用防雨措施,确保工程质量,保证工程的顺利进行。6.3密切关注天气预报,做好现场防雨排水准备工作。6.4作好临时排水总体规划,阻止场外水流入现场和场内水排不到场外。 6.5现场排水按照“防排结合”的原则,现场

8、地形坡度不小于3。6.6水泥库应保证有高出室外地坪0.15m的垫板,防止水泥受潮浸湿。6.7一切机械设备应设置在地势较高;防潮防雨的地方,要搭放防雨棚,机械设备的电源线路绝缘良好,有完善的保护接地。 6.8基坑四周设置挡水沿,厕所及现场污水预埋排水管道,统一排入城市规划的排水系统。 七、防雷击措施1、避雷针的设置正在施工建造的建筑物,当高度在20m以上应装设避雷针。施工现场内的塔式起重机,施工升降机及脚手架机械设备,相关规定安装避雷针。避雷针的接闪器一般选用16mm圆钢,长度为1-2m,其顶端应车制成锥尖。接闪器须热镀锌。 机械设备上的避雷针的防雷引下线可利用该设备的金属结构体,但应保证电气联

9、接。机械设备所有的动力、控制、照明、信号及通信等线路,应采用钢管敷设。钢管与机械设备的金属结构体作焊接以保证其接地通道的电气连接。 2、避雷器 装设避雷器是防止雷电侵入波的主要措施。高压架空线路及电力变压器高压侧应装设避雷器,避雷器的安装位置应尽可能靠近变电所。避雷器宜安装在高压熔断器与变压器之间,以保护电力变压器线路免于遭受雷击。避雷器可选用FS-10型阀式避雷器,杆上避雷器应排列整齐、高低一致。10kV避雷器安装的相间距离不小于350 mm。避雷器引线应力求做到短直、张驰适度、连接紧密,其引上线一般采用16mm2的铜芯绝缘线,引下线一般采用25mm2的钢芯绝缘线。避雷器防雷接地引下线采用“

10、三位一体”的接线方式,即:避雷器接地引下线、电力变压器的金属外壳接地引下线和变压器低压侧中性点引下线三者连接在一起,然后共同与接地装置相连接。这样,当高压侧落雷使避雷器放电时,变压器绝缘上所承受的电压,即为避雷器的残压,将无损于变压器绝缘。 在多雷区变压器低压出线处,应安装一组低压避雷器,以用来防止由于低压侧落雷或由于正、反变换电压波的影响而造成低压侧绝缘击穿事故。低压避雷器可选用FS系列低压阀式避雷器或或FYS型低压金属氧化物避雷器。 尚应注意,避雷器在安装前及在用期的每年三月份应作预防性试验。经检验证实处于合格状态方可投入使用。 此外,配电所的低压架空进线或出线处,宜将绝缘子铁脚与配电所接

11、地装置用8圆钢相连接。 3、防止感应雷击的措施 防止感应雷击的措施是将被保护物接地。遵照国家标准电气装置安装工程接地装置施工及验收规范(GB50169-2006)的要求,建筑物在施工过程中,其避雷针(网、带)及其接地装置,应采取自下而上的施工程序,即首先安装集中接地装置,后安装引下线,最后安装接闪器。建筑物内的金属设备、金属管道、结构钢筋均应做到有良好的接地。这样做可保证建筑物在施工过程中防止感应雷。 4、接地装置 避雷装置是由接闪器(或避雷器)、引下线的接地装置组成。而接地装置由接地极和接地线组成。独立避雷针的接地装置应单独安装,与其他保护的接地装置的安装分开,且保持有3m以上的安全距离。除

12、独立避雷针外,在接地电阻满足要求的前提下,防雷接地装置可以和其他接地装置共用。接地极宜选用角钢,其规格为40mm40mm4mm及以上;若选用钢管,直径应不小于50mm,其壁厚不应小于3.5mm。垂直接地极的长度应为2.5m;接地极间的距离为5m;接地极埋入地下深度,接地极顶端要在地下0.8m以下。接地极之间的连接是通过规格为40mm4mm的扁钢焊接。焊接位置距接地极顶端50mm。焊接采用搭接焊。扁钢搭接长度为宽度的2倍,且至少有3个棱边焊接。扁钢与角钢(或钢管)焊接时,为了保证连接可靠,应事先在接触部位将扁钢弯成直角形(或弧形),再与角钢(或钢管)焊接。接地极与接地线宜选用镀锌钢材,其将埋于地

13、下的焊接处应涂沥青防腐。(1)塔吊接地措施:塔吊防雷接闪器采用针式接闪器,在塔吊最顶部焊接针式接闪器,针尖应高于塔顶1000mm。避雷针采用直径20镀锌钢管磨尖,安装长度高于塔帽1米。防雷接地极采用一字型接地体,由中间接地极引至塔吊防雷引下线部位。防雷接地连接处应焊接饱满。塔吊电气重复接地应单独打一根L50502500mm的镀锌角钢,引至塔吊专用接地装置。保护接地与塔吊连接:在塔基底座上焊一只M12的螺栓,保护接地线一端固定在螺栓上,一端固定在开关箱箱内保护接地端子板上。该线直径与塔吊进线同截面。(2)钢脚手架防雷、接地措施:防雷装置的冲击接地电阻值控制在30内(施工现场临时用电安全技术规范J

14、GJ 46-2005);脚手架立杆顶端做避雷针,可用直径2532、壁厚不小于3的镀锌钢管或直径12的镀锌钢筋制作,与脚手架立杆顶端焊接,高度不小于1米;将脚手架所有最上层的大横杆全部接通,形成避雷网络。接地板用不小于20的圆钢,水平接地板可用厚度不小于4,宽2540的角钢制作。接地板的设置,可按脚手架的长度每50米(或小于50米)设置一个,本工程脚手架接地板在3、17轴B、E轴处设置,共设置四个接地点。接地板埋入地下的最高点应深入地下不小于500。接地线可采用直径不小于8的圆钢或厚度不小于4的扁钢,接地线的连接应保证接触可靠,在脚手架的下部连接时,应用两道螺栓卡箍,并加设弹簧垫圈,以防松动。保

15、证接触面不小于10cm2,连接时将接触面的油漆及氧化层清除,使其露出金属光泽,并涂以中性凡士林,接地线与接地板的连接应采用焊接,焊缝长度应大于接地线直径的6倍或扁钢宽度的2倍。接地装置完成后,要用电阻表测定电阻是否符合要求。接地板的位置,应选择人们不易走到的地方,以避免和减少跨步电压的危害和防止接地线遭机械损伤,同时应注意与其它金属物或电缆之间保持一定距离(一般不小于3米),以免发生击穿危害,在施工期间遇有雷雨时,脚手架上的操作人员应立即撤离到安全地方。5、工频接地电阻 建筑施工现场内所有施工用的设备、装置的防雷装置的工频接地电阻值必须符合相关规定。6、其它措施在雷电天气,应采取下列措施防止发生雷击:(1)不能停留在建筑物的楼(屋)面上,站在楼顶极易招惹雷击,且注意关闭门窗。(2)不宜使用花洒冲凉。万

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
