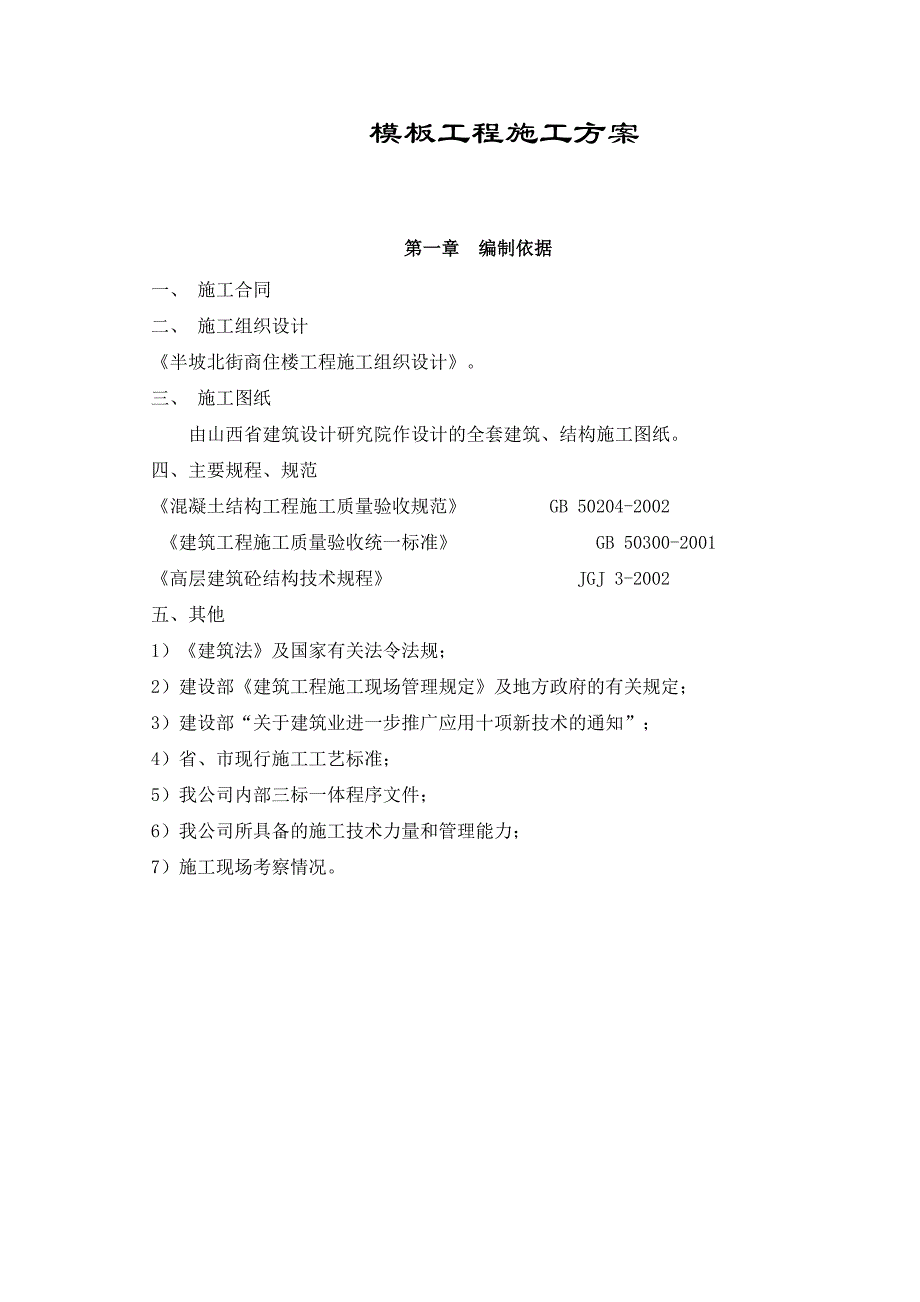

1、模板工程施工方案第一章 编制依据一、 施工合同二、 施工组织设计半坡北街商住楼工程施工组织设计。三、 施工图纸由山西省建筑设计研究院作设计的全套建筑、结构施工图纸。四、主要规程、规范混凝土结构工程施工质量验收规范 GB 50204-2002建筑工程施工质量验收统一标准 GB 50300-2001高层建筑砼结构技术规程 JGJ 3-2002五、其他1)建筑法及国家有关法令法规;2)建设部建筑工程施工现场管理规定及地方政府的有关规定;3)建设部“关于建筑业进一步推广应用十项新技术的通知”;4)省、市现行施工工艺标准;5)我公司内部三标一体程序文件;6)我公司所具备的施工技术力量和管理能力;7)施工

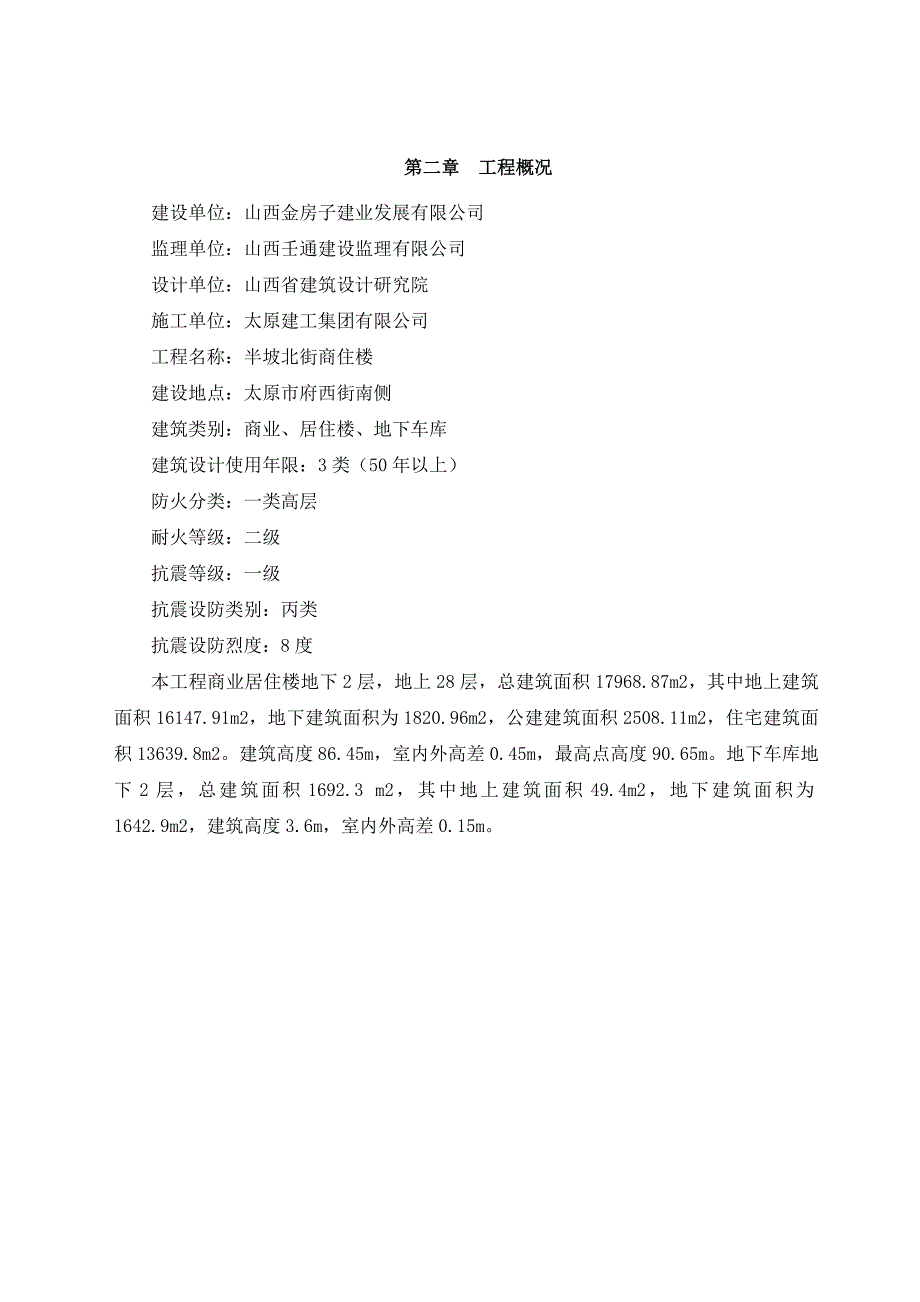

2、现场考察情况。第二章 工程概况建设单位:山西金房子建业发展有限公司监理单位:山西壬通建设监理有限公司设计单位:山西省建筑设计研究院施工单位:太原建工集团有限公司工程名称:半坡北街商住楼建设地点:太原市府西街南侧建筑类别:商业、居住楼、地下车库建筑设计使用年限:3类(50年以上)防火分类:一类高层耐火等级:二级抗震等级:一级抗震设防类别:丙类抗震设防烈度:8度本工程商业居住楼地下2层,地上28层,总建筑面积17968.87m2,其中地上建筑面积16147.91m2,地下建筑面积为1820.96m2,公建建筑面积2508.11m2,住宅建筑面积13639.8m2。建筑高度86.45m,室内外高差0

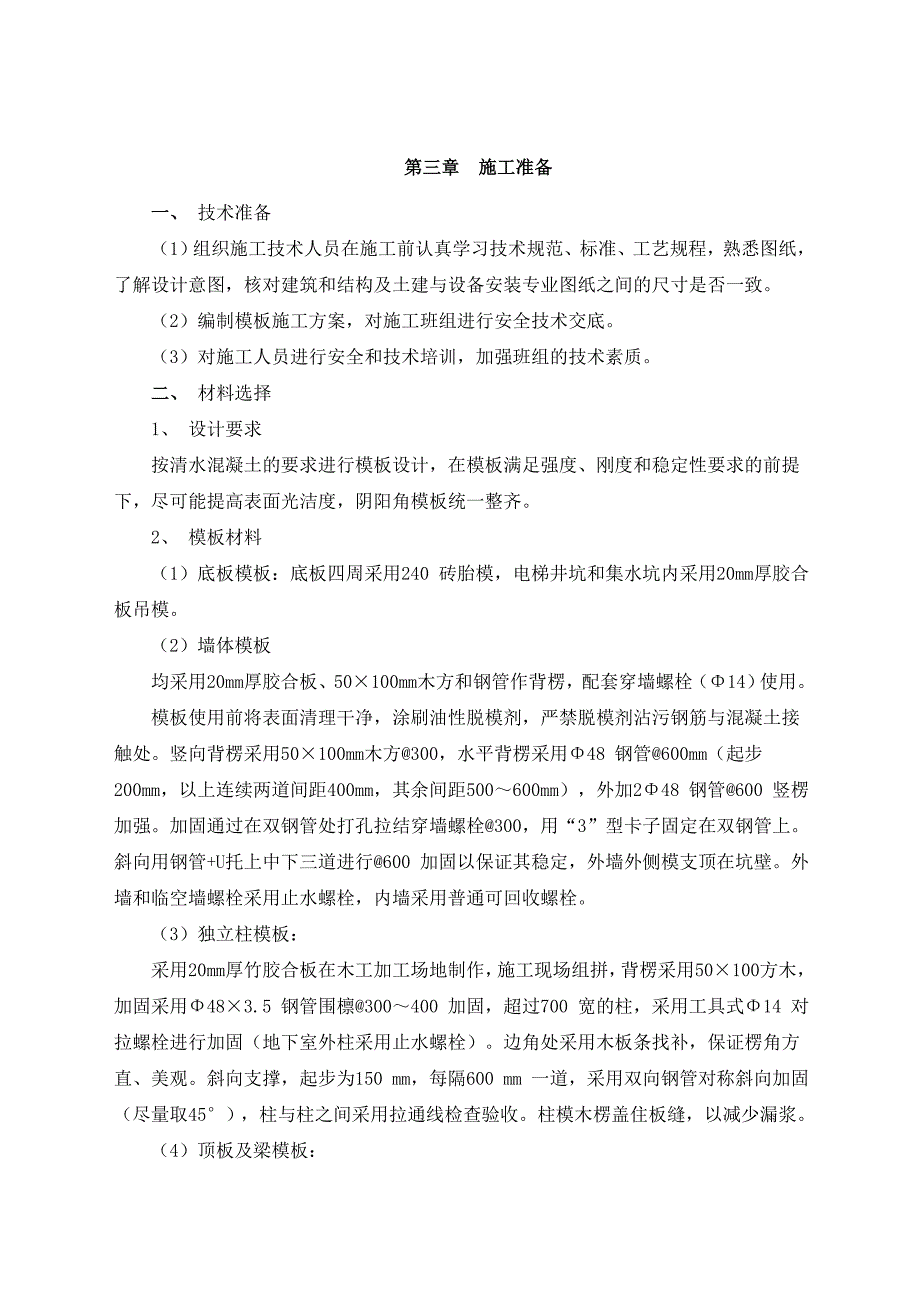

3、.45m,最高点高度90.65m。地下车库地下2层,总建筑面积1692.3 m2,其中地上建筑面积49.4m2,地下建筑面积为1642.9m2,建筑高度3.6m,室内外高差0.15m。第三章 施工准备一、 技术准备(1)组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。(2)编制模板施工方案,对施工班组进行安全技术交底。(3)对施工人员进行安全和技术培训,加强班组的技术素质。二、 材料选择1、 设计要求按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模
4、板统一整齐。2、 模板材料(1)底板模板:底板四周采用240 砖胎模,电梯井坑和集水坑内采用20mm厚胶合板吊模。(2)墙体模板均采用20mm厚胶合板、50100mm木方和钢管作背楞,配套穿墙螺栓(14)使用。模板使用前将表面清理干净,涂刷油性脱模剂,严禁脱模剂沾污钢筋与混凝土接触处。竖向背楞采用50100mm木方300,水平背楞采用48 钢管600mm(起步200mm,以上连续两道间距400mm,其余间距500600mm),外加248 钢管600 竖楞加强。加固通过在双钢管处打孔拉结穿墙螺栓300,用“3”型卡子固定在双钢管上。斜向用钢管+U托上中下三道进行600 加固以保证其稳定,外墙外侧
5、模支顶在坑壁。外墙和临空墙螺栓采用止水螺栓,内墙采用普通可回收螺栓。(3)独立柱模板:采用20mm厚竹胶合板在木工加工场地制作,施工现场组拼,背楞采用50100方木,加固采用483.5 钢管围檩300400 加固,超过700 宽的柱,采用工具式14 对拉螺栓进行加固(地下室外柱采用止水螺栓)。边角处采用木板条找补,保证楞角方直、美观。斜向支撑,起步为150 mm,每隔600 mm 一道,采用双向钢管对称斜向加固(尽量取45),柱与柱之间采用拉通线检查验收。柱模木楞盖住板缝,以减少漏浆。(4)顶板及梁模板:均采用20mm厚竹胶合板和50100、100100 木方现场拼制,48 扣件式钢管顶撑现场
6、拼制,支撑采用扣件式钢管脚手架,由立杆、横杆、支座、支托组成。50100 木方作次楞,100100 木方作主楞,顶撑间距900mm 和1200mm。(6)楼梯本工程楼梯底板采用竹胶合板,木方作楞,钢管螺旋顶撑。踏步采用定型模板。三、 材料计划序号材料名称规格单位数量备注1定型模板m234002竹胶合板20mm 厚张65001.222.44m3木方50mm100mmm34504m4100mm100mmm32554m5U托只24006钢管483.5根450012m7483.5根600034m8483.5根600056m9扣件十字只2500010套接只200011转向只500012脱模剂T3水性剂1
7、3机油T214柴油T815钢丝网m2200163型卡只2000017止水螺栓套50018止水螺杆14根80001916根1000020螺帽14只160002116只2000022铁板5mmT223圆钢12T142414T325扁钢-440m200026铁钉若干四、 中小型机械需用计划序号机械名称型号数量单机功率1平刨机MB573A1台4KW2圆盘锯MJ104A1台3KW3压刨机MB1041台2.2KW4电焊机BX1-5004台32KW5砂轮机立 式2台3KW6套丝机ZIT-R2-501台4KW五、 模板加工及堆场模板加工及堆场具体见各阶段施工现场平面布置图。在木模板堆放区放置足够数量的灭火器。
8、本工程木模板由现场加工:依据图纸、方案、交底、洽商、现场实际尺寸等画出班组施工范围内模板拼装图(模板翻样图),经项目技术负责人审核后交队组施工。六、 流水段的划分本工程由于工程量大、施工工期紧,因此本工程在各施工段施工时组织小节拍流水施工。1、 地下室施工安排底板四周外墙与底板一次性浇筑,浇到底板向上300mm;内墙柱施工缝留在底板上表面。2、 上部主体施工安排墙板:有门窗洞处留在门窗洞口中间,无门窗洞处留在墙体1/3 跨度处;顶板:沿次梁方向留在板跨度的1/3 处。楼梯楼层处:留在门洞边到楼梯井的范围内,保证施工缝在楼梯平台跨度的1/3 范围内。 第四章 模板工程施工方法一、 统一要求1、
9、模板组拼模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。拼装要求详见下表。拼装的精度要求一览表序号项 目允许偏差1两块模板之间拼缝12相邻模板之间高低差13模板平整度24模板平面尺寸偏差32、 模板定位当底板或顶板混凝土浇筑完毕并具有一定强度(1.2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。根据轴线位置放出墙柱截面位置尺寸200和标高500 控制线,以便于墙模板的安装和校正。首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,
10、引出每道墙轴线,根据轴线与施工图用墨线弹出模板的内线、边线以及外侧200控制线,施工前三线必须到位,以便于模板的安装和校正。3、 模板的支设3.1 模板支设前将相应部位清理干净。不得有积水、杂物,并将施工缝表面浮浆剔除,用水冲净。所有内侧模板必须刷油性脱模剂。3.2 墙体模板支设前,沿模板底部,通长布置一道3cm5cm的高标号水泥砂浆,上口抹平、收光,以防止模板底部漏浆,并且保证模板底部无缝隙。二、 地下室底板模板1、施工缝根据设计要求,地下室外墙水平施工缝留设在底板以上300mm 和-2层顶板以上300mm 处,300mm 高的墙体与地下室底板同时浇筑。2、砖胎模底板四周采用砖胎模,在底板垫
11、层上砌上来。底板防水卷材贴好后,卷到砖胎模上,翻到外面,在砖胎模上口增加2皮砖压住卷材。砖胎模采用MU10 砖砌筑,砂浆采用M7.5 水泥砂浆。内侧面用1:2.5 水泥砂浆抹平。砖胎模厚度240mm。3、地下室吊模底板以上300mm 外墙贯通基础梁与底板同时浇筑,采用竹胶合板吊模,模板下面采用“HRB335 16 L”形钢筋间距500焊接在底板上层附加筋上,以固定模板位置,防止模板跑位。电梯井坑、集水坑等用竹胶合板和木方制作成筒模,钢筋绑扎完成后,用塔吊将筒模吊到安装部位安装,在混凝土浇筑前压上配重,防止上浮。集水坑模板基础外墙模板图三、 地下室竖向模板1、地下室墙体模板地下室墙体水平施工缝留
12、在顶板底面向上300mm 处,混凝土浇筑完后剔凿软弱层到坚硬的石子。竖向施工缝留在后浇带处。竹胶合板模板使用前模板表面清理,涂刷隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。竖向内背楞采用50100mm 木方300,水平采用 48 钢管600(起步400mm,第二步500mm 间距,其余间距600mm),外加248 钢管600 竖向背楞间距600mm。加固通过背楞上打孔拉结穿墙螺栓600,用钢管+“U”托上中下三道进行600加固以保证其稳定,外墙外侧模支顶在坑壁(支顶处加木方垫木)。地下室外墙和临空墙用900长 14 对拉螺栓带止水片,端头带小木块限位片,以防地下水沿对拉螺栓渗入墙内(见下图)。对
13、拉螺栓水平间距同双钢管竖楞,竖向间距同 48 钢管水平背楞间距,最下面三道对拉螺栓两侧加双螺母。内墙采用普通可回收穿墙螺栓。支模后,要求木工班组和工长及质检员认真检查支模质量情况,填写好模板分项工程质量检验批记录表,明确责任。止水螺栓大样图墙体门洞的模板采用工具式模匣,木方支撑,角部设铁三角转角调节件.2、地下室独立柱模板采用20mm厚胶合板模板在木工车间制作施工现场组拼,背楞采用50100方木,加固采用483.5 钢管间隔300400 mm 一道加固,四周加钢管抛撑。边长大于700mm 的柱用两排可回收的14 普通穿墙螺栓加固。柱边角处采用木板条找补海棉条封堵,保证楞角方直、美观。斜向支撑,起步为150mm,每隔1500mm 一道,采用双向钢管对称斜向加固(尽量取45),柱与柱之间采用拉通线检查验收。柱模木楞盖住板缝,以减少漏浆。3、墙模自身固定均采用竖向木方(300)和水平48钢管(间距同螺杆)组成,用14对拉螺栓控制截面,螺杆起步间距300,横向间距为600mm,竖向间距600,楼层上预埋20500的钢筋定位桩以定位并防止墙根部浇混凝土时移位。外墙模板的空间固定采用顶、撑相结合的方法固定,即钢支撑作为压杆,钢丝绳花篮螺杆作拉杆,压杆与拉杆的间距均为1.8m,内墙模板的空间固定采用钢支撑在墙两侧斜向对顶的方法固
